《马头门破除技术交底.docx》由会员分享,可在线阅读,更多相关《马头门破除技术交底.docx(9页珍藏版)》请在第壹文秘上搜索。

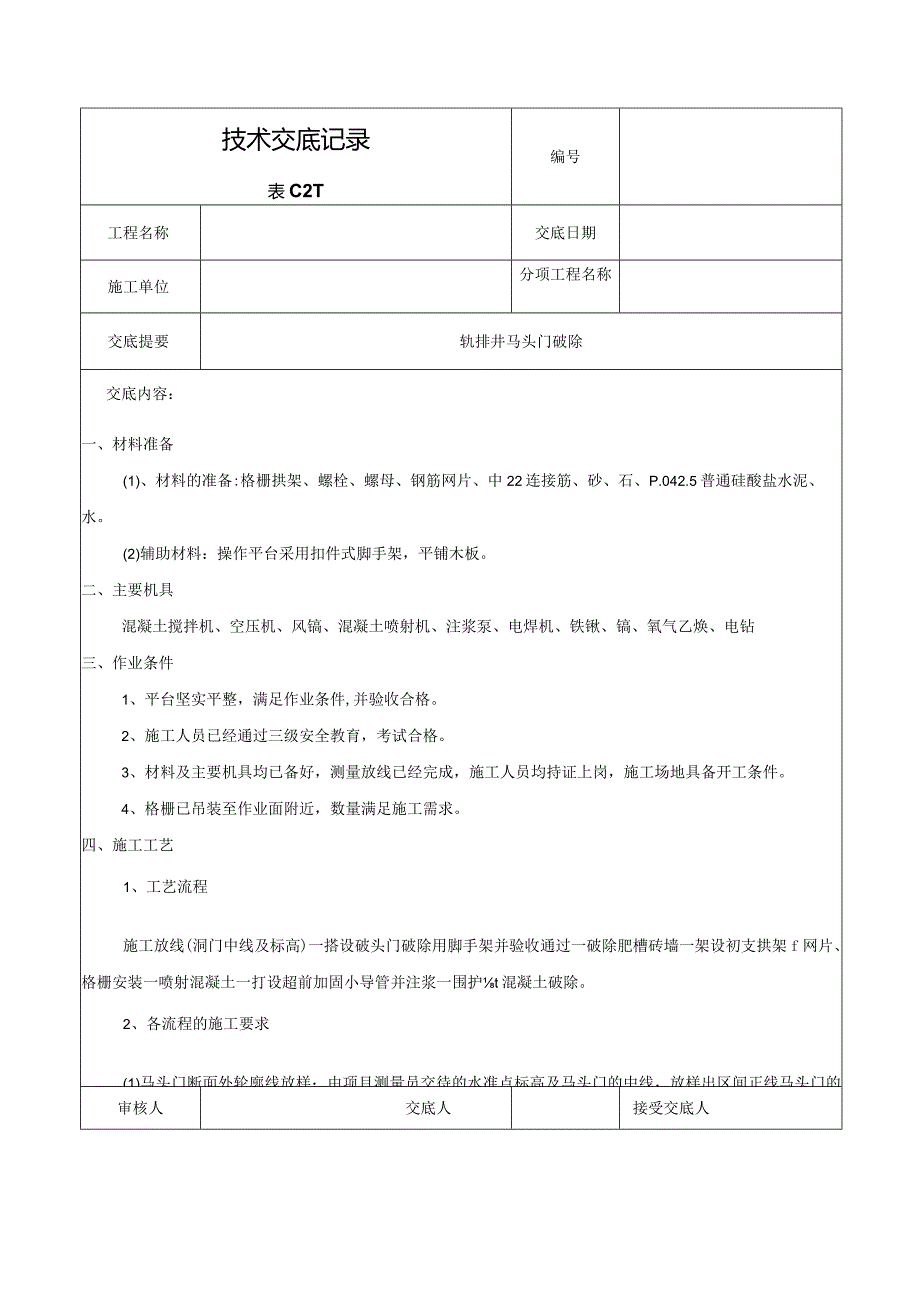

1、技术交底记录表C2T编号工程名称交底日期施工单位分项工程名称交底提要轨排井马头门破除交底内容:一、材料准备(1)、材料的准备:格栅拱架、螺栓、螺母、钢筋网片、中22连接筋、砂、石、P.042.5普通硅酸盐水泥、水。(2)辅助材料:操作平台采用扣件式脚手架,平铺木板。二、主要机具混凝土搅拌机、空压机、风镐、混凝土喷射机、注浆泵、电焊机、铁锹、镐、氧气乙焕、电钻三、作业条件1、平台坚实平整,满足作业条件,并验收合格。2、施工人员已经通过三级安全教育,考试合格。3、材料及主要机具均已备好,测量放线已经完成,施工人员均持证上岗,施工场地具备开工条件。4、格栅已吊装至作业面附近,数量满足施工需求。四、施

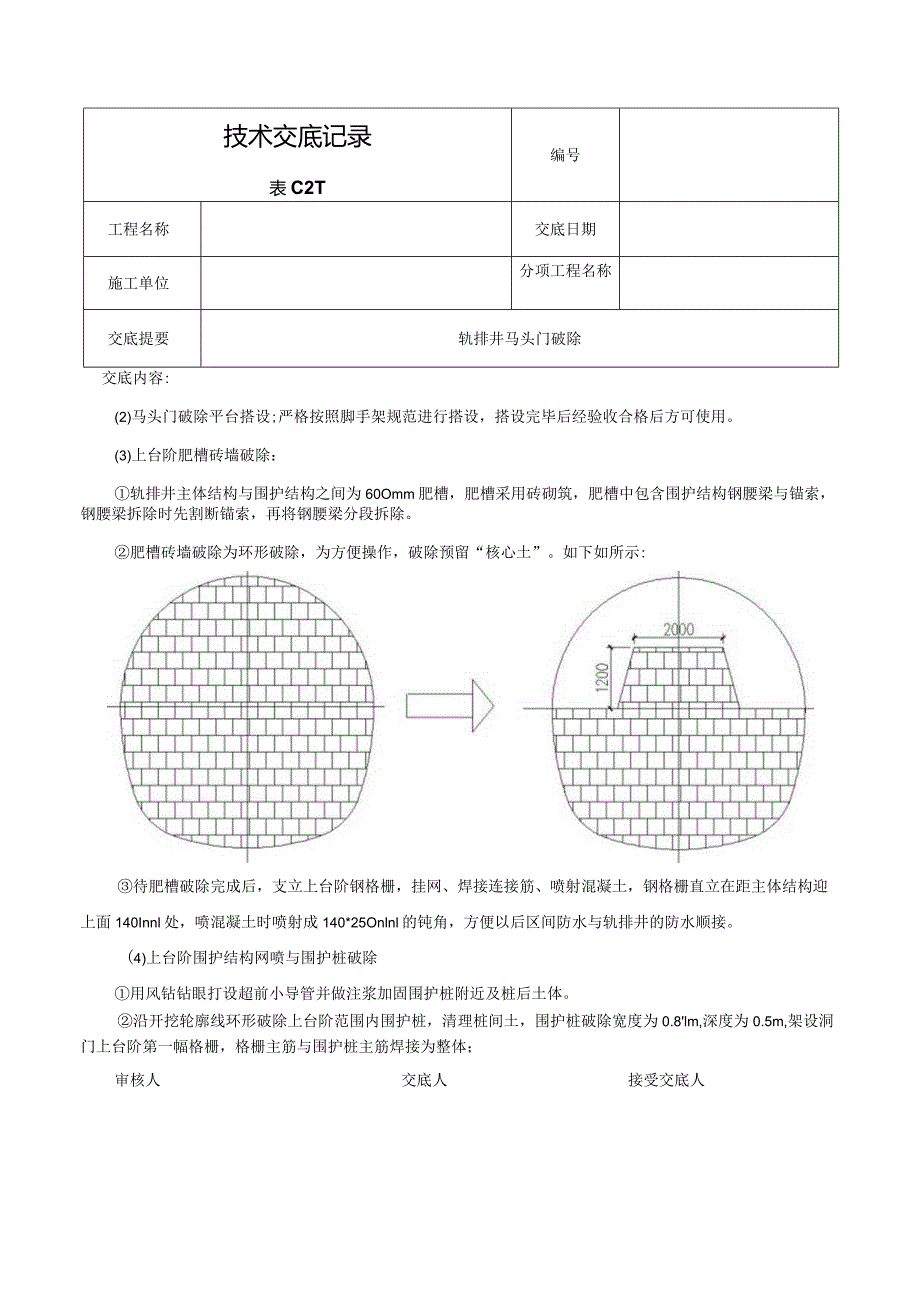

2、工工艺1、工艺流程施工放线(洞门中线及标高)一搭设破头门破除用脚手架并验收通过一破除肥槽砖墙一架设初支拱架f网片、格栅安装一喷射混凝土一打设超前加固小导管并注浆一围护t混凝土破除。2、各流程的施工要求(1)马头门断面外轮廓线放样:由项目测量员交待的水准点标高及马头门的中线,放样出区间正线马头门的轮廓线,并明确标出连接板的标高,画好之后经复测,检查标高、中线无误后,再进行施工。审核人交底人接受交底人技术交底记录表C2T编号工程名称交底日期施工单位分项工程名称交底提要轨排井马头门破除交底内容:(2)马头门破除平台搭设;严格按照脚手架规范进行搭设,搭设完毕后经验收合格后方可使用。(3)上台阶肥槽砖墙
3、破除:轨排井主体结构与围护结构之间为60Omm肥槽,肥槽采用砖砌筑,肥槽中包含围护结构钢腰梁与锚索,钢腰梁拆除时先割断锚索,再将钢腰梁分段拆除。肥槽砖墙破除为环形破除,为方便操作,破除预留“核心土”。如下如所示:待肥槽破除完成后,支立上台阶钢格栅,挂网、焊接连接筋、喷射混凝土,钢格栅直立在距主体结构迎上面140Innl处,喷混凝土时喷射成140*25Onlnl的钝角,方便以后区间防水与轨排井的防水顺接。(4)上台阶围护结构网喷与围护桩破除用风钻钻眼打设超前小导管并做注浆加固围护桩附近及桩后土体。沿开挖轮廓线环形破除上台阶范围内围护桩,清理桩间土,围护桩破除宽度为0.8lm,深度为0.5m,架设
4、洞门上台阶第一幅格栅,格栅主筋与围护桩主筋焊接为整体;审核人交底人接受交底人表C2T工程名称交底日期施工单位分项工程名称交底提要轨排井马头门破除编号交底内容:技术交底记录上台阶第一根格栅架设并与围护桩钢筋焊接完成后,与肥槽格栅连接,立即挂钢筋网、喷射混凝土封闭;密排架设第二幅格栅,格栅主筋与围护桩主筋焊接为整体;上台阶第二槁格栅架设并与围护桩钢筋焊接完成后,立即挂钢筋网、喷射混凝土封闭;2、当做分项工程施工技术交底时,应填写“分项工程名称“栏,其他技术交底可不填写。技术交底记录表C2T编号工程名称交底日期施工单位分项工程名称交底提要轨排井马头门破除交底内容:将上台阶剩余围护桩全部破除,架设洞口
5、上台阶第三根格栅,前三根(格栅密排布置,并与围护班主筋焊接为整体,上台阶第三福格栅架设完成后,立即挂钢筋网、喷射混凝土封闭;向前开挖上台阶第四根并架设格栅,挂钢筋网、喷射混凝土封闭,格栅步距调整为0.5叱依次进行上台阶后续开挖及支护,预留核心土;待上台阶进尺7m后,同样工序破除下台阶围护桩,进行下台阶开挖及支护。破除围护桩钢筋混凝土时,应从上至下分段破除,每段高度不得超过20OnInb中心预留部分钢筋混凝土,影响面积占上台阶面积的50%,待上台阶进尺3米后,再破除剩余的钢筋混凝土。(5)格栅安装及连接:马头门处格栅3根联立,格栅的标高、中线及两连接板的高度要满足规范要求,在格栅的连接板下方分别
6、垫放方木或加气块砖。格栅的连接筋采用22钢筋,环向间距1m,上下两层梅花型布设,采用单面搭接焊,焊接长度为IOd,并预留好下一根的连接筋的焊接长度。马头门根格栅的要与围护桩的钢筋焊接,连为一体。迎土面安装网片,搭接一个网格。审核人交底人接受交底人技术交底记录表C2T编号工程名称交底日期施工单位分项工程名称交底提要轨排井马头门破除交底内容:(6)超前注浆管:通道开挖拱部超前注浆管采用DN25*3.25钢焊管,每根打设一排,环向间距30cm。长度2m,斜向上1015o(7)喷射混凝土:格栅安装完毕,焊接井检查合格、隐蔽验收后方可喷射混凝土,混凝土强度C20。(8)上台阶的的破除参见马头门破除示意图
7、,马头门下台阶的破除开挖参见上台阶的破除开挖。(9)施工小导管超前支护前,应提前对导洞上方的地下管线进行详探,以防止原勘察资料的误测、漏测。在管线下方施工超前支护前,应严格控制小导管进尺,以防钻进、注浆等工艺对管线造成破坏。五、施工质量要求1、围护桩破除严格按照交底进行破除,不允许一次全部破除截断围护桩。2、围护桩破除时要预留围护桩钢筋,长度为初期支护厚度250mm,格栅支立后与格栅焊接为一体。3、隧道中间两根围护桩上台阶位置要预留L5m,作为核心土。4、上台阶进尺7m后再进行下台阶肥槽及围护桩破除,破除方法与上台阶相同。5、下台阶围护桩破除时,破出减压槽,并进行网喷,避免震动造成土体掉落。6
8、、破处完成后报技术人员复核破除尺寸,避免破除不到位,无法架设格栅。六、安全注意事项1、特种作业人员必须持证上岗。2、高空作业正确佩戴安全带、安全帽。3、各种机械施工必须正确使用。审核人交底人接受交底人技术交底记录表C2T编号工程名称交底日期施工单位分项工程名称交底提要轨排井马头门破除交底内容:4、围护桩分段破除时每段高度不得大于200mm,严禁从下向上破除,根据技术人员的标记进行破除。5、马头门破除过程中加强监测,在此处埋设拱顶下沉、周边收敛点,加强监控量测,根据监测情况及时调整支护参数。七、文明施工及环境保护措施1 .施工现场所有机械要经过检测,噪声要符合相关法律法规要求。2 .电焊所产生的各种废气要及时排放。3,所有废渣废料要统一排放到指定地点。4 .夜间尽量不进行作业,避免噪声影响居民。5 .进入施工现场禁止吸烟,禁止酒后作业。审核人交底人接受交底人技术交底记录表C2T编号工程名称交底日期施工单位分项工程名称交底提要轨排井马头门破除交底内容:围护桩、锚索、腰梁与洞门位置关系如下图:01OOOWllt审核人交底人接受交底人技术交底记录表C2T编号工程名称交底日期施工单位分项工程名称交底提要轨排井马头门破除接受交底人签字:审核人交底人接受交底人
