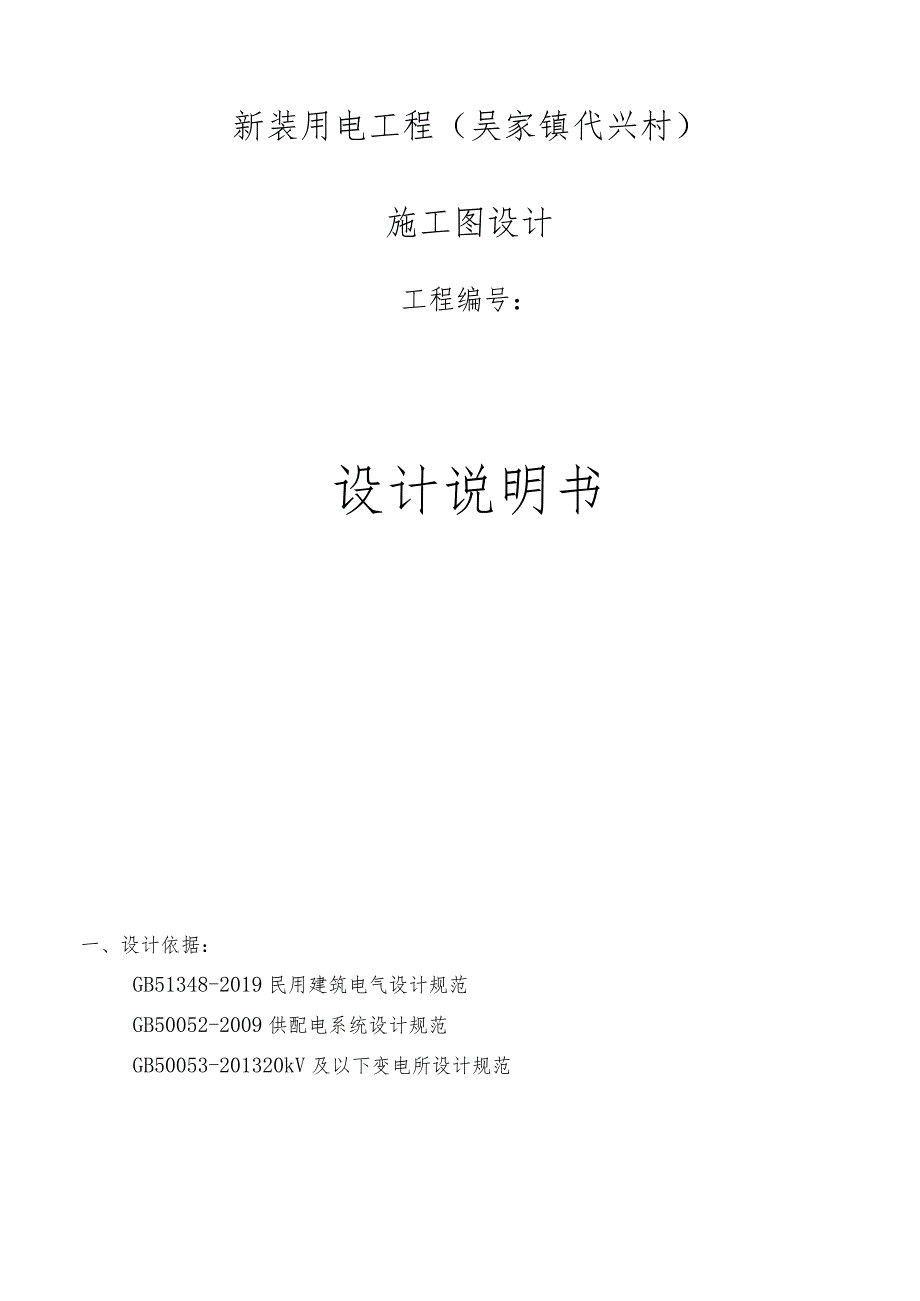

1、新装用电工程(吴家镇代兴村)施工图设计工程编号:设计说明书一、设计依据:GB51348-2019民用建筑电气设计规范GB50052-2009供配电系统设计规范GB50053-201320kV及以下变电所设计规范GB50054-2011低压配电设计规范GB50055-2011通用用电设备配电设计规范GB50068-2018建筑结构可靠性设计统一标准GB50217-2018电力工程电缆设计标准GB51302-2018架空绝缘配电线路设计标准GB50061-201066kV及以下架空电力线路设计规范GB/T36040-2018居民住宅小区电力配置规范GB/T50062-2008电力装置的继电保护和自

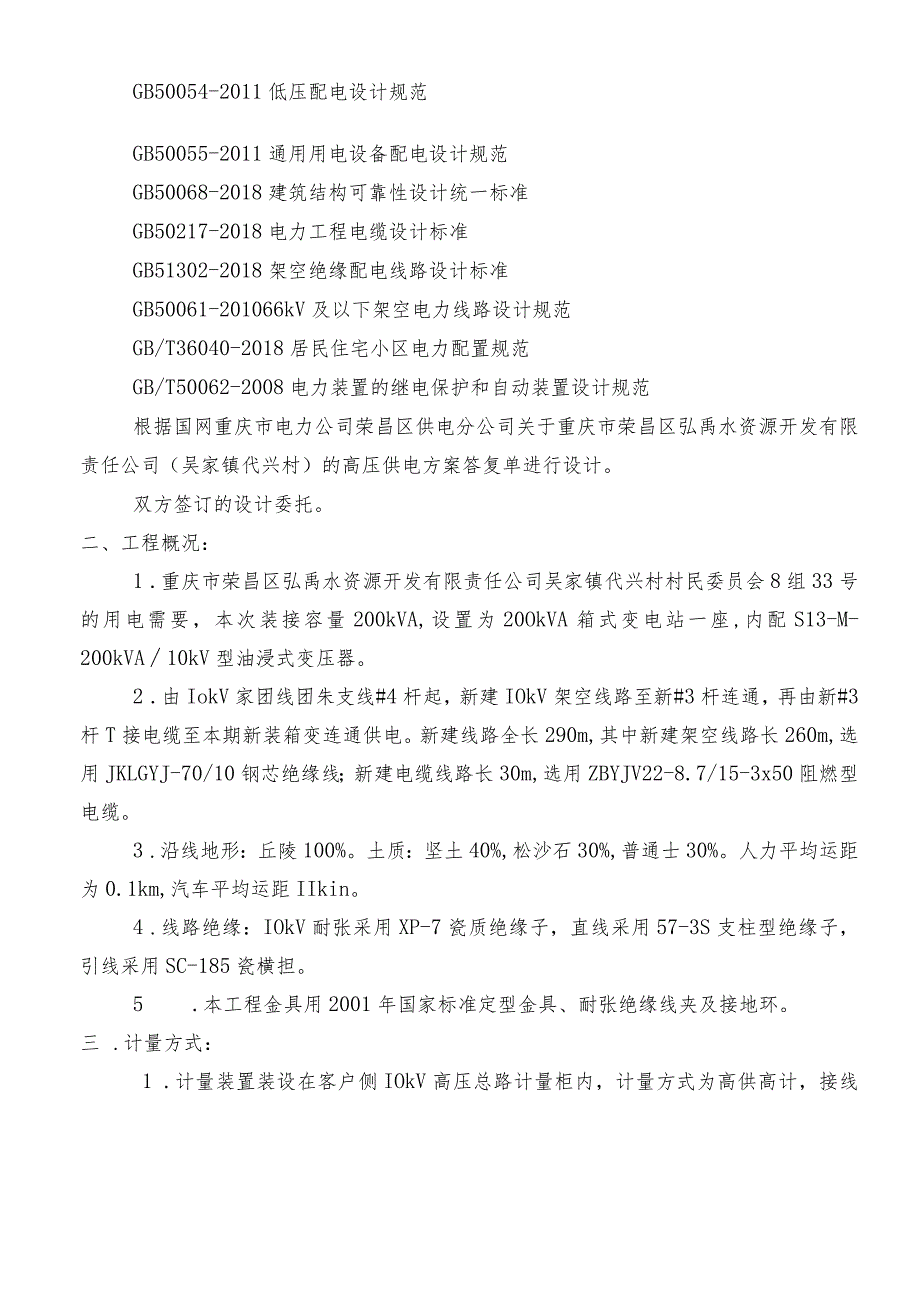

2、动装置设计规范根据国网重庆市电力公司荣昌区供电分公司关于重庆市荣昌区弘禹水资源开发有限责任公司(吴家镇代兴村)的高压供电方案答复单进行设计。双方签订的设计委托。二、工程概况:1 .重庆市荣昌区弘禹水资源开发有限责任公司吴家镇代兴村村民委员会8组33号的用电需要,本次装接容量200kVA,设置为20OkVA箱式变电站一座,内配S13-M-200kVA10kV型油浸式变压器。2 .由IokV家团线团朱支线#4杆起,新建IOkV架空线路至新#3杆连通,再由新#3杆T接电缆至本期新装箱变连通供电。新建线路全长290m,其中新建架空线路长260m,选用JKLGYJ-70/10钢芯绝缘线;新建电缆线路长3

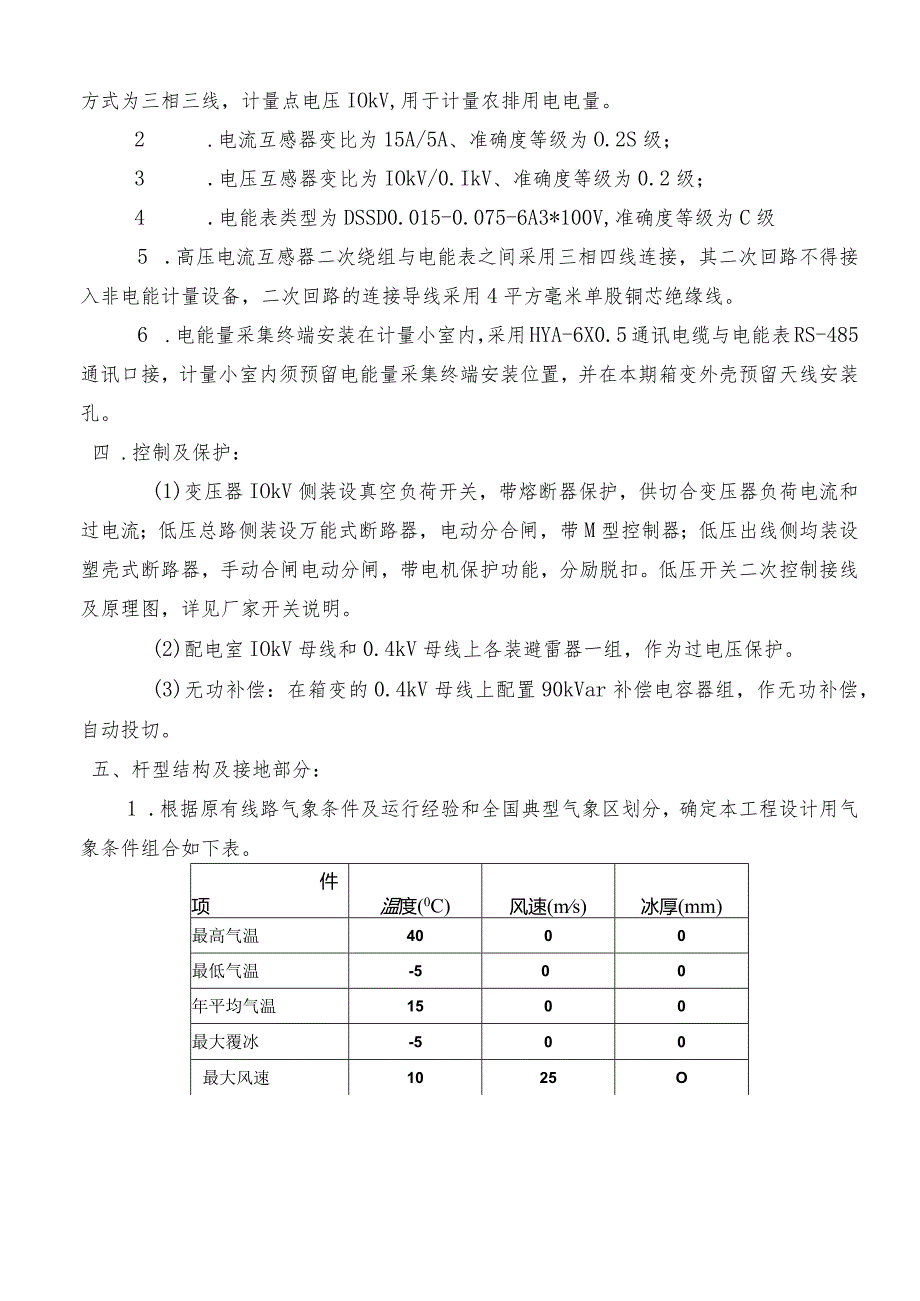

3、0m,选用ZBYJV22-8.7/15-3x50阻燃型电缆。3 .沿线地形:丘陵100%。土质:坚土40%,松沙石30%,普通士30%。人力平均运距为0.1km,汽车平均运距IIkin。4 .线路绝缘:IOkV耐张采用XP-7瓷质绝缘子,直线采用57-3S支柱型绝缘子,引线采用SC-185瓷横担。5 .本工程金具用2001年国家标准定型金具、耐张绝缘线夹及接地环。三 .计量方式:1 .计量装置装设在客户侧IOkV高压总路计量柜内,计量方式为高供高计,接线方式为三相三线,计量点电压IOkV,用于计量农排用电电量。2 .电流互感器变比为15A/5A、准确度等级为O.2S级;3 .电压互感器变比为I

4、OkV/0.IkV、准确度等级为0.2级;4 .电能表类型为DSSD0.015-0.075-6A3*100V,准确度等级为C级5 .高压电流互感器二次绕组与电能表之间采用三相四线连接,其二次回路不得接入非电能计量设备,二次回路的连接导线采用4平方毫米单股铜芯绝缘线。6 .电能量采集终端安装在计量小室内,采用HYA-6X0.5通讯电缆与电能表RS-485通讯口接,计量小室内须预留电能量采集终端安装位置,并在本期箱变外壳预留天线安装孔。四 .控制及保护:(1)变压器IOkV侧装设真空负荷开关,带熔断器保护,供切合变压器负荷电流和过电流;低压总路侧装设万能式断路器,电动分合闸,带M型控制器;低压出线

5、侧均装设塑壳式断路器,手动合闸电动分闸,带电机保护功能,分励脱扣。低压开关二次控制接线及原理图,详见厂家开关说明。(2)配电室IOkV母线和0.4kV母线上各装避雷器一组,作为过电压保护。(3)无功补偿:在箱变的0.4kV母线上配置90kVar补偿电容器组,作无功补偿,自动投切。五、杆型结构及接地部分:1 .根据原有线路气象条件及运行经验和全国典型气象区划分,确定本工程设计用气象条件组合如下表。件项温度(0C)风速(ms)冰厚(mm)最高气温4000最低气温-500年平均气温1500最大覆冰-500最大风速1025O外过电压1510O内过电压1515O安装情况OIOO全年雷电日402,本工程电

6、杆选用国标68-4623-2014标准生产的锥形於杆。$19015m组装杆M标准弯矩为74kN.m,硅杆横担等铁附件采用Q235钢制成并镀锌处理。3 .本期新建线路刀闸选用HY5WS-17/50避雷器,接地体采用接地角钢,引下部分采用16圆钢且需镀锌防锈。每基杆的工频接地电阻应满足电力设备过电压保护设计规程的要求,接地联板至接地体入地处及入地60Onnn段需采用“三油二布”方式进行防锈处理,避雷器接地电阻不宜大于IOQ,接地施工详见(P23275S-03-15)图。4 .配变低压侧系统接线型式采用TN(C)-So5 .沿箱变外空地敷设接地网,接地网电阻不得大于4欧,若实测达不到时应增加接地极。

7、6 .接地网的敷设应严格按照有关接地规程、规范进行安装。设备支架的钢筋应与接地网可靠连接。地线的连接处应焊接,其接头长度必须为扁钢宽度的2倍。水平接地体外缘转角处应做成圆弧,圆弧半径不小于均压带间距的一半。垂直接地极间距不小于5m(避雷器集中接地除外),水平接地线埋设深度不应小于0.8%如遇电缆沟或水沟等应根据实际情况加深埋设。水平接地体交叉处,水平接地体与电缆沟预埋扁钢交叉处均应焊接。接地网外缘经常有人出入的走道,应铺设砾石沥青路面。接地干线及接地引下线均采用50X6扁钢,扁钢应作热镀锌处理。电缆排管加通长扁钢作接地线,并与主地网有多点的连接。7 .所有电气设备外壳,电缆金属外皮及基础槽钢采

8、用专门敷设的不小于-50X6平方毫米的扁铁接地引下线与主接地网可靠连接;变压器中性点采用两根专门敷设的不小于-50X6平方毫米的扁铁接地引下线与主接地网不同地点可靠连接,避雷器经单独接地后再与主接地网相连。六、电缆部分:1 .本期工程采用电缆穿管直埋方式敷设。2 .电缆伸出地面段、人行道及建筑物基础部分应穿CPVC-C0150保护管,保护管弯曲半径不小于管径的15倍。3 .电缆敷设完毕后,进入箱变的所有孔洞和电缆保护管的管口应封堵,且保护管应作防腐处理;进入箱变前的2米段高压电缆应刷防火涂料。4 .电缆与管函中的水管净距不能小于05米,电缆与管函中的天然气管净距不能小于1.0米,电缆与其他电缆

9、交叉时,净距不少于0.5米,其他未说明部分按相关规范执行。5 .箱变与易燃易爆物距离大于15米,与主体建筑物应大于5米。6 .电缆敷设须满足GB50217-2018电力工程电缆设计标准的要求。7 .电缆施工必须按照国家及行业的有关标准、规程、规范进行施工。七、防护和防腐措施:1 .箱变外壳的防护等级均为IP44。2 .箱变与易燃易爆物距离大于15米,与主体建筑物应大于5米。3 .对箱变外壳应采取相应的防腐措施,使箱变外壳使用期限满足变压器的正常使用寿命。4 .箱变地坪应高出地面300mm。箱变应做好防水倒灌、防潮、防洪及防止高空坠物等相应措施。5 .箱变安装好后,应采取相应措施,防止高空坠物损坏箱变。八、施工注意事项:1 .施工前做好相序的调查,确保相序无误。2 .所有户外带电设备须悬挂安全警示牌。3 .高、低压设备应有完整有效的型式试验报告,并与之一致。4 .对功率较大的电动机,业主应采取相应的措施限制其启动电流。5 .若贵单位对电压质量较为敏感,须在贵单位负荷侧就地加装相应装置抑制或消除电压降、谐波等装置,避免电能质量对用电设备影响及对电网污染。6 .由于设计和施工的时间跨度,工程施工时的施工条件和设计时的设计条件可能存在差异,故施工单位需在订货前根据现场施工环境严格复核线路长度,如与设计存在较大差异需联系设计单位以便核对更改。

展开阅读全文
