《施工进度计划.docx》由会员分享,可在线阅读,更多相关《施工进度计划.docx(8页珍藏版)》请在第壹文秘上搜索。

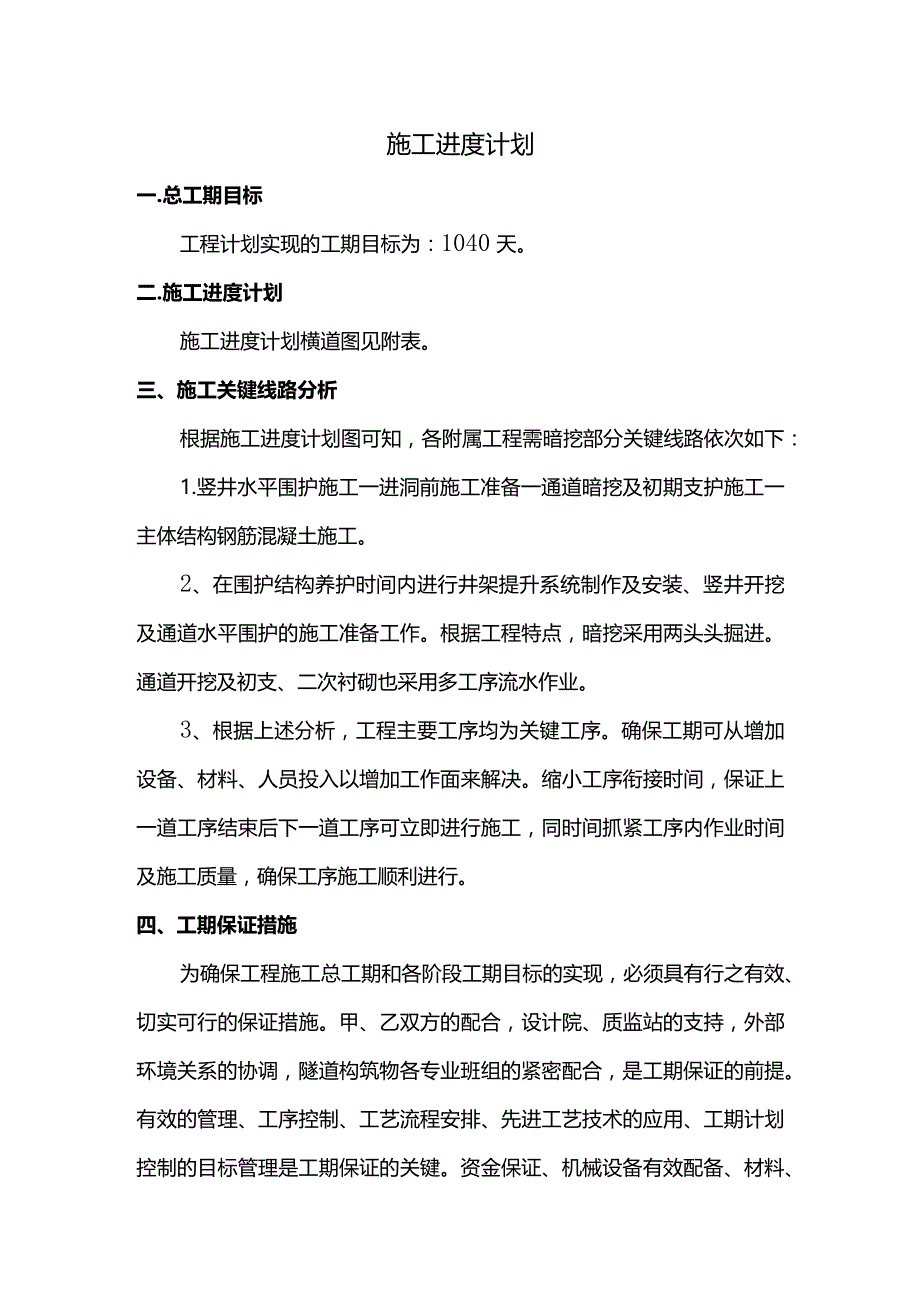

1、施工进度计划一.总工期目标工程计划实现的工期目标为:1040天。二.施工进度计划施工进度计划横道图见附表。三、施工关键线路分析根据施工进度计划图可知,各附属工程需暗挖部分关键线路依次如下:1.竖井水平围护施工一进洞前施工准备一通道暗挖及初期支护施工一主体结构钢筋混凝土施工。2、在围护结构养护时间内进行井架提升系统制作及安装、竖井开挖及通道水平围护的施工准备工作。根据工程特点,暗挖采用两头头掘进。通道开挖及初支、二次衬砌也采用多工序流水作业。3、根据上述分析,工程主要工序均为关键工序。确保工期可从增加设备、材料、人员投入以增加工作面来解决。缩小工序衔接时间,保证上一道工序结束后下一道工序可立即进

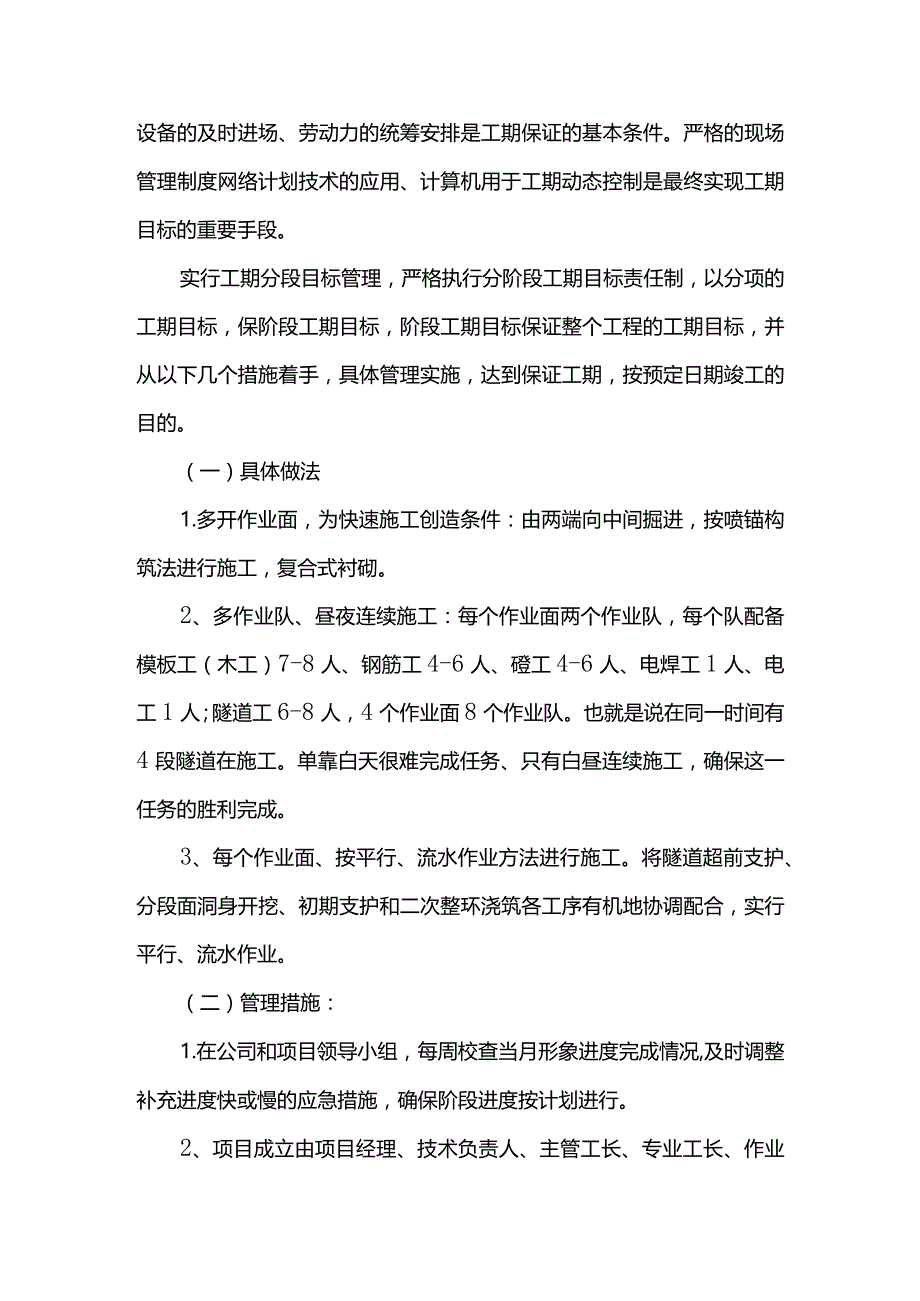

2、行施工,同时间抓紧工序内作业时间及施工质量,确保工序施工顺利进行。四、工期保证措施为确保工程施工总工期和各阶段工期目标的实现,必须具有行之有效、切实可行的保证措施。甲、乙双方的配合,设计院、质监站的支持,外部环境关系的协调,隧道构筑物各专业班组的紧密配合,是工期保证的前提。有效的管理、工序控制、工艺流程安排、先进工艺技术的应用、工期计划控制的目标管理是工期保证的关键。资金保证、机械设备有效配备、材料、设备的及时进场、劳动力的统筹安排是工期保证的基本条件。严格的现场管理制度网络计划技术的应用、计算机用于工期动态控制是最终实现工期目标的重要手段。实行工期分段目标管理,严格执行分阶段工期目标责任制,
3、以分项的工期目标,保阶段工期目标,阶段工期目标保证整个工程的工期目标,并从以下几个措施着手,具体管理实施,达到保证工期,按预定日期竣工的目的。(一)具体做法1.多开作业面,为快速施工创造条件:由两端向中间掘进,按喷锚构筑法进行施工,复合式衬砌。2、多作业队、昼夜连续施工:每个作业面两个作业队,每个队配备模板工(木工)7-8人、钢筋工4-6人、磴工4-6人、电焊工1人、电工1人;隧道工6-8人,4个作业面8个作业队。也就是说在同一时间有4段隧道在施工。单靠白天很难完成任务、只有白昼连续施工,确保这一任务的胜利完成。3、每个作业面、按平行、流水作业方法进行施工。将隧道超前支护、分段面洞身开挖、初期

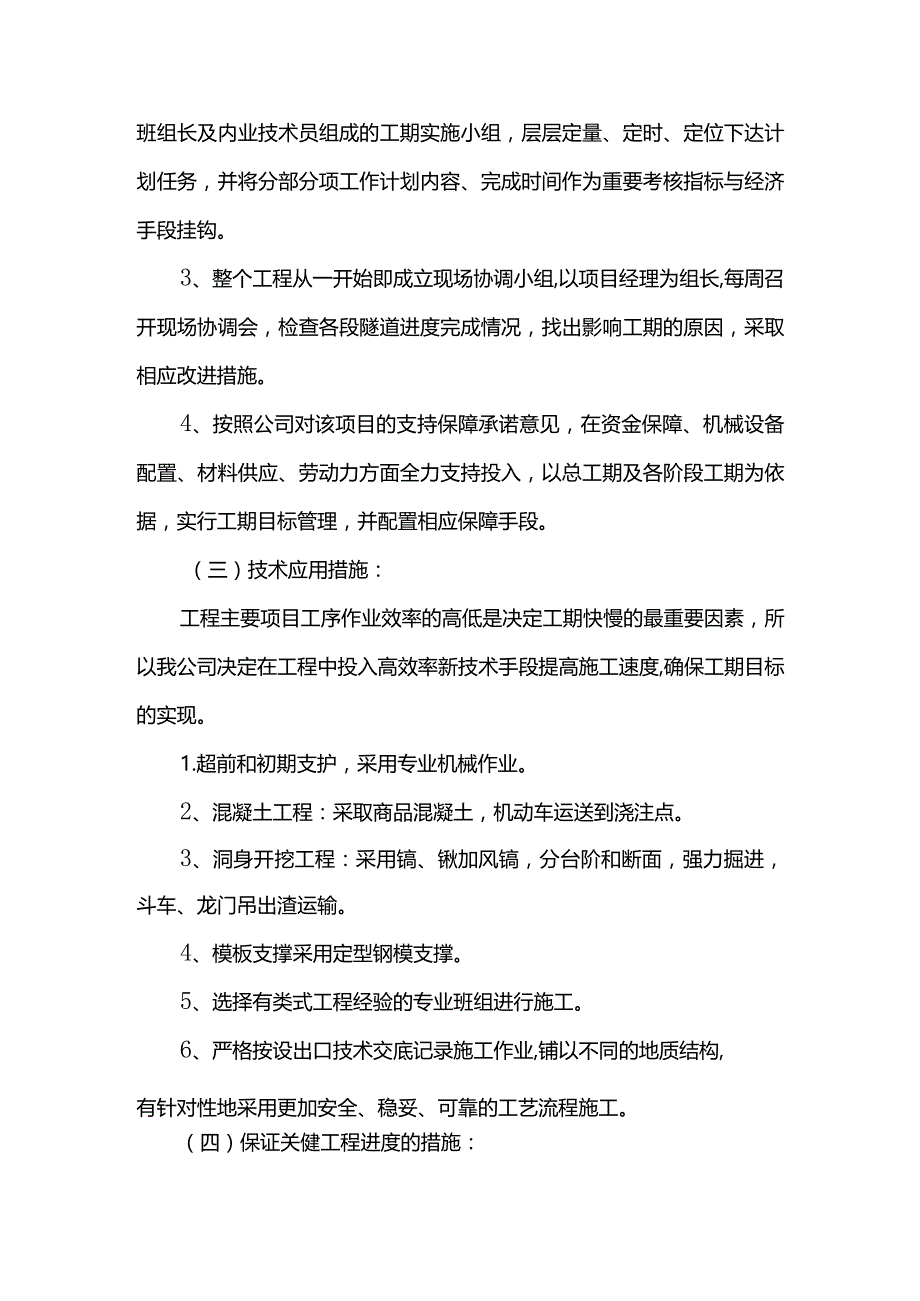

4、支护和二次整环浇筑各工序有机地协调配合,实行平行、流水作业。(二)管理措施:1.在公司和项目领导小组,每周校查当月形象进度完成情况,及时调整补充进度快或慢的应急措施,确保阶段进度按计划进行。2、项目成立由项目经理、技术负责人、主管工长、专业工长、作业班组长及内业技术员组成的工期实施小组,层层定量、定时、定位下达计划任务,并将分部分项工作计划内容、完成时间作为重要考核指标与经济手段挂钩。3、整个工程从一开始即成立现场协调小组,以项目经理为组长,每周召开现场协调会,检查各段隧道进度完成情况,找出影响工期的原因,采取相应改进措施。4、按照公司对该项目的支持保障承诺意见,在资金保障、机械设备配置、材料
5、供应、劳动力方面全力支持投入,以总工期及各阶段工期为依据,实行工期目标管理,并配置相应保障手段。(三)技术应用措施:工程主要项目工序作业效率的高低是决定工期快慢的最重要因素,所以我公司决定在工程中投入高效率新技术手段提高施工速度,确保工期目标的实现。1.超前和初期支护,采用专业机械作业。2、混凝土工程:采取商品混凝土,机动车运送到浇注点。3、洞身开挖工程:采用镐、锹加风镐,分台阶和断面,强力掘进,斗车、龙门吊出渣运输。4、模板支撑采用定型钢模支撑。5、选择有类式工程经验的专业班组进行施工。6、严格按设出口技术交底记录施工作业,铺以不同的地质结构,有针对性地采用更加安全、稳妥、可靠的工艺流程施工
6、。(四)保证关健工程进度的措施:1.精心、合理安排,配备精锐队伍呆证设备完好率;配足设备易损零件,固定经验丰富的维修人员驻工地及时维修。2、除满足上述人员和设备外,采用网络法宏观控制,定期和不定期进行检查,以工程例会的形式分析原因,制定措施,调整资源,优先考虑控制工程、关键工序的人、财、物、设备。3、抓住有利施工季节,抢晴天,战雨天,适应倒班作业机制实行三班作业。4、进一步优化施工设计及各项施工方案,使之更好地指导施工生产。5、加强质量控制,消灭质量通病原因耽误工期。6、加强专业班组施工管理,优化劳动组合,因人派工各显其能,提高生产率。7、施工技术人员及时向施工班组做好详细的技术交底,勤到施工
7、班组指挥施工,对各施工过程做好技术监控,防止因返工而延误工期,施工技术人员必须针对现场的实际变化及时对施工设计、方案作出必要调整,确保施工设计能准确指导工作。(五)施工技术措施1.在每一施工阶段前一周,提出该施工阶段所需的材料计划、构件加工计划、劳动力计划、施工机具计划等。2、加强劳动力管理,各阶段施工随时进行调整、灵活调动,形成动态管理,在全公司范围内,抽调经过严格培训的精兵强将作为工程的主要施工力量,根据施工阶段劳动力需要计划、进场时间、安排劳动力进场。3、做好夏季、雨季施工的防护措施和防暑降温工作,给工人配备雨衣、雨鞋及防暑饮料药品等用品,备足水泵及必要的遮盖材料,及时排干基坑积水,给出
8、工作面,将夏季和雨天对施工的影响降到最低。(六)机械设备的配置措施1.施工机械的精良是保证工程按期竣工的关键设备,结合施工场地和工程的特点,我公司决定投入两台龙门吊,及按需要配置专业锚杆机、钻孔机、喷浆机、空压机和风镐机,保证支护和洞身开挖的施工需要。2、其它中、小型机械设备按照施工部署,根据分阶段进度要求,配置足够,并及时进场。3、加强机械设备管理和维护保养,确保正常运转,机械设备完好率保证达到95%以上,利用率保证达到75%以上。对工程我公司设置专业机械工长和机械班及维修班各一个,加强设备管理,保证施工的连续性。4、现场设置一台75千瓦发电机,保证在电网停电时主要工序能持续施工,保证进度也
9、保证质量。(七)采用计算机管理手段实现工期动态控制措施1.编制详细的洞身开挖及结构施工总控制网络计划,采用网络计划技术控制关键工序的时间,从而达到控制分段工期的目标。2、将在工程中采用微机管理方法,加快信息传递处理速度,实现工期的动态调整,并对关键线路上的关键工序时间实行有效控制,确保工期的实现。(八)技术准备措施1.首先排出准备工作计划,划分技术责任单元,落实到人头。2、有关施工技术人员认真熟悉图纸,充分领会设计意图,增加对图纸的熟悉程度。3、进行施工工艺标准化交底及操作技术指导,提高施工操作的熟练程度。4、进行层层技术交底,让每个施工技术人员领会施工总体方案及细部处理技术,让操作工人明确质
10、量标准及工期要求,做到定性定量管理。5、对操作工人进行必要的技术培训,进行现场操作演练,提高操作水平。(九)经济手段是保证工期的最终措施1.工程分阶段工期及总工期作为工期控制点,划分项目责任单元,公司确定与项目工期经济挂钩,按期或提前实行奖励,延后则实行经济罚款。2、项目对班组实行计件工资管理,并与质量、安全、进度、文明施工综合配套挂钩,实现分件分项计价,单价每月结算时直接兑现。3、项目经理、技术负责人、责任工长的经济收入与工期指标挂钩,重奖重罚,变压力为动力。同时现场协调小组的工作也与工期挂钩,使现场全体参战人员在质量、安全、工期等方面的意识得到进一步强化。(十)材料、机具、设备及劳动力供应
11、保证措施1.材料方面(1)各阶段施工半月前,现场材料组,尤其是采购人员需与甲方一起落实好厂家货源,采用货比三家一比质、比价、比服务的原则进行运作,特别是结构所用钢材、水泥一律采用大厂材料,确保工程质量。一旦出现短缺,应立即另找第二家或第三家,如还有困难时可与公司物资供应分公司联系,启动多年来形成的多渠道物资供应网络。(2)砂、石等地材受季节性变化经常影响正常施工,项目应在地材丰产期内根据施工需用数量,尽可能储备多一些,以便顺利渡过地材低产期。(3)现场材料、半成品的贮备量应比实际需用量多一些。2、机具、设备方面(1)施工阶段的机具,根据所提需用量计划,再附加一定的备用量。(2)施工大型设备如硅
12、泵、空压机、吊车和构件安装机械等,需配备足够的易损零部件或总成件。(3)现场设置施工机具设备,管、用、养、修等专人负责使用及抢修。3、劳动力方面根据总体施工控制进度计划,逐季、逐月作出劳动力使用计划,保证劳动力充足。劳务队伍除要选择技术素质高,信誉好的外,还要保持好劳动力的相对稳定。4、临时用电措施:1.施工现场的临时用电严格按施工现场临时用电安全技术规范设置。2、配电室要做到五防一通,门向外开,配有安全防护用具和干粉灭器等消防器材,安全警示牌。3、供电系统按三相五线制设置。架空导线采用BLV型铜芯塑料线截面积16mm2,架设应装设横担和绝缘子,离地面4m,电源线绝缘良好,无老化,破损和漏电。4、照明线路单独设置,线路应用绝缘子固定,电源线采用单相芯橡皮软电缆,灯具的金属外壳应接零保护。5、施工用电要用标准总配电箱、分配电箱、开关箱,并配备干粉灭火机。6、总配电箱、分配电箱和开关箱应设置漏电保护器,应灵敏可靠,漏电保护器的额定漏电工作电流要与工作容量相匹配。电箱进出线从箱体底面进,并有套管分路成束,电箱内的工作零线与保护零线应分别接在各自专用的接线端子板上,金属外壳作接零保护,开关和设备实行一机一闸一保险7、工地配备十名专职建筑电工驻现场管理施工用电。8、认真做好安全技术交底及使用前验收签证手续。
