电梯安装维修质量保证措施.docx

上传人:p** 文档编号:751665 上传时间:2024-02-26 格式:DOCX 页数:78 大小:362.77KB
下载 相关 举报
电梯安装维修质量保证措施.docx_第1页
第1页 / 共78页
电梯安装维修质量保证措施.docx_第2页
第2页 / 共78页
电梯安装维修质量保证措施.docx_第3页
第3页 / 共78页
电梯安装维修质量保证措施.docx_第4页
第4页 / 共78页
电梯安装维修质量保证措施.docx_第5页
第5页 / 共78页
电梯安装维修质量保证措施.docx_第6页
第6页 / 共78页
电梯安装维修质量保证措施.docx_第7页
第7页 / 共78页
电梯安装维修质量保证措施.docx_第8页
第8页 / 共78页
电梯安装维修质量保证措施.docx_第9页
第9页 / 共78页
电梯安装维修质量保证措施.docx_第10页
第10页 / 共78页
亲,该文档总共78页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《电梯安装维修质量保证措施.docx》由会员分享,可在线阅读,更多相关《电梯安装维修质量保证措施.docx(78页珍藏版)》请在第壹文秘上搜索。

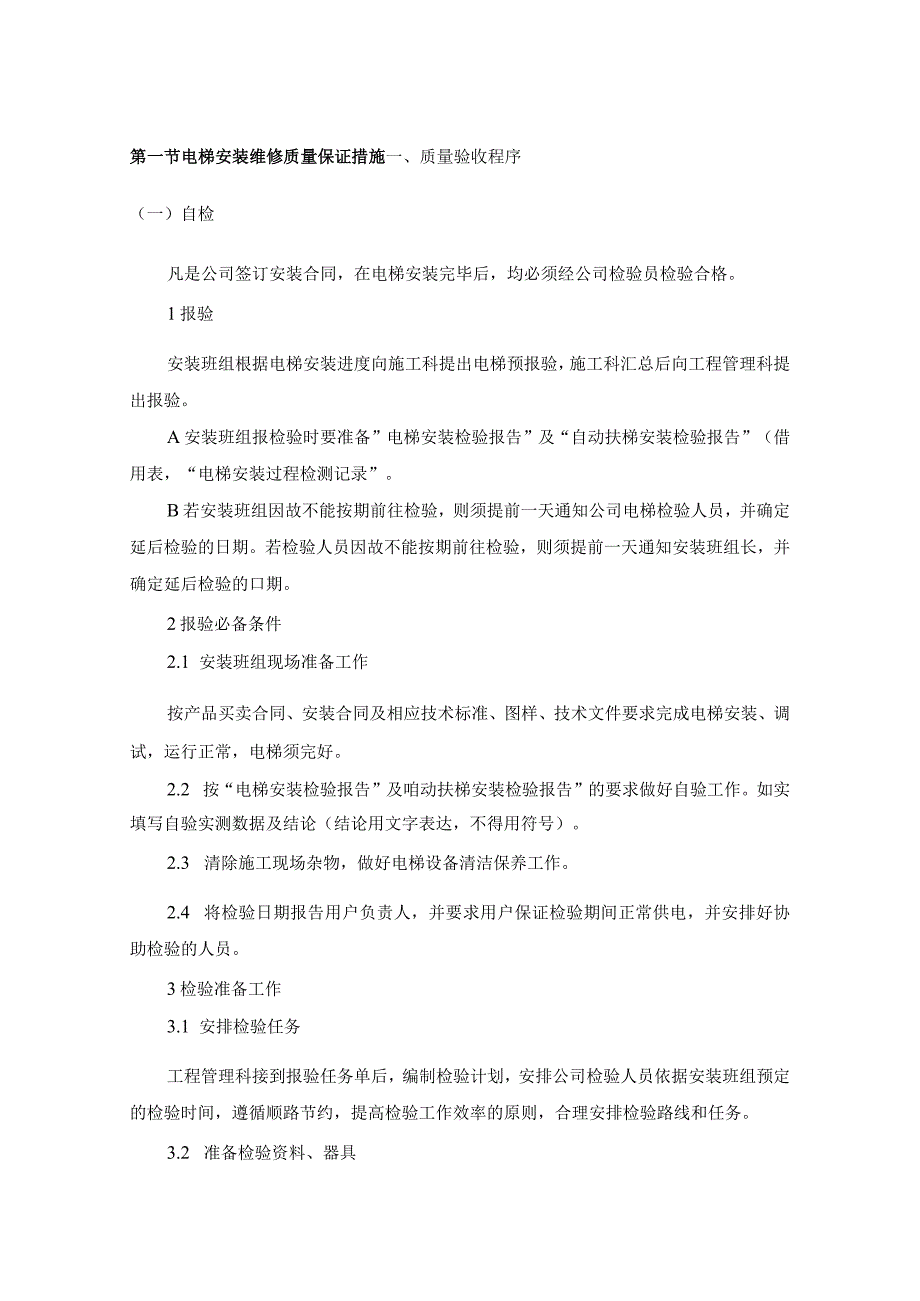

1、第一节电梯安装维修质量保证措施一、质量验收程序(一)自检凡是公司签订安装合同,在电梯安装完毕后,均必须经公司检验员检验合格。1报验安装班组根据电梯安装进度向施工科提出电梯预报验,施工科汇总后向工程管理科提出报验。A安装班组报检验时要准备”电梯安装检验报告”及“自动扶梯安装检验报告”(借用表,“电梯安装过程检测记录”。B若安装班组因故不能按期前往检验,则须提前一天通知公司电梯检验人员,并确定延后检验的日期。若检验人员因故不能按期前往检验,则须提前一天通知安装班组长,并确定延后检验的口期。2报验必备条件2.1 安装班组现场准备工作按产品买卖合同、安装合同及相应技术标准、图样、技术文件要求完成电梯安

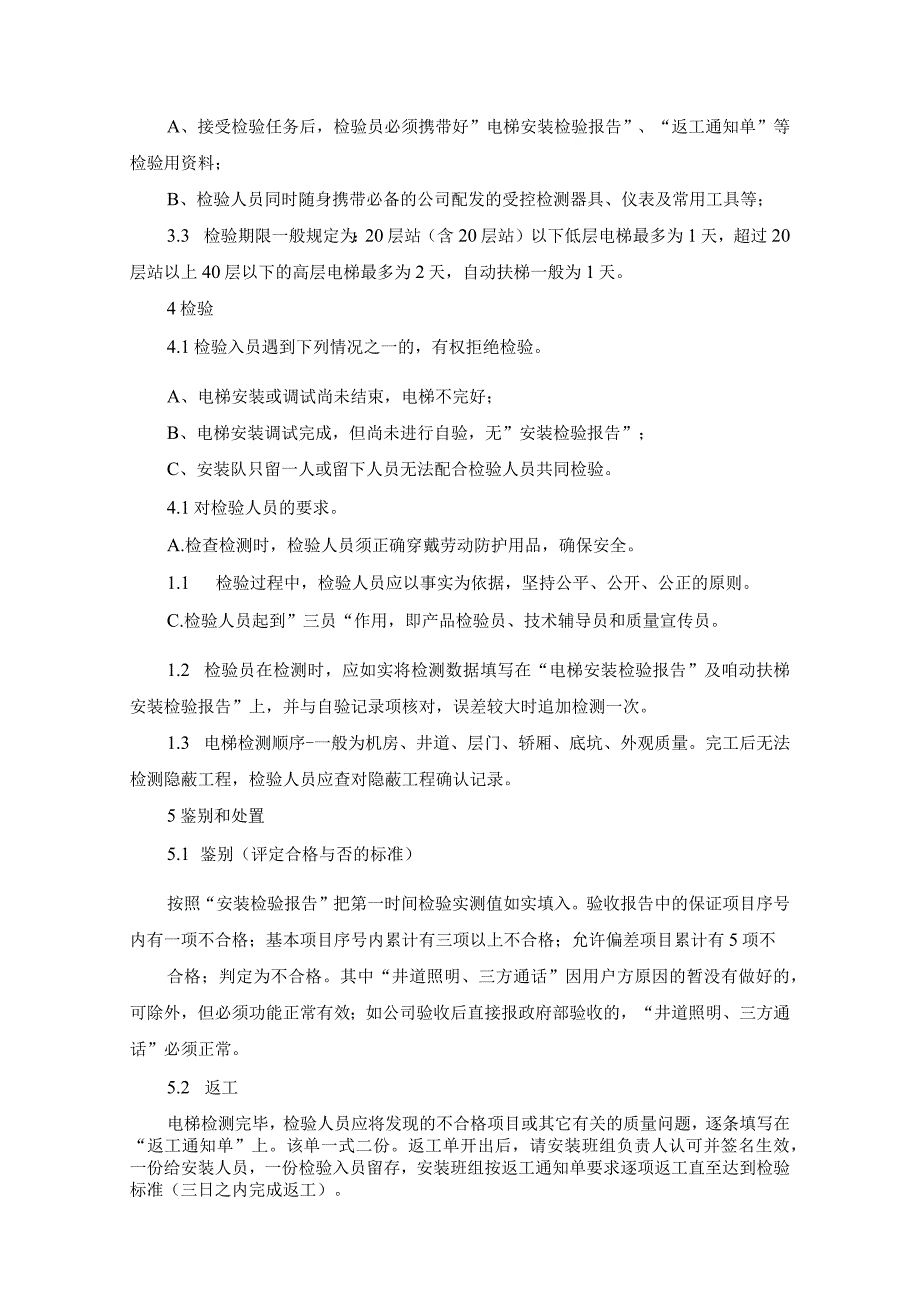

2、装、调试,运行正常,电梯须完好。2.2 按“电梯安装检验报告”及咱动扶梯安装检验报告”的要求做好自验工作。如实填写自验实测数据及结论(结论用文字表达,不得用符号)。2.3 清除施工现场杂物,做好电梯设备清洁保养工作。2.4 将检验日期报告用户负责人,并要求用户保证检验期间正常供电,并安排好协助检验的人员。3检验准备工作3.1 安排检验任务工程管理科接到报验任务单后,编制检验计划,安排公司检验人员依据安装班组预定的检验时间,遵循顺路节约,提高检验工作效率的原则,合理安排检验路线和任务。3.2 准备检验资料、器具A、接受检验任务后,检验员必须携带好”电梯安装检验报告”、“返工通知单”等检验用资料;

3、B、检验人员同时随身携带必备的公司配发的受控检测器具、仪表及常用工具等;3.3 检验期限一般规定为:20层站(含20层站)以下低层电梯最多为1天,超过20层站以上40层以下的高层电梯最多为2天,自动扶梯一般为1天。4检验4.1检验入员遇到下列情况之一的,有权拒绝检验。A、电梯安装或调试尚未结束,电梯不完好;B、电梯安装调试完成,但尚未进行自验,无”安装检验报告”;C、安装队只留一人或留下人员无法配合检验人员共同检验。4.1对检验人员的要求。A.检查检测时,检验人员须正确穿戴劳动防护用品,确保安全。1.1 检验过程中,检验人员应以事实为依据,坚持公平、公开、公正的原则。C.检验人员起到”三员“作

4、用,即产品检验员、技术辅导员和质量宣传员。1.2 检验员在检测时,应如实将检测数据填写在“电梯安装检验报告”及咱动扶梯安装检验报告”上,并与自验记录项核对,误差较大时追加检测一次。1.3 电梯检测顺序-一般为机房、井道、层门、轿厢、底坑、外观质量。完工后无法检测隐蔽工程,检验人员应查对隐蔽工程确认记录。5鉴别和处置5.1 鉴别(评定合格与否的标准)按照“安装检验报告”把第一时间检验实测值如实填入。验收报告中的保证项目序号内有一项不合格;基本项目序号内累计有三项以上不合格;允许偏差项目累计有5项不合格;判定为不合格。其中“井道照明、三方通话”因用户方原因的暂没有做好的,可除外,但必须功能正常有效

5、;如公司验收后直接报政府部验收的,“井道照明、三方通话”必须正常。5.2 返工电梯检测完毕,检验人员应将发现的不合格项目或其它有关的质量问题,逐条填写在“返工通知单”上。该单一式二份。返工单开出后,请安装班组负责人认可并签名生效,一份给安装人员,一份检验入员留存,安装班组按返工通知单要求逐项返工直至达到检验标准(三日之内完成返工)。5.3 复检安装班组按返工单要求整改完毕后报检验人员复检,复检数据为实测数据,复验程序同4.4.3,若整改内容较多,三天无法返工完毕,复检日期由检验人员重新安排。若保证项目和基本项目、允许偏差项目有不合格的,必须按规定要求进行整改,直至合格。5.4 让步对返工量较大

6、,且不便返工,或返工后会引起其它质量后果的,对电梯安全指标和运行性能无较大影响的不合格项目,经检验负责人评审后可作出不返工的处理决定。由安装班组长提出该不合格项目申请回用报告并签名,经检验负责人同意签名后带回工程管理科。5.5 资料归档检验入员完成检验任务后,应主动向工程部施工管理科负责人汇报检验工作情况。并在二天内将电梯安装报验单,电梯安装检验报告、返工通知单及该电梯安装检验报告各一份交公司施工管理科留存归档。5.6 合格的电梯,由工程管理科报电梯制造单位进行检验评定或报特种设备检验检测机构进行监督检验。5.7 司主要从事上海三菱电梯的安装,所以须遵照三菱公司的规定,电梯必须经公司内部检验,

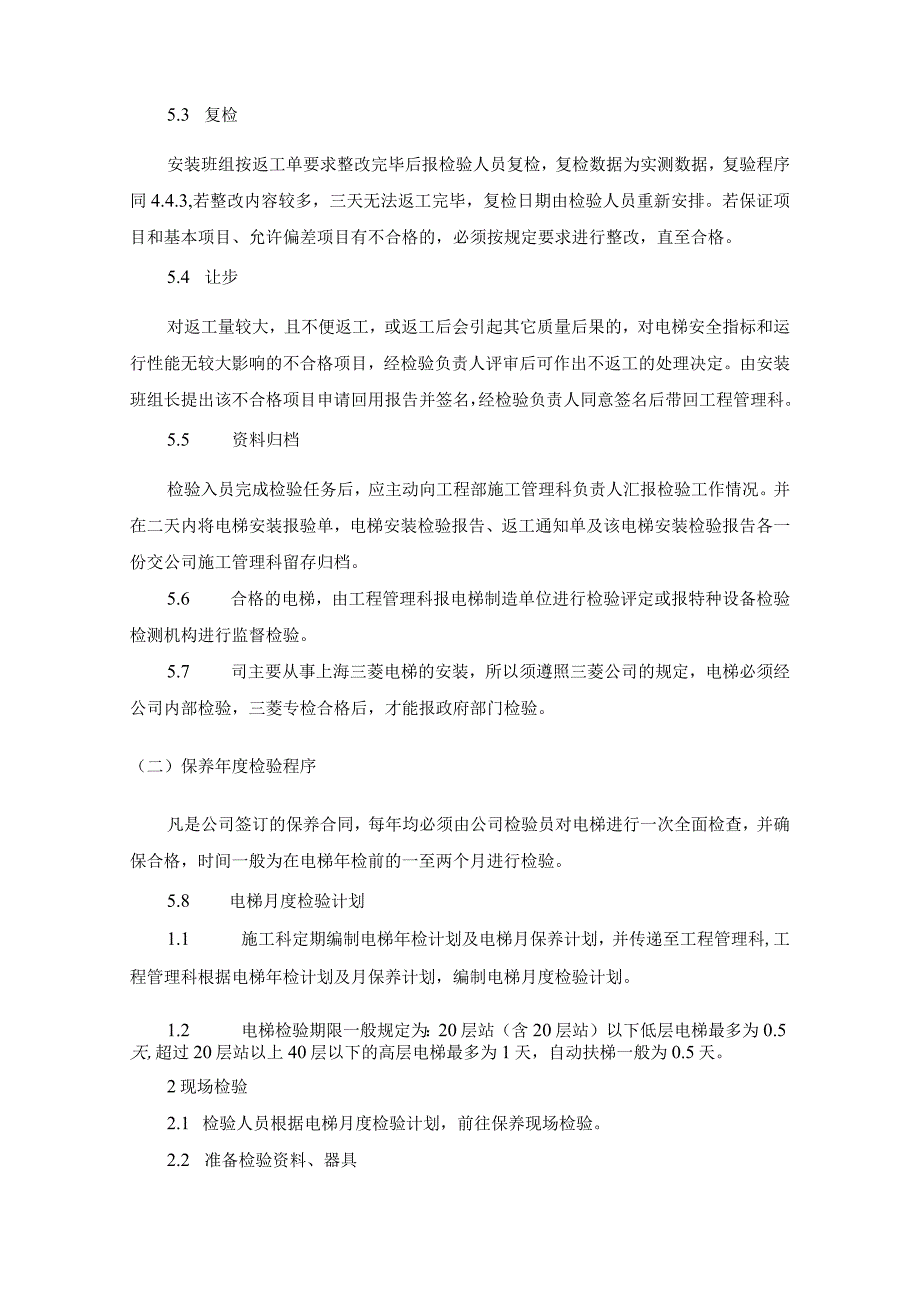

7、三菱专检合格后,才能报政府部门检验。(二)保养年度检验程序凡是公司签订的保养合同,每年均必须由公司检验员对电梯进行一次全面检查,并确保合格,时间一般为在电梯年检前的一至两个月进行检验。5.8 电梯月度检验计划1.1 施工科定期编制电梯年检计划及电梯月保养计划,并传递至工程管理科,工程管理科根据电梯年检计划及月保养计划,编制电梯月度检验计划。1.2 电梯检验期限一般规定为:20层站(含20层站)以下低层电梯最多为0.5天,超过20层站以上40层以下的高层电梯最多为1天,自动扶梯一般为0.5天。2现场检验2.1 检验人员根据电梯月度检验计划,前往保养现场检验。2.2 准备检验资料、器具A、负责检验

8、的人员必须携带好”电梯保养检验报告”、返工通知单等检验用资料;B、检验人员同时随身携带必备的公司配发的受控检测器具、仪表及常用工具等;C、检验人员劳动防护用品必须穿戴齐全、正确。2.3 检验人员在检查检测时,应在电梯首层明显位置做好工作标识,提醒顾客,电梯暂停使用。2.4 检验人员按公司电梯或自动扶梯检验标准实施检测,检测数据应如实填写在电梯保养检验报告”上。2.5 电梯检测顺序.一般为机房、井道、层门、轿厢、底坑、外观质量,安全部件、装置作为重点检查。3鉴别和处置3.1鉴别按照“保养检查报告”把第一时间检验实测值如实填入。3.2返工电梯检测完毕,检验入员应将发现的不合格项目或其它有关的质量问

9、题,逐条填写在“返工通知单”上。该单一式二份。返工单开出后,请保养班组认可并签名生效,一份给保养人员,一份检验员留存,保养班组按返工通知单要求逐项返工直至达到检验标准。3.3复验保养班组按返工单要求整改完毕后报检验人员须经复验,复验数据为实测数据。若保证项目和基本项目、允许偏差项目有不合格的,必须按规定要求进行整改,直至合格。A、若某不合格项目严重影响产品安全指标或运行性能,检验人员难以提出返工要求的,应立即向检验责任人反映,征求处理意见或方案,同时向公司工程部反映。B、若保养人员因各种原因擅自改变产品结构,不论是否影响产品安全指标或技术性能,检验人员应立即向工程管理科汇报,由其向工程部反馈,

10、由工程部负责协调处理。4考评维修保养检验时质量评定为“合格”,“不合格”两种,不合格判定条件为:“保证项目”中有1项不合格,或“基本项目”有1项扣3分、“允许偏差项目”有一项扣2分后总分低于85分的。5检验资料归档检验入员完成检验任务后,应主动向工程管理科负责人汇报检验工作情况。并在二天内将电梯保养检查检验报告、返工通知单留存归档。(三)修理完工检验程序凡是公司签订的修理合同,在电梯修理完毕后,均必须经公司检验员检验合格。1施工科根据电梯修理项目进度情况,编制“电梯报验任务单”,报工程管理科。2.对项目修理后电梯的检验内容和程序与(保养年度检验程序)相同。3如属大修项目,修理后的电梯须经公司检

11、验合格后报特种设备检验检测机构进行监督检验。二、电梯整机调试作业规程首先进行现场电气线路检查。一.检修状态试运行A.轿内检修:1 .检查复核变频器的设定参数是否符合要求。2 .在轿厢内将检修开关置于检修状态。然后轿厢内不要留人,而上机房控制屏上操作。3 .此时PC机输入点X7亮,XlO灭可用轿内检修方式试运行。4 .轿内检修上行可用UL14高层站的内指令输入点短接。5 .轿内检修下行可用11L40与最低层站的内指令输入点短接.B.轿顶检修:此时X7.X10不亮,可用轿顶检修试运行。1.轿顶检修上行UL40与21L6短接Xll亮2 .轿顶检修下行11L40与21L7短接。X12亮。3 .检修运行

12、电梯状态;当11L40与慢上或慢下点时,电梯应立即关门PC出点Y3。GMJ上行;SJ上行或XJ上行当门完全关闭后Y3熄;GMJ下行。Y14或Y15Y12YO亮。电梯马上起动向上或向下运行。此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值0/1改变;直到电梯的运行方向与你的指令方向一致。同时,要观察变频器参数LF88和LF89的方向+与-是否一致。如否,就要将变频器LF18的设定值onoff改变。直到两者方向一致。4 .检修状态运行停止后应立即开门。5 .请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上下行的行程不要控制太长。6 .在机房试验检修运行正

13、常后,可进入轿顶操作。C.轿顶操作;1 .检查各轿顶安全回路的所有开关是否有效。2 .检查轿顶检修是否优先。3 .在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。4 .若轿顶检修点动上、下行均正常。可在轿顶上检修上下行对井道件进行全程检查。查看井道件安装是否正确。D.测层高。1 .电梯在最低层平层,保持正常状态待命。2 .将PLe运行开关置OFF,用HPP将M812置ON;M811、M510置OFF,M150置ONM150是测层高的开关,M510自动,M811上减速M812下减速C235清零。3 .PLC、RUN开关置ON,此时电梯会自动关门

14、,检修速度上行;到达顶层后自动停下。至此测高工作结束。且监测到Z=2nn为层站数;D250=n。用编程器监测M510是否NO,如否,则测高失败,要重做上述工作。4 .注意:PLC所记录的DD202DD200+2n数值就是层高表,可作日后维修时使用,不得随意改动PC机内层高表的数值.5 .用轿内检修随意上行或下行,观层楼数显的变化是否正确并从底层上行到顶层,又从顶层到底层,观层楼数显,若正确,即可试行快车.二.平层精度调整1.各层上下均欠平层时;a.欠平层50mm以下时,上行可减少DD274数值,下行可减少DD276的值.b.超平层50mm以下时,上行可增加DD274的值,下行可增加DD276的

15、值.,c.上行3楼欠平层而下行3楼超平层时,设平层误差为20mm,此时;d.把3楼隔磁板上移20mm.e.把3楼对应的层高表中的存储器DD206的值加大对应于20mm距离脉冲数.f.在PC数据寄存器DD358的数值为每mm有多少个脉冲,所以20mm的脉冲数Pl为;g.PI=20DD358h.设原来测高时测定的DD206=P,则新的DD2O6=P+P1.i.若上行3楼超平层,而下行3楼欠平层时,设平层误差为20mm,此时应;j.把3楼隔磁板下移20mm.k.把对应于3楼的层高表中存储器DD206的值减少对应于20mm距离的脉冲数.若测高测得DD206=P,则应要调整DD206=P-PI.由此可见,在测高之前必须耐心地调校好各层的平层隔磁板;1.保证在完全平层时才调校该层隔磁板.m.隔磁板安装位置要确保精确.n.另外,在发现平层不理想时,应首先检查电梯是否有足够的爬行段,接地是否良好,旋转编码器线敷设是否符合要求,不要急于调整平层参数及隔磁板.三.自动状态1.把自动无司机开关置自动状态X25亮、M16I,检查各层楼外呼信号的选向、运行、减速、消号等情况是否正常。若不正常,应查找井道接线是否出错因控制屏已经过厂内检查试验O2.当需要测

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
