防水工程专项施工方案.docx

上传人:p** 文档编号:752405 上传时间:2024-02-26 格式:DOCX 页数:16 大小:226.93KB
下载 相关 举报
防水工程专项施工方案.docx_第1页
第1页 / 共16页
防水工程专项施工方案.docx_第2页
第2页 / 共16页
防水工程专项施工方案.docx_第3页
第3页 / 共16页
防水工程专项施工方案.docx_第4页
第4页 / 共16页
防水工程专项施工方案.docx_第5页
第5页 / 共16页
防水工程专项施工方案.docx_第6页
第6页 / 共16页
防水工程专项施工方案.docx_第7页
第7页 / 共16页
防水工程专项施工方案.docx_第8页
第8页 / 共16页
防水工程专项施工方案.docx_第9页
第9页 / 共16页
防水工程专项施工方案.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《防水工程专项施工方案.docx》由会员分享,可在线阅读,更多相关《防水工程专项施工方案.docx(16页珍藏版)》请在第壹文秘上搜索。

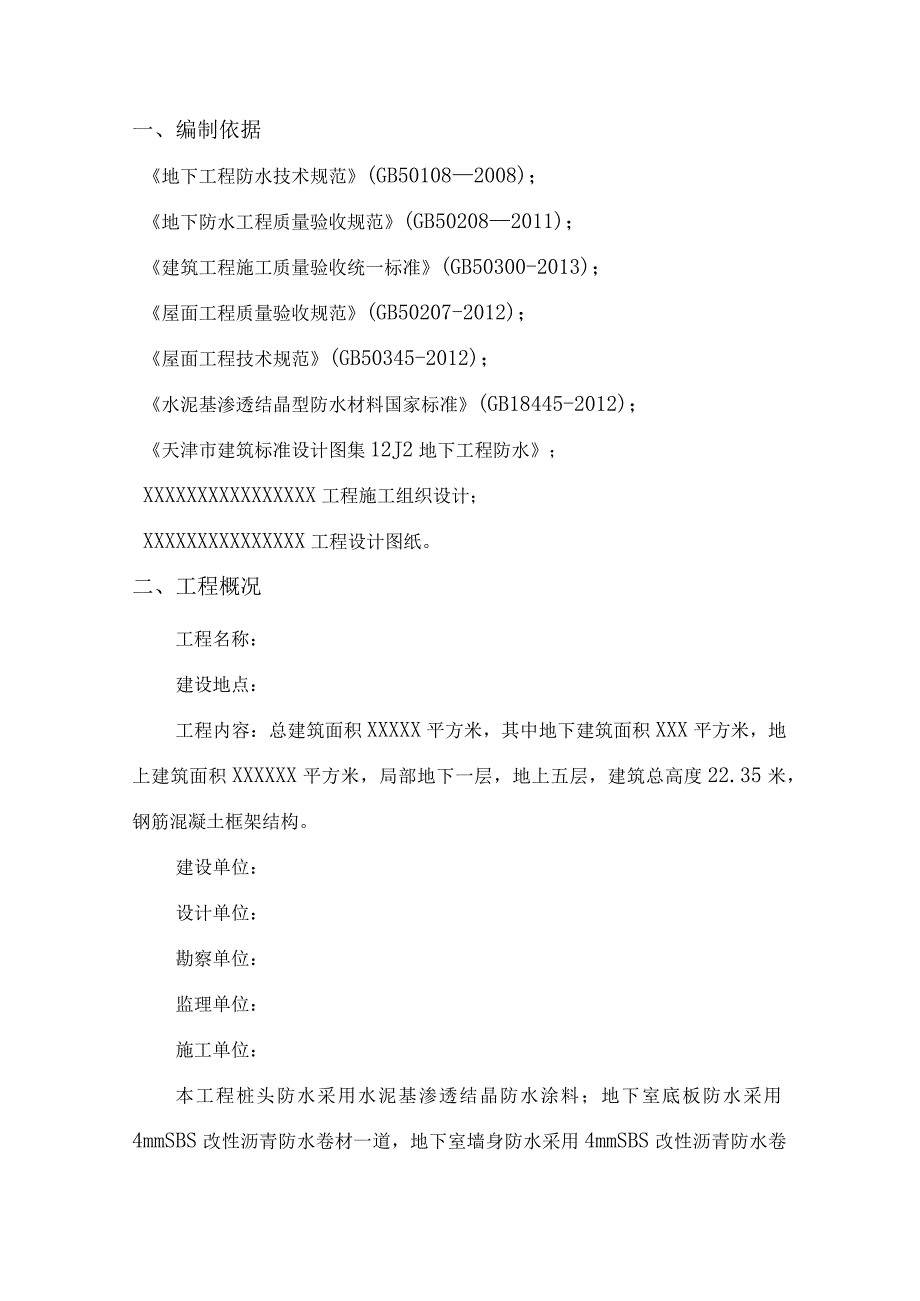

1、一、编制依据地下工程防水技术规范(GB501082008);地下防水工程质量验收规范(GB502082011);建筑工程施工质量验收统一标准(GB50300-2013);屋面工程质量验收规范(GB50207-2012);屋面工程技术规范(GB50345-2012);水泥基渗透结晶型防水材料国家标准(GB18445-2012);天津市建筑标准设计图集12J2地下工程防水;XXXXXXXXXXXXXXXX工程施工组织设计;XXXXXXXXXXXXXXX工程设计图纸。二、工程概况工程名称:建设地点:工程内容:总建筑面积XXXXX平方米,其中地下建筑面积XXX平方米,地上建筑面积XXXXXX平方米,局

2、部地下一层,地上五层,建筑总高度22.35米,钢筋混凝土框架结构。建设单位:设计单位:勘察单位:监理单位:施工单位:本工程桩头防水采用水泥基渗透结晶防水涂料;地下室底板防水采用4mmSBS改性沥青防水卷材一道,地下室墙身防水采用4mmSBS改性沥青防水卷材一道。三、施工准备1.1 组织准备1 .项目经理:为第一责任人的项目管理班子,负责实现防水工程的施工管理目标,项目经理解决施工资源和监督防水施工管理的目标实现,负责工作布置和检查。负责施工进度计划,施工质量、安全文明施工措施落实及督促检查,负责工作汇报。2 .项目安全经理:负责地下防水安全、文明施工、消防、职业健康管理。3 .项目技术负责:负

3、责编制施工专项方案,技术交底。4.防水施工班组1.2 施工技术、人员、材料准备1 .学习施工图纸、规范和标准,了解地下室各部位的防水设计要求、防水工程的施工程序、施工顺序、质量标准。2 .根据设计图纸、规范和标准要求,编制施工专项方案,经审批后实施。3 .施工技术交底:根据确定的地下防水工程的施工工艺要求,做好防水工程的施工技术交底,按照防水工艺要求做好施工技术培训。4 .为了确保防水工程质量,确定每一道施工工序的验收标准。5 .在实际施工前,应特别注意天气变化,及时掌握气象资料,使防水工程避开雨天、大风天。若施工时突然下雨,应停止防水作业,雨停后,待基层干燥后方可继续施工。对做好的防水层,要

4、妥善保护。6 .劳动力组织准备:根据工程量和工期组织好劳动力的入场数量,及时搞好入场前的三级教育工作,操作人员持有效证件上岗。按项目部管理规定进行入场后的操作人员管理。7 .各项资源需要量准备:根据工程量编制防水卷材、水泥基渗透结晶型防水涂料、挤塑保护板等材料。编制材料使用量计划,确定供货渠道保证材料供应。四、防水施工方案4.1桩头防水施工工艺桩头防水工艺流程:准备工作一基层表面清理一涂刷水泥基渗透结晶防水涂料f养护。1 .基层清理清理剔凿合格后的桩头和桩身(垫层上部分),用钢钎铲除桩头松动的混凝土块及浮土,将桩头、桩身表面以及桩身周围15Omm范围内的混凝土垫层用钢丝刷刷成粗糙毛面并清除干净

5、,最后用清水和墩布冲洗干净。2 .水泥基渗透结晶防水涂料的调制水泥基渗透结晶防水涂料配合比干粉:水二5:2.5,调制方法为将粉料与水倒入容器内,搅拌试件3-5Inin,必须充分搅拌均匀,一次搅拌不宜过分,以20min内用完为宜。使用过程中不得另行加水加料。3 .涂刷水泥基渗透结晶防水涂料1 .涂刷范围:垫层以上桩头、桩身及距桩身15Onlnl范围内的基础垫层。2 .涂刷遍数:防水涂料涂刷二遍成活,水泥基渗透结晶防水涂料用量1.2-1.5kgm2,每遍涂刷方向应相互垂直。3 .施工刷、喷涂时需用半硬的尼龙滚刷或专用喷枪,涂层要求均匀,各处都要涂到,一层的厚度一般在LOmnl左右,不得大于1.2m

6、m,太厚养护困难。涂刷时应注意用力,来回纵横地刷以保证凹凸处都能涂上并达到均匀。喷涂时喷嘴距涂层要近些,以保证涂料能喷进表面微孔或微裂纹中。4 .喷第二遍时,一定要等第一层初凝后仍呈微湿状态时(48h内)进行,如太干燥则应先喷洒水。聚合物水泥防水砂浆r-主体结杓底板满喷水泥基渗透结晶防水涂料-遇水麒止木条C20细石混凝土保护层50摩点粘纸胎油毡或聚乙特薄膜一层4厚高聚物改性沥青卷材附加同类卷材加强层联基层处理剂一遍20厚1:2.5水泥砂浆找平层/C15混凝土垫层2100厚(1.-地基土或素士夯实、5 .水泥基渗透结晶防水涂料养护水泥基渗透结晶防水涂料施工完毕后,必须用净水精心养护,在涂层呈半干

7、状态时,即使用雾状水养护,要避免用水冲刷。养护期间始终保持表面湿润状态,尤其天热时要派专人负责养护多喷水。6 .注意事项6.1 不宜在摄氏零度以下及雨、雾、风沙等恶劣条件下施工。5.2涂刷方法施工时,浆料太稀、搅拌不匀、二次加水等,均容易引起基面起粉或起壳现象。5.3避免直接与皮肤接触,若需用手掺拌干粉或湿料时需戴胶皮手套。万一溅入眼睛,必须第一时间用清水冲洗,并及时到医院诊治。4.2地下室防水施工工艺地下室底板防水工艺流程:准备工作一基层表面清理、修补一刷冷底油一铺贴附加层f铺贴一道(4m)SBS防水改性沥青防水卷材f点粘石油沥青油纸胎油毡一层f50m厚C20细石混凝土保护层。地下室墙身防水

8、工艺流程:准备工作一基层表面清理、修补一刷冷底油一铺贴附加层f铺贴一道(4mm)SBS防水改性沥青防水卷材一砌120厚实心破与粘贴50mm阻燃型挤塑聚苯乙烯板保护层。1.基层处理1 .首先对地下室阴阳角等细部按本方案的要求进行抹灰处理。基层清理时必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清扫干净,最好用高压空气进行清理。阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。2 .地下室碎外墙对拉螺栓处的木垫块应凿除干净,然后将突出的对拉螺栓用气割齐根切掉,并用水冲洗干净,再用掺107胶(占水泥用量的15%)的1:2干硬性水泥砂浆抹平。3 .阴阳角部位处理墙

9、体、顶板阴阳角事先用水泥砂浆抹成圆弧。穿墙套管:除去穿墙套管根部周围松动的砂粒,用水清洗后刷一层用108胶配制的水泥浆,如果是套管群,管与管之间基层处理平整后宜用聚氨酯防水涂料处理。套管若有油污、铁锈等,应用砂纸、钢丝刷、溶剂等予以清除干净。4 .涂刷冷底子油将基层表面清扫干净,涂刷基层冷底子油,涂刷薄厚一致;局部边角细部不易涂刷时,用毛刷均匀涂刷。不得有漏刷、麻点等缺陷。涂刷处理剂须干燥以后才能进行热熔法施工作业,以免发生火灾。4,附加层铺设1 .地下室底板的集水坑、电梯井等阴阳角、管子根等薄弱部位要铺贴3mmSBS防水改性沥青防水卷材附加层,宽度不小于500mm,以满粘法施工(如下图)。2

10、 .管道处附加层必须认真粘贴,保证施工质量。方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔剂的一面)用手持喷灯烘烤,待底面呈熔融状态即可粘贴在已经涂刷一道密封材料的基层上,并压实铺牢。3 .桩头防水附加层做法见下图赫阳幅心-龙桩头附加层处理示意图1 .弹粗线:在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。2 .热熔铺贴卷材:本工程地下室采用满粘,满粘采用“滚铺法”,先铺粘大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量,优于卷材与基层及卷材搭接缝一次熔铺方法。熔粘端部

11、卷材。将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m,由一人站在卷材正面将这Im卷材拉起,另一人站在卷材底面(有热熔胶)手持丙烷火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,不得过分加热或烧穿卷材。再由一人以手持压辐对铺贴的卷材进行排气压实,不得有空鼓、皱折,这样铺到卷材端头剩下约30Cm时,将卷材端头翻放在隔热板上,再行熔烤,最后将端部卷材铺牢压实。滚粘大面卷材。起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角,喷枪距卷材及基层加热

12、处约0.30.5m,往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。6 .卷材搭接卷材防水层的搭接缝部位是地下室工程容易发生渗漏水的薄弱环节,卷材搭接缝宽度是确保防水层质量的关键。1 .卷材接缝的短边搭接宽度不小于150mm,长边接搭接宽度不小于100mm,搭接处的结合面应清扫干净,搭接时先搭接长边,后搭接短边,搭接时不得损坏卷材,卷材不能有明显空鼓、褶皱、翘边现象。2 .铺贴双层卷材时,上下两层和相邻两副卷材的接缝应错开1/3T/2幅

13、宽,且两层卷材不得相互垂直铺贴。同一层相邻两幅卷材的横向接缝,应彼此错开150Omnl以上,避免接缝部位集中。3 .为搭接缝粘结牢固,先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板搭接粉线移动,火焰喷枪随烫板移动,由于烫板的挡火作用,则火焰喷枪只将搭接卷材的隔离层熔掉而不影响其他卷材。4 .粘贴搭接缝:一手用抹子或刮刀将搭接缝卷材掀起,另一手持火焰喷枪(或汽油喷灯)。从搭接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以抹子(或刮刀)刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严,不得有皱

14、折、翘边、鼓泡等缺陷,铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲现象。长边搭接IOOO900100100100短边搭接防水卷材粘接示意图7 .封边处理大面积的卷材铺贴完,要对卷材的横竖接缝处进行封边处理,用喷灯接缝烘烤边缘,将流出的热沥青用铁抹子轻轻抹平,使其形成明显的沥青条。8 .卷材保护基础平面部位防水卷材采用点粘石油沥青纸胎油毡一层覆盖保护。9 .保护层浇筑经过认真、全面检查验收合格后,浇筑50厚C20细石碎保护层,浇筑彼时,切勿损坏卷材防水层,以免留下隐患,造成渗露。10 .细部构造防水处理1 .细部构造防水主要是阴阳角、穿墙套管、后浇带等细部构造的防水处理。在突出墙面的管根、

15、阴阳角等部位,做卷材附加层,附加层宽度不小于50Ornn1,两边均匀搭接250mm,要求进行满粘,附加层做法如下图所示。阳角的第一层卷材铺帖法阴角的第二层卷材铺帖法说明:1: 1-转折处卷材加固2-,角部加固层3%平层4-卷材2:在立回和底面的转角处, 卷材的接缝应留在底面 上距墙根不小于600mm2.地下室穿墙套管防水节点起的管道涨缩变形。即先将带法兰的止水套管预埋在结构中,在套管无法兰的一端沿管周剔凿,用素灰嵌填。安装管道时,把橡胶止水套套入穿墙管并安装在套管法兰上,用螺栓固紧,再用铁卡将橡胶止水管套箍紧固在穿墙管道外皮,然后从无法兰的一端用沥青麻丝等将套管与穿墙管之间的缝隙填嵌密实,最后用掺加防水剂的水泥砂浆将管根四周分数次封闭严实。管道处附加层必须认真粘贴,保证施工质量。方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔剂的一面)用手持喷灯烘烤,待底面呈熔融状态即可粘贴在已经涂刷一道密封材料的基层上,并压实铺牢。3.灌注桩桩头防水节点4mm防水卷材11施工中应注意事项1.卷材搭接时,大面积的卷材排气、压实

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
