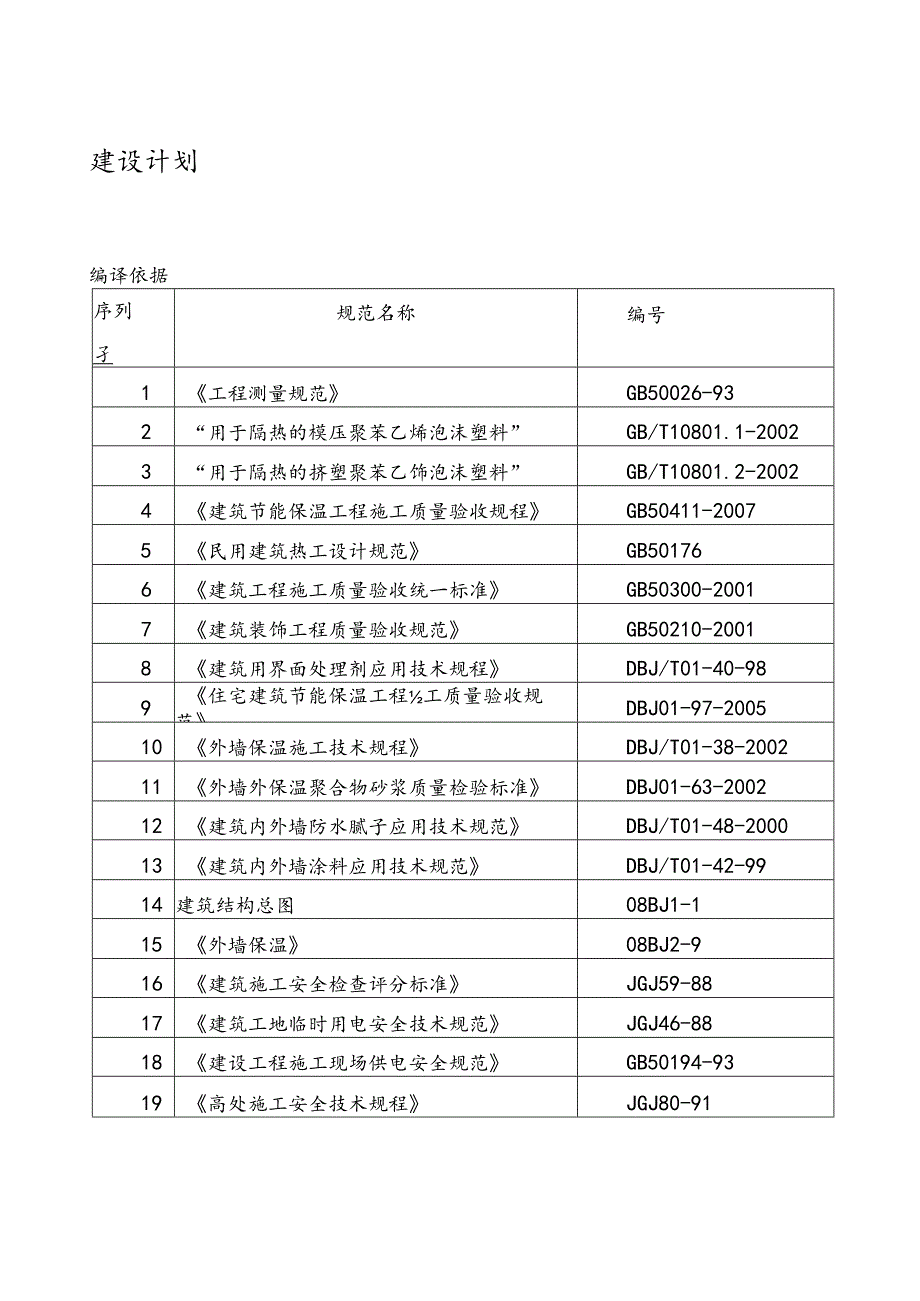

《60厚聚苯板(EPS)保温施工工艺设计.docx》由会员分享,可在线阅读,更多相关《60厚聚苯板(EPS)保温施工工艺设计.docx(41页珍藏版)》请在第壹文秘上搜索。

1、建设计划编译依据序列孑规范名称编号1工程测量规范GB50026-932“用于隔热的模压聚苯乙烯泡沫塑料”GB/T10801.1-20023“用于隔热的挤塑聚苯乙饰泡沫塑料”GB/T10801.2-20024建筑节能保温工程施工质量验收规程GB50411-20075民用建筑热工设计规范GB501766建筑工程施工质量验收统一标准GB50300-20017建筑装饰工程质量验收规范GB50210-20018建筑用界面处理剂应用技术规程DBJ/T01-40-989住宅建筑节能保温工程工质量验收规范DBJ01-97-200510外墙保温施工技术规程DBJ/T01-38-200211外墙外保温聚合物砂浆质
2、量检验标准DBJ01-63-200212建筑内外墙防水腻子应用技术规范DBJ/T01-48-200013建筑内外墙涂料应用技术规范DBJ/T01-42-9914建筑结构总图08BJ1-115外墙保温08BJ2-916建筑施工安全检查评分标准JGJ59-8817建筑工地临时用电安全技术规范JGJ46-8818建设工程施工现场供电安全规范GB50194-9319高处施工安全技术规程JGJ80-91一、各分项工程的主要施工方法1. #外墙60厚聚苯板(EPS)保温施工工艺(1)施工准备1) 材料准备:专用界面剂、粘结砂浆、发泡聚苯板(EPS型Bl级)、抗裂砂浆、保温专用尼龙锚杆、耐碱玻璃纤维网。2)

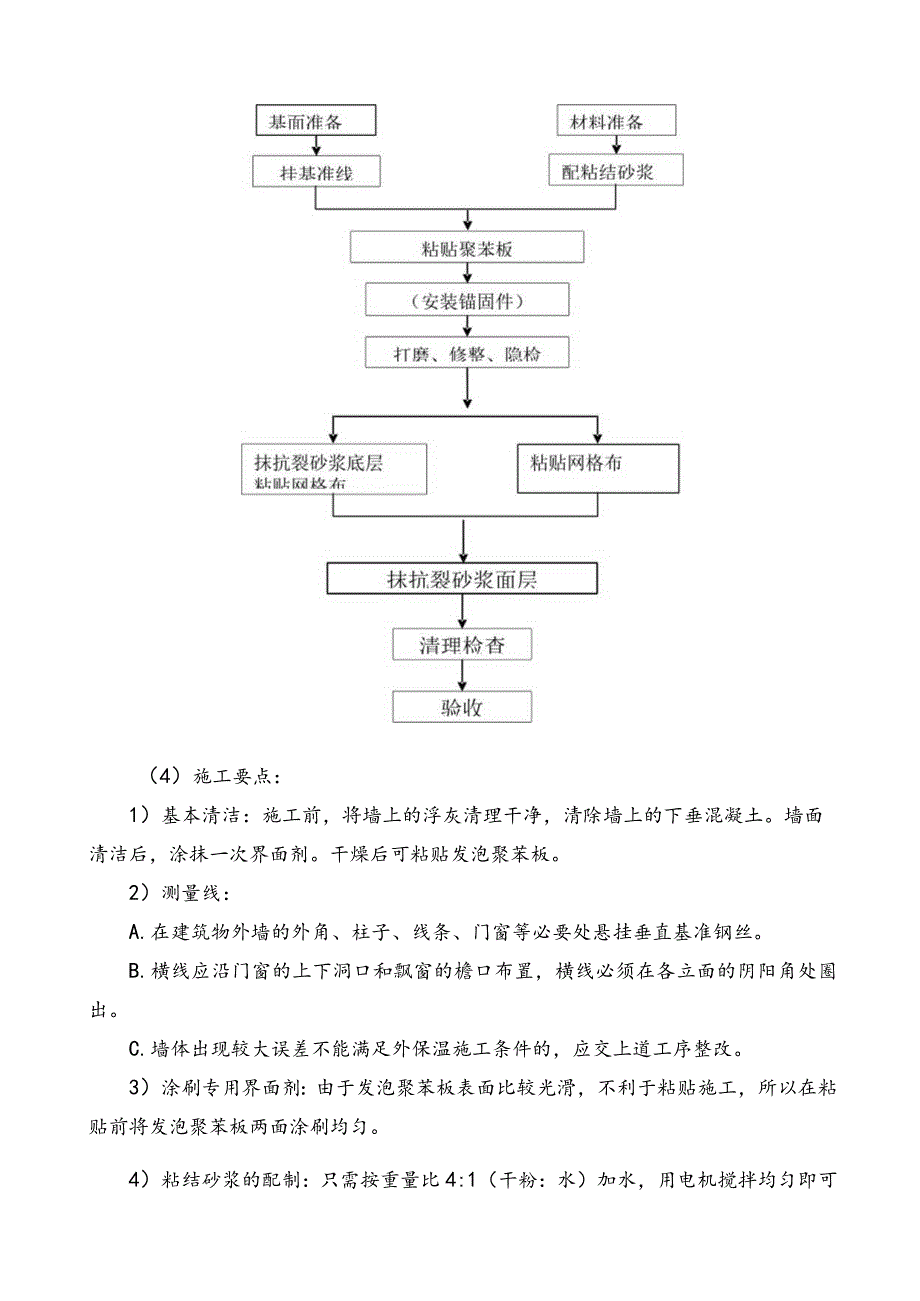

3、 设备准备:放线工具、烧线器、线槽、便携式搅拌机等、水平仪、条尺、水桶、剪刀、箱尺、手锯。3)施工条件:要求墙面平整度满足外墙中间抹灰验收标准(平整4n2m,垂直4三2m);水管、煤气管、空调进出水口、各种进出管道等,所有进出外墙外保温的管道必须预埋PVC套管,PVC套管伸出长度离墙至少应该是外保温系统的长度。厚度;外墙的局部砌体部分已抹灰,并安装了保温板固定件。(2)所有固定在外墙上的受力构件,如支架等,都必须在外保温施工前安装好。外保温施工完成后,不得在墙体上开孔,否则质量和外观将难以保证;(3)主要工艺流程图(4)施工要点:1)基本清洁:施工前,将墙上的浮灰清理干净,清除墙上的下垂混凝土
4、。墙面清洁后,涂抹一次界面剂。干燥后可粘贴发泡聚苯板。2)测量线:A.在建筑物外墙的外角、柱子、线条、门窗等必要处悬挂垂直基准钢丝。B.横线应沿门窗的上下洞口和飘窗的檐口布置,横线必须在各立面的阴阳角处圈出。C.墙体出现较大误差不能满足外保温施工条件的,应交上道工序整改。3)涂刷专用界面剂:由于发泡聚苯板表面比较光滑,不利于粘贴施工,所以在粘贴前将发泡聚苯板两面涂刷均匀。4)粘结砂浆的配制:只需按重量比4:1(干粉:水)加水,用电机搅拌均匀即可使用。准备好的食材要注意防晒和防风,防止水分蒸发过快。一次性制备量应在操作时间内用完。5)粘贴缠绕网布并粘合发泡聚苯板:A.粘贴发泡聚苯板的任何外露面(
5、如伸缩缝、建筑沉降缝、温度缝等,缝线两侧、门窗洞口处)均应覆盖网布。B.外保温用发泡聚苯板的标准尺寸为60OmmX90Omnl和60OmmXl200mm。外墙尺寸部分不规则。保温板可根据实际尺寸进行切割,但切口必须垂直于板面。在整面墙角和门窗洞口处,保温板的最小尺寸不得小于300mmoC.如何粘贴膨胀聚苯板a.在1.0cm2.Om范围内的墙面。土总则采用高密度点粘接方式,8个粘接点均匀分布在聚苯板的粘接面上。将砂浆圈一圈,四面留1个通气孔,不要涂抹,即可粘贴砂浆。绝热板的侧面不得涂抹粘合剂。详细节点如下图所示b.粘接面积:不小于瓷砖面漆的60%,不小于油漆面漆的40%,D.绝缘板浆料排列方法a
6、.粘贴时按从下到上的顺序排列,从第一层正负零线的水平线开始,按水平顺序,上下交错接缝粘贴。粘贴。将正负零以下的绝缘板粘贴到水面25-3OrTIm处,然后水散到地面上。保温板粘结砂浆干透后,结构施工队将注入密封胶进行密封。详见外墙保温板布置示意图。b.发泡聚苯板的接缝处不能正好留在门窗四个角处,应在此处粘贴整块保温板。粘贴前,在保温板上剪下门窗的开角。详见保温板粘贴门窗洞口示意图。整度和垂直度(3mm2.0m)o贴板时,注意清除板边溢出的粘合剂,使板与板之间没有“会面灰尘二板缝拼合紧密,当缝宽超过2mm时,用发泡胶填充。完成工作后,检查发泡聚苯板的平整度(3mm2.0m),接缝高度差不应大于1.
7、5mm,否则应使用砂纸或打磨设备打磨平整。d.6楼斜坡部分粘贴60厚发泡聚苯板。粘贴完成后,将相邻的发泡聚苯板连接牢固,接缝处用18号铁丝绑扎。E.门窗洞口的保温施工a.门窗部件保温施工前应安装门附框,门窗洞口贴30mm厚发泡聚苯板,与附框外缘齐平,并与附属的框架保持1cm的距离。b.在将保温板粘贴在门窗侧面之前,请确保这部分已经粘贴了网布。为防止门窗洞口角部开裂,在粘贴发泡聚苯板后,在门窗洞口外墙的四个角上贴上斜拉网带作为加固措施。45度角。详细节点如下图所示。F.孔口窗上下贴有聚苯乙饰装饰线a.线条:飘窗上下阴阳角放竖线,立面放横线。b.粘贴发泡聚苯板:先在挑板外檐上贴一层包裹网布,然后在
8、挑板底板和顶板面分别粘贴30mm厚的发泡聚苯板,保温板上部齐平采用屋面结构时,下口保温板应向下延伸30m(此方法可避免保温板接缝朝上,避免雨水冲刷、接缝开裂、渗水损坏保温层和装饰层),G.外墙空调孔和设备孔的处理:保温墙施工应预留空调孔和设备孔。首先,在保温板表面打孔,使用工具专用的开孔器,尺寸与实际尺寸一致。6)锚辅助固定:A.大墙锚安装:大墙锚应在粘贴发泡聚苯板24小时后安装,用电锤(冲击钻)向内敲打相邻的发泡聚苯板接缝和整个板面。孔入墙深度不小于5cm,然后插入膨胀螺栓套管,再旋入锚钉,钉头和圆盘不得超过板面。B.安装锚杆数量:平均每平方米安装锚杆数量不少于6个。7)聚合物抹灰砂浆的制备
9、:使用前,重量比为4:1(干粉:水),使用前加水搅拌均匀。配制好的配料应防晒防风,1份用量应在4小时内用完。8)滴水线安装:装饰线下檐内侧安装滴水线。操作方法如下:a.滴水线选择:选用优质黑色塑料滴水线,宽度为ICn1。b.首先,在滴水线的安装部分弹出安装控制线。c.使用专用电动开槽机沿安装控制线开槽。打开滴水线时,两端与墙壁阴阳角保持2cm的距离。槽口要求平直美观,槽口深度为ICn1。d.开槽后,在槽内刷上界面剂。e.待界面剂干透后,在槽内涂抹防裂砂浆,然后将网带压入槽内,用刮刀将溢出的砂浆清除。粘贴平整。砂浆不应留在滴水线上,粘贴网带时应清理干净。粘贴大壁网布时,滴水线与网布一起压入滴水槽
10、内。详见节点图9)外墙面漆保温防裂层的实践(批刮聚合物抹灰砂浆压成网布)A.外墙发泡聚苯板的不平整处,应用厚抹灰抗裂砂浆填平。10) 涂抹第二道抗裂砂浆第一道抗裂砂浆干燥24小时后,涂抹第二道抗裂砂浆5-6mm,使平整度和垂直度小于4mm,符合贴面砖的要求。11) 在窗台上涂抹抗裂砂浆时要向外找坡度,门窗上门内侧要向外找坡度。这种方法有利于雨水快速流出,窗台不会积水,会被雨水侵蚀墙体。12) 外墙漆面(阳台内墙等部位)保温防裂层的实践A.粘贴网布前,在发泡聚苯板表面涂一层保护砂浆。它应该被完全覆盖并且不粘。在砂浆干透前将网布拉紧压入砂浆中,然后在网布上涂上高分子抗裂砂浆。表面涂抹防护面保护砂浆
11、。13) 布要压实平整,严禁网布起皱,网布不宜压得太深。C.第二次涂抹抗裂砂浆覆盖层。不要一直摩擦覆盖砂浆,以免空鼓。单个网格的长度不应大于6m。摊铺有搭接时,必须满足水平方向搭接长度100mlT1,垂直方向搭接长度80mrn的要求;墙砖部分有两层网布。D.覆盖砂浆抹灰施工间隔应处于自然断开处,以利于后续施工的搭接处,如伸缩缝、阴阳角、悬挑等部位。如果需要停在连续墙上,面层砂浆不应完全覆盖已铺设的格子布。接头平面度超出公差。14) .1外保温施工质量标准(1)测试项目1)保障工程:保证工程中所有材料的品种、质量和性能均符合规定要求的设计要求和性能指标。保温层和结构符合建筑节能设计要求。保温层与
12、墙体及各结构层必须粘结牢固,不得空鼓、开裂,表层不得粉化、剥落、爆裂。2)基本项目:表面光滑、干净,留茬光滑,线条比较光滑清晰,粗糙表面纹理均匀。边角符合施工规范,表面平整光滑,门窗框缝隙、墙体填密,表面平整。孔、槽、盒子的位置和尺寸正确,表面整洁干净,管道后面是平的。(2)主项目1)施工前应对混凝土墙体进行验收,必须符合混凝土结构工程施工质量标准验收规范。(查看隐蔽工程验收记录)2)外墙外墙外保温工程施工前,应安装门窗框或铺装框、阳台栏杆和预埋铁件,并堵住墙上的施工孔并压实。3)墙体使用的发泡聚苯板应符合设计要求(尺寸稳定性、厚度、抗拉强度测试)。保温板粘贴后,应满足下表中的内容偏差。绝缘板
13、安装质量标准线项目内容偏差mm检查方法1平坦的表面3用2m尺和楔形塞尺检查2垂直立面3用2m电缆桥架检查3阴阳角是垂直的3用2m电缆桥架检查4杨角方正3用200平方毫米检查5接缝高度差1.5用尺子检查A,按照检验规程,粘结材料和保温材料进场时应进行复验。B.粘贴保温板与机械锚栓的粘接强度和连接方式应符合设计要求。C.后机械锚可根据需要在现场拉出。D,采用耐碱网布作为防裂措施。抹灰砂浆应压实压实,不得空洞,网布不得外露或起皱。(观察;用小锤轻轻检查;检查施工记录。)如有重叠,宽度不应小于水平100mm,垂直不小于80mmOE.抹灰砂浆与保温板必须粘结牢固,不得分层、空鼓。厚度控制在3-5mm,最
14、大不能超过6mmoF.保温墙层的内容偏差应符合下表的要求。保温抗裂层质量标准见下表线项目内容偏差mm检查方法1平坦的表面4用2m尺和楔形塞尺检查2垂直立面4用2m电缆桥架检查3阴阳角是垂直的4用2m电缆桥架检查4杨角方正4用200平方毫米检查5伸缩缝(装饰线)直3拉5m线和尺子检查5.1外墙饰面砖施工技术施工工艺:基层处理在聚苯板两面和板面喷涂界面剂挂垂直、弹性控制线用粘合剂粘贴聚苯板抹第一抹胶压入玻纤网-锚栓锚固抹灰砂浆复合耐碱玻璃纤维网层-抹第二层抹灰砂浆,压入耐碱玻璃纤维网一薄抹第三层抹灰砂浆-排砖、格子、弹力线T粘贴外墙贴面砖T点接缝T清洁表面。注意:外墙的宽砖部分严格要求用两层玻璃纤维网压制,以增强其强度。HX隔离A级防火保温板主要业绩指标项目单元EPS芯XPS板芯实验方法表观密度公斤/立20223035GB/T6343导热系数w(mk)0.0410.030GB/T10294抗压强度兆帕20.100.15-0.25GB/T8813水汽渗透系数ng(msPa)2.O4.51.03.OQB/T2411弯曲变形毫米,20210QB/T2411尺寸稳定性%0.31.0QB/T2411吸水率%1.51.5QB/T2411燃烧性能年级A级A级GB8624-
