1、提高混凝土高精度砌块一次砌筑合格率课题类型:问题解决型时间:2023年4月2日目录一、工程概况1、S-*2三、选择课题3四、现状调查4五、设定目标5六、原因分析6七、确定主要原因8八、制定对策16九、对策实施18十、效果检查22十一、制定巩固措施24十二、总结和下一步打算25提高混凝土高精度砌块一次砌筑合格率*公司“才子奋进QC小组”一、工程概况表IT工程概况工程名称*总建筑面积项目建设商业办公A座、B座,C座酒店、1#-9#公寓楼,SI#-S3#商业及地下车库,总建筑面积258179.34ma质量目标省优质结构、泰山杯建设地点*制表人:*时间:2022.7.1本工程商业A、B座建筑面积588

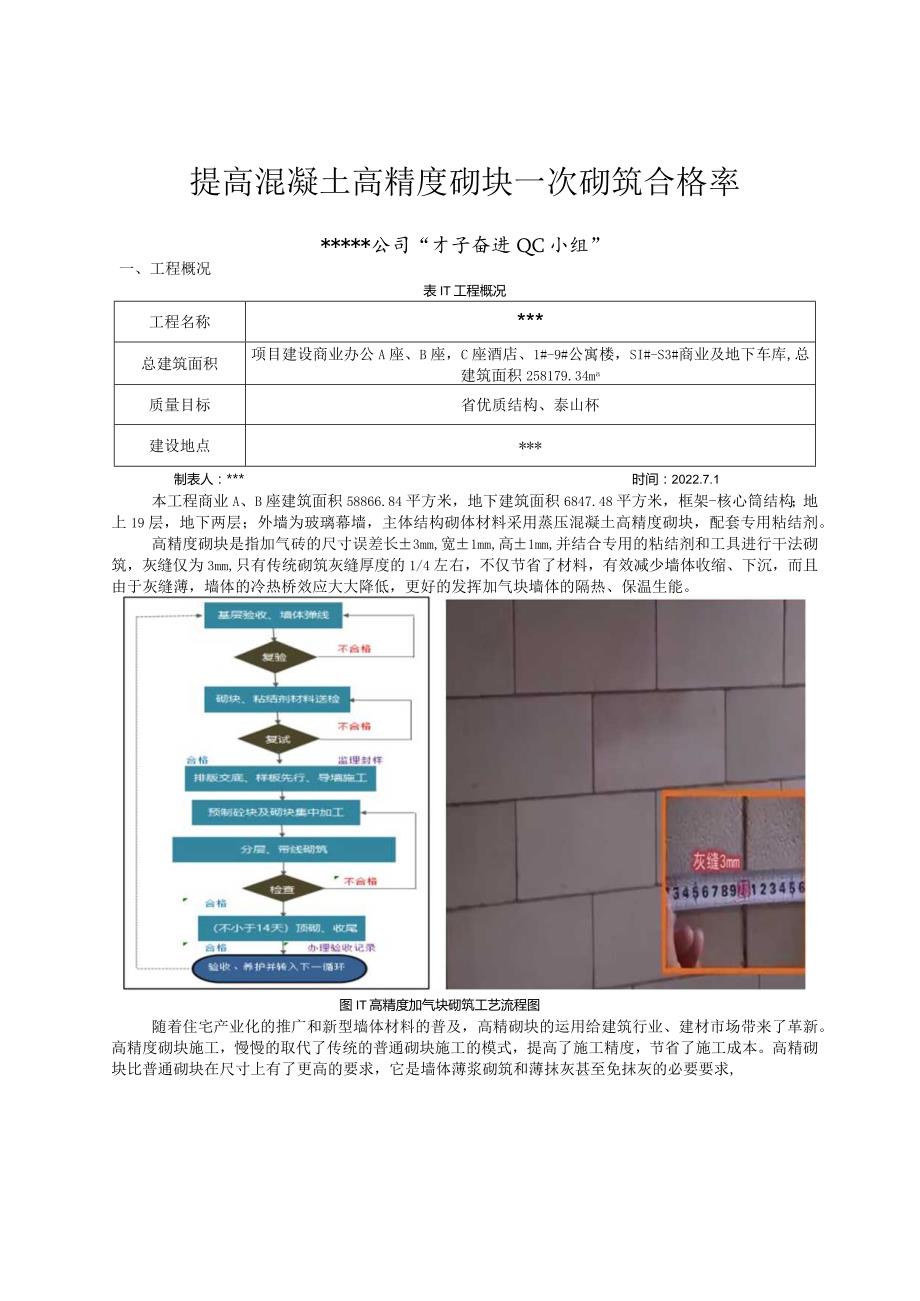

2、66.84平方米,地下建筑面积6847.48平方米,框架-核心筒结构;地上19层,地下两层;外墙为玻璃幕墙,主体结构砌体材料采用蒸压混凝土高精度砌块,配套专用粘结剂。高精度砌块是指加气砖的尺寸误差长3mm,宽1mm,高1mm,并结合专用的粘结剂和工具进行干法砌筑,灰缝仅为3mm,只有传统砌筑灰缝厚度的1/4左右,不仅节省了材料,有效减少墙体收缩、下沉,而且由于灰缝薄,墙体的冷热桥效应大大降低,更好的发挥加气块墙体的隔热、保温生能。图IT高精度加气块砌筑工艺流程图随着住宅产业化的推广和新型墙体材料的普及,高精砌块的运用给建筑行业、建材市场带来了革新。高精度砌块施工,慢慢的取代了传统的普通砌块施工

3、的模式,提高了施工精度,节省了施工成本。高精砌块比普通砌块在尺寸上有了更高的要求,它是墙体薄浆砌筑和薄抹灰甚至免抹灰的必要要求,本项目工程质量目标为“省优质结构”、“泰山杯”,工期较紧,质量要求高,为确保施工顺利,提高砌筑质量为首要解决的重点难题,故项目部特组织Qe小组开展活动。图1-2工程效果图二、小组概况1、小组概况及人员简介表2-1小组基本情况小组名称*QC小组课题名称提高混凝土高精度砌块一次砌筑合格率小组成立时间2021.8.1小组注册时间2022.7.1小组注册号SDYS-2022XZ-02课题注册号SDYS-2022KT-28课题类型问题解决型活动频率1次/周活动日期2022.7.

4、1-2022.11.25活动次数100%出勤率100%人均受QC教育时间36小时以上制表人:*肝间2022.7.3表2-2小组成员简介序号姓名年龄性别学历组内职务组内分工出勤率1*26男本科组长组长、制定活动课题100%226男本科副组长策划、指导、方案决策100%349男本科副组长生产管理、质量管理100%440男本科组员成果策划、指导100%526男本科组员技术管理、成果发布100%626男本科组员技术交底、检查质量100%727男本科组员负责材料供应与验收100%834男本科组员现场策划、生产管理100%929男本科组员技术交底、质量管理100%1032女专科组员资料收集100%制表人:

5、*时间:2022.7.32、小组历年获奖情况我们小组自成立以来积极组织开展工程建设质量管理活动,小组成员将继续以“小、实、活、新”为活动宗旨,应用PDCA循环解决现场的质量问题,切实提高工程质量,并且在今年工程质量管理小组活动中荣获*建筑协会二等奖、*建筑业协会I类成果、*建筑业协会In类成果,以下是我们的获奖证书和学习记录。图2-1 *。C成果I类图2-2 *QC成果川类”图2-3*建筑协会二等奖3、QC小组活动计划为了能按时有效的完成此次小组活动,小组还专门编制了QC小组活动计划表,具体情况详见下表2-3QC小组活动计划实施表序号任务名称起止时间2022/7/1-2022/11/25789

6、1011P遢举课题2022.7.1-2022.7.10现状调查2022.7.11-2022.8.2目标设定2022.8.3-2022.8.15一原因斤2022.8.16-2022.9.5确定要因2022.9.6-2022.9.18一制定又排2022.9.19-2022.10.5D实施又拂2022.10.6-2022.10.18TC效果检查2022.10.19-2022.11.5.A巩固措施2022.IL6-2022.11.15一总结和下一步计划2022.11.16-2022.11.25时间:202273制表人:高增三、选择课题1、项目整体情况:本项目创优目标为泰山杯、省优质结构杯,工期紧、体量

7、大,砌体结构质量是施工质量的重点部分,对创优有极为关键影响,且高精度砌块为新型砌筑材料,项目部管理班子施工经验相对不足。2、公司质量目标:本项目为*高新区涉及人才引进的重点项目,建设单位、公司总部以及主管部门对安全、质量非常重视,结合工程创优夺牌的质量目标,公司对项目部砌体结构实体质量要求一次验收合格率不低于94%。3、确定课题:为了保证砌筑质量达到上级要求,小组成员对高精度砌块的砌筑质量现状进行调查,2022年7月10日小组成员*与*对正在施工的商业部分(A座、B座的1-3层和地下室的7层)抽取600个点进行检查,经过检查混凝土高精度砌块一次砌筑验收合格率仅为86.3%,低于公司与政府部门要

8、求,安装质量亟待提高,检查记录如下:表37高精度砌块填充墙质量现状合格率统计表项目A座B座地下室平均合格频率检测点数20020020086.3%合格点数172168178合格频率86%84%89%图37高精度砌块砌筑质量现状合格率柱状图我们发现无论单独调查的单体合格率,还是三个检查区域的合格率平均值全都达不到公司给本项目设定的94%的要求,小组成员召开会议研究确定课题为“提高混凝土高精度砌块一次砌筑合格率”。四、现状调查选定课题后,为了了解问题找到症结,在2022年7月10日调查情况和收集数据的基础上,2022年7月21日,QC小组成员对之前己抽查的600处检查点的情况进行整理分析,其中存在问

9、题82个,次验收合格率仅为86.3%;再对存在质量问题的检查点进行分层分类统计:表47已完工程质量调查表序号项目分区存在问题灰缝宽度不均匀平整度偏差轴线位移偏差门洞过梁设置不规范其他1商业A座1482222商业B座16122203地下室106222合计4026664根据问题频率统计表,小组成员*制作出问题排列图。制表人:*时间:2022.7.21根据已完工程调查表,发现影响砌筑合格率的主要症结,做出了问题频率统计表:表4-2高精度砌块砌筑问题统计表序号不合格项目频数累计频数频率累计频率1灰缝宽度不均匀545465.85%65.85%2平整度偏差217525.61%91.46%3轴线位移偏差37

10、33.66%95.12%4门洞过梁设置不规范2782.44%97.56%5其他2822.44%100.00%6合计8282100.00%100.00%制表人:*时间:2022.7.21从以上调查结果的分类统计和排列图可以看出,“灰缝宽度不均匀”和“平整度偏差”累计频率较高,是影响高精度加气块施工质量的主要症结。五、设定目标为了给设定的目标提供更多的依据,小组成员*从高精度砌块供应商了解到类似工程砌筑施工合格率平均值为94.2%o表57类以工程砌筑施工合格率序号项目砌筑材料一次验收合格率1创意SoHo高精度砌块93.20%2同济科技园95.30%3港航大厘95.80%4市立医院94.00%5洸河

11、中学93.10%6会展中心93.80%平均值94.20%制表人:*时间:2022.8.5为了直观的看出现行业高精度砌块砌筑合格率,小组成员制作了合格率分布图如下:制表人:*时间:2022.8.5小组成员根据前期深入现场实际调查和图例分析显示,混凝土高精度砌块一次砌筑合格率为86.3%,其中“灰缝宽度不均匀和平整度偏差”这两个症结出现问题的累计频率为80.48%,若能100%解决此类问题,合格率计算公式如下:600-(82-75)600三98.跳;考虑到现场交叉作业等实际情况的影响,与高精度砌块施Ix踱较高的原因,我们确定若能解决幅的此类问题,理论合格率计算公式如下:600-(82-75*80%

12、)/60095%。类别合格率现状施工一次验收合格率86. 3%理论施工一次验收合格率95%上级要求施工次验收合格率94%行业水平施工一次验收合格率94. 2%表5-2高精度砌块砌筑合格率目标值设定依据制表人:*时间:2022.8.10图5-2目标值设定依据对比柱形图小组成员经过讨论,确定本次QC活动不仅要达到上级要求,而且要挑战自己达到行业最好水平,所以结合小组成员期望,我们将高精度砌块次砌筑合格率目标值定为95%。图5-3目标分析图六、原因分析目标值确定后,为了找到原因,针对砌筑质量“灰缝宽度不均匀”和“平整度偏差”两个症结,QC小组召开头脑风暴会议,集思广益,从人、材、机、法、环、测等几个方面进行讨论分析,经调查确认后将确实存在的原因进行了归纳整理,并制作了如下的关联图。七、确定主要原因1、要因确定计划根据前期的讨论分析,针对症结“灰缝不均匀”与“平整度偏差”,我么共找到了9条末端因素,并制定了以下要因确认表。表77要因确认计划表序号末端因素确认内容确认方法负责人确认时间1堵体连接方式选用不合适查阅工艺工法,采用不同连接方式,分析连接件对症结的影响调查分析2022.9.62未使用匹数杆、拉通线检查现场施工作业内容,分析对症结的影响程度调查分析2022.9.73操作人员上前岗未培训查看培训记录,分析未岗前培训对症结的影响程度调查分析2

展开阅读全文
