XXX项目路面工程冬季施工方案.docx

上传人:p** 文档编号:755503 上传时间:2024-02-26 格式:DOCX 页数:12 大小:84.44KB
下载 相关 举报
XXX项目路面工程冬季施工方案.docx_第1页
第1页 / 共12页
XXX项目路面工程冬季施工方案.docx_第2页
第2页 / 共12页
XXX项目路面工程冬季施工方案.docx_第3页
第3页 / 共12页
XXX项目路面工程冬季施工方案.docx_第4页
第4页 / 共12页
XXX项目路面工程冬季施工方案.docx_第5页
第5页 / 共12页
XXX项目路面工程冬季施工方案.docx_第6页
第6页 / 共12页
XXX项目路面工程冬季施工方案.docx_第7页
第7页 / 共12页
XXX项目路面工程冬季施工方案.docx_第8页
第8页 / 共12页
XXX项目路面工程冬季施工方案.docx_第9页
第9页 / 共12页
XXX项目路面工程冬季施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX项目路面工程冬季施工方案.docx》由会员分享,可在线阅读,更多相关《XXX项目路面工程冬季施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

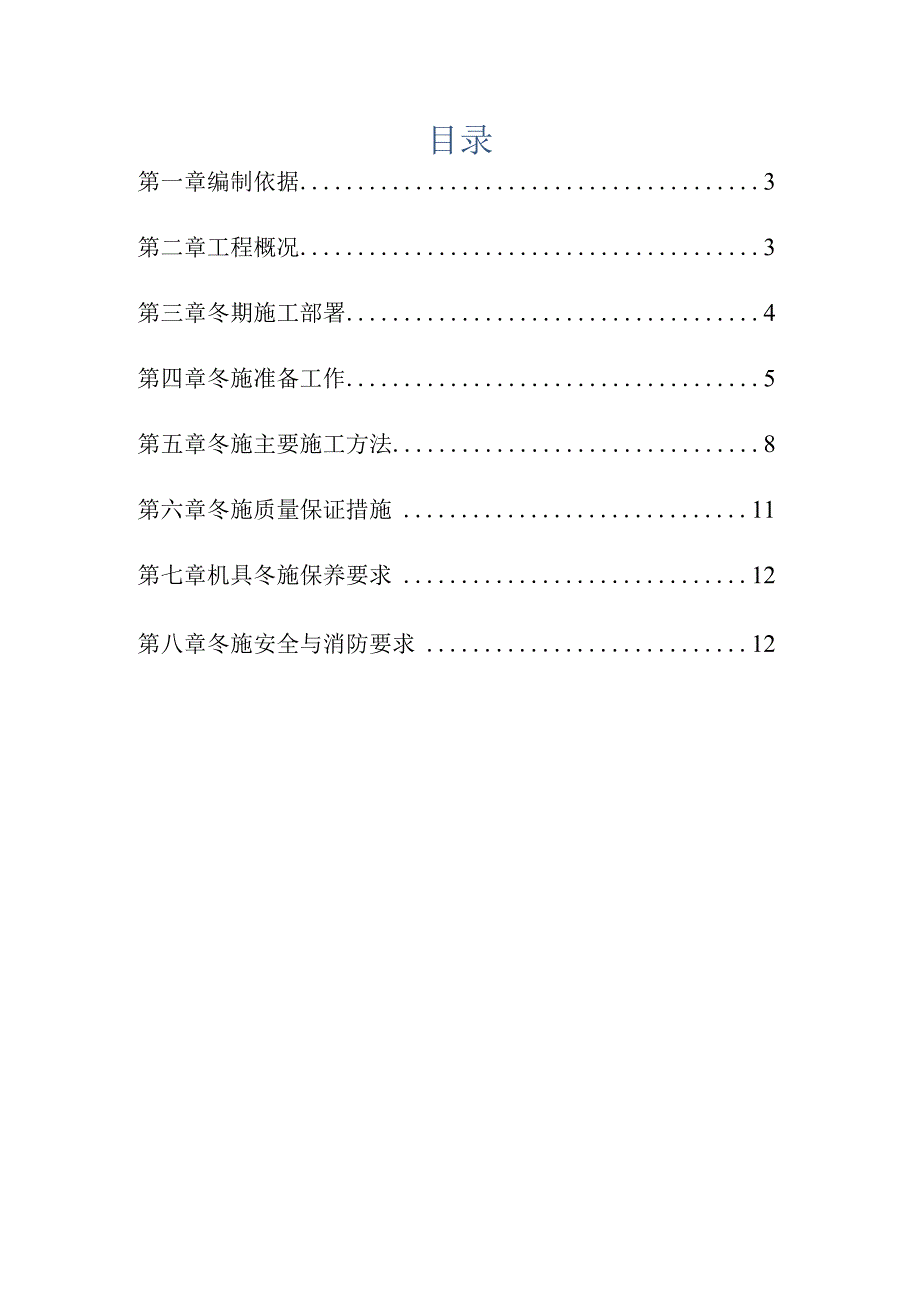

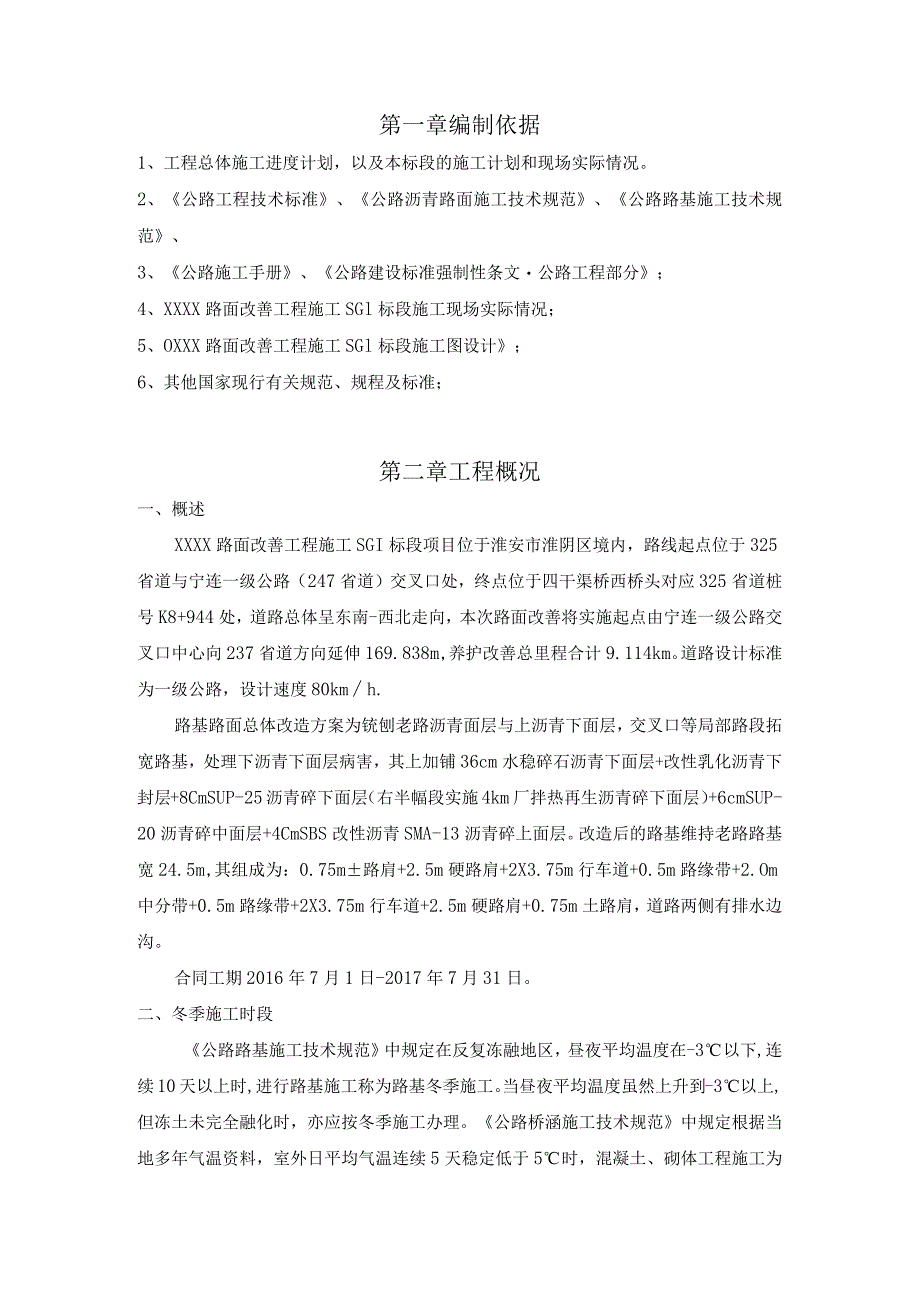

1、XXXXXXXXX路面改善工程施工SGl标段冬季施工专项方案XXXX交通工程有限公司XXXX路面改善工程施工SGl标段项目经理部目录第一章编制依据3第二章工程概况3第三章冬期施工部署4第四章冬施准备工作5第五章冬施主要施工方法8第六章冬施质量保证措施11第七章机具冬施保养要求12第八章冬施安全与消防要求12第一章编制依据1、工程总体施工进度计划,以及本标段的施工计划和现场实际情况。2、公路工程技术标准、公路沥青路面施工技术规范、公路路基施工技术规范、3、公路施工手册、公路建设标准强制性条文公路工程部分;4、XXXX路面改善工程施工SGl标段施工现场实际情况;5、OXXX路面改善工程施工SGl标

2、段施工图设计;6、其他国家现行有关规范、规程及标准;第二章工程概况一、概述XXXX路面改善工程施工SGI标段项目位于淮安市淮阴区境内,路线起点位于325省道与宁连一级公路(247省道)交叉口处,终点位于四干渠桥西桥头对应325省道桩号K8+944处,道路总体呈东南-西北走向,本次路面改善将实施起点由宁连一级公路交叉口中心向237省道方向延伸169.838m,养护改善总里程合计9.114km。道路设计标准为一级公路,设计速度80kmh.路基路面总体改造方案为铳刨老路沥青面层与上沥青下面层,交叉口等局部路段拓宽路基,处理下沥青下面层病害,其上加铺36cm水稳碎石沥青下面层+改性乳化沥青下封层+8C

3、mSUP-25沥青碎下面层(右半幅段实施4km厂拌热再生沥青碎下面层)+6cmSUP-20沥青碎中面层+4CmSBS改性沥青SMA-13沥青碎上面层。改造后的路基维持老路路基宽24.5m,其组成为:0.75m路肩+2.5m硬路肩+2X3.75m行车道+0.5m路缘带+2.Om中分带+0.5m路缘带+2X3.75m行车道+2.5m硬路肩+0.75m土路肩,道路两侧有排水边沟。合同工期2016年7月1日-2017年7月31日。二、冬季施工时段公路路基施工技术规范中规定在反复冻融地区,昼夜平均温度在-3以下,连续10天以上时,进行路基施工称为路基冬季施工。当昼夜平均温度虽然上升到-3以上,但冻土未完

4、全融化时,亦应按冬季施工办理。公路桥涵施工技术规范中规定根据当地多年气温资料,室外日平均气温连续5天稳定低于5时,混凝土、砌体工程施工为冬期施工。根据淮安地区常年气候情况分析,一般12月中下旬进入冬期施工期,到来年3月上旬冬期施工期结束。三、冬期施工范围根据目前我标段施工进度,2016年冬季施工范围包括以下几项:1、路面沥青混凝土施工2、混凝土压顶、病害修补施工3、路基填筑施工第三章冬期施工部署为保证2016年冬季施工期间的工程质量,防止冬季施工中质量、安全事故的发生,项目部在冬季施工管理上制定2016年总体的管理目标和保障措施。冬季施工的原则为认真贯彻执行国家的技术经济政策,做到技术先进、经

5、济合理、安全使用、确保质量、安全,完成施工计划。为加强冬季施工的全面管理,以确保工程项目创立的各项目标实现。因此,从项目管理上,结合冬季项目施工特点以及容易引发质量问题的环节,制订项目冬季施工措施。一、管理组织机构为了加强项目的冬季施工各项目的协调管理,成立冬季施工工作领导小组,以项目班子领导牵头,各相关职能负责人和项目经理参入组织工作,具体组织系统如下:XXXX路面改善工程施工SG1标组织机构图二、管理组织职能项目成立冬季施工领导小组,统筹管理冬季施工管理工作,并结合各部位施工生产需求开展冬季施工领导协调工作。冬季施工领导小组成员按照各自专业管理工作性质,按照本部门要求,制订有指导性的管理文

6、件。领导职能:项目冬季施工领导工作小组对冬季施工起领导作用,结合各项目的具体情况开展落实项目冬季施工工作。协调职能:项目冬季施工领导小组对项目冬季施工工作起协调管理作用,主要表现在根据各部位特点对冬季人、机、材等资源进行合理调配。检查职能:项目冬季施工领导工作小组对所属各部位冬季施工工作情况不定期进行检查,监督各施工队对冬季施工工作措施的落实情况。供应职能:项目冬季施工领导工作小组负责对所属冬季施工计划物资进行保障供应。三、管理措施根据目前项目执行情况,2016年项目冬季施工工作主要围绕路面沥青下面层、混凝土压顶、老路病害混凝土修补施工展开并切实作好项目冬季施工各方面工作。1、组织健全成立20

7、162017年度冬季施工领导小组,项目经理、项目总工程师全面负责落实项目冬季施工工作。2、工作开展要针对各施工部位的具体特点,制订切实可行的有针对性的冬季施工措施和专项方案,上报总监办、建设办。第四章冬施准备工作一、技术准备1、技术准备原则(1)确保工程质量。(2)冬期施工过程中,必须做到安全生产;工程项目的施工要连续进行。(3)制定冬期施工方案要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理,减少能源消耗。(4)所需的热源和材料要有充足、可靠来源。(5)力求施工方法简单可靠,施工速度快,达到缩短工期降低成本的目的。(6)凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程

8、项目,不得强行进行冬期施工。(7)必须制定行之有效的冬期施工措施。2、冬期施工方案的主要内容(1)冬期施工生产任务安排及施工部署。明确冬期施工项目、部位及其在冬期施工中前期、中期、后期的施工特点。(2)冬期施工方法。(3)热源设备计划。(4)保温材料、外加剂材料计划。(5)冬期施工人员技术培训、劳动力计划。(6)工程质量控制要点。(7)冬期施工安全生产及消防要点。3、冬期施工人员培训(1)施工管理人员的培训、冬期施工管理人员,通过培训了解本年度的冬期施工任务、特点,在组织生产过程中能够统筹安排劳力,适时做好冬期施工准备工作,使生产从常温顺利进入冬期施工;避免因气温突变造成工程质量事故或者停工事

9、故发生。、培训内容主要有以下几个方面:学习冬期施工施工规范、规定。学习冬期施工的理论、冬期施工技术。学习、理解本单位冬期施工的总方案和具体工程项目的施工方法、措施。、施工管理人员在培训学习中,应强调冬期施工技术工作的特殊性,使冬期施工始末阶段的施工工作适时、全面、顺利地进行。施工现场管理人员必须掌握如下工作要点:A、了解当天的天气预报和测温人员的测温报告。做出天气突变的防范措施;决定当天外加剂的掺量;决定各种材料加热温度、混凝土加热温度的控制等。B、根据混凝土养护测温记录,推算混凝土强度增长情况,决定同条件试块试压时间、混凝土拆模时间、以及拆模后混凝土外表面的保温措施。C、检查冬期施工热源设备

10、的运行情况。D、检查冬期施工的安全措施执行情况。重点是:电气设备使用、明火使用是否符合规定;容易产生煤气中毒作业场所、易燃易爆材料等化学材料堆放场地、气焊设备等是否存在违章情况。E、检查保温措施的实施情况。F、抓好冬期始末阶段的防冻保温和安全措施的如期实施。在化冻阶段,应着重检查机具设备、构件堆放场地的变化。(2)测温人员的培训测温人员的培训,主要通过学习各种测温方法、明确测温的意义和测温数据的重要性,提高测温人员的责任心。测温人员必须做到:、每天记录大气温度,并报告工地负责人。、沥青混凝土拌合料的温度、到场温度、摊铺温度、碾压温度。、做好测温记录的填写和整理工作。二、冬期施工现场准备1、排除

11、现场积水,对施工现场进行必要的修整,截断流入现场的水源,做好排水措施。消除现场施工用水、用气造成的场地结冰现象。2、施工场地积雪清扫后,积雪不应堆在机电设备、构件堆放场地附近。3、保证消防道路的畅通。三、冬期施工资源准备1、保温材料的准备保温材料的选择,根据其使用的部位大致分为:A、沥青混凝土运输时的车厢保温:选用保温性能好的油布、篷布等。B、混凝土表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的土工布等。C、基槽的保温:选用效果较好的保温材料如阻燃型棉毡等。D、项目部根据冬期施工方法所选用的保温材料品种、规格、使用周转次数和工程量,算出用量,向材料部门提出计划和进场日期要求。2、冬期施工

12、燃料准备冬期施工燃料准备主要考虑工程采暖用电。并要求及时运至施工现场,保证生活、生产需要。3、热源设备的准备施工现场原材料加热及保温设施。4、冬期施工仪器仪表的准备(1)大气温度测量:最高最低温度计。(2)沥青混凝土测温:棒形温度计。第五章冬施主要施工方法在进入冬季施工以前,及时听取天气预报,掌握淮安市2016年冬季天气趋势,并根据天气预报在施工中根据气候变化随时调整措施,确保冬季施工达到要求。5.1沥青混凝土施工由于本工程需跨越2016年冬季,在施工时,计划水稳过冬,避免冬季施工沥青面层,待2017年气温回升后再进行沥青面层的施工,如遇特殊情况,必须在冬季施工沥青混凝土时,需做好如下质量保证

13、措施:沥青碎面层冬季施工的质量保证措施施工组织准备切实提高对冬季施工质量的重视程度,全面落实各级质量管理责任制。对路面施工队伍应严格把关,严格按照设计和国家有关施工及验收规范进行施工,加强对路面施工队伍的组织、协调、监督工作。针对可能出现的各种情况,制定出相应的施工预案。加强工地现场与沥青拌和站联系,专人指挥,统一调度,做到定量、定时、定车组织供应,及时供料,现场各种机械、设备齐全、配套有效,且必须应有备用的机械设备。运输车辆选用吨位不小于30T的大型货车;运输沥青混合料的车辆具有保温措施。密切关注天气情况,把握好施工时间,在大风、雨、雪、结冰天气不得进行热拌沥青混合料路面的施工。冬季沥青混凝

14、土施工时须在白天气温较高时进行,严格禁止夜间施工。摊铺时间宜在上午9点至下午4点进行,做到快卸料、快摊铺、快碾压。冬季施工的质量控制措施1)沥青混凝土的选料及配比沥青混凝土路面在低温施工时,除必须遵守公路沥青路面施工技术规范的规定外,还要从材料及配比上采取相应措施:沥青是沥青混凝土路面中最关键的材料,沥青标号的选择应考虑路面等级、交通状况、气候条件、路面种类及施工方法等情况确定,本工程下面层SUP-25沥青碎选用70号道路石油沥青,沥青在储存罐中的储存温度应控制在130150之间。在确定混合料沥青用量时,尽可能选用沥青用量上限,这样有利于沥青路面的压实,提高沥青路面沥青饱和度,减少路面空隙率,

15、在确定矿料组成时,其级配(按通过量)选用中、下限为宜,这样可避免粗骨料的聚集,有利于压实。沥青混合料拌和时间需经试拌后确定,以沥青均匀裹覆集料为度,一般为3845S,拌制的混合料应均匀一致,无花白料,无结块成团或严重离析现象,发现异常应及时调整;在沥青用量一定的条件下,改变矿料的颗粒组成,增大矿料的比表面积,也能收到以上的效果。2)沥青混凝土的温度控制沥青混凝土的出厂温度一般应在150C左右。在冬季施工中应提高出厂温度,使之介于150170C之间,但温度不能高于190,温度过高容易引起沥青老化,影响路面的质量。同时在运送中车辆上应加盖帆布、毛毡等防水、保温材料。使沥青混凝土到达现场温度不低于145C,温度过低,沥青的粘结力将会减小,影响整体稳定性。在施工过程中对沥青的加热温度,石料的加热温度,混合料的出厂温度,摊铺前的温度,碾压过程中各阶段的温度等进行监控和检测。3)沥青混凝土的摊铺及碾压在沥青面层摊铺前,尽量不要使摊铺机停顿,让它始终处于一种匀速的运行状态,以达到其铺筑的整体质量。要综合考虑各种机械、设备的匹配,做到随到、随摊、随压。摊铺时要根据气温条件来确定日摊铺数量,避开早、晚低温期,最好的摊

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
