下穿通道钢筋砼专项施工案.docx

上传人:p** 文档编号:760785 上传时间:2024-02-26 格式:DOCX 页数:31 大小:229.21KB
下载 相关 举报
下穿通道钢筋砼专项施工案.docx_第1页
第1页 / 共31页
下穿通道钢筋砼专项施工案.docx_第2页
第2页 / 共31页
下穿通道钢筋砼专项施工案.docx_第3页
第3页 / 共31页
下穿通道钢筋砼专项施工案.docx_第4页
第4页 / 共31页
下穿通道钢筋砼专项施工案.docx_第5页
第5页 / 共31页
下穿通道钢筋砼专项施工案.docx_第6页
第6页 / 共31页
下穿通道钢筋砼专项施工案.docx_第7页
第7页 / 共31页
下穿通道钢筋砼专项施工案.docx_第8页
第8页 / 共31页
下穿通道钢筋砼专项施工案.docx_第9页
第9页 / 共31页
下穿通道钢筋砼专项施工案.docx_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《下穿通道钢筋砼专项施工案.docx》由会员分享,可在线阅读,更多相关《下穿通道钢筋砼专项施工案.docx(31页珍藏版)》请在第壹文秘上搜索。

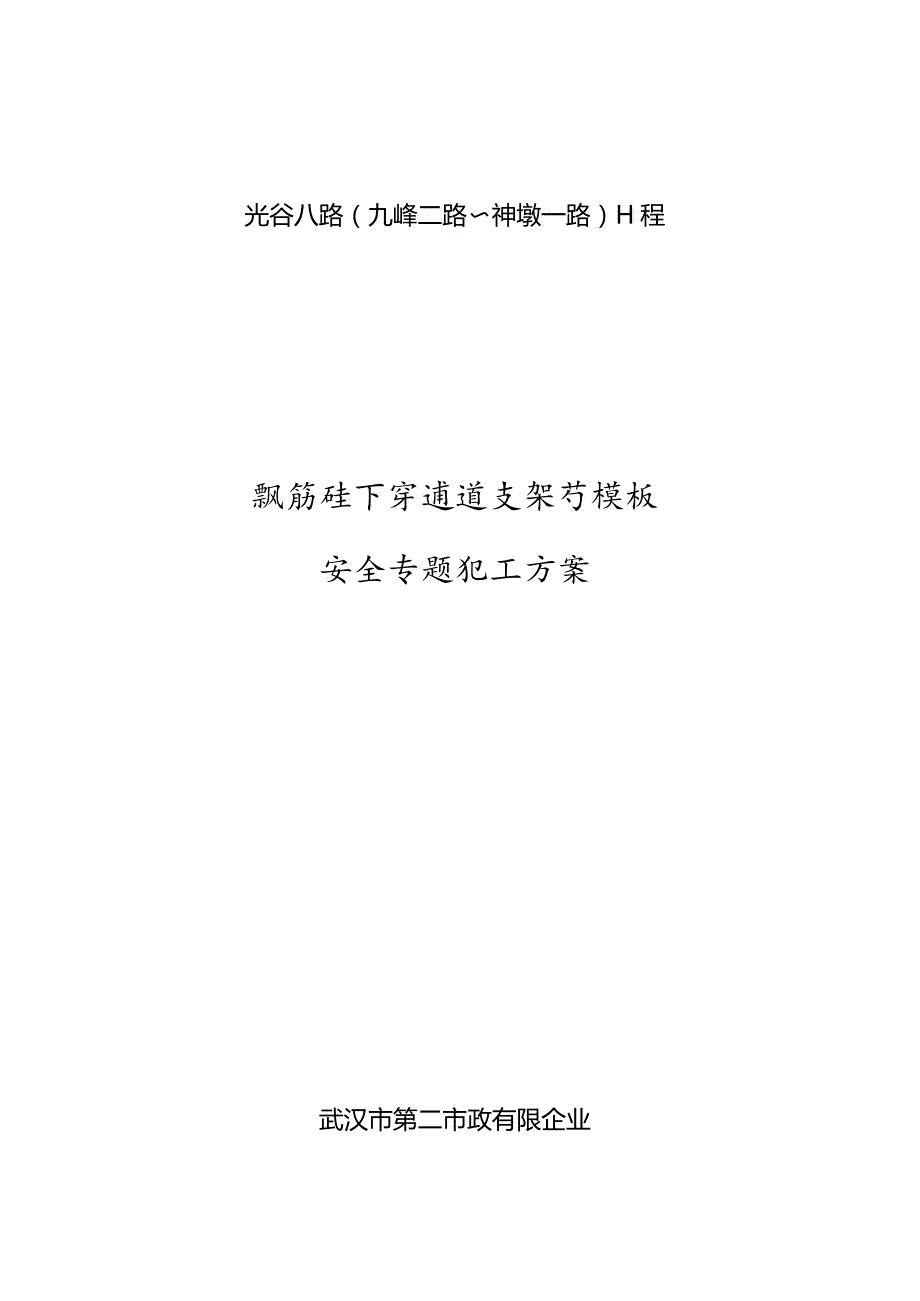

1、光谷八路(九峰二路神墩一路)H程飘筋硅下穿逋道支架芍模板安全专题犯工方案武汉市第二市政有限企业二Oi二隼五月一、编制根据错误味定义书签。二、工程概况错误味定义书签。三、施工计划(见施工进度计划横道图)错误味定义书签。四、施工工艺技术错误味定义书签。1、碗扣式钢管支架重要构、配件的材料、制作规定错误!未定义书签。2、碗扣式钢管满堂支架口勺构造应符合下列规定错误!未定义书签。3、支架搭设规定错误!未定义书签。五、施工安全保证措施错误味定义书签。5、1、安全防护措施错误!未定义书签。5、2、安全技术交底错误!未定义书签。5、3、支架拆除规定错误!未定义书签。5、4、应急预案错误!未定义书签。5、6、

2、应急培训和演习错误!未定义书签。六、劳动力、机械设备计划错误味定义书签。七、模板支架搭设计算书错误味定义书签。7.1对拉杆检算错误!未定义书签。7.2模板面板计算错误!未定义书签。7.3荷载的计算错误!未定义书签。7.4模板支架荷载原则值(立杆轴力)错误!未定义书签。现浇砂满堂支架与模板施工方案一、编制根据(1)、审批的施工组织设计。(2)、已审核的设计图纸。(3)、建质2023254号文。(4)、建质202387号文。(5)有关原则及规范:1建筑施工安全检查原则JGJ59-99;2建筑构造荷载规范GB50009-2023;3建筑工程大模板技术规程JGJ5974-2023J270-2023;4

3、碎构造工程施工质量验收规范GB50204-2023;5建筑施工手册(第四版);6建筑施工高处作业安全技术规范JGJ80-91;7建筑施工碗扣件钢管脚手架安全技术规范JGJ166-2023;8建筑模板安全技术规范JGJ162-2023;9建筑施工扣件式钢管脚手架安全技术规范JGJ130-2023;二、工程概况光谷八路(九峰二路神墩一路)工程位于东湖新技术开发区中部,是联络花山新城、未来科技城、高农医药园和豹海新镇的一条重要的南北向都市主干道。施工起点K2+600,施工止点K3+825,全长1166.05m。其中包括下穿通道下穿高新大道段39米(桩号K3+617-K3+656)及下穿匝道段13.8

4、米(桩号K3+685K3+698.8)0车行下穿通道采用双孔钢筋混凝土闭合框架构造,单孔构造净宽分别为14.65和9.65m,构造净高度为5.275m,框架顶板厚Inb底板厚LInb侧墙厚O.9m,中隔墙厚0.8m0构造总宽度26.9m,总高度7.375m。主体构造采用C40防水混凝土,抗渗等级为P8o主通道变形缝宽30mm,采用中埋橡胶止水带及外贴止水带,闭孔型聚乙烯泡沫塑料板嵌缝,顶板及侧墙采用聚氨酯密封胶封口,底板采用ACTOC细粒式沥青碎封口。主通道采用外贴式防水卷材防水,顶、底板防水层采用50mm厚细石混凝土保护。三、施工计划(见施工进度计划横道图)四、施工工艺技术碗口式构件搭设时,

5、先在基础上下托(立杆底部可调底座)。支架顶部设置顶托,顶托上安设顺桥向方木,顺桥向方木上布置横桥向方木,横桥向方木上铺设底模板(竹胶板)。支架纵横向设置剪刀撑,以增长其整体稳定性,支架上端用方木塞紧。剪刀撑、横向斜撑与立杆、纵向和横向水平杆等同步搭设,并且在硅浇注过程中,进行全过程监测和专人检查。1、碗扣式钢管支架重要构、配件的材料、制作规定(1)碗扣式脚手架用钢管应采用符合现行国标直缝电焊钢管(GB/T13793-92)或低压流体输送用焊接钢管(GB/T3092)中的Q235级一般钢管,其材质性能应符合现行国标碳素构造钢(GB/T700)的规定。(2)碗扣架用钢管规格为48X3.5mm,钢管

6、壁厚不得不不小于3.5-0.025mm。(3)上碗扣、可调底座及可调托撑螺母应采用可锻铸铁或铸钢制造,其材料机械性能应符合GB9440中KTH330-08及GBl1352中ZG270-5000规定。(4)下碗扣、横杆接头、斜杆接头应采用碳素铸钢制造,其材料机械性能应符合GBl1352中ZG230-4500规定。(5)采用钢板热冲压整体成形时下碗扣,钢板应符合GB700原则中Q235A级钢B规定,板材厚度不得不不小于6mm。(6)立杆连接外套管壁厚不得不不小于3.5-0.025mm,内径不不小于50mm,外套管长度不得不不小于160mm,外伸长度不不不小于HOmmo(7)立杆上B上碗扣应能上下串

7、动和灵活转动,不得有卡滞现象;杆件最上端应有防止上碗扣脱落的措施。(8)立杆与立杆连接的连接孔处应能插入12mm连接销。(9)在碗扣节点上同步安装14个横杆,上碗扣均应能锁紧。(10)构配件外观质量规定:钢管应无裂纹、凹陷、锈蚀,不得采用接长钢管;铸造件表面应光整,不得有砂眼、缩孔、裂纹、浇冒口残存等缺陷,表面粘砂应清除洁净。冲压件不得有毛刺、裂纹、氧化皮等缺陷;各焊缝应饱满,焊药清除洁净,不得有未焊透、夹砂、咬肉、裂纹等缺陷;构配件防锈漆涂层均匀、牢固。(三)立杆上应设有接长用套管及连接销孔。(12)可调底座及可调托撑丝杆与螺母捏合长度不得少于4-5扣,插入立杆内的长度不得不不小于150mm

8、。附:碗扣节点连接构成图如下图所示。2、碗扣式钢管满堂支架的构造应符合下列规定(1)严格按照设计尺寸搭设支架,并根据支撑高度选择组配立杆、可调托撑及可调底座。立杆间距和横杆步距不得不小于设计规定,并设置纵、横扫地杆。(2)支架拐角为直角时,采用横杆直接组架;拐角为非直角时,采用钢管扣件组架。(3)支架首层立杆应采用不一样0长度交错布置,并安设好接长用套管及连接销孔,底部横杆(扫地杆)严禁拆除,立杆配置可调底座(如下图)。岸沏描耳(4)支架剪刀撑、斜撑、水平剪刀撑等B斜杆,采用钢管扣件,斜杆安装时要符合下列规定:在支架四面拐角处设置专用斜杆或四面设置八字斜杆;斜杆应每步与立杆扣接,扣接点距碗扣节

9、点时距离宜150mi;当出现不能与立杆扣接0状况时亦可采用与横杆扣接,扣接点应牢固;斜杆水平倾角宜在4560之间;每个扣件B拧紧力矩都要控制在45-60N.m,水平剪刀撑设两道,支架上端和下端各设一道,钢管不能选用已经长期使用发生变形的。(5)对进入现场的碗扣式钢管构配件,使用前应对其质量进行复检。(6)保证立杆的垂直偏差和横杆的水平偏差满足建筑施工碗扣式脚手架安全技术规范的规定。(7)支架架要排列整洁和顺直,并要及时设好纵横水平拉杆、剪刀撑等。必要时采用设置缆风绳等加固措施。(8)为保证支架整体稳定及安全,应按支架设计要点,在荷载集中处加密支架支撑。3、支架搭设规定(1)按施工方案弹线定位,

10、放置可调底座后分别按先立杆后横杆再斜杆的搭设次序逐层进行,每次上升高度不不小于3m。底座和垫板应精确地放置在定位线上;垫板采用22长槽钢;底座的轴心线应与地面垂直。底层水平框架的纵向直线度应L200;横杆间水平度应L400(2)模板支撑架搭设应与模板施工相配合,运用可调底座或可调托撑调整底模标高,但支架顶托和底座0丝杆外露长度不得不小于20cio(3)支架0搭设应分阶段进行,第一阶段的搭底高度一般为6m,搭设后必须经检查验收后方可正式投入使用。(4)支架拼装时规定随时检查横杆水平和立杆垂直度外,还应随时注意水平框日勺直角度,不致使支撑架偏扭。保证支架全高0垂直度应不不小于L/500;最大容许偏

11、差应不不小于100mnio(5)支架及脚手架内外侧加挑梁时,挑梁范围内只容许承受人行荷载,严禁堆放物料。(6)采用钢管扣件作加固件、斜撑时应符合建筑施工扣件式钢管脚手架安全技术规范JGJl30-2023的有关规定。(7)支架拼装每3层检查每根立杆底座下与否浮动,否则应旋紧可调座或用薄铁片垫实,在支架拼装头3层,每层用经纬仪、水平仪、线坠随时检查立杆的垂直度及每层横杆的水平,随时检查随时调整。(8)支撑架搭设到顶时,应组织技术、安全、施工人员对整个架体构造进行全面B检查和验收,及时处理存在的构造缺陷。(9)浇筑过程中,派人检查支架和支承状况,发现下沉、松动和变形状况及时处理。五、施工安全保证措施

12、5、1、安全防护措施为杜绝重大事故和人身伤亡事故的发生,把一般安全事故减少到最低程度,保证施工的顺利进行,特制定如下防护措施:(1)成立以项目经理为组长的安全管理、协调小组,严格执行项目经理部制定的J有关管理制度,加强对工人时安全教育,提高职工的安全生产素质,并设专职安全员。(2)运用多种宣传工具,采用多种教育形式,使职工牢固树立“安全第一”0思想,不停强化安全意识,建立安全保证体系,使安全管理制度化,教育常常化。在下达生产任务时,必须同步下达安全技术措施。检查工作时,必须同步检查安全技术措施执行状况。总结工作时,必须同步总结安全生产状况,提出安全生产规定,把安全生产贯穿到施工的全过程。(3)

13、认真坚持执行定期安全教育、安全发言、安全检查制度,设置安全监督岗,充足发挥安全人员的作用,对发现的事故隐患和危及工程、人身安全0事项,作到立即处理,做出记录,限期改正,贯彻到人。(4)架子作业人员必须佩戴安全带并站稳把牢,在架子上传递,放置杆件时应注意失衡闪失;剪刀撑及其他整体性拉杆应随架子高度的上升及时安装,以保证整架稳定;搭设中应统一指挥,协调作业;保证支架构造的尺寸。杆件的垂直度和水平度,各节点构造和紧固程度符合施工规范规定;严禁使用材质,规格不符合规定的杆配件。(5)起重指挥应站在可以照顾全面的地点,信号要统一、精确;严禁任何人员在起重臂和吊起的重物下面停留或行走;起重物件应使用交互捻

14、制的钢丝绳,有打结、变形、断丝和锈蚀的钢丝绳应及时按规定减少使用原则或报废;起吊物件应合理设置溜绳。(6)搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。在脚手架上进行电、气焊作业时,有防火措施和专人看守。(7)当有六级以上大风和雨天气时停止脚手架的搭设和拆除作业,雨后穿防滑鞋作业。(8)支架及脚手架搭设时地面设有围栏和警戒标志,并有专人看守,严禁非操作人员入内。(9)支架拆除设专人指挥,施工人员统一有序进行,并配好对应的安装全防护用品。5、2、安全技术交底(1)施工应按经审批日勺方案进行,方案未经审批不得施工。保证底架支撑稳固后,方可上架作业,作业人员必须佩戴安全带及安全帽,并在高架桥两侧搭

15、设安全网。只有在确认安全网可靠后,方可进行上层作业。应通过设在支架外日勺人员通道上下架子。传递和安装杆件时,要尽量发明安全的作业条件,在操作时要站稳把牢,谨防失衡。(2)明确支架施工现场安全负责人,负责施工全过程的安全管理工作。在支架搭设、拆除前向作业人员进行安全技术交底。未经审批部门同意,任何人不得修变化更。(3)构配件进场质量检查验收的重点及阶段检查规定:钢管管壁厚度;焊接质量;外观质量;可调底座和可调托撑丝杆直径、与螺母配合间隙及材质。架体应随施工进度定期进行检查;到达设计高度后进行全面的检查与验收。(4)支架搭设、拆除和佐浇注期间,无关人员不得进入支模底下,并且要由现场安全员在现场维护。支架施工现场应搭设工作梯,作业人员不得从支撑系统爬上爬下。(5)支架搭设人员必须持证上岗,并戴安全帽,系安全带、穿防滑鞋。恶劣天气时应停止模板支架的搭设与拆除。雨后上架作业应有防滑措施。(6)整架拼装完毕后,重点检查验收如下内容:保证架体几何不变性的斜杆、剪刀撑、十字撑等设置与否完善;基础与否有不均匀沉降,立杆底座

展开阅读全文
