屋面的防水改造施工设计方案.docx

上传人:p** 文档编号:765251 上传时间:2024-02-26 格式:DOCX 页数:13 大小:31.45KB
下载 相关 举报
屋面的防水改造施工设计方案.docx_第1页
第1页 / 共13页
屋面的防水改造施工设计方案.docx_第2页
第2页 / 共13页
屋面的防水改造施工设计方案.docx_第3页
第3页 / 共13页
屋面的防水改造施工设计方案.docx_第4页
第4页 / 共13页
屋面的防水改造施工设计方案.docx_第5页
第5页 / 共13页
屋面的防水改造施工设计方案.docx_第6页
第6页 / 共13页
屋面的防水改造施工设计方案.docx_第7页
第7页 / 共13页
屋面的防水改造施工设计方案.docx_第8页
第8页 / 共13页
屋面的防水改造施工设计方案.docx_第9页
第9页 / 共13页
屋面的防水改造施工设计方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《屋面的防水改造施工设计方案.docx》由会员分享,可在线阅读,更多相关《屋面的防水改造施工设计方案.docx(13页珍藏版)》请在第壹文秘上搜索。

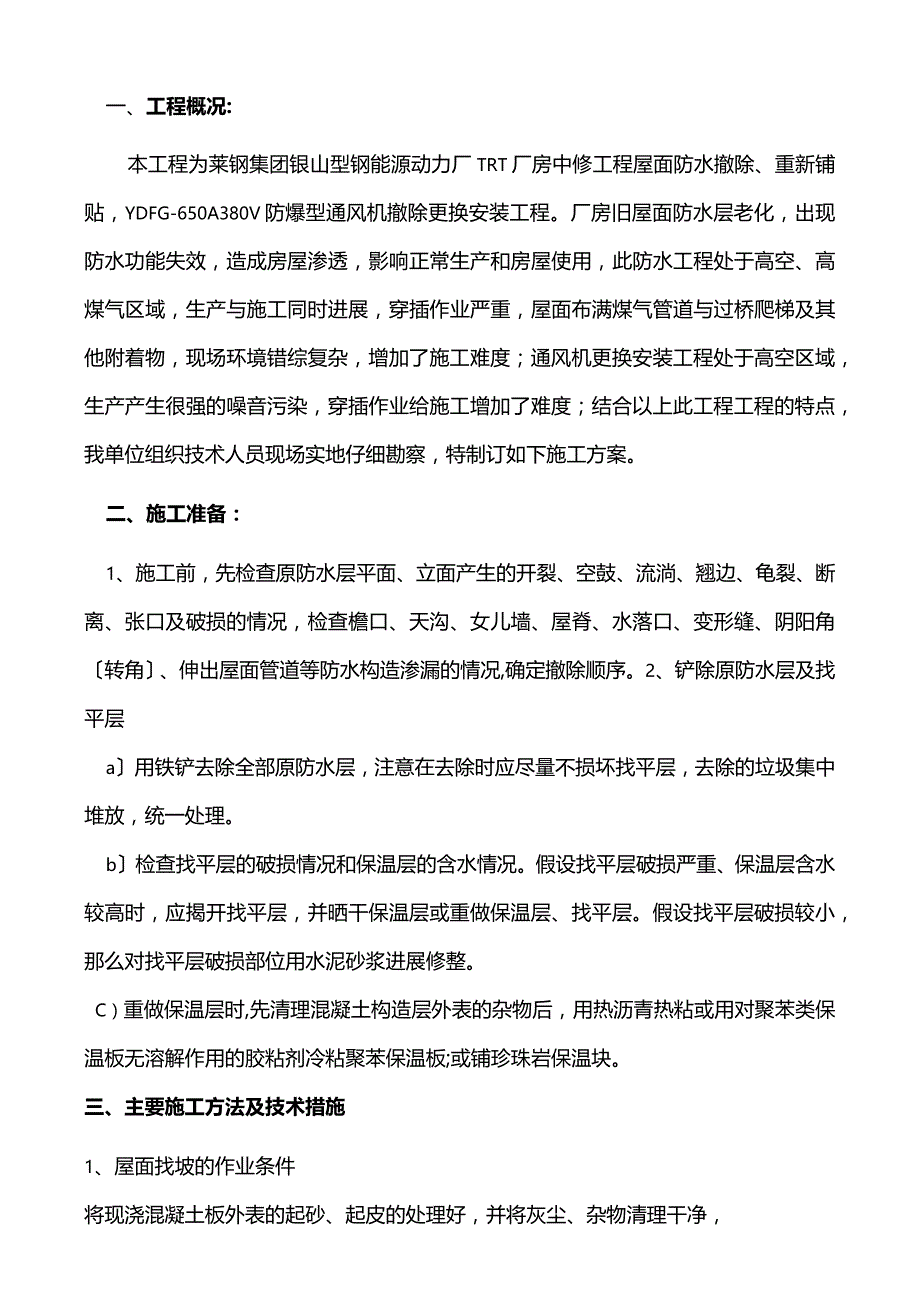

1、一、工程概况:本工程为莱钢集团银山型钢能源动力厂TRT厂房中修工程屋面防水撤除、重新铺贴,YDFG-650A380V防爆型通风机撤除更换安装工程。厂房旧屋面防水层老化,出现防水功能失效,造成房屋渗透,影响正常生产和房屋使用,此防水工程处于高空、高煤气区域,生产与施工同时进展,穿插作业严重,屋面布满煤气管道与过桥爬梯及其他附着物,现场环境错综复杂,增加了施工难度;通风机更换安装工程处于高空区域,生产产生很强的噪音污染,穿插作业给施工增加了难度;结合以上此工程工程的特点,我单位组织技术人员现场实地仔细勘察,特制订如下施工方案。二、施工准备:1、施工前,先检查原防水层平面、立面产生的开裂、空鼓、流淌

2、、翘边、龟裂、断离、张口及破损的情况,检查檐口、天沟、女儿墙、屋脊、水落口、变形缝、阴阳角转角、伸出屋面管道等防水构造渗漏的情况,确定撤除顺序。2、铲除原防水层及找平层a用铁铲去除全部原防水层,注意在去除时应尽量不损坏找平层,去除的垃圾集中堆放,统一处理。b检查找平层的破损情况和保温层的含水情况。假设找平层破损严重、保温层含水较高时,应揭开找平层,并晒干保温层或重做保温层、找平层。假设找平层破损较小,那么对找平层破损部位用水泥砂浆进展修整。C)重做保温层时,先清理混凝土构造层外表的杂物后,用热沥青热粘或用对聚苯类保温板无溶解作用的胶粘剂冷粘聚苯保温板;或铺珍珠岩保温块。三、主要施工方法及技术措

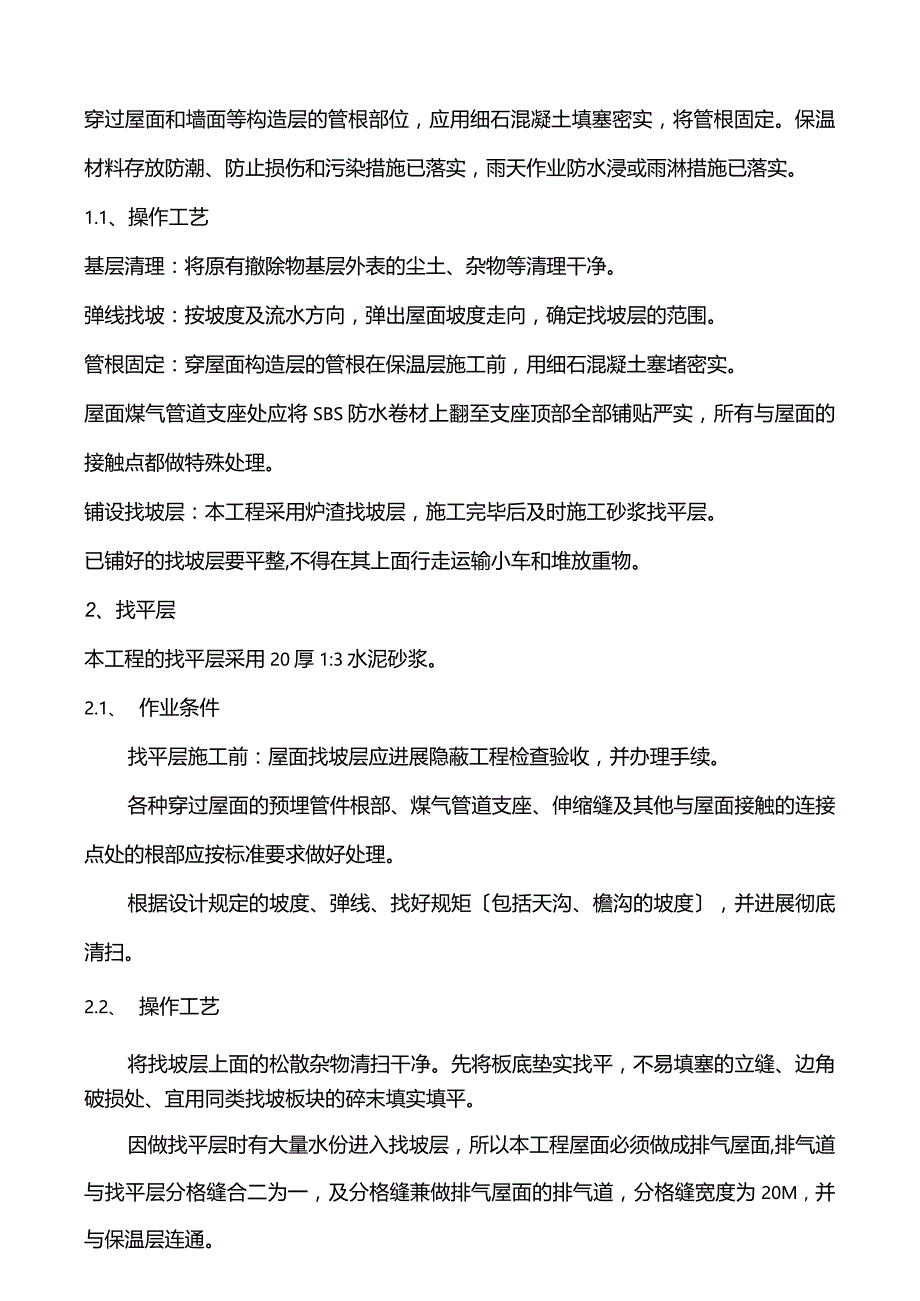

3、施1、屋面找坡的作业条件将现浇混凝土板外表的起砂、起皮的处理好,并将灰尘、杂物清理干净,穿过屋面和墙面等构造层的管根部位,应用细石混凝土填塞密实,将管根固定。保温材料存放防潮、防止损伤和污染措施已落实,雨天作业防水浸或雨淋措施已落实。1.1、操作工艺基层清理:将原有撤除物基层外表的尘土、杂物等清理干净。弹线找坡:按坡度及流水方向,弹出屋面坡度走向,确定找坡层的范围。管根固定:穿屋面构造层的管根在保温层施工前,用细石混凝土塞堵密实。屋面煤气管道支座处应将SBS防水卷材上翻至支座顶部全部铺贴严实,所有与屋面的接触点都做特殊处理。铺设找坡层:本工程采用炉渣找坡层,施工完毕后及时施工砂浆找平层。已铺好

4、的找坡层要平整,不得在其上面行走运输小车和堆放重物。2、找平层本工程的找平层采用20厚1:3水泥砂浆。2.1、 作业条件找平层施工前:屋面找坡层应进展隐蔽工程检查验收,并办理手续。各种穿过屋面的预埋管件根部、煤气管道支座、伸缩缝及其他与屋面接触的连接点处的根部应按标准要求做好处理。根据设计规定的坡度、弹线、找好规矩包括天沟、檐沟的坡度,并进展彻底清扫。2.2、 操作工艺将找坡层上面的松散杂物清扫干净。先将板底垫实找平,不易填塞的立缝、边角破损处、宜用同类找坡板块的碎末填实填平。因做找平层时有大量水份进入找坡层,所以本工程屋面必须做成排气屋面,排气道与找平层分格缝合二为一,及分格缝兼做排气屋面的

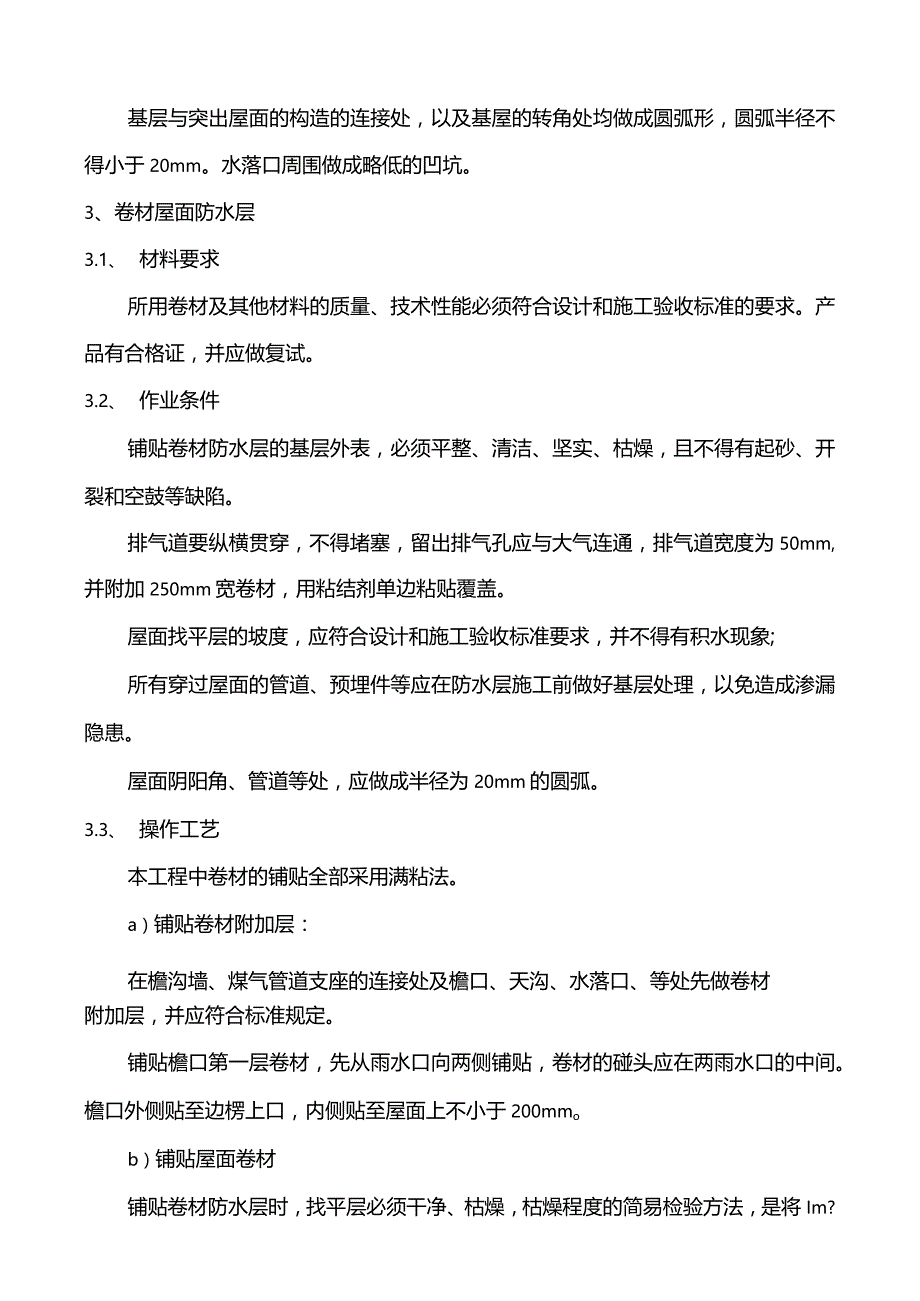

5、排气道,分格缝宽度为20M,并与保温层连通。基层与突出屋面的构造的连接处,以及基屋的转角处均做成圆弧形,圆弧半径不得小于20mm。水落口周围做成略低的凹坑。3、卷材屋面防水层3.1、 材料要求所用卷材及其他材料的质量、技术性能必须符合设计和施工验收标准的要求。产品有合格证,并应做复试。3.2、 作业条件铺贴卷材防水层的基层外表,必须平整、清洁、坚实、枯燥,且不得有起砂、开裂和空鼓等缺陷。排气道要纵横贯穿,不得堵塞,留出排气孔应与大气连通,排气道宽度为50mm,并附加250mm宽卷材,用粘结剂单边粘贴覆盖。屋面找平层的坡度,应符合设计和施工验收标准要求,并不得有积水现象;所有穿过屋面的管道、预埋

6、件等应在防水层施工前做好基层处理,以免造成渗漏隐患。屋面阴阳角、管道等处,应做成半径为20mm的圆弧。3.3、 操作工艺本工程中卷材的铺贴全部采用满粘法。a)铺贴卷材附加层:在檐沟墙、煤气管道支座的连接处及檐口、天沟、水落口、等处先做卷材附加层,并应符合标准规定。铺贴檐口第一层卷材,先从雨水口向两侧铺贴,卷材的碰头应在两雨水口的中间。檐口外侧贴至边楞上口,内侧贴至屋面上不小于200mmob)铺贴屋面卷材铺贴卷材防水层时,找平层必须干净、枯燥,枯燥程度的简易检验方法,是将Im?卷材平坦地干铺在找平层上,静置34h后掀开检查,找平层履盖部位与卷材上未见水印即可铺设。施工时宜从西向东进展,屋面卷材铺

7、贴时从南向北方向铺贴,檐沟卷材铺贴时从水落口处向两边分水岭处铺贴。卷材搭接长度不得小于80mm,平行于屋脊的搭接缝应顺水流方向,垂直于屋脊的搭接缝应顺主导风向。基层胶结剂,可涂刷在基层或涂刷在基层和卷材底面。涂刷要均匀,不露底、不堆积。根据胶结剂的性能,应控制胶粘剂涂刷与卷材铺贴的间隔时间。铺贴卷材不得皱折,也不得用力拉伸卷材,并应排除卷材下的空气,辐压粘贴结实。卷材铺好压粘后,应将搭接部位的结合面去除干净,并用与卷材配套的接缝专用胶粘剂突出屋面构造处防水做法;屋面与突出屋面构造的连接处,铺贴在立墙上的卷材高度应不小于250mm,一般可用叉接法与屋面卷材相互连接,每幅卷材贴好后,应立即将卷材上

8、端固定在墙上。并用压条或垫片钉压固定,钉距500mm,上口用密封材料封固。c)排水口防水做法:杯口应结实地固定在设计位置,与水落口连接的各层卷材附加层,应按设计要求贴在杯口上,并用漏斗罩底盘压紧,底盘与卷材间涂胶结材料,压紧的宽度不得小于100mn1,底盘周围应用胶结材料封平,并认真处理好水落口与竖管的连接处,防止漏水。d其他特殊部位的防水做法屋面特殊部位的铺贴要点檐口将铺贴到檐口端头的卷材裁齐后压入凹槽内,然后将凹槽用密封材料嵌填密实。用压条固定时,钉子应嵌入凹槽内,钉帽及卷材端头用密封材料封严。2檐沟及水落口檐沟卷材铺贴前,应先对水落口进展密封处理。在水落口杯埋设时,水落口杯与竖管承插口的

9、连接处用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象,水落口周围直径500mm范围内用密封材料涂封作为附加层,厚度不少于2mm。水落口杯与根基接触处留出宽20所、深20m的凹槽,嵌填密封材料。由于檐沟部位流水量较大,防水层经常受雨水冲刷或浸泡,因此在檐沟转角处先用密封材料涂封,每边宽度不少于30mm,枯燥后再增铺一层卷材作为附加层。檐沟铺贴卷材应从沟底开场,顺檐沟从水落口向分水岭方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气泡使卷材铺贴平整,粘贴密实。铺至水落口的各层卷材和附加层,均应粘贴在杯口上,用雨水罩的底盘将其压紧,底盘与卷材间应满涂胶结材料予以粘贴,底盘周围用密封材料填封。水落

10、口处卷材裁剪方法见以以下图示。、一沿虚线剪3泛水与彳材降二;米JV泛水由于处于一海墙部位,构造变形大,容易受太阳曝晒,因此为了增强接部位息值褊权性3在该部位加铺卷材。泛水部位卷材铺贴水落口处卷材剪贴前,应先进展试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。如先铺立面卷材,由于卷材自重作用,立面卷材张拉过紧,使用过程易产生翘边、空鼓、脱落等现象。卷材铺贴完成后,将端头裁齐。女儿墙上留出凹槽,将端头全部压入凹槽内,用压条钉压平服,再用密封材料封严,最后用水泥砂浆抹封凹槽。6排气洞与伸出屋面管道排气洞与屋面交角处卷材的铺贴方法和立墙与屋面转角处相似,但应加铺两层附加层。

11、防水层铺贴后,上端用沥青麻丝或细铁丝扎紧,最后用密封材料密封。附加层卷材裁剪方法见水落口做法。1阴阳角阴阳角处的基层涂胶后用密封膏涂封距角每边100mm,再铺一层卷材附加层。附加层卷材裁剪成图示形状,阴角处应全粘实铺,阳角处可采用空铺。铺贴后剪缝处用密封膏封固。阴阳角卷材剪贴方法a阳角做法b阴角做法4、工艺流程:原防水层清理基层找平刷底油阴阳角粘贴附加层铺贴防水卷才防水层外表清理检查验收4.1、 施工要点:1铲除女儿墙、立墙、落水口、等节点部位的原防水层。(2)将屋面上的尘土、砂粒、杂物清扫干净。对屋面进展找平,1:2.5的水泥砂浆抹平压光。相连的阴阳角;基层与立面墙、排水沟、排水口、沟脊的边

12、缘相连的转角处应抹成光滑的圆弧形,其半径一般为50mm。找平层上应无明显湿渍,基层枯燥,含水率小于9%,可用面积约Imz,厚为1.52.Omm的橡胶板覆盖在基层外表上,放置23h,如覆盖的基层外表无水印,紧贴基层一侧的橡胶板又无凝结水珠,可满足施工要求。基层外表应坚实具有一定的强度,清洁干净,外表无浮土、砂粒等污物,外表应平整、光滑、无松动,要求抹平压光。(3)涂刷底油,基层枯燥后,涂刷基层处理剂。用长把排刷把冷底子油涂刷在干净枯燥的基层外表上,复杂部位用油漆刷刷涂,要求不露白,涂刷均匀。枯燥4h以上至不粘脚前方可进展下道工序。(4)做附加层,排气道、分格缝等部位:附加层宽度250mm。(5)

13、铺贴卷材防水层.试铺定位在基层上弹出基准线,把卷材试铺定位。卷材的配置一应将卷材顺长方向进展配置,使卷材长向与排水方向垂直,卷材搭接要顺流水坡方向,不应成逆向。如以以下图先铺设排水比较集中的部位,按标高由低向高的顺序铺设6卷材搭接缝施工在热熔粘结搭接缝前,先将下一层卷材外表的隔离层用喷灯熔化,具体操作,由持喷灯的工人用抹子当挡板沿搭接线向后移动,喷灯火焰随挡板一起动,喷灯应紧靠挡板,距离卷材约50100mm.如以以下图。7.卷材的搭接宽度为长、短边均不小于100mm,搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷灯均匀热熔卷材搭接缝用小抹子把边抹好如以以下图。8铺贴平面和立面连接部位的卷材在铺

14、平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。立面墙上防水层应满粘。9屋面女儿墙防水施工。女儿墙防水层施工时,应先铺贴平面,然后由下向上铺贴,使卷材紧贴阴角,不能空鼓。在女儿墙上满粘卷材,粘贴要结实,在女儿墙预留收口处满粘卷材,并使上层卷材长出下层卷材不小于30mm,收头用水泥砂浆固定。或者将卷材至女儿墙上平面全部满粘。10主要节点构造做法:阴阳角:阴阳角处的基层处理后,先铺一层卷材附加层,附加层卷材要剪成以以下图所示形状,铺贴时要满粘在基层上。11.阴阳角卷材铺贴方法图12几种落水口防水做法13形缝防水构造14保护层:a,水泥:用325号矿渣硅酸盐水泥,要

15、求新鲜无结块检验合格b,砂:用水洗中粗砂,最大直径不大于5mm,不含杂质,含泥量不大于3%。c,配合比为1257:3体积比,稠度不大于35mm,要求拌合均匀,颜色一致。5.细部节点施工要求5.1 排气孔、排气管防水构造a)对排气孔、排气管部位应去除干净,外表应平整、光滑。并做好附加层。b)在气孔、管壁高15Omm处粘上一圈3cm宽的密封带,再取一块比排气孔或排气管周长尺寸大WOmm宽250三的片材,涂上基层胶粘剂S801-3#或S703-3#,待枯燥至手指触摸不粘手时可粘贴,孔壁或管壁粘结高度为150mm,孔根或管根片材沿四周剪成均匀的深度100mm条块状与孔根或管根结实粘合,5.2 穿出屋面管道的防水构造做好大面防水层后,用管根套套至管根部位,在上下套口四周用密封胶密封。5 .3排水口的防水构造a)排水口孔部位应去除干净,外表平整、光滑,并做好附加层。b)取一块大于排口周长100mm,宽25Omm的片材,在粘结面上涂上基层胶S801-3#或703-3#枯燥至手指触摸不粘时,把片材做成卷筒状,伸入孔内约15OrnTI,外露100mm,外露局部裁剪成条状,用手按压,确保其与孔壁和基面结实粘合。做整体防水层时,防

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
