屋面改造工程专项施工方案说明.docx

上传人:p** 文档编号:765252 上传时间:2024-02-26 格式:DOCX 页数:22 大小:291.86KB
下载 相关 举报
屋面改造工程专项施工方案说明.docx_第1页
第1页 / 共22页
屋面改造工程专项施工方案说明.docx_第2页
第2页 / 共22页
屋面改造工程专项施工方案说明.docx_第3页
第3页 / 共22页
屋面改造工程专项施工方案说明.docx_第4页
第4页 / 共22页
屋面改造工程专项施工方案说明.docx_第5页
第5页 / 共22页
屋面改造工程专项施工方案说明.docx_第6页
第6页 / 共22页
屋面改造工程专项施工方案说明.docx_第7页
第7页 / 共22页
屋面改造工程专项施工方案说明.docx_第8页
第8页 / 共22页
屋面改造工程专项施工方案说明.docx_第9页
第9页 / 共22页
屋面改造工程专项施工方案说明.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《屋面改造工程专项施工方案说明.docx》由会员分享,可在线阅读,更多相关《屋面改造工程专项施工方案说明.docx(22页珍藏版)》请在第壹文秘上搜索。

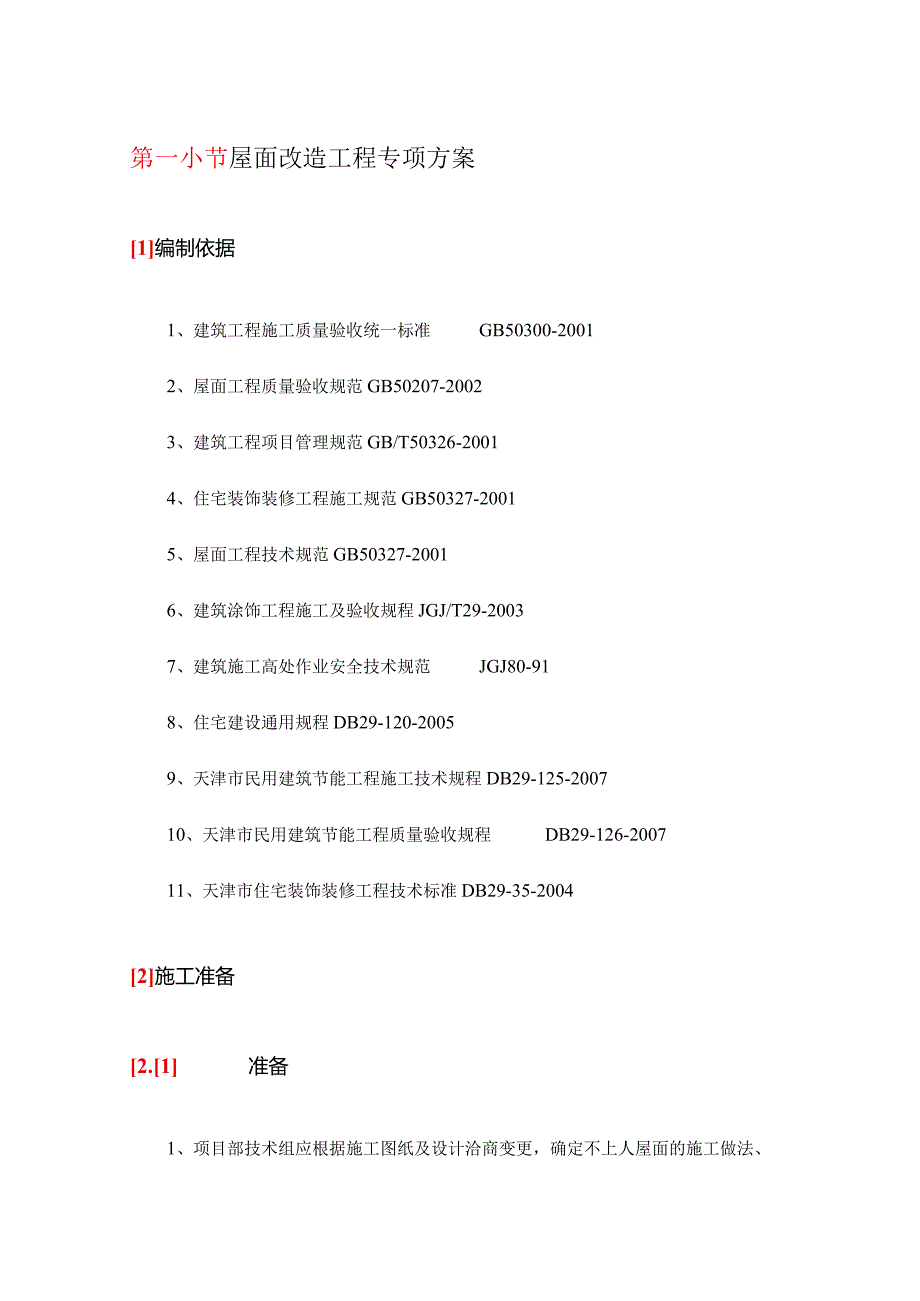

1、第一小节屋面改造工程专项方案1编制依据1、建筑工程施工质量验收统一标准GB50300-20012、屋面工程质量验收规范GB50207-20023、建筑工程项目管理规范GB/T50326-20014、住宅装饰装修工程施工规范GB50327-20015、屋面工程技术规范GB50327-20016、建筑涂饰工程施工及验收规程JGJ/T29-20037、建筑施工高处作业安全技术规范JGJ80-918、住宅建设通用规程DB29-120-20059、天津市民用建筑节能工程施工技术规程DB29-125-200710、天津市民用建筑节能工程质量验收规程DB29-126-200711、天津市住宅装饰装修工程技术

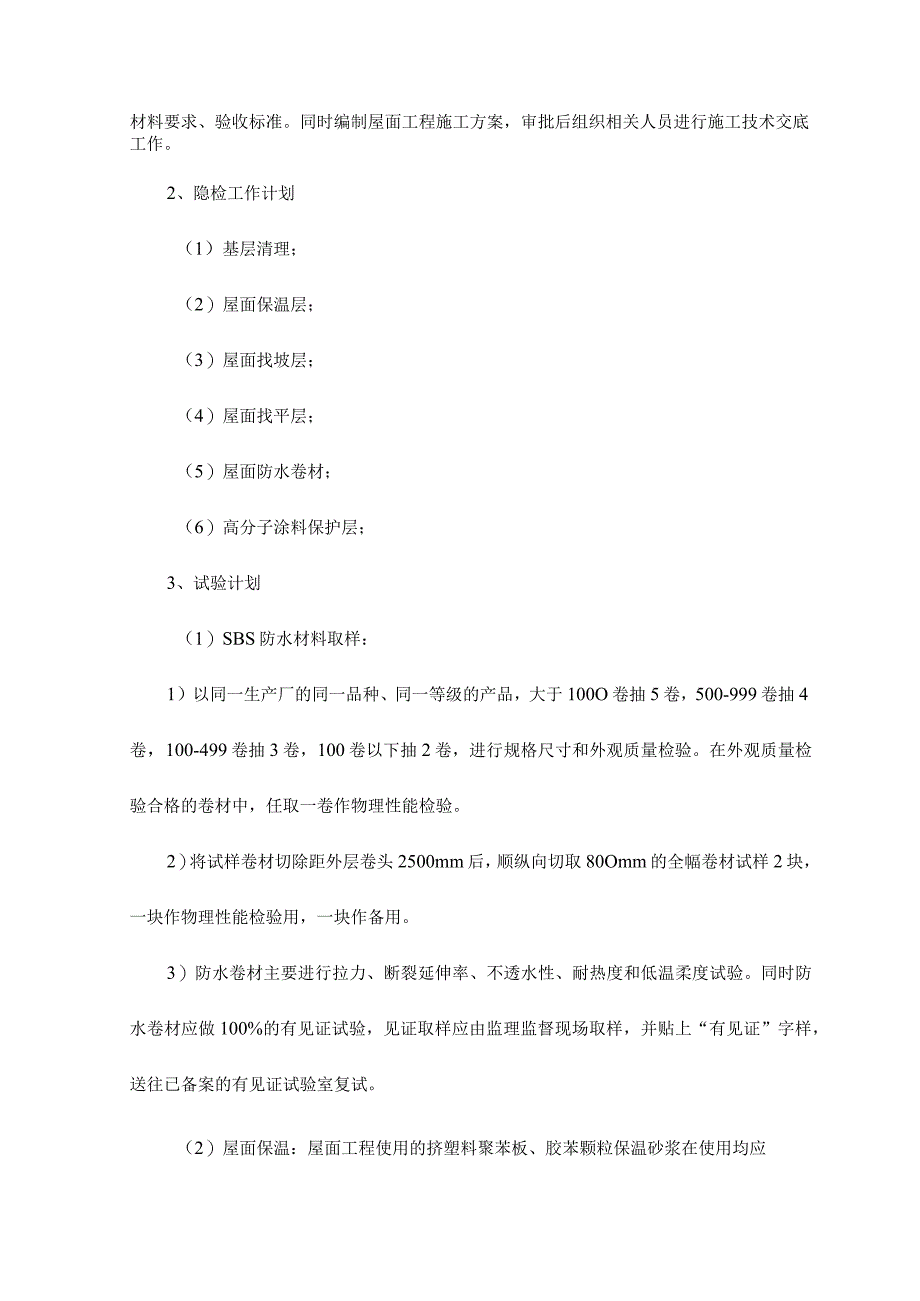

2、标准DB29-35-20042施工准备2.1 准备1、项目部技术组应根据施工图纸及设计洽商变更,确定不上人屋面的施工做法、材料要求、验收标准。同时编制屋面工程施工方案,审批后组织相关人员进行施工技术交底工作。2、隐检工作计划(1)基层清理;(2)屋面保温层;(3)屋面找坡层;(4)屋面找平层;(5)屋面防水卷材;(6)高分子涂料保护层;3、试验计划(1)SBS防水材料取样:1)以同一生产厂的同一品种、同一等级的产品,大于100O卷抽5卷,500-999卷抽4卷,100-499卷抽3卷,100卷以下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验。2)将试样

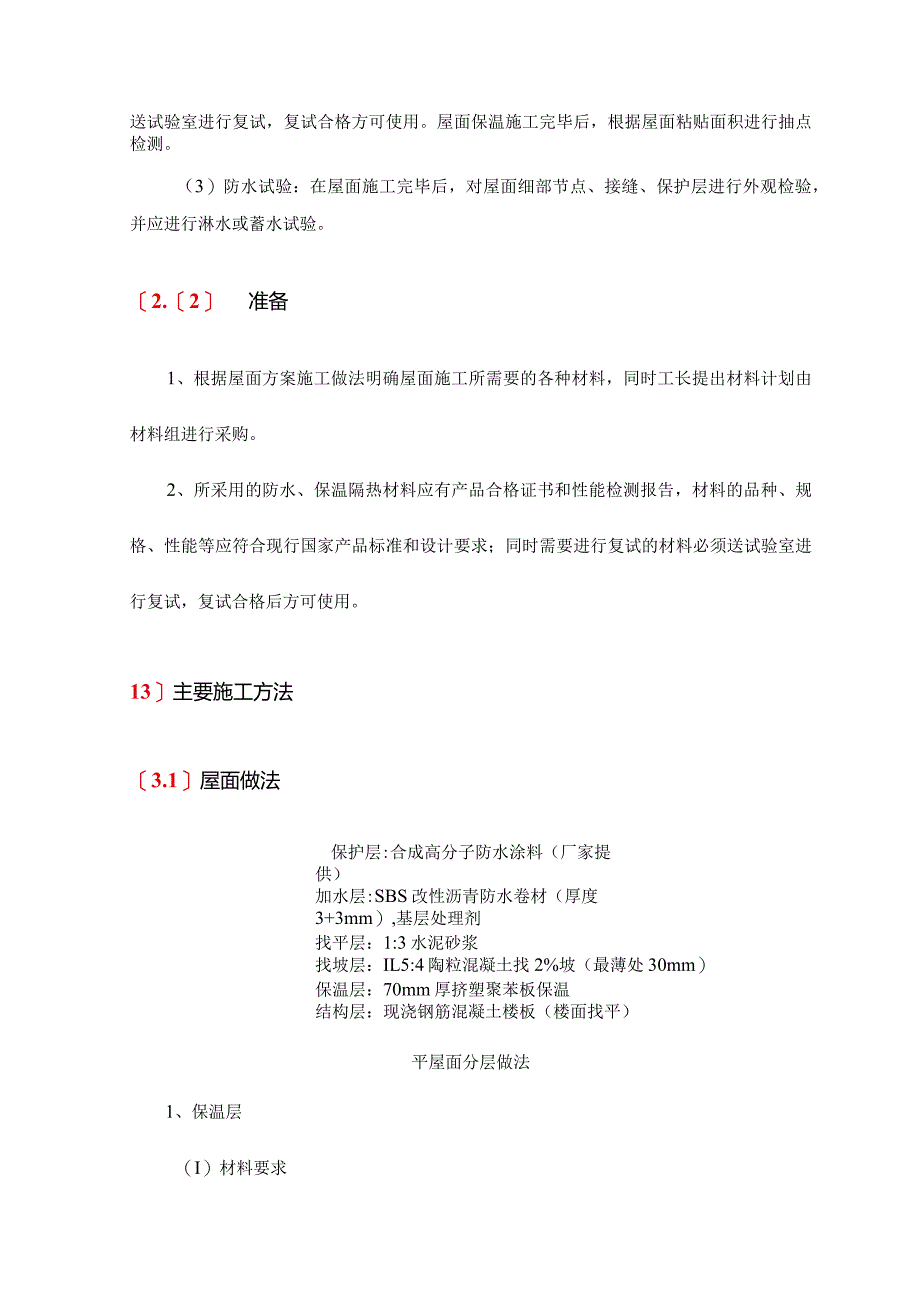

3、卷材切除距外层卷头2500mm后,顺纵向切取80Omm的全幅卷材试样2块,一块作物理性能检验用,一块作备用。3)防水卷材主要进行拉力、断裂延伸率、不透水性、耐热度和低温柔度试验。同时防水卷材应做100%的有见证试验,见证取样应由监理监督现场取样,并贴上“有见证”字样,送往已备案的有见证试验室复试。(2)屋面保温:屋面工程使用的挤塑料聚苯板、胶苯颗粒保温砂浆在使用均应送试验室进行复试,复试合格方可使用。屋面保温施工完毕后,根据屋面粘贴面积进行抽点检测。(3)防水试验:在屋面施工完毕后,对屋面细部节点、接缝、保护层进行外观检验,并应进行淋水或蓄水试验。2.2 准备1、根据屋面方案施工做法明确屋面施

4、工所需要的各种材料,同时工长提出材料计划由材料组进行采购。2、所采用的防水、保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求;同时需要进行复试的材料必须送试验室进行复试,复试合格后方可使用。13主要施工方法3.1屋面做法保护层:合成高分子防水涂料(厂家提供)加水层:SBS改性沥青防水卷材(厚度3+3mm),基层处理剂找平层:1:3水泥砂浆找坡层:IL5:4陶粒混凝土找2%坡(最薄处30mm)保温层:70mm厚挤塑聚苯板保温结构层:现浇钢筋混凝土楼板(楼面找平)平屋面分层做法1、保温层(I)材料要求有出厂合格证,规格一致、外形整齐,其密度、导热

5、系数、抗压强度必须符合设计要求。(2)作业条件完成基层清理验收工作,且基层表面平整、清洁。(3)工艺流程清理基层一封堵管道根f铺设保温板(4)操作方法1)基层清理:将结构板面上表面的松散杂物清理干净,突出基层表面的灰渣等粘结物要铲平。表面应干燥、平整,不得有松散、开裂、空鼓等缺陷。2)封堵管道根:穿屋面结构的管道(包括通风道)均已安装完毕,在保温层施工前,管根应用细石混凝土塞堵密实;填堵至屋面顶板一平。3)聚苯板铺设:屋面保温采用硬铺设方法,在保温板铺设过程中,必须保证保温板铺平、砌严,板缝均匀。4)板缝处理:保温板间的缝隙用砂浆填实并勾缝,出屋面管道的根部设置温度缝,缝宽20mm,贯通至结构

6、层,用密封膏嵌缝。5)保温层施工完毕后,应及时铺设陶粒混凝土找坡层。(5)质量标准1)挤塑聚苯板的表观密度、导热系数及强度、吸水率,必须符合设计要求。2)保温层的含水率必须符合设计要求。3)挤塑聚苯板应紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确。4)挤塑聚苯板厚度允许偏差3.5mm.5)保温层施工质量检查按每100m2抽查1处,每处10m2o2、找坡层:1:1.5:4陶粒混凝土(1)材料要求:1)水泥:采用普通硅酸盐水泥,强度等级32.5。2)陶粒:优选粉煤灰陶粒,当地允许还可以选择页岩陶粒。3)陶粒混凝土:水泥、砂、陶粒按照体积比1:1.5:4加入适量的水均匀搅拌而成。(2)作业条件:屋面

7、保温层施工完成,并办理隐检验收手续,基层清理干净。(3)工艺流程:清理基层一铺设找坡层(4)操作方法1)清理基层:将结屋面保温板表面的松散杂物清理干净。表面应干燥、平整,不得有松散、开裂、空鼓等缺陷。2)铺设找坡层:操作前应按坡度在屋面上弹出陶粒混凝土找坡的厚度及坡度线。找坡坡度为2%,最薄处为30mm厚。3)找坡层按技术组绘制的分格缝图设置分格缝,缝间距不大于6米,缝宽30mm,内填陶粒,预留5mm厚填入密封材料。3、找平层:1:3水泥砂浆(1)材料要求1)1:3水泥砂浆(水泥:砂,体积比1:3)水泥:普通硅酸盐水泥,强度等级32.5。2)砂:中砂,含泥量不大于5%,不得含有机杂质。(2)作

8、业条件:保温层完成隐蔽工程检查及验收,且保温层整洁、干燥,接缝密实。(3)工艺流程:清理保温层一铺设找平层(4)操作方法:1)基层清理:将找坡层清理整洁,保证其表面平整、干燥。2)铺设找平层:抹20厚1:3水泥砂浆找平层。第一遍在屋面找坡层铺1:3水泥砂浆,用抹子摊平,然后用刮杠刮平,再用抹子轻轻抹压一遍,直到出浆为止;第二遍当面层砂浆初凝后,用抹子抹压,将凹坑、砂眼填实抹平;第三遍当面层砂浆终凝前,用抹子压光无抹痕时,用力抹压将抹纹压平,使面层表面密实光洁。3)基层与突出屋面结构(女儿墙、装饰墙、返梁、烟囱道等)的交接处和基层的转角处,找平层均应做成圆弧形,(圆弧半径:50mm,详见屋面工程

9、质量验收规范GB50207-2002)内部排水的水落口周围,找平层应做成略低的凹坑。4)找平层留置贯通的宽30mm的分隔缝,分隔缝间距不大于6m,与找坡层分格缝上下对应。分格缝内嵌填密封材料,上面覆盖100mm宽防水卷材,满粘固定。5)养护:找平层抹平、压实后12h喷水养护,一般养护期为7d,经干燥后铺设防水层。(5)质量标准1)找平层的材料质量及配合比,必须符合设计要求。2)屋面找平层的排水坡度,必须符合设计要求,排水坡度应在2%。3)基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺。4)水泥砂浆找平层应平整、压光,不得有酥松、起砂、起皮现象。5)找平层分格缝的位置和间距

10、应符合设计要求。6)找平层表面平整度的允许偏差为5mm。4、防水层(11级防水):双层SBS防水卷材(单层厚度mm)(1)材料要求本工程采用的SBS防水卷材及基层处理剂、密封材料等配套材料,必须符合设计要求。(2)作业条件屋面找平层施工完毕,并验收合格(包括基层表面无异物、凹凸不平,基层转角处如风帽、管道根部、阴阳角部位均已做成圆弧形,半径50mm等)。基层要求干燥、整洁,将1卷材平坦地干铺在找平层上,静置3-4h后掀开检查,找平层覆盖部分与卷材上未见水印即可铺设。(3)工艺流程清理基层一涂刷基层处理剂f细部附加增强处理f弹基准线f铺贴防水卷材一淋水试验、验收(4)操作方法1)清理基层:基层清

11、理时必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清扫干净。阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除。基层经过验收并合格。2)涂刷基层处理剂:在已经处理好的基层上涂刷基层处理剂,要均匀涂刷,不得漏刷或露底。基层处理剂涂刷完毕后,必须达到干燥程度方进行热熔法施工,以避免失火。3)细部附加增强处理:对于阴阳角、通风帽、水落口、管道根部等部位应做增强处理。先按细部结构形状将卷材剪好,不要加热,在细部贴下,视尺寸、形状合适后,再将卷材的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态后,立即粘贴在已涂刷一道密封材料的基层上,并压实铺牢。4)找平层

12、上分格缝位置,在缝内嵌填好密封膏后,上面覆盖100mm宽防水卷材,单边粘接固定。5)弹基准线:根据屋面分水线确定卷材铺贴方向和搭接宽度,将基准线弹好,以便按此基准线进行卷材铺贴施工。6)防水层采用SBS高聚物改性沥青防水卷材3+3热熔法施工。根据坡度要求(2%找坡3%坡度=,本工程卷材平行于屋脊方向铺贴。防水卷材在铺贴工程中,必须保证与基层的粘接牢固,搭接均匀,尺寸准确,高聚物改性沥清防水卷材的搭接采用满粘,搭接尺寸(长边、短边)为80mm,接口处挤出的沥青应立即用刮板刮走、刮平封口,严禁张嘴、翘边。第一层防水卷材铺设完成后,由质检人员进行检查,发现问题及时解决。验收合格后方可进行第二层防水卷

13、材进行施工。铺贴时先将卷材开卷摆齐对正,薄膜面向下,检查长短边搭接长度无误后,重新由一端卷起12米,然后按原虚贴位置慢慢展开卷材,用喷枪烘烤卷材底面(喷枪距加热面3(X)mm左右,往返均匀加热),当烘烤至薄膜熔化,卷材底有光泽,发黑,有一层薄的熔融层时,用手推压卷材,使底层压紧粘住。卷材定位后,再将另一端卷起,按上述方法继续进行铺贴。上下层卷材不得垂直铺贴。相连两条卷材的短边接头至少错开1/3幅宽。封边的做法是用喷灯将卷材与卷材的搭接缝烤化,用小压子抹平,把缝封严。烘烤时,应均匀加热,当加热面变成流态而产生一个小波浪时,则证明加热已经足够,应特别小心,烘烤时间不宜过长,以免烧损胎基。加热铺贴推

14、压时,以卷材边缘溢出少许沥青热熔胶(宽度以2mm左右并均匀顺直)为宜,随即刮封接口使接缝粘结严密。防水层严禁在雨天、雪天、五级风天气进行施工,已施工的防水层在继续施工时必须保持表面干燥。(5)质量标准D卷材防水层不得有渗漏或积水现象。2)卷材防水层在水落口、伸出屋面的管道、阴阳角等防水构造必须符合设计要求。3)卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷:防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。4)卷材的铺贴方向应正确,卷材搭接宽度的允许偏差为-IOmm。5、保护层(高分子防水涂料):防水保护层为合成高分子防水涂料,由防水专业厂家提供。3.2 构造1、细

15、部构造的防水卷材、防水涂料和密封材料的质量,均应符合规范的有关要求。2、屋面卷材防水层与女儿墙、装饰墙、屋面返梁、管道、排风道交接处的阴阳角等部位,应增加卷材附加层。3、大屋面女儿墙、机房屋面女儿墙、水箱屋面女儿墙、装饰墙等部位的泛水构造必须满足施工要求,明确屋面女儿墙压顶、泛水的细部构造做法。4、屋面的面层檐口、水落口、泛水和伸出屋面的防水构造、排水坡度等必须符合设计要求。面层的材料质量及配合比必须符合设计要求。3.2.1) 女儿墙1、屋面女儿墙压顶做法:压顶抹灰采用聚合物水泥砂浆,顶面向内泛水坡度控制在2%。详见下图A聚普水泥嫁20mmM聚糊粒保助浆HS虹叙计女儿墙压顶图2、屋面女儿墙泛水做法:(1)铺贴泛水处的卷材应采取满粘法。(2)防水卷材收头统一上卷高度距离屋面找坡层顶300mm。(3)在不上人屋面女儿墙上设置水沿,水沿宽70mm、高80mm,用C20混凝土制作,内配66150钢筋;卷材防水层施工至水沿下端,在卷材收头处覆盖铝合金压条,用水泥钉钉入女儿墙。水沿端头成大鹰嘴型。(4)屋面保温层、找坡层与结构墙相交处粘贴30mm厚聚苯

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
