工地例会监理汇报材料.docx

上传人:p** 文档编号:765923 上传时间:2024-02-26 格式:DOCX 页数:7 大小:24.35KB
下载 相关 举报
工地例会监理汇报材料.docx_第1页
第1页 / 共7页
工地例会监理汇报材料.docx_第2页
第2页 / 共7页
工地例会监理汇报材料.docx_第3页
第3页 / 共7页
工地例会监理汇报材料.docx_第4页
第4页 / 共7页
工地例会监理汇报材料.docx_第5页
第5页 / 共7页
工地例会监理汇报材料.docx_第6页
第6页 / 共7页
工地例会监理汇报材料.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《工地例会监理汇报材料.docx》由会员分享,可在线阅读,更多相关《工地例会监理汇报材料.docx(7页珍藏版)》请在第壹文秘上搜索。

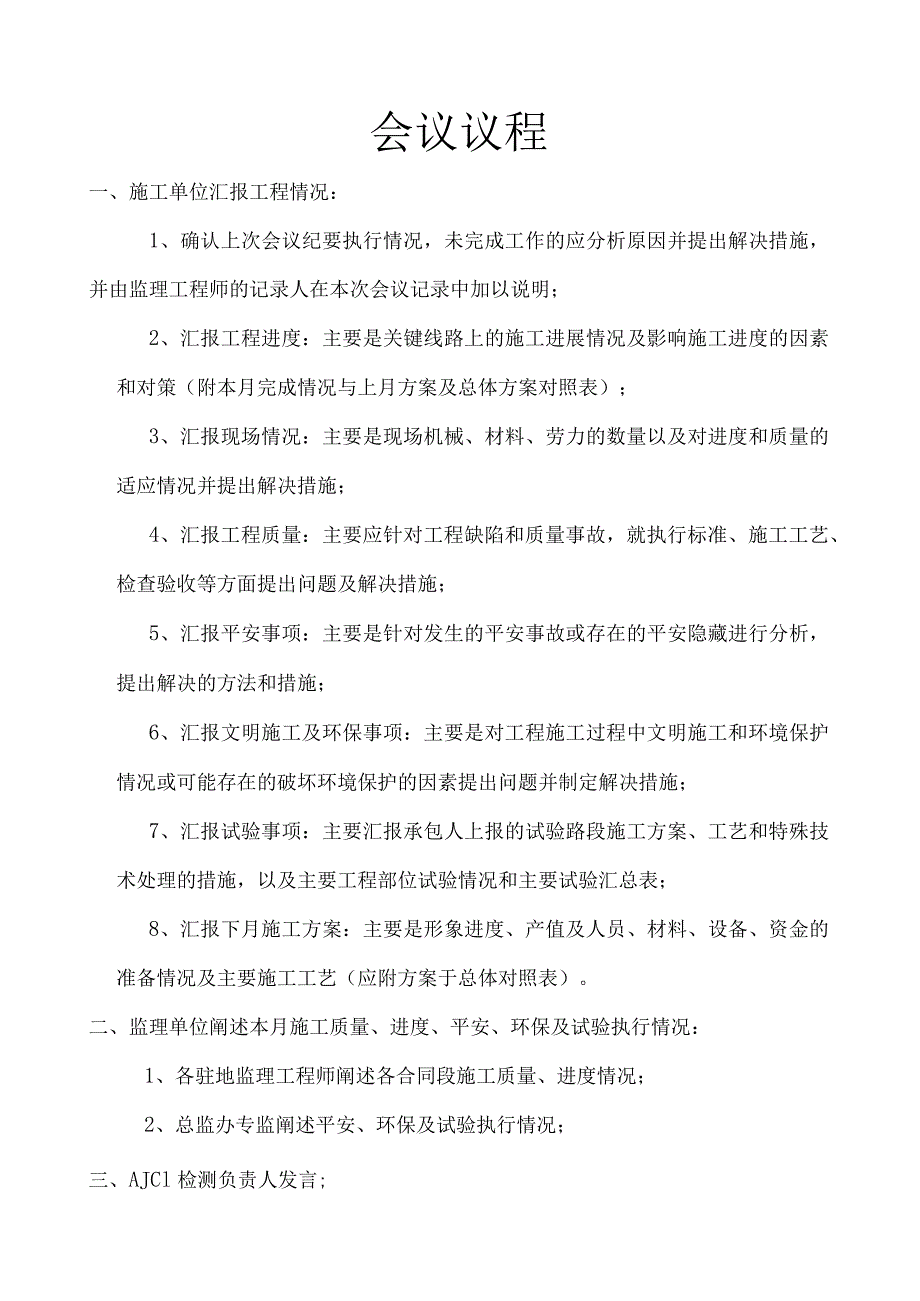

1、会议议程一、施工单位汇报工程情况:1、确认上次会议纪要执行情况,未完成工作的应分析原因并提出解决措施,并由监理工程师的记录人在本次会议记录中加以说明;2、汇报工程进度:主要是关键线路上的施工进展情况及影响施工进度的因素和对策(附本月完成情况与上月方案及总体方案对照表);3、汇报现场情况:主要是现场机械、材料、劳力的数量以及对进度和质量的适应情况并提出解决措施;4、汇报工程质量:主要应针对工程缺陷和质量事故,就执行标准、施工工艺、检查验收等方面提出问题及解决措施;5、汇报平安事项:主要是针对发生的平安事故或存在的平安隐藏进行分析,提出解决的方法和措施;6、汇报文明施工及环保事项:主要是对工程施工

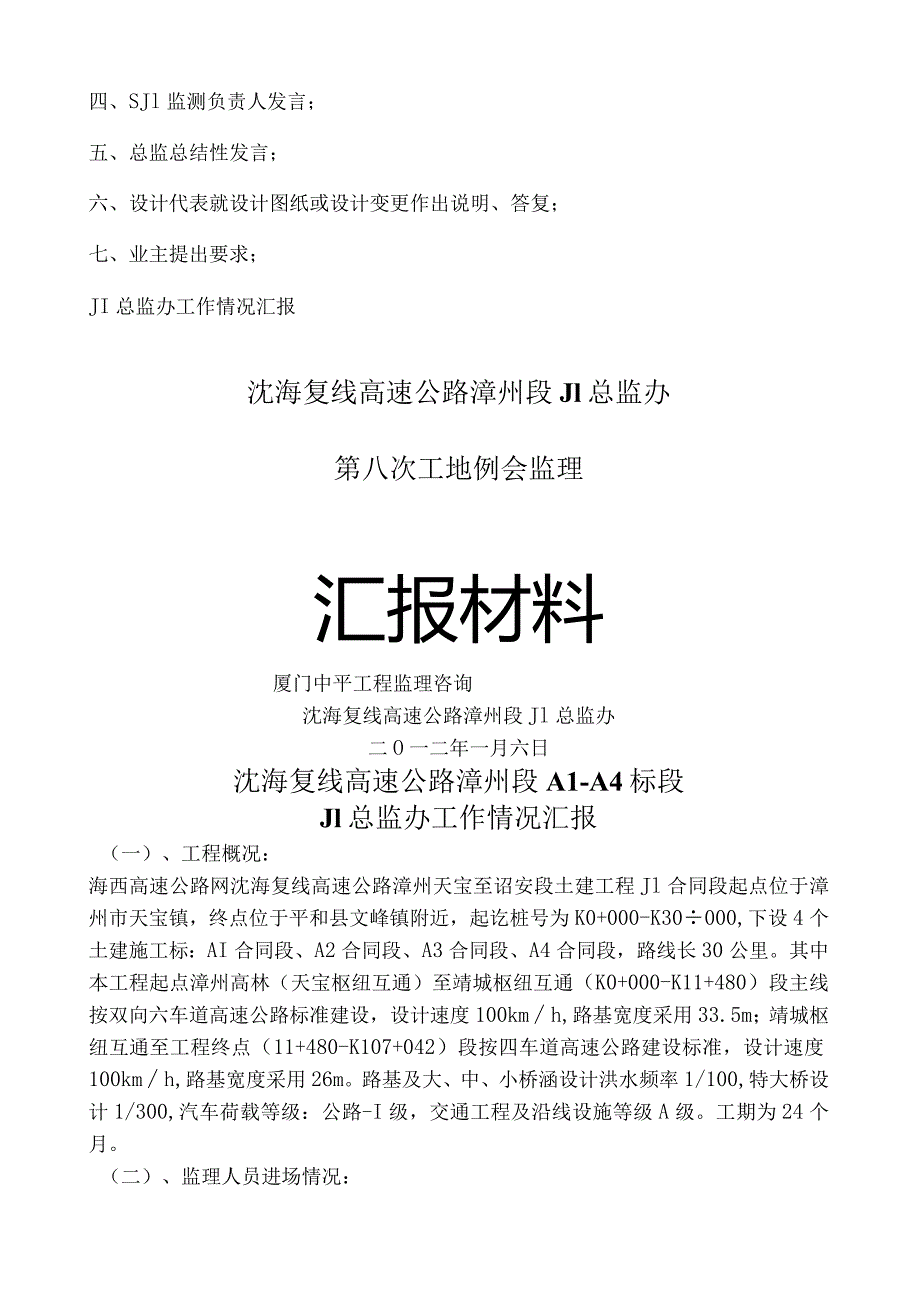

2、过程中文明施工和环境保护情况或可能存在的破坏环境保护的因素提出问题并制定解决措施;7、汇报试验事项:主要汇报承包人上报的试验路段施工方案、工艺和特殊技术处理的措施,以及主要工程部位试验情况和主要试验汇总表;8、汇报下月施工方案:主要是形象进度、产值及人员、材料、设备、资金的准备情况及主要施工工艺(应附方案于总体对照表)。二、监理单位阐述本月施工质量、进度、平安、环保及试验执行情况:1、各驻地监理工程师阐述各合同段施工质量、进度情况;2、总监办专监阐述平安、环保及试验执行情况;三、AJCl检测负责人发言;四、SJl监测负责人发言;五、总监总结性发言;六、设计代表就设计图纸或设计变更作出说明、答复

3、;七、业主提出要求;JI总监办工作情况汇报沈海复线高速公路漳州段Jl总监办第八次工地例会监理汇报材料厦门中平工程监理咨询沈海复线高速公路漳州段Jl总监办二O一二年一月六日沈海复线高速公路漳州段A1-A4标段Jl总监办工作情况汇报(一)、工程概况:海西高速公路网沈海复线高速公路漳州天宝至诏安段土建工程Jl合同段起点位于漳州市天宝镇,终点位于平和县文峰镇附近,起讫桩号为K0+000-K30000,下设4个土建施工标:AI合同段、A2合同段、A3合同段、A4合同段,路线长30公里。其中本工程起点漳州高林(天宝枢纽互通)至靖城枢纽互通(K0+000-K11+480)段主线按双向六车道高速公路标准建设,

4、设计速度100kmh,路基宽度采用33.5m;靖城枢纽互通至工程终点(11+480-K107+042)段按四车道高速公路建设标准,设计速度100kmh,路基宽度采用26m。路基及大、中、小桥涵设计洪水频率1/100,特大桥设计1/300,汽车荷载等级:公路-I级,交通工程及沿线设施等级A级。工期为24个月。(二)、监理人员进场情况:总监1人、驻地4人、专业监理工程师18人、监理员20人,后勤人员15人,共进场监理人员58人,进场车辆10部。已能够满足现场管理需要。(三)、监理工作开展情况:Al合同段:一、上次工地会议执行情况:1、重视业主的要求,特别是要加快天宝互通各项工作有序开展,促沈海复线

5、形象;土方、涵洞、砌体等工作面己全面展开;2、从目前生产梁板来看,钢筋保护层厚度合格率还是偏低,要按照专题例会精神确保保护层合格率到达75%,钢筋间距合格率85%以上;目前梁板钢筋保护层合格率到达75%,钢筋间距合格率85%以上;3、洪坑村用地已根本解决,抓紧拉通全线便道;正逐步拉通;4、桥梁下部结构施工人员缺乏,桩基钢筋依然存在泡水现象;年后增加下部结构班组;泡水桩基已催促工程部及时抽排,现已有较大好转。5、涵洞班组再增加一组,加快涵洞施工;涵洞已有五个班组;6、软基处理已提出屡次,请施工单位结合现场实际情况尽快实施,以提高施工产值;软基处理已加快施工。二、人员、机械设备进场情况:工程部管理

6、人员为34人,进场施工班组人员共有275人,其中钢筋加工队有20人(下部钢筋加工班组12人,T梁钢筋加工班组8人);模板安装班组35人(下部系梁、墩柱施工人员15人,预制T梁施工人员10人);桩基施工人员140人;路基涵洞施工班80人。进场施工机械有挖掘机3台、压路机2台、装载机2台、吊车2台、自卸汽车20辆,砂运输车4辆,钻孔桩冲机35台,平板车1辆,运梁车1辆,龙门吊3套,墩柱模板进场2套,30米中梁模板1套。三、进度方面:12月份方案完成产值1207万元,实际完成1370万元,占方案的114%;截止12月25日,开工累计完成投资7020万元,占年度方案12264万元的57.2%;占合同净

7、价28942万元的24.2%;路基土石方完成6.9万方;软基处理完成3.6万方;涵洞、通道完成L8道累计完成7.5道,;桩基完成22根;系梁完成8根;墩柱完成16根;右漳州台台帽完成;漳州台背墙及耳墙、支座垫石完成;盖梁完成5个;预制梁片完成14片。四、质量方面:1、局部地段路基原地面表土清理不彻底,填土不标准,未挂线画格。要求严格按设计及标准施工;2、个别鱼塘清淤换填施工不标准,存在倾填现象。必须杜绝;3、涵洞防水层施工不标准,要求严格按设计及标准要求施工;4、局部砌体工程施工未使用砂浆搅拌机,且未及时覆盖并洒水养护,要求砌体工程施工必须配备砂浆搅拌机并要派专人负责养生。天宝特大桥存在的平安

8、问题及整改要求:1、局部桩基孔口和泥浆池平安围护及警示牌设立不到位;要求立即完善;2、局部钻机无平安操作规程、桩位标识牌;要求立即悬挂;3、局部系梁基坑开挖坡率过陡,未进行平安围护及挂牌警示;要求立即整改完善;4、墩柱及盖梁等高空作业施工存在作业平台安装架设不标准,平安防护网安装防护不到位,工人不系平安带等平安隐患。已现场催促整改到位。5、首片梁试吊过程中存在一些平安隐患,现已催促整改到位。五、平安、文明施工方面:1、现场平安警示标志标牌、涵洞和系梁施工开挖的基坑、泥浆池及钻孔孔口平安围挡损坏较多,未及时修复,梁场钢筋切割机手柄无绝缘,存在平安隐患;要求按平安标准立即做好整改;2、墩柱及盖梁等

9、高空作业施工存在作业平台安装架设不标准,平安防护网围护不到位,工人不系平安带等平安隐患;3、施工便道质量较差;路基便道坑洼不平、雨天泥泞晴天扬尘;要求加大投入,做好经常性的维护工作,加配洒水车,加大洒水频次;确保便道晴天雨天均能顺利通行;A2合同段:一、上次工地会议执行情况:1、要合理安排工作面,目前进度已严重滞后,要求加快PTC桩、砂桩软基处理,提高施工产值,桩径0.4mPTC桩已施工完毕,上月实际完成总产值1272万元,开工以来产值最高的一个月,但还是没完成月度施工方案;2、土方借方区已根本确定,同时也做了相应的试验,尽快选择工作面抓紧安排路基填筑工作,只填筑一层土(K11+32O-K11

10、+550段);3、加快跨九龙江大桥施工进度,确保在汛期来临前完成桩基、系梁施工,136#、137#、143#墩桩基还未开冲;4、继续加大征迁沟通工作,抓紧解决鱼池、蘑菇棚障碍,74#-76#墩高压线工程已经开始施工桩根底,89#墩附近鱼池已填筑一局部,蘑菇棚撤除工作偏慢;5、对生产的梁板进行全面检查,合格的梁板尽早安排吊装,正在加紧梁板吊装前的各项准备工作,方案2月1日吊装;6、盖梁施工操作平台未满铺,不符合要求,存在平安隐患,近期施工的盖梁,已对施工操作平台进行了满铺,比拟标准。二、人员、机械设备进场情况:截止到目前进场施工班组人员共有122人,其中下部钢筋加工班组22人;下部系梁、墩柱模板

11、安装班组施工人员15人;桩基施工人员85人。进场大型施工机械有80吨、5吨龙门吊各2台,钢筋数控加工设备2台,5吨桁吊3台,10吨龙门吊1台,挖掘机5台、压路机1台、推土机1台,装载机4台、吊车3台、自卸汽车4辆,碎运输车4辆,冲击钻机27台,梁场内混凝土拌和、钢筋加工、预制梁相关设备齐全。施工人员及机械暂时可以满足施工需要。三、进度方面:12月份方案完成产值1685万元,实际完成1272万元,占方案的75.5%。截止12月25日,开工累计完成投资6963万元,占年度方案13847万元的50%;占合同净价32196万元的21.6%;路基土石方开累完成7万方,占总工程量120万方的5.8%;透水

12、性材料换填100OOm3,涵洞、通道4.3道,占总工程量17道的25.3%;桩基开累完成142根,占总工程量414根的34.3%;墩柱34根,占总工程量356根的9.6%;系梁完成19根,占总工程量196的9.7%;预制梁片59片,占总工程量1301片的4.5%;软基处理0.5m砂桩40596.2m、0.4mPTC桩21242m,水中桩基正在施工中。四、质量方面:1、桩基桩检效果不理想,要到达标准化指南要求的I类桩比例95%以上,从目前情况来看很困难,主要是桩底沉淀层(设计3cm)和终孔岩层判定问题;2、桥梁桩间系梁垫层施工不标准,随意性大,个别桩基的系梁垫层碎侵占桩基顶钢筋保护层范围。五、平

13、安、文明施工方面:1、天宝特大桥79#80#墩处钢栈桥:栈桥外侧虽已设置钢筋栏杆,但未加设防护网围挡;2、天宝特大桥跨九龙江施工钢栈桥:局部钢栈桥桥面损坏,桥面槽钢存在变形、断裂、焊接脱落等现象;3、局部桩基冲孔施工,孔口未进行任何围挡或遮盖措施,存在平安隐患。A3合同段:一、上次工地会议执行情况:1、公山尾隧道进口洞前场地已局部硬化,二衬台车已到位,左洞台车已进行初步验收;2、跨高铁路基注浆位置已完成土方开挖;3、绿化班组未按要求进场;4、预制梁场已完成土方开挖,正进行台座根底施工;5、黄井溪大桥垫石未施工,需加快安排垫石施工;6、路基开挖方式已按要求自上而下开挖。二、人员、机械设备进场情况

14、:截止到目前工程部管理人员为57人,进场施工班组人员共有313人,挖掘机15台,装载机10台,推土机4台,压路机5台,自卸汽车24台,25T吊车1台,20T吊车1台,10T龙门吊2部,200KW发电机1台,150KW发电机2台,350KW发电机1部,30KW发电机2部,洒水车2辆,平地机2部,喷浆机4个,潜孔钻1台,冷弯机1台,衬砌台车2台,混凝土运输车8台,冲击钻5台。三、进度方面:12月份方案完成产值1824万元,实际完成1741万元,占方案的95.4%;截止12月25日,开工累计完成投资8067万元,占年度方案9086万元的89%,占合同净价28469万元的28.3%;土石方开累完成14

15、7万方,占总工程量的36.7%;涵洞、通道开累20道,占总工程量的57%;桩基开累完成70根,占总工程量的53.4%;墩柱20根,占总工程量的24.4%;系梁开工累计完成10根,占总工程量的18.2%;盖梁开工累计完成10根,占总工程量的17%;预制梁片0片,占总工程量的0%;隧道开累完成掘进210延米,占总工程量的IL3%;隧道二衬开累完成0延米,占总工程量的0%;挖除非适用材料24.8万方;换填25万方;台背回填4000方;完成60X60盲沟3282米,完成60X80盲沟460米,完成200X80盲沟355米。肋板完成2个,排水沟完成500米。四、质量方面:1、K13+110K13+515段路基填土平整度较差,K14+570涵洞八字墙施工不及时,影响该段路基填筑质量;2、凤仙山大桥桩基施工中,少数护筒变形严重,不能使用;3、公山尾隧道进口左洞仰拱施工进度偏慢,应加快仰拱和拱墙二衬施工;五、平安方面:1、凤仙山大桥右幅9#墩基坑开挖后防护不及时,现场泥浆未清理;2、凤仙山大桥1#墩桩基施工临时便道坡度太陡,存在平安隐患。A4合同段:一、上次工地会议执行情况:除文峰溪大桥桩基钢筋笼加工不标准未整改外,其余工程全部整改到位。二、人员、机械设备进场情况:截止到目前工程部管理人员为47人,按投标文件履约人员实到47人,替换人员为1人,钢筋施工队130人,模板安装施工队220人,砂施

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
