《某市政道路工程预制梁监理实施细则.docx》由会员分享,可在线阅读,更多相关《某市政道路工程预制梁监理实施细则.docx(29页珍藏版)》请在第壹文秘上搜索。

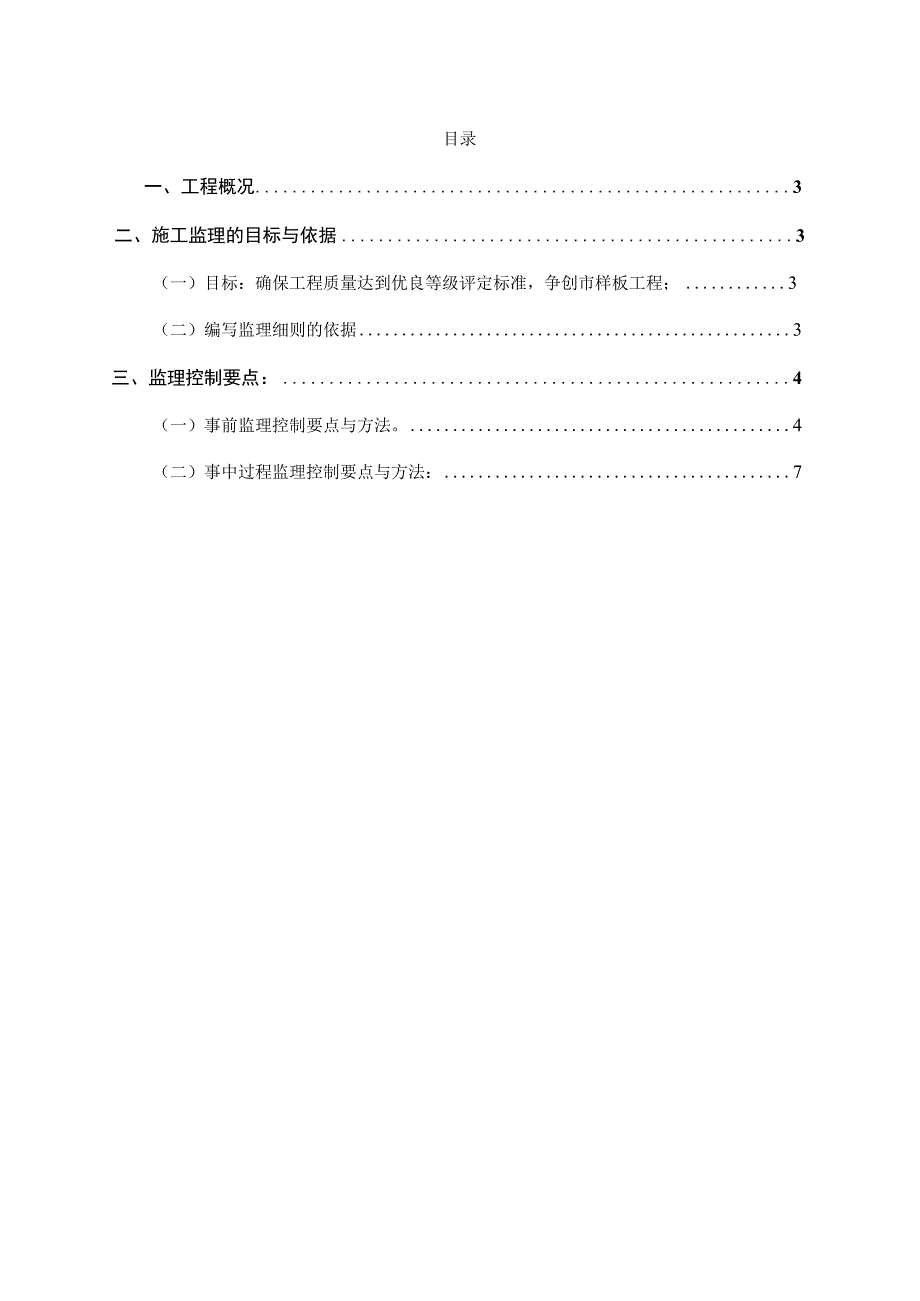

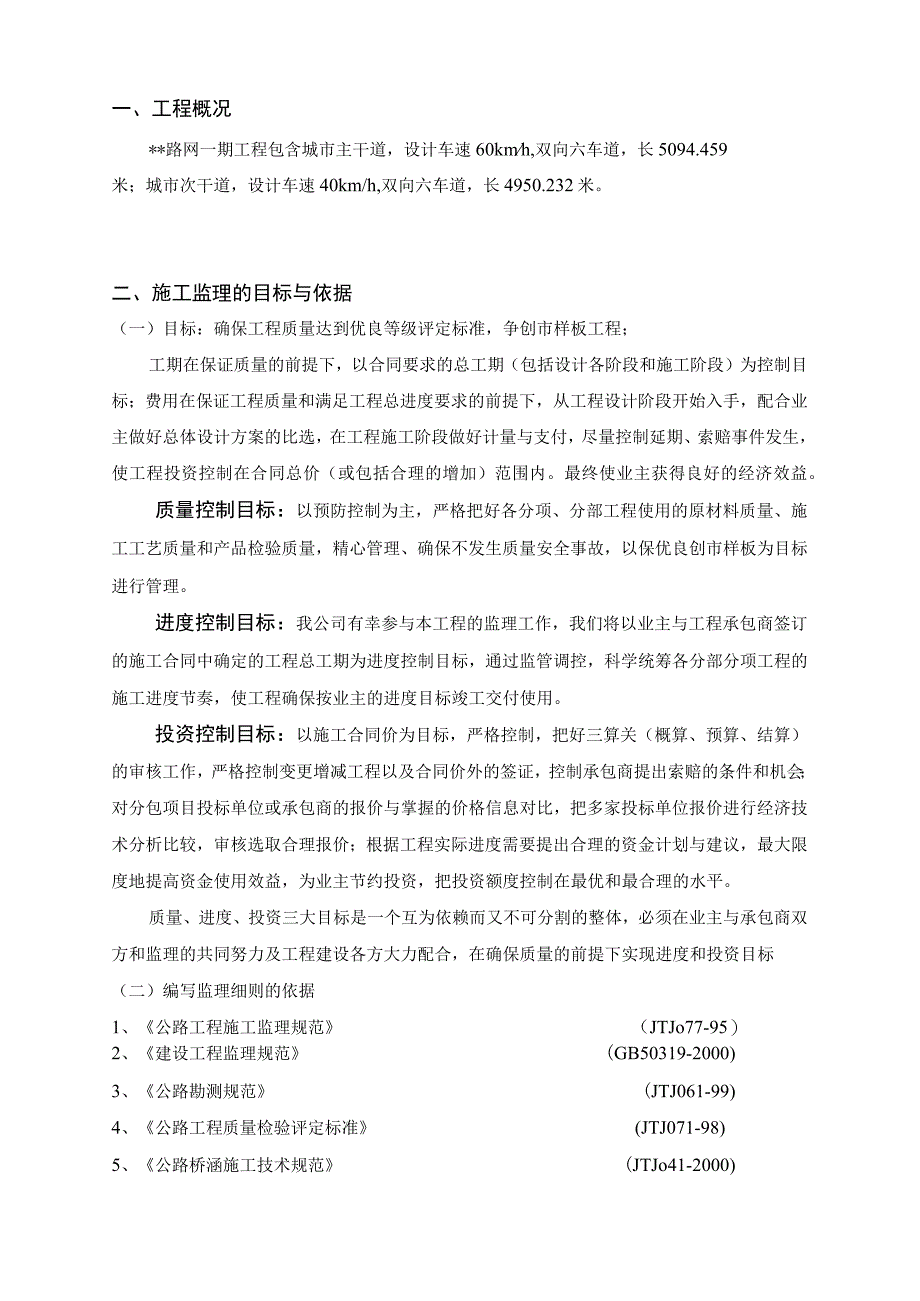

1、某市政道路工程预制梁监理实施细则编制:审核:审批:202x年XX月目录一、工程概况3二、施工监理的目标与依据3(一)目标:确保工程质量达到优良等级评定标准,争创市样板工程;3(二)编写监理细则的依据3三、监理控制要点:4(一)事前监理控制要点与方法。4(二)事中过程监理控制要点与方法:7一、工程概况*路网一期工程包含城市主干道,设计车速60kmh,双向六车道,长5094.459米;城市次干道,设计车速40km/h,双向六车道,长4950.232米。二、施工监理的目标与依据(一)目标:确保工程质量达到优良等级评定标准,争创市样板工程;工期在保证质量的前提下,以合同要求的总工期(包括设计各阶段和施
2、工阶段)为控制目标;费用在保证工程质量和满足工程总进度要求的前提下,从工程设计阶段开始入手,配合业主做好总体设计方案的比选,在工程施工阶段做好计量与支付,尽量控制延期、索赔事件发生,使工程投资控制在合同总价(或包括合理的增加)范围内。最终使业主获得良好的经济效益。质量控制目标:以预防控制为主,严格把好各分项、分部工程使用的原材料质量、施工工艺质量和产品检验质量,精心管理、确保不发生质量安全事故,以保优良创市样板为目标进行管理。进度控制目标:我公司有幸参与本工程的监理工作,我们将以业主与工程承包商签订的施工合同中确定的工程总工期为进度控制目标,通过监管调控,科学统筹各分部分项工程的施工进度节奏,
3、使工程确保按业主的进度目标竣工交付使用。投资控制目标:以施工合同价为目标,严格控制,把好三算关(概算、预算、结算)的审核工作,严格控制变更增减工程以及合同价外的签证,控制承包商提出索赔的条件和机会;对分包项目投标单位或承包商的报价与掌握的价格信息对比,把多家投标单位报价进行经济技术分析比较,审核选取合理报价;根据工程实际进度需要提出合理的资金计划与建议,最大限度地提高资金使用效益,为业主节约投资,把投资额度控制在最优和最合理的水平。质量、进度、投资三大目标是一个互为依赖而又不可分割的整体,必须在业主与承包商双方和监理的共同努力及工程建设各方大力配合,在确保质量的前提下实现进度和投资目标(二)编
4、写监理细则的依据1、公路工程施工监理规范(JTJo77-95)2、建设工程监理规范(GB50319-2000)3、公路勘测规范(JTJ061-99)4、公路工程质量检验评定标准(JTJ071-98)5、公路桥涵施工技术规范(JTJo41-2000)6、市政桥梁工程质量检验评定标准(CJJ2-90)7、广东省、广州市工程施工监督、监理有关规定;8、业主与监理单位签定的施工监理合同;9、业主与施工承包单位签定的施工合同文件及文件确认的有关施工技术标准和规范;10、在工程实施过程中有关会议记录、函电和其它文字记载;11、总监理工程师办公室签发的所有施工图纸和所有指令;12、监理规划。三、监理控制要点
5、:(一)事前监理控制要点与方法。1、组织监理人员对本工程的图纸、资料、合同、标准规范、文件进行学习,深化本工程项目的“质量、进度、投资”三控制的监理要求。2、组织业主、设计单位、施工单位对本工程项目的图纸、施工组织设计进行审核,要求图纸满足本工程项目的实际使用需要及规范要求,施工组织设计满足本工程项目的质量、工期要求。3、要求施工单位呈报其资质、业绩、质保体系(包括人员上岗证),保证其满足本工程项目的施工要求。4、预制场地、设施的检查签认。4.1 预制梁底模的检查a.预应力预制梁的底座一般应用底模,顶面钉镀锌铁皮使底面平整,木底模应架在混凝土底座上,预制梁张拉后,端部应力集中的部位应加强,防止
6、张拉后变形沉降。b.先张法预应力梁的底座和底模应与张拉台结合一起。c.底模的形体尺寸必须准确,误差应在允许范围之内。d.要注意检查底模端部,横向要保持水平,避免梁体两端支座发生扭曲,影响安装质量。4.2 张拉台的检查签认。先张法施工是在张拉台上进行的,在开工前应对张拉台先检查签认。a.张拉台两端钢梁必须有足够的强度和刚度,能承受全部张拉荷载,并不产生过度的变形。b.张拉台的宽度能满足预制梁模板施工的要求。c.张拉台两侧顶梁必须能承受全部张拉力并保持稳定。d.预应力梁的松弛以整体松弛为好,张拉台应考虑安装松弛位置,如砂箱,千斤顶等。4.3 张拉机具设施的检查和签认。a.油泵检查。张拉用的油泵须定
7、期检查,油压量程要满足张拉力的需要,油泵台数要满足施工的需要。b.千斤顶检查。千斤顶及油压表应定期配套标定,以确定张拉力与压力表之间的关系曲线。张拉力及行程应满足施工需要。c.锚具检查,锚固件必须由专业厂家生产,要有合格的强度和硬度,到场后应做探伤和硬度的检验,有裂痕,伤痕的锚固件不可使用。d.起吊设施和堆场。成品梁的起坑、堆放必须有合格的吊运设备,保证吊运过程中的人身安全和梁体不受损坏。5、预制梁施工方案的审批。预制梁开工以前,承包人应提交开工申请报告,并附有预制梁施工技术方案。施工方案应包括以下内容:5.1 所有的材料试验报告。包括钢丝,钢较线,锚具,钢筋,水泥,混凝土配合比,砂石料等。5
8、.2 张拉,压浆工艺设计。a.张拉,压浆的设备,机具,装备的检验标定证书。b.预应力张拉的程序。按规范要求,预就力张拉的应力程序为:先张法张拉。预应力钢筋:持荷5minO-6I)-LO56k-60.966ls-锚固钢绞线,钢丝:持荷5min0-60-*1.056kO-6lf锚固钢丝(夹片式锚具,锥销式锚具):持荷5min0-6I)-*1.056kOf6f锚固钢丝(其他锚具)持荷5minOf6L1.056LO-6lf锚固60为初应力。6卜为计算张拉控制应力。C.梁内各束钢丝,钢绞线的张拉次序。张拉时应对称进行,以保持梁体及张拉台座的均衡变形,避免避免体扭曲。d.张拉控制应力计算。实际施加的张拉应
9、力应由设计提供,若设计要求,还须对锚圈口,孔道摩阻力和张拉台变形等导致的应力损失进行调整。应调整的损失可在现场测定。先张法应调整的应力损失包括锚头损失和钢梁变形导致的应力损失,如张拉是单束逐次进行,钢梁变形导致的应力损失对各束是不一样的,应逐束计算。e.各束钢束(钢绞线)的伸长量计算。各束钢丝(钢绞线)的张拉应力由上一条计算得到,应为设计控制应力加应力损失调整值。设计控制应力已考虑应力损失的,则可不再作应力调整。伸长量按下式计算PLL=AyEg式中P一预应力钢材平均张拉应力;1.-预应力钢材长度;Eg一预应力钢材弹性模量;Ay预应力钢材截面面积。因为在施加初应力Ok以前这一段的伸长量难以测定,
10、理论伸长量可只计算初应力到实际锚下控制应力6k,这一应力区间的伸长量,所以可以取P=(6kOQAy理论伸长量是除张拉应力之外的另一控制指标。f.先张法张拉钢绞线的松弛方案。松弛应在混凝土强度达到设计要求时进行。松弛应整体缓慢地进行。逐根切割的松弛方法会损伤钢绞线和混凝土,不宜采用。5.3 预制梁的起吊运输方案。5.4 预制梁的预拱值计算及调整措施。因张拉力的作用,预应力梁都有起拱的情况,最终的变形量约为弹性变形量24倍,因而应预估算预拱度值和准备补救措施。经过现场设施的检查签认,审查技术方案合理,准备充分,应批准承包人的开工申请。(二)事中过程监理控制要点与方法:1、先张预应力混凝土简支空心板
11、梁1.1先张预应力混凝土空心板梁的监控要点a.本工程的第六标段8号小桥上部结构采用16m预应力简支空心板梁,共有预制梁30片,所采用的预制梁为先张法施工,对台座要求较高不宜在现场生产。因此为了保证施工质量建议业主所有预制梁统一在预制厂制作,然后运至现场吊装。b.张拉检查(a)张拉全过程应由监理旁站检查。(b)检查张拉应力(油压表读数),应按施工方案控制。(C)检查伸长量,用钢尺量。应量测。00k之间的伸长量,并与理论计算值对比,差值应小于理论伸长量的6%,超过限值应暂停张拉,分析原因。(d)要严格按施工方案的应力程序和钢绞线的次序张拉。钢绞线进场必须经过监理工程师的检验。每批钢绞线必须有出厂合
12、格证、检验报告等,经检验合格才能用于工程上。(e)根据设计文件,张拉采用双控,即由张拉应力和伸长量控制。在确定张拉顺序时,应尽可能减少倾覆力矩和偏心力,应先张拉靠近台座截面重心处的预应力筋。张拉程序为00.1。1一1.05。|;(持荷5分钟)一1.00k。(f)控制断丝和锚头滑丝。断丝的钢绞线应掉换,滑移的钢绞线要重新张拉,并掉换锚具。(g)张拉后,须静置4h方可进行绑扎钢筋等其他施工操作。若是预应力钢筋张拉,应力应退到90%Qk时方可进行绑扎钢筋等其他操作。(h)张拉后,钢绞线应清洗干净,不可沾上油污,以防造成预应力失效。c.张拉用的油泵须定期检查,油压量程要满足张拉力的需要,油泵台数要满足
13、施工的需要。千斤顶及油压表应定期配套标定,以确定张拉力与压力表之间的关系曲线。张拉力及行程应满足施工需要。锚固件必须由专业厂家生产,要有合格的强度和硬度,到场后应做探伤和硬度的检验,有裂痕、伤痕的锚固件不可使用。d.钢筋检查按钢筋混凝土预制梁钢筋检查要求执行。e.模板检查外模检查按钢筋混凝土预制梁模板检查要求执行,应注间底模是否变形,翘曲,以免影响安装,底模的台座标高应经常进行测量复核。应检查气囊内模是否漏气,固定是否可靠,防止在浇筑时气囊上浮。混凝土浇筑旁站检查按钢筋混凝土预制梁的混凝土浇筑旁站检查要求执行,同时注意检查气囊是否上浮。浇注时要求振捣充分,振捣器不应碰撞钢丝,混凝土未达到一定强
14、度前也不允许碰撞或踩动钢丝。g.松张检查松张必须待混凝土强度达到设计要求的强度后进行,若设计未规定时,不得低于设计的混凝土强度等级值的75%。对于偏心受压构件(如梁),应先同时放张预应力较小区域的预应力筋,再同时放张预应力较大区域的预应力筋。如不能满足上述要求时,应分阶段、对称、互相交错进行松张。以防止在松张工程中,构件产生弯曲、裂纹及预应力筋断裂的现象。h.成品检查外观质量按钢筋混凝土预制梁成品检查要求执行,应记录预拱度数值备查。1 .压浆检查:(a)水泥浆强度不低于设计要求,水灰比且0.4-0.45,泌水率4%,稠度1418。可适当掺膨胀剂。(b)压浆前孔道应冲洗干净,孔内不可有积水。(C
15、)压浆应从最低点进入,最高点排出空气和泌水。孔道应两端各压一次水泥浆,压浆应连续进行,一次完成。(d)最大压浆压力控制在0.5-0.7Mpao(e)压浆开始48h内,混凝土温度不可低于5,气温不高于30。j.封堵检查:(a)封堵混凝土的标号应符合设计规定,不宜低于构件混凝土标号的80%。且不低于30号。(b)封堵前,应先将锚固件周围冲洗干净并凿毛。(C)封堵时应严格控制梁体长度,保证安装时梁体准确定位和伸缩缝有准确的宽度。(d)长期外露的金属锚具应采取防锈措施。k.吊运检查:压浆水泥强度必须达到设计规定要求后方可吊运。设计未规定时,应不低于梁体混凝土设计标号的55%,且不低于20Mpao1.2先张法预应力混凝土预制梁质量监理流程2、预制钢筋混凝土简支空心板梁的施工监控要点2.1 钢筋混凝土预制梁监理工作流程2.2 钢筋混凝土预制梁监理工作要点a.预制空心板构件的场地
