《工程砖砌体施工方案根据现场施工编制.docx》由会员分享,可在线阅读,更多相关《工程砖砌体施工方案根据现场施工编制.docx(18页珍藏版)》请在第壹文秘上搜索。

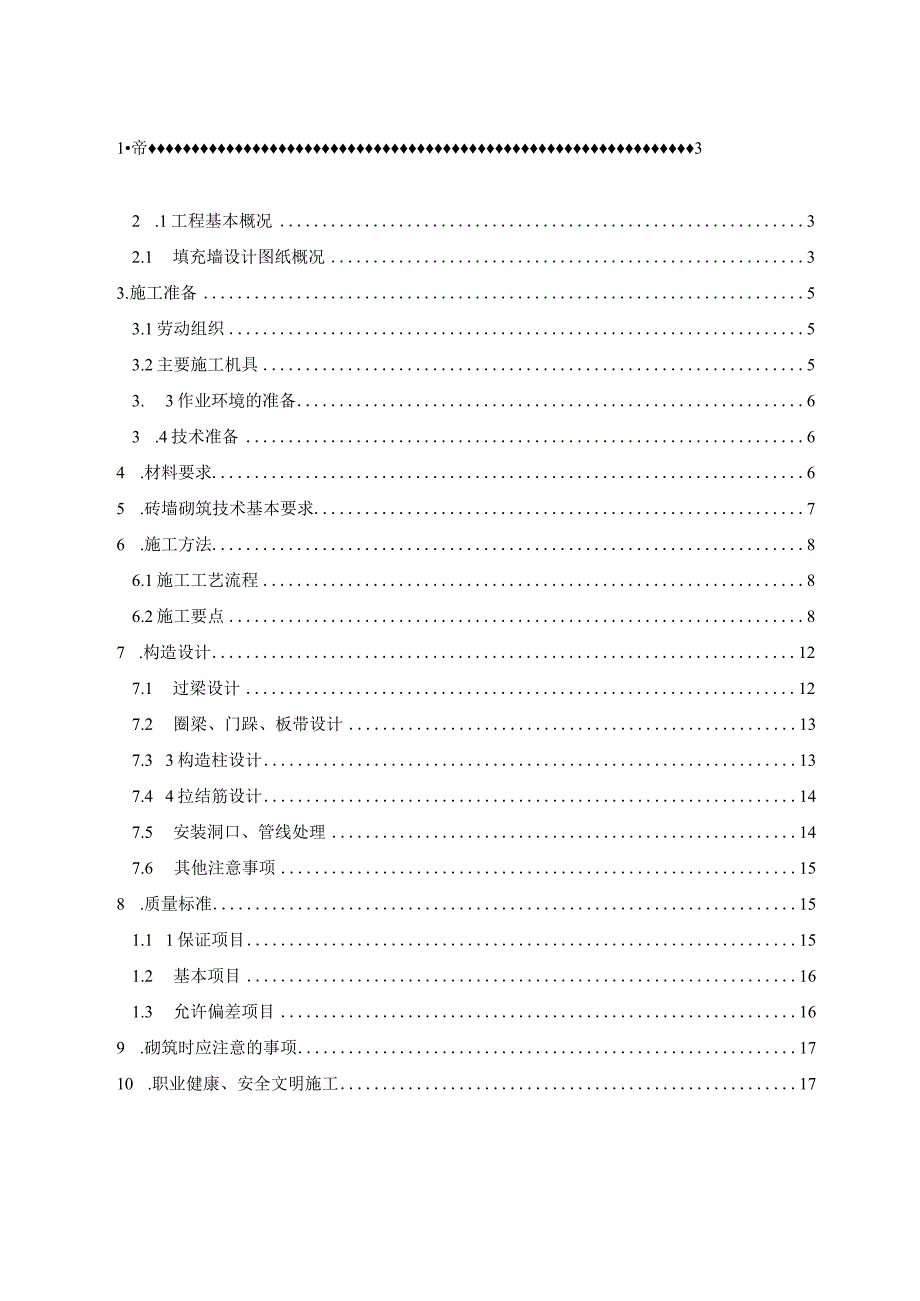

1、砌体工程施工方案编制:审核:1帝32 .1工程基本概况32.1 填充墙设计图纸概况33.施工准备53.1劳动组织53.2主要施工机具53. 3作业环境的准备63 .4技术准备64 .材料要求65 .砖墙砌筑技术基本要求76 .施工方法86.1施工工艺流程86.2施工要点87 .构造设计127.1 过梁设计127.2 圈梁、门跺、板带设计137.3 3构造柱设计137.4 4拉结筋设计147.5 安装洞口、管线处理147.6 其他注意事项158 .质量标准151.1 1保证项目151.2 基本项目161.3 允许偏差项目169 .砌筑时应注意的事项1710 .职业健康、安全文明施工171 .编制

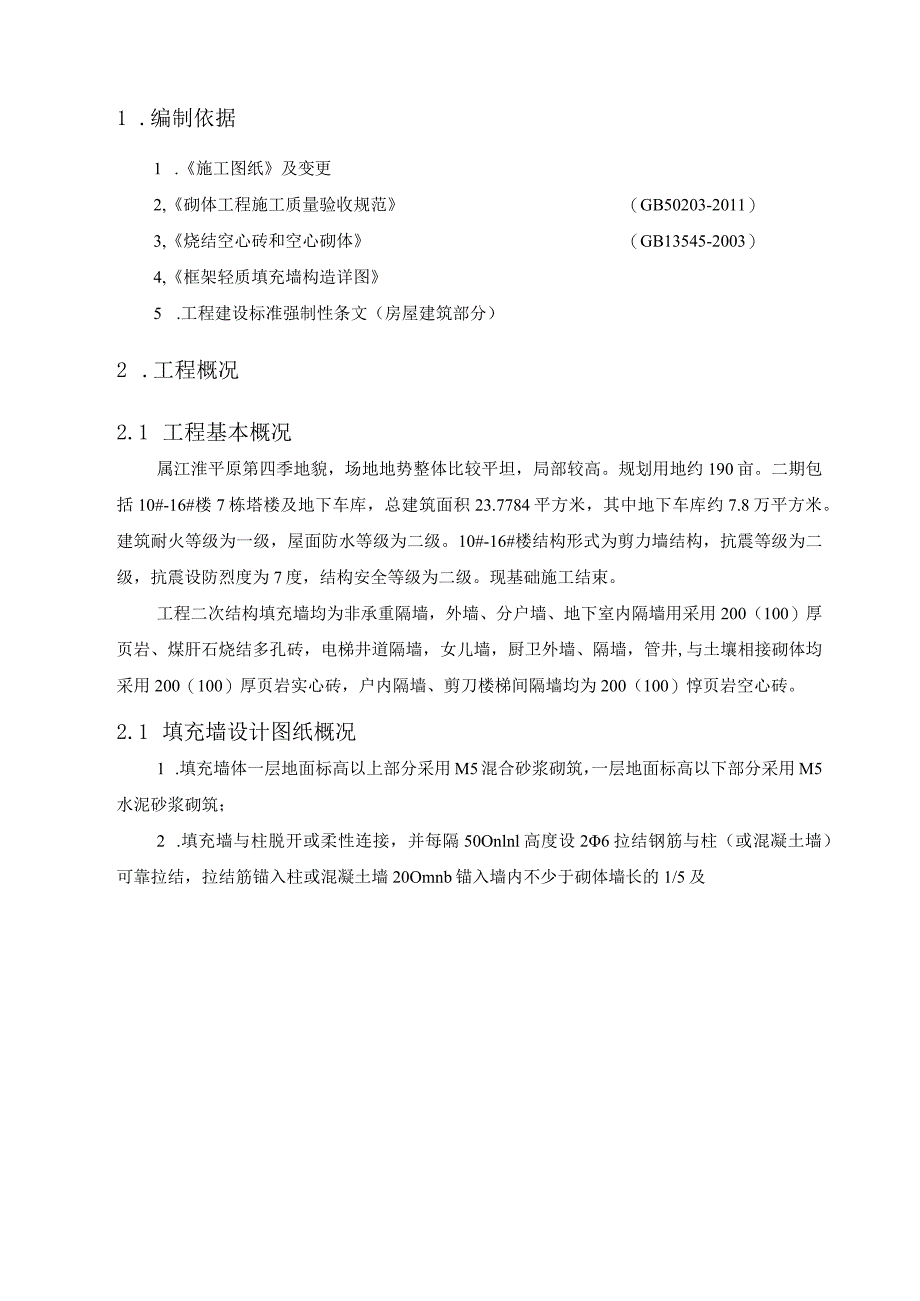

2、依据1 .施工图纸及变更2,砌体工程施工质量验收规范(GB50203-2011)3,烧结空心砖和空心砌体(GB13545-2003)4,框架轻质填充墙构造详图5 .工程建设标准强制性条文(房屋建筑部分)2 .工程概况2.1 工程基本概况属江淮平原第四季地貌,场地地势整体比较平坦,局部较高。规划用地约190亩。二期包括10#-16#楼7栋塔楼及地下车库,总建筑面积23.7784平方米,其中地下车库约7.8万平方米。建筑耐火等级为一级,屋面防水等级为二级。10#-16#楼结构形式为剪力墙结构,抗震等级为二级,抗震设防烈度为7度,结构安全等级为二级。现基础施工结束。工程二次结构填充墙均为非承重隔墙,
3、外墙、分户墙、地下室内隔墙用采用200(100)厚页岩、煤肝石烧结多孔砖,电梯井道隔墙,女儿墙,厨卫外墙、隔墙,管井,与土壤相接砌体均采用200(100)厚页岩实心砖,户内隔墙、剪刀楼梯间隔墙均为200(100)惇页岩空心砖。2.1 填充墙设计图纸概况1 .填充墙体一层地面标高以上部分采用M5混合砂浆砌筑,一层地面标高以下部分采用M5水泥砂浆砌筑;2 .填充墙与柱脱开或柔性连接,并每隔50Onlnl高度设26拉结钢筋与柱(或混凝土墙)可靠拉结,拉结筋锚入柱或混凝土墙20Omnb锚入墙内不少于砌体墙长的1/5及3 .填充墙构造柱的设置位置、断面尺寸见各层建筑平面及相关结施图纸。除有关图纸已注明者
4、外,构造柱应在、不同厚度墙体交接处、较大洞口两侧(2000以上)、悬臂墙端布置构造柱,构造柱间距不大于5M,且不大于层高2倍。4 .砌体应砌成马牙槎,马牙槎凹凸尺寸不宜小于60,高度不应超过300mm,马牙槎应先退后进,对称砌筑;马牙槎尺寸偏差每一构造柱不应超过2处。拉结篇5 .填充墙与承重主体结构间的空(缝)隙部位施工,应在填充墙砌筑14d后进行。6 .厨卫间周边墙体下部(门洞口除外)须做20Omm高厚度同墙体厚度的C20细石混凝土墙带,在砌筑墙体。7 .砌体女儿墙高于500mm或女儿墙上设有防护栏杆时须设置构造柱,女儿墙应在墙体转角处,内外墙相交处、直墙端头及挑梁端头等位置设置构造柱,且构
5、造柱间距不大于2500,女儿墙顶设压顶圈梁,楼层处当外墙开窗2500时,窗台以下填充墙应按女儿墙构造要求设构造柱及压顶圈梁,图中注明除外.凡造型压顶、挑檐挑长200时,若未注明做法时,压顶和挑檐两端无框架柱时均设置构造柱,间距为1500.楼梯间隔墙构造柱的设置:除墙两端外,当墙体高度小于长度时,中间增置构造柱.当阳台拦板为填充墙时,也应按本条规定施工。3 .施工准备1 .1劳动组织砌体工程施工具体劳动组织见下表砌体工程施工人员数量及工种列表序号工种人数施工内容1瓦工120砌筑施工2混凝土工30浇筑构造柱、圈梁、过梁等部位混凝土3钢筋工21绑扎构造柱、圈梁、过梁、等部位钢筋4模板工30支设构造柱
6、、圈梁、过梁、等部位模板5零工30配合各技术工种施工,保持施工现场清洁6测量4墙体轴线及标高放测、复核7安全员2监督、纠正现场不安全状态的行为,下达规范指令8电工3负责整个现场施工中用电行为,确保用电规范、安全3 .2主要施工机具砌体工程所用机具计划详下表砌筑施工所用机具计划序号机械名称单位数量备注1砂浆搅拌机台3安装于主楼,各一台2施工电梯3安装于主楼,各一台4钢筋切割机z3安装于钢筋加工场530插入式振捣棒台6存放于仓库6钢筋调直机3安装于钢筋加工场3. 3作业环境的准备1 .根据砌筑实际需要提前安装搅拌设备,做好场地硬化,水电设施齐全。2 .砌体提前一天浇水湿润,冲去浮尘;3 .墙体基层
7、已经清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其它尺寸线,轴线、墙身线、门窗洞口线等已并经过技术核验。;4 .墙拉筋植筋结束,并做有抗拔试验。墙拉筋采用中6,并对称居中置于水平灰缝中,不得少预埋或漏预埋,并做好隐蔽验收记录;5 .立皮数杆,皮数杆的间距可根据操作方便的需要设置,一般应在转角处距墙皮或墙角50mm设置皮数杆,皮数杆应垂直、牢固、标高一致,经复核,办理预检手续;6 .厨卫间墙根部20Omm高混凝土翻边已施工完。7 .水电需提前预埋预留管线工作施工结束,与砌体施工穿插施工材料机具准备充分。.4技术准备1.仔细阅读图纸会审、施工图纸,复核设计做法是否符合现行国家规范的要
8、求。2 .复核建筑物标高是否引自标准水准点或设计指定的水准点。3 .施工前应编制施工方案和技术交底,应先做样板,经质监站、业主及监理单位认可后全面施工。4 .仔细审阅图纸,对于图纸中的难点、重点进行提议、讨论、决定,确定相应做法。5 .M5.0混砌筑砂浆及水泥砂浆配合比、C20混凝土配比均已由实验室提供,相关产品及合同质检备案已完善;6 .墙体安装预留洞布置方案确定,并由安装专业交底至土建专业。3 .材料要求1 .砂:砂采用中粗砂,砂的含泥量不应超过5%;使用前用5mm孔径的筛子过筛;2 .水:根据现场实际情况,采用自来水或地下水;3 .掺合料:采用JF高效砂浆王。4 .水泥采用P.S.42.
9、5水泥,进场使用前严格按规范要求复检,复试合格后才能施工;5 .砖进场应有合格证,并按规范要求抽样送检;砖的品种、强度等级必须符合设计要求,并应规格一致。外墙、分户墙、地下室内隔墙用采用200(100)厚页岩多孔砖,规格为19OnInlX120mm90mmo户内隔墙、剪刀楼梯间隔墙均为200(100)厚页岩空心砖,规格为240mmX190mmX115u11o电梯井道隔墙,女儿墙,厨卫外墙、隔墙,管井,与土壤相接砌体均采用200(100)厚页岩实心砖,规格为20OmlnXII5mmX53mm、240mmXll5mm53mmo6 .砌筑砂浆配合比由试验室提供,配合比采用重量比,施工时根据现场砂含水
10、率计算施工配合比,施工时应严格、准确称量,以保证砂浆的强度并将施工配合比用标示牌悬挂在搅拌机附近醒目处;7 .其它材料:墙体拉结钢筋及预埋件等符合规范及设计要求。5,砖墙砌筑技术基本要求1.工艺流程:放线一清理楼面一植筋并验收一制备砂浆一排砖一墙内管线预埋一墙体砌筑及预埋、预留配合一水平配筋混凝土过梁一墙体砌筑一浇筑构造柱混凝土8 .墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据建筑施工图弹出填充墙的轴线、边线和洞口线。9 .植筋:墙体柱结筋和其它部位后锚固钢筋采用植筋法施工,植筋由专业植筋施工单位施工,各种型号钢筋锚固长度根据胶的粘结力由拉拨试验结果确定并不小于100mm,植筋
11、位置按拉结筋构造要求确定并标注在混凝土结构原位上,分楼层施工分楼层验收,合格后方可进行下道工序施工,植筋施工过程中检查位置、数量、规格、长度,植筋深度、清孔、注胶等工序,发现不合格点位立即返工处理。10 砌筑前,楼面清扫干净,撒水湿润。11 拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。砂浆配合比用重量比,计量精度为:水泥土2%,砂及掺合料5吼12 砂浆的抽样频率应符合下列规定:每一楼层或250m3砌体中同强度等级和品种的砂浆取样不得少于一组;每组6块,砂浆材料、配比变动时,应重新制作试块;13 搅拌机投料顺序:砂一水泥一掺合料一水,先干搅拌均匀后,再加入水搅拌均匀。砂浆应随拌
12、随用,在34小时内用完,严禁使用过夜砂浆。6.施工方法6.1 施工工艺流程1 .砌筑施工工艺放线一验线一立皮数杆一基层清理、湿润一排列砌块一拉线一砌筑一预留洞施工一质量验收2 .砌体结构税构件施工工艺钢筋加工一钢筋安装一隐蔽验收一模板支设一基层清理、湿润一混凝土浇筑一质量验收。6. 2施工要点1 .制作皮数杆用木板制作,皮数杆上标明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。按标高立好皮数杆,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。2 .弹线施工前应弹好建筑物的主要轴线及砌体的砌筑控制边线,并报项目部进行技术复验,检查合格,方可
13、施工(包括基础砌成应弹出基础轴线和边线、水平标高;砖墙、柱砌筑应弹出墙、柱边线、轴线、门洞口平面位置线)。3 .抄平根据皮数杆最下面一层砖的标高,拉线进行抄平检查,如砌筑第一层砖的水平灰缝厚度超过20mm时,应先用细石混凝土找平,不超过20mm时,用砌筑砂浆找平。4 .排砖按砌块排列图在砌体线范围内分块定尺、划线,排列砌块的方法和要求如下:砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,按图排列砌块,尽量使用主规格砌块。砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的1/2,不得小于砌块高度的1/3,也不应小于15Omlno纵横墙交接处,应将砌块分皮咬槎,交错搭
14、砌。砌块就位与较正:砌筑前清除砌块表面的杂物后方可吊运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度。砌块砌至接近梁、板底时,应留一定空隙(约30mm50mn高),待填充墙砌筑完并应间隔7天后,再采用页岩实心砖斜砌,斜砌必须牢固可靠。框架架填充墙砌体砌筑前应提前ld2d浇水湿润。5 .拉线在皮数杆上相对砌块上边线之间拉准线,砌块以准线砌筑。6 .砂浆拌制提前做好砌筑砂浆配合比,由试验室做好试配。砌筑所用预拌干混砂浆必须经现场检验合格方准使用,预拌干混砂浆表扬试块强度评定合格后方可进行下道工序施工。根据试验室提供的砂浆配比进行配料称量,用水必须采用饮用水或自来水,用水量参照配比计量,砂浆应采用机械拌合,投料顺序应先投预拌砂浆后加水。水泥砂浆拌合时间自投料完毕算起,搅拌时间不少于2min.砂浆应随拌随用。砂浆试块应在砂浆专用养护箱内进行,标准养护条件:水泥混合砂浆应为温度203,相对湿度60%80%;水泥砂浆和微沫砂浆应为温度203,相对湿度90%以上养护期间,试件彼此间隔不少于Iomm。7 .混凝土拌制混凝土配合比已经通过当地试验室配比提供,由搅拌站送至施工现场。8 .砌筑要点砌块排列时,必须根据设计图纸和砌块尺寸、
