《工程质量组织技术措施.docx》由会员分享,可在线阅读,更多相关《工程质量组织技术措施.docx(16页珍藏版)》请在第壹文秘上搜索。

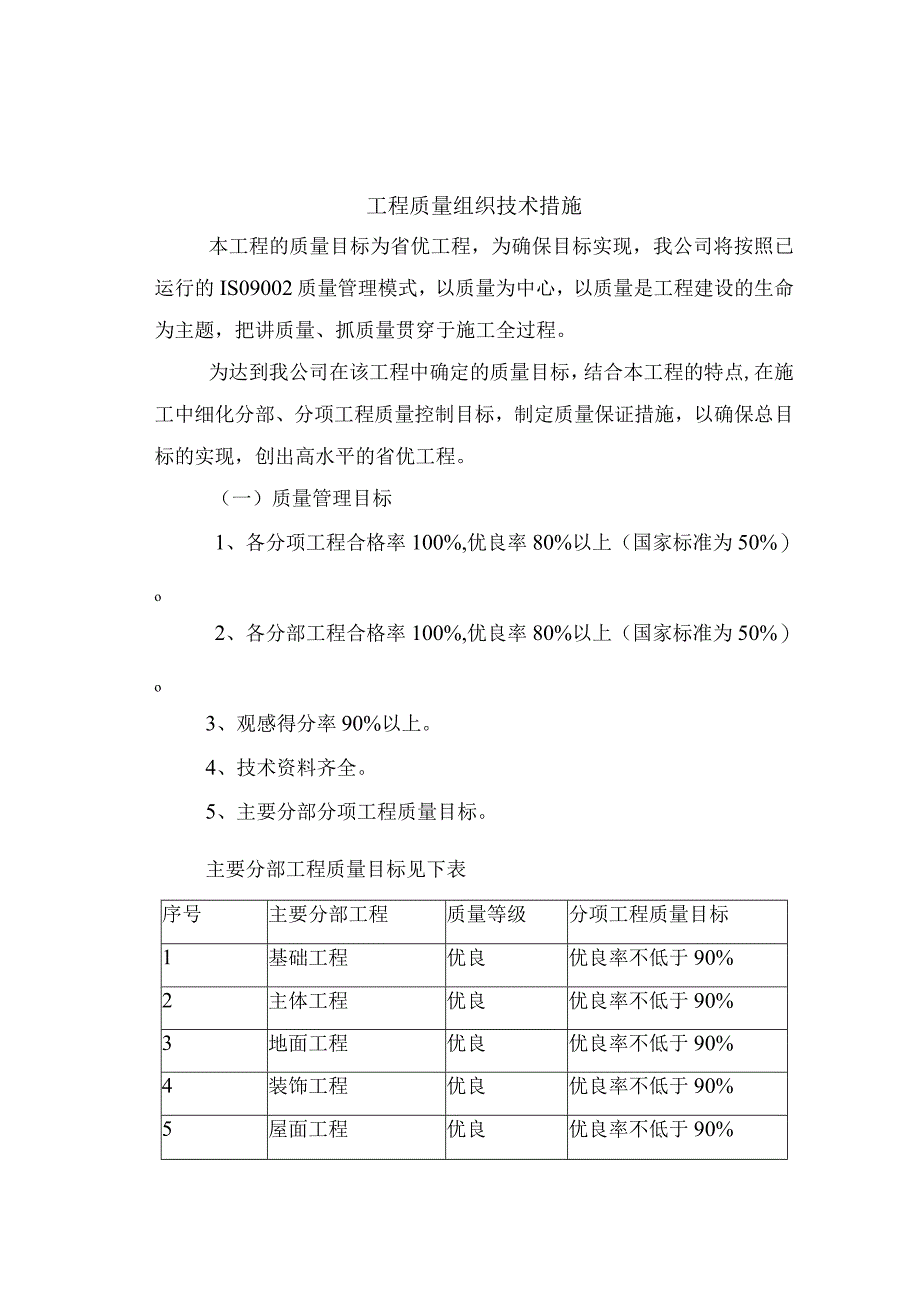

1、工程质量组织技术措施本工程的质量目标为省优工程,为确保目标实现,我公司将按照已运行的IS09002质量管理模式,以质量为中心,以质量是工程建设的生命为主题,把讲质量、抓质量贯穿于施工全过程。为达到我公司在该工程中确定的质量目标,结合本工程的特点,在施工中细化分部、分项工程质量控制目标,制定质量保证措施,以确保总目标的实现,创出高水平的省优工程。(一)质量管理目标1、各分项工程合格率100%,优良率80%以上(国家标准为50%)o2、各分部工程合格率100%,优良率80%以上(国家标准为50%)o3、观感得分率90%以上。4、技术资料齐全。5、主要分部分项工程质量目标。主要分部工程质量目标见下表

2、序号主要分部工程质量等级分项工程质量目标1基础工程优良优良率不低于90%2主体工程优良优良率不低于90%3地面工程优良优良率不低于90%4装饰工程优良优良率不低于90%5屋面工程优良优良率不低于90%6建筑安装工程优良优良率不低于9096(二)施工质量控制要点设立工程质量通过一道一道工序逐渐积累而形成的,为确保创优各项目标,就必须对每道工序的质量进行预控,确保分项工程的质量目标,进而保证分部工程质量目标,再保证总目标的实现。为此,针对工程质量的关键部位或环节,设置施工质量控制要点,加强对其进行质量控制。本工程质量控制要点有:1、砂工程2、屋面防渗漏,地面墙面防潮3、先张法预应力碎拱板的制作安装

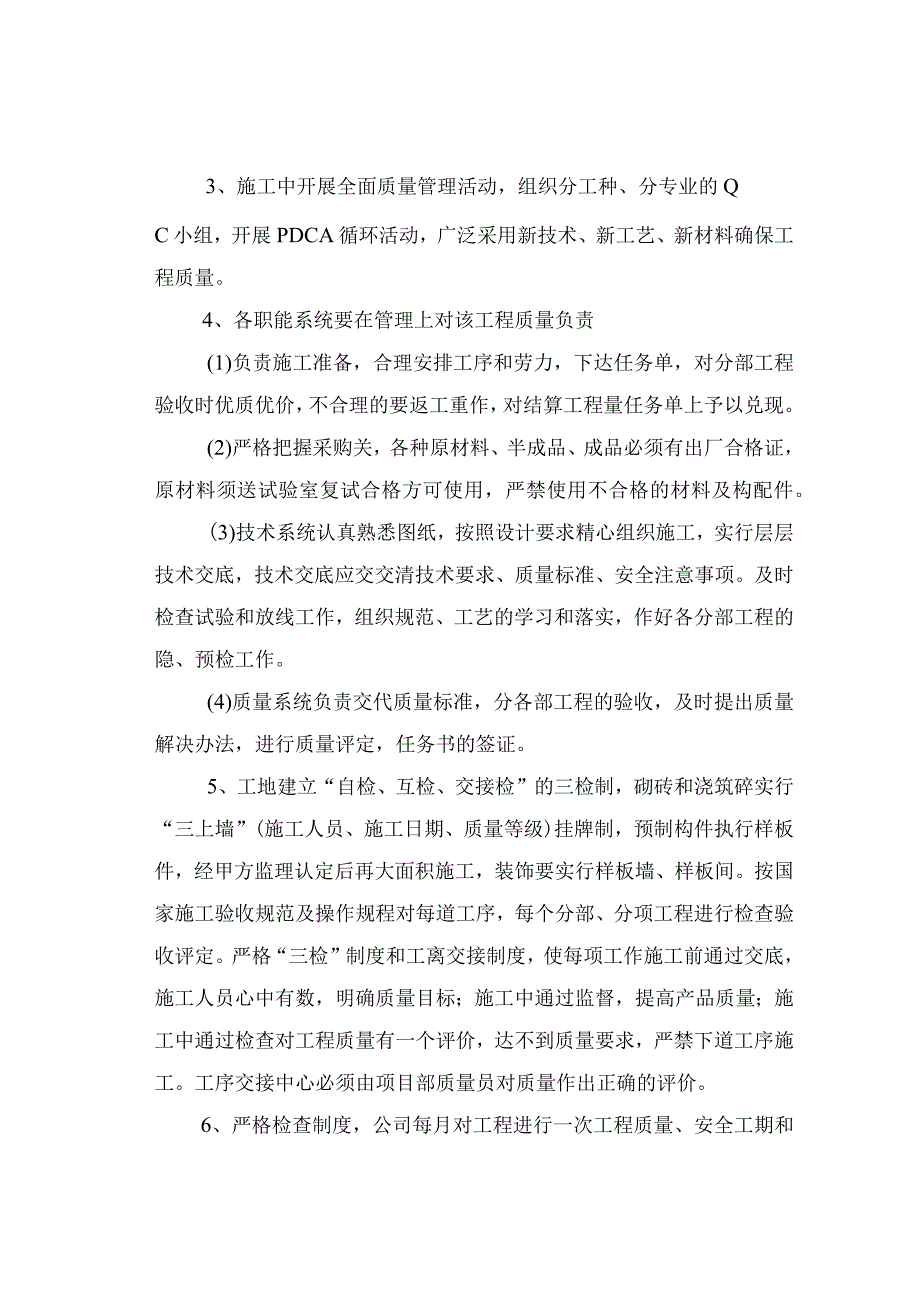

3、(质量管理点的具体控制措施意见第四章施工方案)(三)质量保证措施为确保本工程质量达到标准,在工程质量上丝毫不能有任何放松,为此从工作安排上、技术保障上采取如下措施:1、建立质量保证体系:建立质量目标的分级责任保证体系,将质量指标分级下达,形成由项目经理、质量员、技术员、班组和个人层层负责的质量保证体系。公司成立质量检查小组,每周对该工地进行一次质量循环检查、评比、周循环活动,奖优罚劣。2、建立以项目经理为首的质量监控体系,由项目专职质量员和相关人员组成,各专业施工队伍设质量员,行使控制检查监督等职能,实行质量否半导体以制度,上道工序质量问题一经发现,质量员有权下令下道工序停止作业。3、施工中开

4、展全面质量管理活动,组织分工种、分专业的QC小组,开展PDCA循环活动,广泛采用新技术、新工艺、新材料确保工程质量。4、各职能系统要在管理上对该工程质量负责(1)负责施工准备,合理安排工序和劳力,下达任务单,对分部工程验收时优质优价,不合理的要返工重作,对结算工程量任务单上予以兑现。(2)严格把握采购关,各种原材料、半成品、成品必须有出厂合格证,原材料须送试验室复试合格方可使用,严禁使用不合格的材料及构配件。(3)技术系统认真熟悉图纸,按照设计要求精心组织施工,实行层层技术交底,技术交底应交交清技术要求、质量标准、安全注意事项。及时检查试验和放线工作,组织规范、工艺的学习和落实,作好各分部工程

5、的隐、预检工作。(4)质量系统负责交代质量标准,分各部工程的验收,及时提出质量解决办法,进行质量评定,任务书的签证。5、工地建立“自检、互检、交接检”的三检制,砌砖和浇筑碎实行“三上墙”(施工人员、施工日期、质量等级)挂牌制,预制构件执行样板件,经甲方监理认定后再大面积施工,装饰要实行样板墙、样板间。按国家施工验收规范及操作规程对每道工序,每个分部、分项工程进行检查验收评定。严格“三检”制度和工离交接制度,使每项工作施工前通过交底,施工人员心中有数,明确质量目标;施工中通过监督,提高产品质量;施工中通过检查对工程质量有一个评价,达不到质量要求,严禁下道工序施工。工序交接中心必须由项目部质量员对

6、质量作出正确的评价。6、严格检查制度,公司每月对工程进行一次工程质量、安全工期和文明施工的综合考评,项目部每周对工程进行一次全面检查,现场质量员随时检查,发现问题及时处理,使施工全过程处于受控状态。7、对进场材料要进行严格检查,并按有关规定取样复验,不合格的材料杜绝进入施工现场,不给工程质量留下任何隐患。认真做好试块坑压、钢筋试验等各项试验工作,不合格的项目不允许进行下道工序的施工。8、建筑定位放线由公司技术科进行,建筑物设置的轴线桩与标准水准点要牢固,不得随意挪动损坏。测量由专人负责,要及时办理记录及验收,并注意保护好测量标志。9、砂配制严格执行配合比申请制度,严格计量,水泥定量抽查,严格控

7、制用水量,浇筑时注意观察碎的坍落度,振动棒快插慢拔,插点均匀,以保证税的密实,浇筑完的碎要及时进行养护。碎浇筑时施工缝留置正确,接槎处疏松部分,清扫干净,用水湿润,并浇接槎杰,防止接槎处不严。10、模板要支搭牢固,拼缝严密,并注意校正,隔离剂涂刷均匀,模板内杂物应清理干净,浇筑碎时设专人看管。拆模时不得强砸硬撬,以防损坏碎结构。11、预制构件必须达到设计的碎强度要求,方可安装。12、砌墙用砖必须事先浇水,并控制浇水量,在砌筑过程中严格执行“三一”砌砖,砂浆配合比必须满足设计要求。13、在作屋面卷材防水层时,找平层必须平整并隔6m留一道气槽,待其完全干燥后方可铺设卷材,檐口其它部分水管道交接处应

8、严格把关。14、抹灰前做好抹灰面的基层处理,抹灰过厚时分屋抹灰,赶平压实。15、楼地面预先制订防止空鼓,开裂起砂等质量通病的防治措施,作好养护和成品保护。16、各班组注意产品的保护,防止交叉污染,谁污染谁清理。17、加强技术资料的记录、整理工作,工程资料与工程同步。18、严格执行技术审核和技术复核制度,未经有关技术人员复核的工序,下道工序不能进行。19、装饰工程应注意与土建配合,按工序及时进行穿插施工,并且应先做样板,建设及监理单位认定后再大面积施工。20、做好成品保护工作,非施工人员和车辆不允许不得进入现场,装饰完成的房间锁闭,不得随意进入。(四)工程质量通病防治措施1、大面积水泥砂浆地面质

9、量通病为表现起砂空鼓,表面裂缝等质量通病。(1)表面起砂预防措施:严格控制水灰比,掌握好面层的压光时间,水泥地面的压光一般不应少于三遍,水泥地面压光后正值冬季,采用保温养护,必要时加入防冻剂,合理安排施工流向,避免上人过早。(2)地面空鼓预防措施:严格处理垫层,认真清理表面的浮灰,浆膜以及其它污物,并冲洗干净,控制基层平整度,用2m直尺检查,其凹凸度不应大于IOnInb以保证面层厚度均匀一致,面层施工前1-2天,应对基层认真进行浇水湿润使基层具有清洁、湿润、粗糙的表面,素水泥浆结合层在调浆后应均匀涂刷,严格做到随刷随铺。(3)表面裂缝预防措施:地面按设计要求设计分格缝,缝采用缩缝,间距为400

10、0X3800分,分格缝上下一致。2、层面卷材防水质量通病为开裂,起鼓等质量通病。(1)屋面开裂:在应力集中,基层变形大的部位,如屋面板拼缝处先干铺一层卷材条作为缓冲层,找平层宜留设分格缝,缝宽一般为20mm,缝口设在板的接缝处,分格缝间距不宜大于6mo分格缝应附加200-300mm宽的卷材,单边点贴覆盖。沥青玛蹄指先经过试配,耐热度、柔韧性和粘结力三个指标必须全部符合质量标准,卷材铺贴前,其表面加以清理,卷材搭接宽度应符合规范的要求,铺贴后,不得有粘结不牢或翘边等缺陷。(2)屋面卷材起鼓:找平层平整,清洁、干燥、处理剂涂刷均匀,原材料在运输和贮存过程中,应避免水分侵入,尤其要防止卷材受潮,施工

11、前卷材表面清刷干净,铺贴时,基层处理剂应涂刷均匀,并认真压实工序,以增强卷材防水层与基层的粘结能力。保温层:设排气槽排气孔,严格控制保温层含水率。(五)雨期施工准备工作:1、施工场地:(1)场地排水:对施工现场及构件生产基地应根据地形对场地排水系统进行疏通以保证水流畅通,不积水。(2)施工道路:路基以碾压坚实,上铺焦渣或砂石,并做好路拱,道路两旁设排水沟,保证雨后通行。2、机电设备及材料保护:(1)机电设备:机电设备的电闸箱要采取防雨、防潮等措施,并应安装接地保护装置。(2)材料保护:怕雨淋的材料要采取防雨措施,可放入棚内或屋内,要垫高码放并应通风良好,进场的钢筋应架空位置以防锈蚀,砂石堆场应

12、硬化以防污物混入原材料,进场水泥应防潮以免结块降低标号,进场的预制构件及钢门窗应放置在坚实地面上,以防雨后基土沉陷造成构件破坏或变形。3、劳动保护工作:(1)遵循夏季作息制度,做到劳逸结合,作业应尽可能安排在凉爽时间。(2)工地、分公司、各厂、处应保证充足的茶水供应和必要的防署、中毒急救药品。(3)搞好生活调节,加强食品卫生检查,腐败变质食物严禁食用。(4)职工医院要协调工会做好夏季卫生知识宣传,做好常见病防治工作。B、分项工程技术措施:1、基础工程:(1)基础工程雨期施工时,工程部要充分做好劳力组织和机构设备进场计划,抢时间赶速度,力争减少雨期对工程质量和安全的影响。(2)基础部分施工时,应

13、尽可能分段组织施工,以便各工种能及早进行操作,从而缩短基础部分的施工工期。(3)基坑(槽)土方开挖时,其底部应予留100-20OmnI的土层,待下道工序进行前再挖至设计标高,且在基坑(槽)边不得堆放模板、砖垛等材料,以防止边坡塌方。为防止地表水流入基坑、槽,在基坑、槽的四周应设400X300的挡水土堤。(4)基础及室内回填土的含水量要控制好。按土的类别一般为:亚粘土16-22%,粘土18-24%0含水量过大时,要进行翻晒或放入一定数量的石灰粉,使之含水量符合要求。回填土应高于自然地坪并做成一定坡度,以防墙基处积水。回填土必须做到分层夯实,严禁用注水压实的方法施工。2、碎、砌体工程:(1)由于雨

14、后河砂中含泥量较大,故工地上对颜色异常的砂应取样交公司试验室测定o凡含泥量超过3%时,不得用于碎工程o砂、石的含水量在雨后与雨前差异较大,在碎配料时要适当进行用水量调整。(2)受潮结块的水泥严禁用于碎工程。(3)项目经理要及时收看(听)天气预报,了解次日及近期的天气变化情况,以避开雨天安排碎的浇灌作业。工地上应准备一定数量的雨布,以避免刚浇灌的砂遭受暴雨或骤降阵雨的冲刷。碎在浇灌后12小时以内若遭受大雨冲刷。(4)砌墙所用的机砖或砌块不能过湿,否则工地应根据经验适当调整砂浆的坍落度。小雨砌墙时,应适当减小日砌筑高度,较高的独立柱和墙体不得雨中砌筑。严禁站在墙头盘头垂线作业。炎热天气,砌筑用砖或

15、砌块应提前一天浇水润湿,严禁干砌上墙,砌筑后的墙体应及时浇水养护,时间不少于2天。(5)对已浇税应进行有效的养护,特别是预制构件应用麻袋或草帘包裹并浇水养护,在养护期内要确保麻袋或草袋始终保持湿润状态。现浇板硅可采用间断洒水的办法进行养护。养护期内要始终保持板面湿润。(6)基础施工时,必须将基坑、槽内的积水排完,即不能水中作业,更不允许泥中施工。(7)为赶工期而需提前拆模的工程,要制作同条件下养护的碎试块,在确保碎强度达到拆模时强度要求时,方可拆模。严禁工地上不要试块而盲目提前拆除模板。3、模板工程:(1)凡现浇碎构件的模板支撑系统,其下部土层必须夯实,并应高出周围地面,且支撑立管下必须铺设通长垫板。(2)模板支撑系统均不得与与外墙脚手架连接,以防外脚手架下沉而引起跑模或构件断裂。(3)对直接传力至地面层的模板支撑系统,在雨后要及时检查是否有下沉现象。如下沉严重而引起构件裂缝者,应由技术科或技术处及时拿出处理意见。4、脚手架工程:架子地基必须垫平、夯实,脚手架立杆下必须设通长垫板及通长扫地杆。架高在7.Om以下的脚手架,按规定设抛地杆;7.Om以上的脚手架,每高4.Om水平方向每7.Om设一连墙点。(2)门架地基经夯实后,在垫板下做100mm厚的ClO碎垫层,门架沿高度方向按规定设缆风绳。缆风绳地锚埋入地下的深度不得小于L70m

展开阅读全文
相关资源
