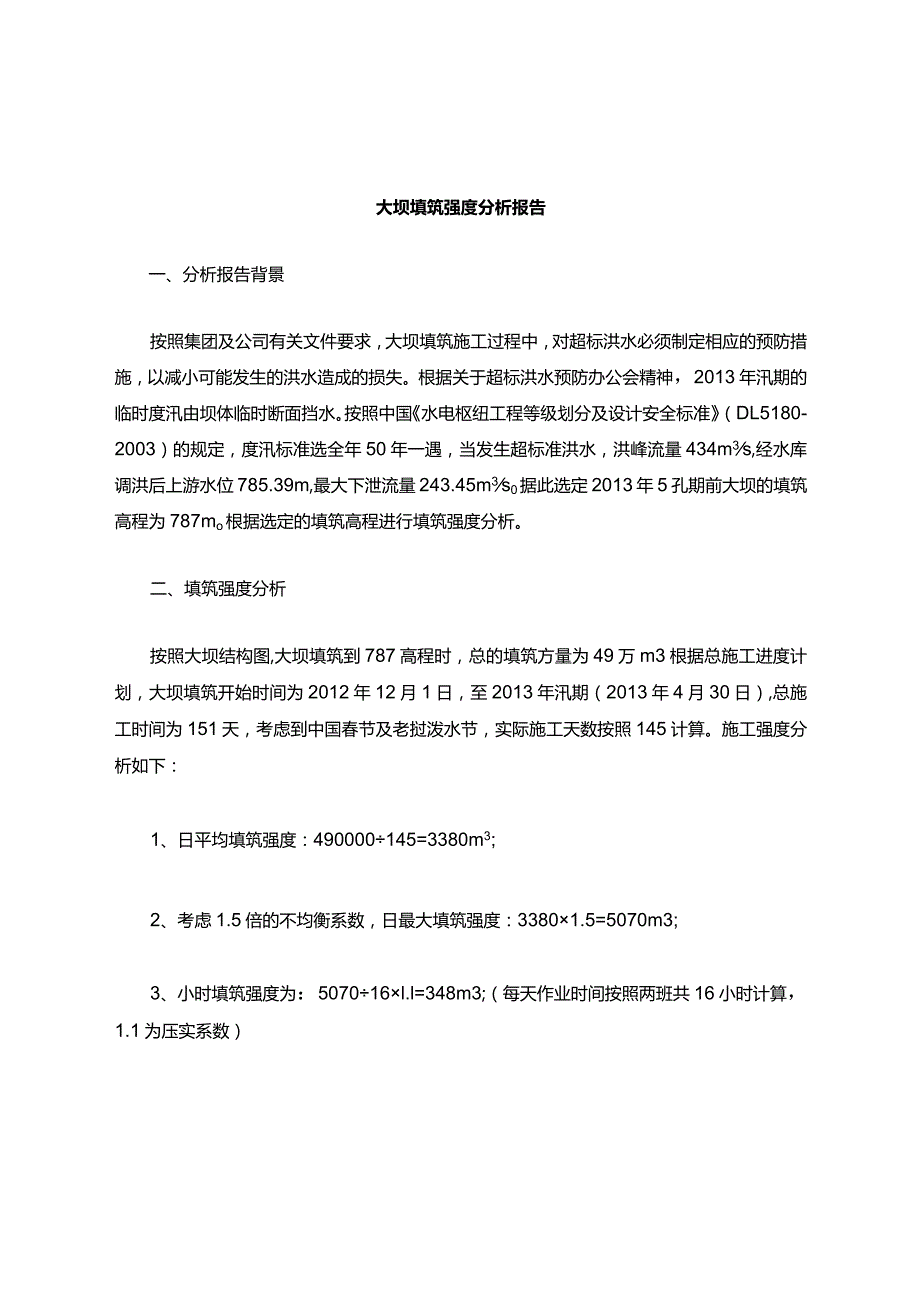

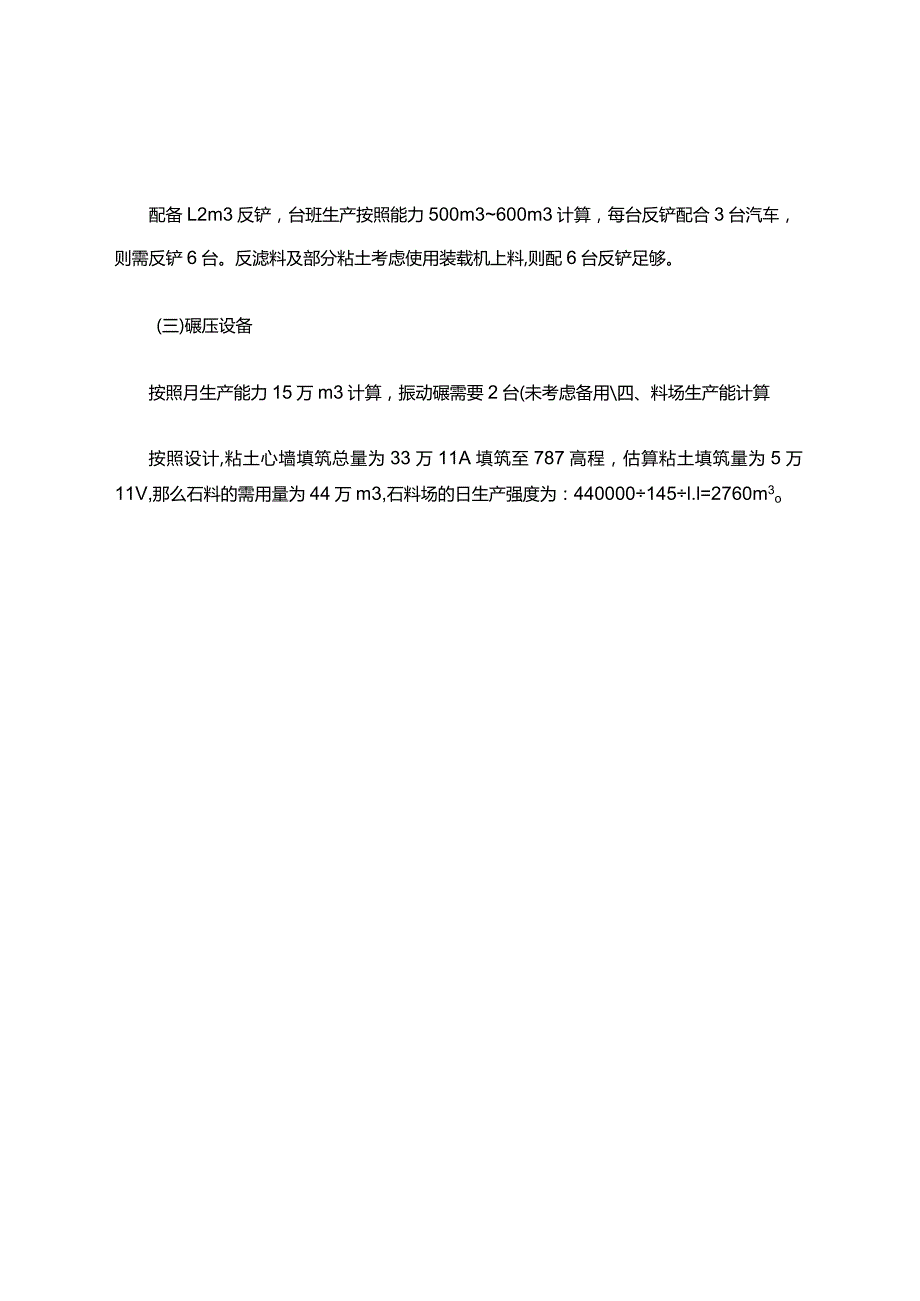

1、大坝填筑强度分析报告一、分析报告背景按照集团及公司有关文件要求,大坝填筑施工过程中,对超标洪水必须制定相应的预防措施,以减小可能发生的洪水造成的损失。根据关于超标洪水预防办公会精神,2013年汛期的临时度汛由坝体临时断面挡水。按照中国水电枢纽工程等级划分及设计安全标准(DL5180-2003)的规定,度汛标准选全年50年一遇,当发生超标准洪水,洪峰流量434m3s,经水库调洪后上游水位785.39m,最大下泄流量243.45m3s0据此选定2013年5孔期前大坝的填筑高程为787mo根据选定的填筑高程进行填筑强度分析。二、填筑强度分析按照大坝结构图,大坝填筑到787高程时,总的填筑方量为49万

2、m3根据总施工进度计划,大坝填筑开始时间为2012年12月1日,至2013年汛期(2013年4月30日),总施工时间为151天,考虑到中国春节及老挝泼水节,实际施工天数按照145计算。施工强度分析如下:1、日平均填筑强度:490000145=3380m3;2、考虑1.5倍的不均衡系数,日最大填筑强度:33801.5=5070m3;3、小时填筑强度为:507016l.l=348m3;(每天作业时间按照两班共16小时计算,1.1为压实系数)三、挖运设备配置现场粘土料场、石料场、反滤料场距离大坝填筑区域均在2km以内,计算时按照2km运距考虑。(一)运输设备配置1、单车来回用时计算:(1)重载行车时
3、间:2km20km/小时=0.1小时=6分钟;(2)卸料时间:5分钟(包括不可预知的等待时间);(3)空回时间:2km30km/小时=0.07小时=4分钟;(4)装车时间:10分钟(包括倒车、不可预知的等待等时间);共用时:6+5+4+10=25分钟,考虑到路上会车等时间,计算时取单车来回时间为30分钟。2、单车小时运量:60分钟-30分钟/趟XlOm3/车=20m3;3、需配备的运输车辆:348m320m3/车=18台(未考虑备用车辆);(二)挖装设备配置配备L2m3反铲,台班生产按照能力500m3600m3计算,每台反铲配合3台汽车,则需反铲6台。反滤料及部分粘土考虑使用装载机上料,则配6台反铲足够。(三)碾压设备按照月生产能力15万m3计算,振动碾需要2台(未考虑备用四、料场生产能计算按照设计,粘土心墙填筑总量为33万11A填筑至787高程,估算粘土填筑量为5万11V,那么石料的需用量为44万m3,石料场的日生产强度为:440000145l.l=2760m3o
