《土方安全技术交底.docx》由会员分享,可在线阅读,更多相关《土方安全技术交底.docx(1页珍藏版)》请在第壹文秘上搜索。

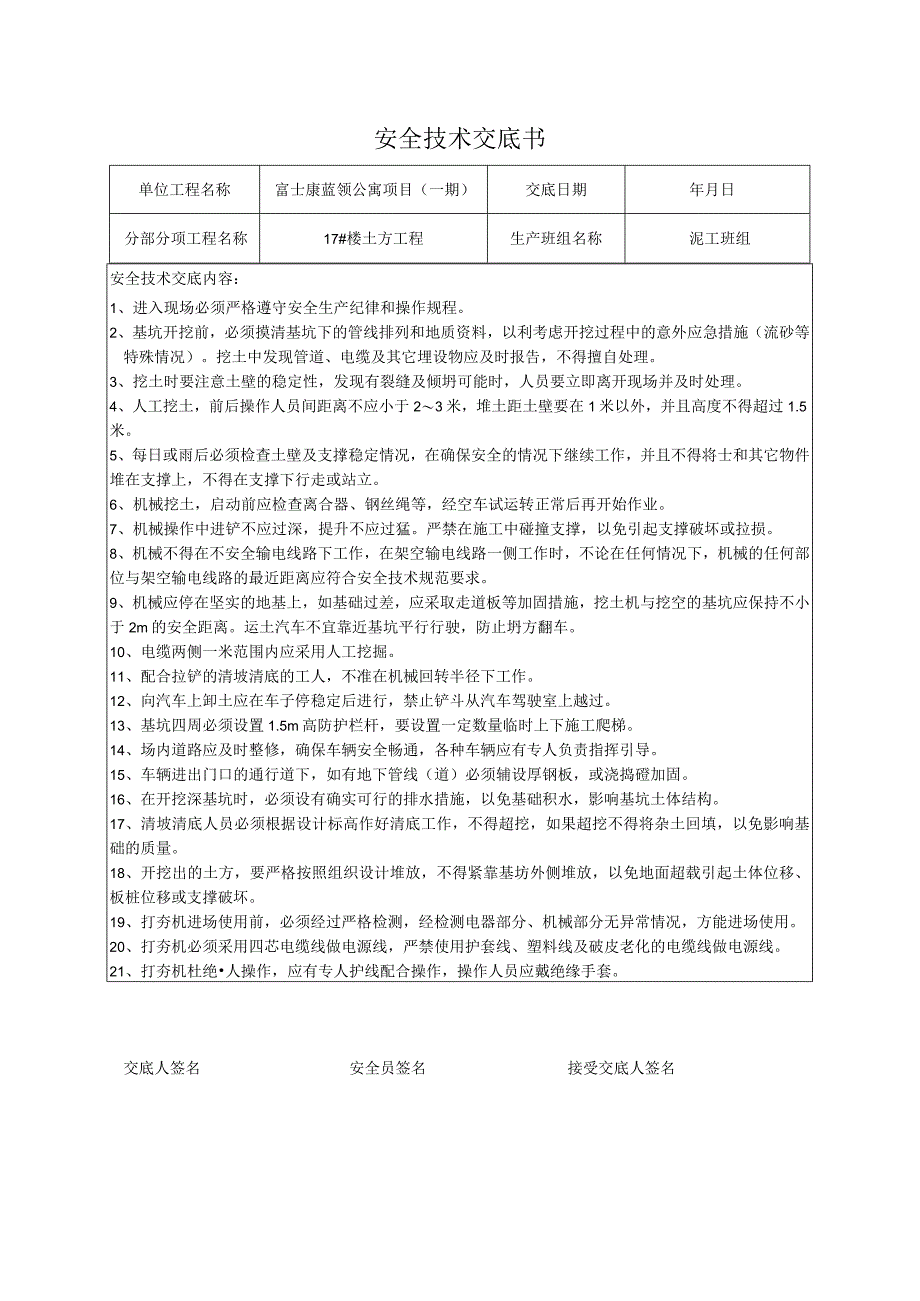

1、安全技术交底书单位工程名称富士康蓝领公寓项目(一期)交底日期年月日分部分项工程名称17#楼土方工程生产班组名称泥工班组安全技术交底内容:1、进入现场必须严格遵守安全生产纪律和操作规程。2、基坑开挖前,必须摸清基坑下的管线排列和地质资料,以利考虑开挖过程中的意外应急措施(流砂等特殊情况)。挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。3、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开现场并及时处理。4、人工挖土,前后操作人员间距离不应小于23米,堆土距土壁要在1米以外,并且高度不得超过1.5米。5、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并
2、且不得将士和其它物件堆在支撑上,不得在支撑下行走或站立。6、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。7、机械操作中进铲不应过深,提升不应过猛。严禁在施工中碰撞支撑,以免引起支撑破坏或拉损。8、机械不得在不安全输电线路下工作,在架空输电线路一侧工作时,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全技术规范要求。9、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,挖土机与挖空的基坑应保持不小于2m的安全距离。运土汽车不宜靠近基坑平行行驶,防止坍方翻车。10、电缆两侧一米范围内应采用人工挖掘。11、配合拉铲的清坡清底的工人,不准在机械回转
3、半径下工作。12、向汽车上卸土应在车子停稳定后进行,禁止铲斗从汽车驾驶室上越过。13、基坑四周必须设置1.5m高防护栏杆,要设置一定数量临时上下施工爬梯。14、场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。15、车辆进出门口的通行道下,如有地下管线(道)必须辅设厚钢板,或浇捣磴加固。16、在开挖深基坑时,必须设有确实可行的排水措施,以免基础积水,影响基坑土体结构。17、清坡清底人员必须根据设计标高作好清底工作,不得超挖,如果超挖不得将杂土回填,以免影响基础的质量。18、开挖出的土方,要严格按照组织设计堆放,不得紧靠基坊外侧堆放,以免地面超载引起土体位移、板桩位移或支撑破坏。19、打夯机进场使用前,必须经过严格检测,经检测电器部分、机械部分无异常情况,方能进场使用。20、打夯机必须采用四芯电缆线做电源线,严禁使用护套线、塑料线及破皮老化的电缆线做电源线。21、打夯机杜绝人操作,应有专人护线配合操作,操作人员应戴绝缘手套。交底人签名安全员签名接受交底人签名
