土钉墙施工工艺.docx

上传人:p** 文档编号:769617 上传时间:2024-02-26 格式:DOCX 页数:3 大小:14.95KB
下载 相关 举报
土钉墙施工工艺.docx_第1页
第1页 / 共3页
土钉墙施工工艺.docx_第2页
第2页 / 共3页
土钉墙施工工艺.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《土钉墙施工工艺.docx》由会员分享,可在线阅读,更多相关《土钉墙施工工艺.docx(3页珍藏版)》请在第壹文秘上搜索。

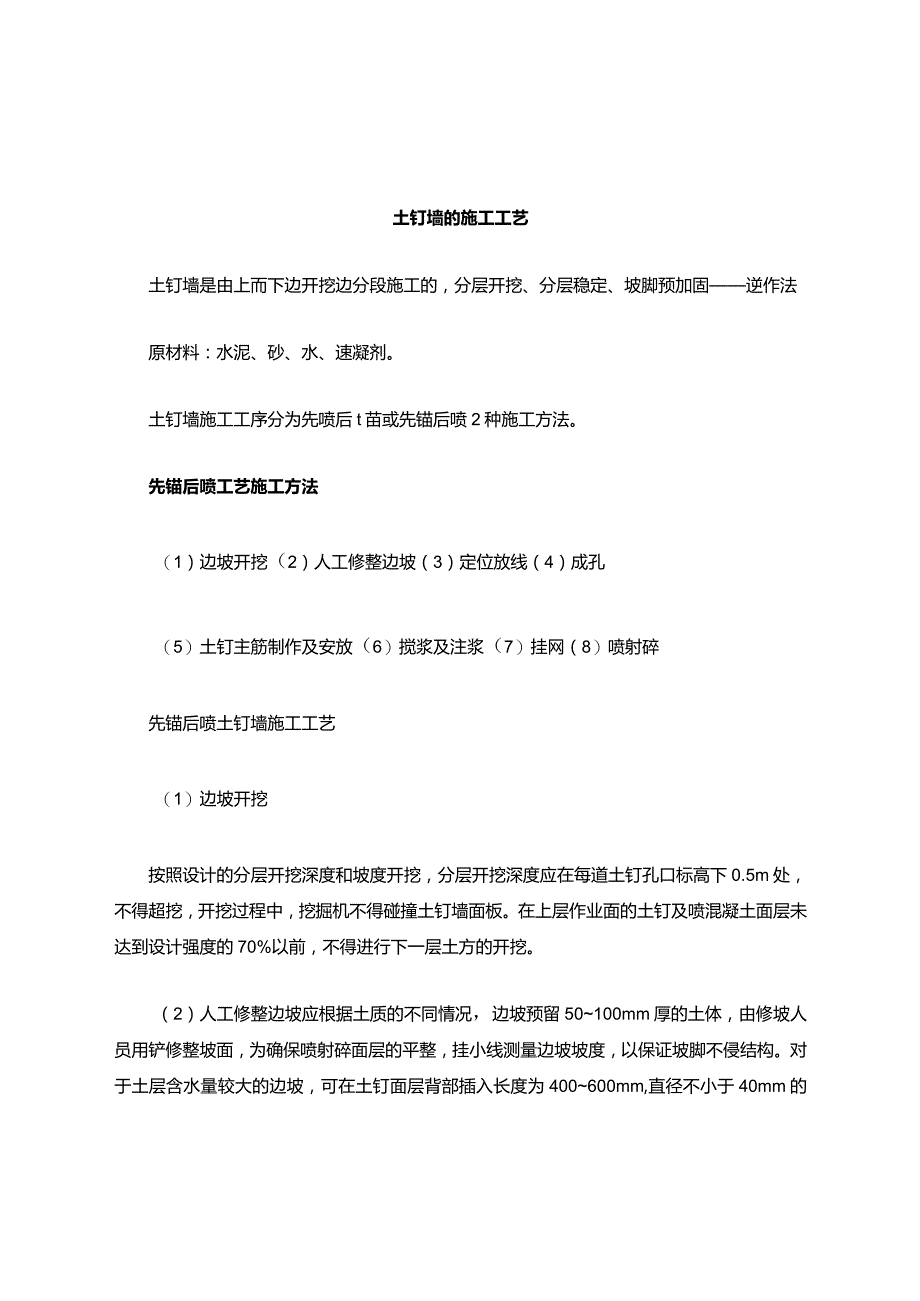

1、土钉墙的施工工艺土钉墙是由上而下边开挖边分段施工的,分层开挖、分层稳定、坡脚预加固逆作法原材料:水泥、砂、水、速凝剂。土钉墙施工工序分为先喷后t苗或先锚后喷2种施工方法。先锚后喷工艺施工方法(1)边坡开挖(2)人工修整边坡(3)定位放线(4)成孔(5)土钉主筋制作及安放(6)搅浆及注浆(7)挂网(8)喷射碎先锚后喷土钉墙施工工艺(1)边坡开挖按照设计的分层开挖深度和坡度开挖,分层开挖深度应在每道土钉孔口标高下0.5m处,不得超挖,开挖过程中,挖掘机不得碰撞土钉墙面板。在上层作业面的土钉及喷混凝土面层未达到设计强度的70%以前,不得进行下一层土方的开挖。(2)人工修整边坡应根据土质的不同情况,边

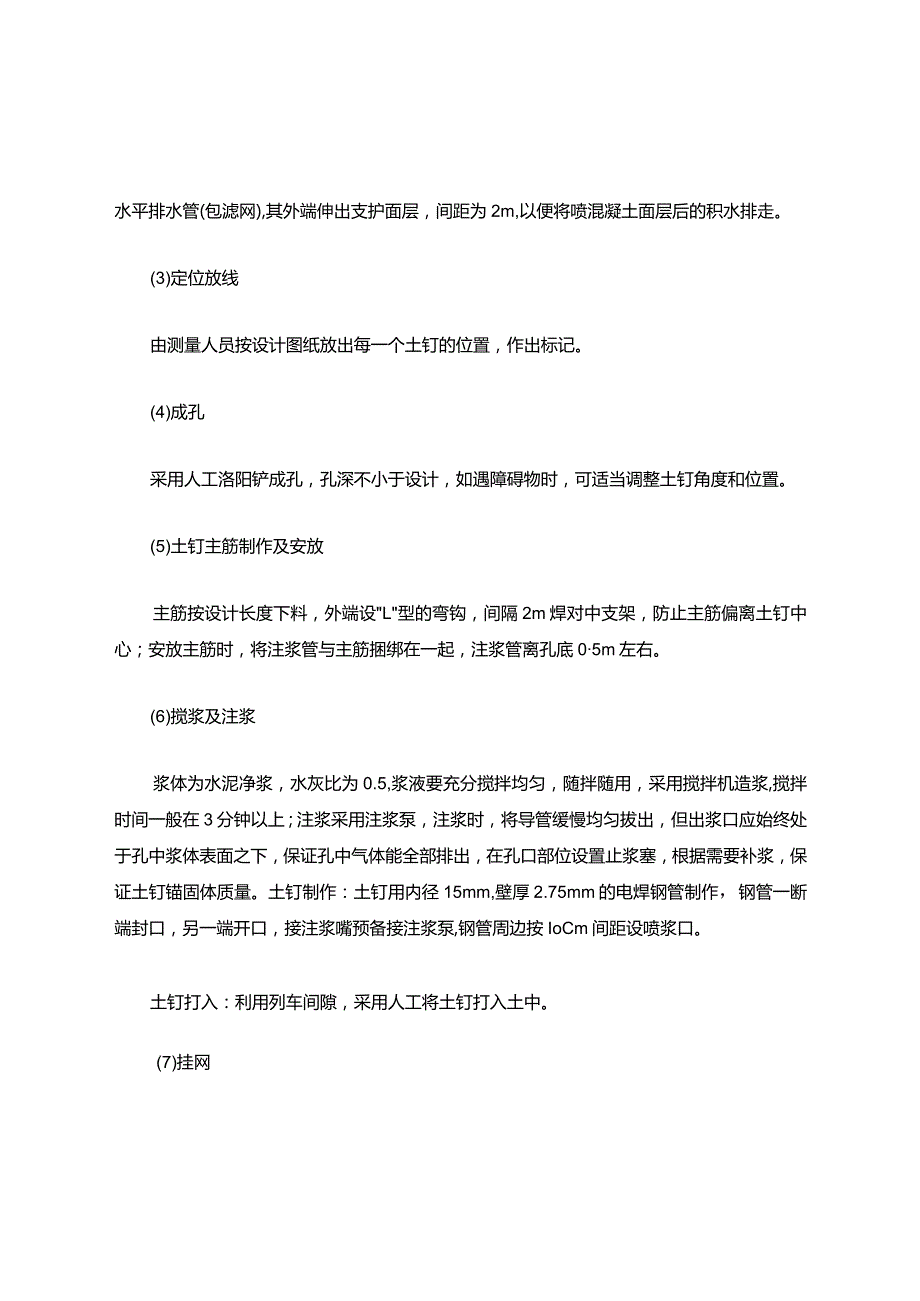

2、坡预留50100mm厚的土体,由修坡人员用铲修整坡面,为确保喷射碎面层的平整,挂小线测量边坡坡度,以保证坡脚不侵结构。对于土层含水量较大的边坡,可在土钉面层背部插入长度为400600mm,直径不小于40mm的水平排水管(包滤网),其外端伸出支护面层,间距为2m,以便将喷混凝土面层后的积水排走。(3)定位放线由测量人员按设计图纸放出每一个土钉的位置,作出标记。(4)成孔采用人工洛阳铲成孔,孔深不小于设计,如遇障碍物时,可适当调整土钉角度和位置。(5)土钉主筋制作及安放主筋按设计长度下料,外端设L型的弯钩,间隔2m焊对中支架,防止主筋偏离土钉中心;安放主筋时,将注浆管与主筋捆绑在一起,注浆管离孔底

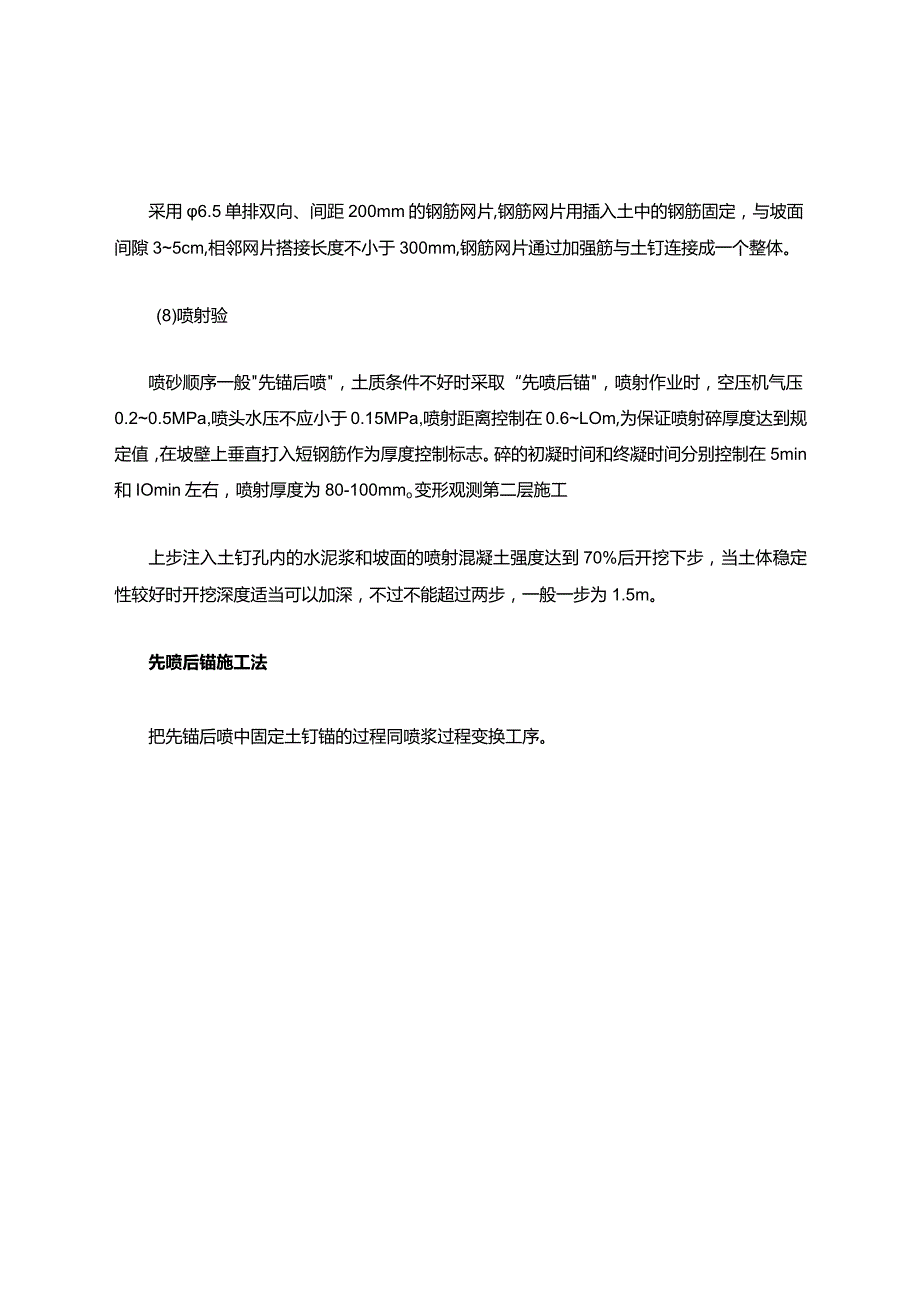

3、05m左右。(6)搅浆及注浆浆体为水泥净浆,水灰比为0.5,浆液要充分搅拌均匀,随拌随用,采用搅拌机造浆,搅拌时间一般在3分钟以上;注浆采用注浆泵,注浆时,将导管缓慢均匀拔出,但出浆口应始终处于孔中浆体表面之下,保证孔中气体能全部排出,在孔口部位设置止浆塞,根据需要补浆,保证土钉锚固体质量。土钉制作:土钉用内径15mm,壁厚2.75mm的电焊钢管制作,钢管一断端封口,另一端开口,接注浆嘴预备接注浆泵,钢管周边按IoCm间距设喷浆口。土钉打入:利用列车间隙,采用人工将土钉打入土中。(7)挂网采用6.5单排双向、间距200mm的钢筋网片,钢筋网片用插入土中的钢筋固定,与坡面间隙35cm,相邻网片搭

4、接长度不小于300mm,钢筋网片通过加强筋与土钉连接成一个整体。(8)喷射验喷砂顺序一般先锚后喷,土质条件不好时采取“先喷后锚,喷射作业时,空压机气压0.20.5MPa,喷头水压不应小于0.15MPa,喷射距离控制在0.6LOm,为保证喷射碎厚度达到规定值,在坡壁上垂直打入短钢筋作为厚度控制标志。碎的初凝时间和终凝时间分别控制在5min和IOmin左右,喷射厚度为80-100mmo变形观测第二层施工上步注入土钉孔内的水泥浆和坡面的喷射混凝土强度达到70%后开挖下步,当土体稳定性较好时开挖深度适当可以加深,不过不能超过两步,一般一步为1.5m。先喷后锚施工法把先锚后喷中固定土钉锚的过程同喷浆过程变换工序。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
