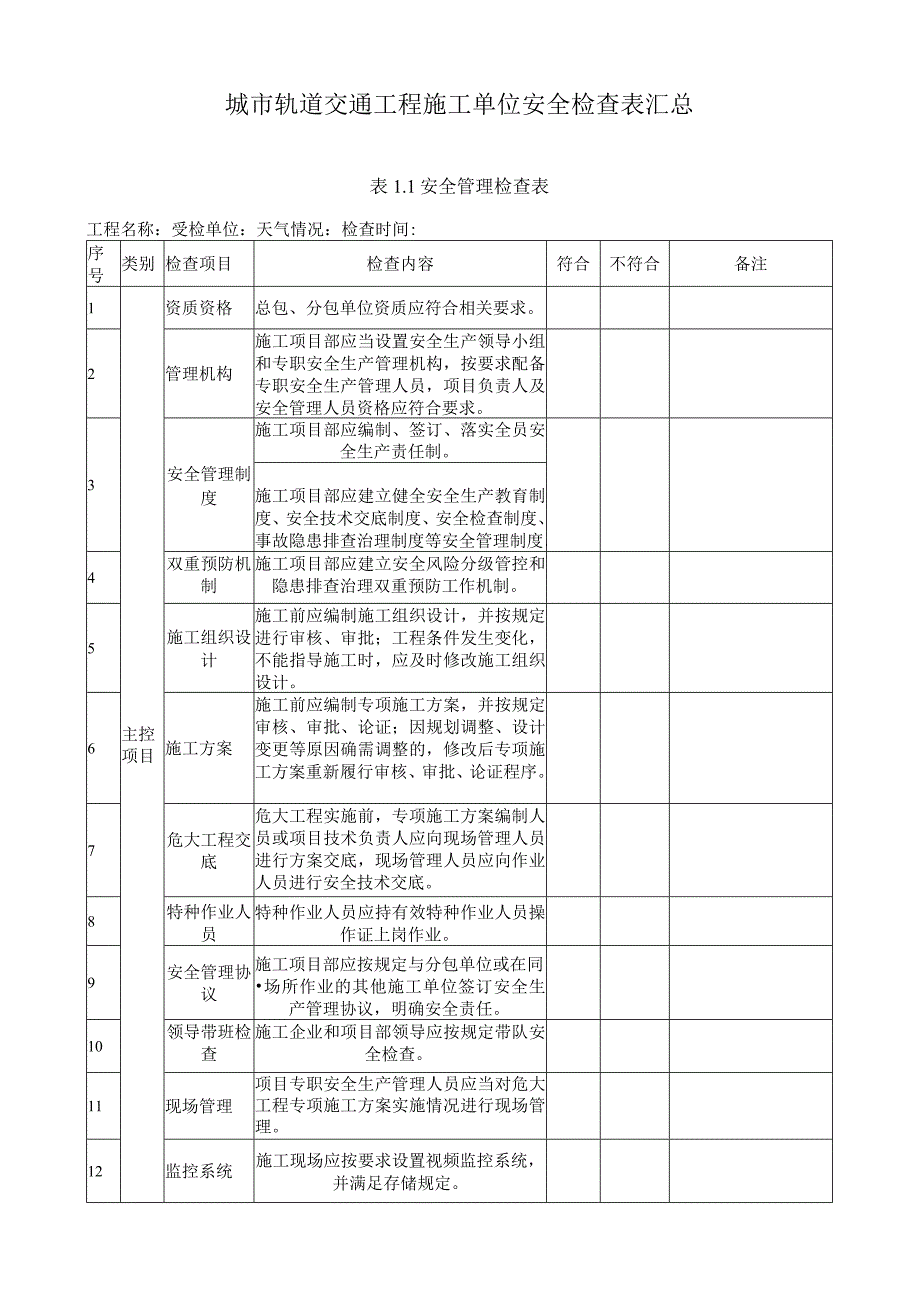

《城市轨道交通工程施工单位安全检查表汇总.docx》由会员分享,可在线阅读,更多相关《城市轨道交通工程施工单位安全检查表汇总.docx(37页珍藏版)》请在第壹文秘上搜索。

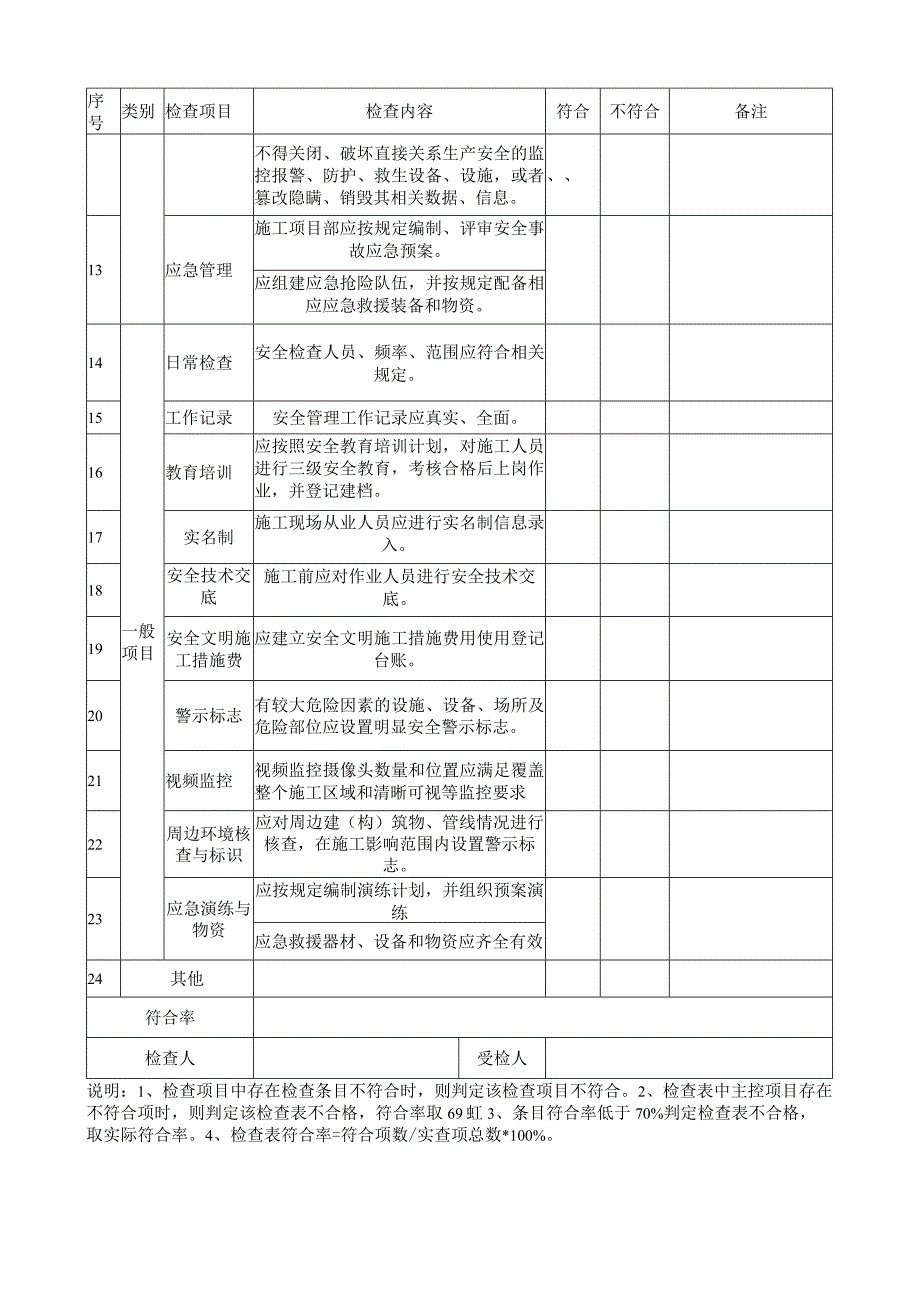

1、城市轨道交通工程施工单位安全检查表汇总表1.1安全管理检查表工程名称:受检单位:天气情况:检查时间:序号类别检查项目检查内容符合不符合备注1主控项目资质资格总包、分包单位资质应符合相关要求。2管理机构施工项目部应当设置安全生产领导小组和专职安全生产管理机构,按要求配备专职安全生产管理人员,项目负责人及安全管理人员资格应符合要求。3安全管理制度施工项目部应编制、签订、落实全员安全生产责任制。施工项目部应建立健全安全生产教育制度、安全技术交底制度、安全检查制度、事故隐患排查治理制度等安全管理制度。4双重预防机制施工项目部应建立安全风险分级管控和隐患排查治理双重预防工作机制。5施工组织设计施工前应编
2、制施工组织设计,并按规定进行审核、审批;工程条件发生变化,不能指导施工时,应及时修改施工组织设计。6施工方案施工前应编制专项施工方案,并按规定审核、审批、论证;因规划调整、设计变更等原因确需调整的,修改后专项施工方案重新履行审核、审批、论证程序。7危大工程交底危大工程实施前,专项施工方案编制人员或项目技术负责人应向现场管理人员进行方案交底,现场管理人员应向作业人员进行安全技术交底。8特种作业人员特种作业人员应持有效特种作业人员操作证上岗作业。9安全管理协议施工项目部应按规定与分包单位或在同场所作业的其他施工单位签订安全生产管理协议,明确安全责任。10领导带班检查施工企业和项目部领导应按规定带队
3、安全检查。11现场管理项目专职安全生产管理人员应当对危大工程专项施工方案实施情况进行现场管理。12监控系统施工现场应按要求设置视频监控系统,并满足存储规定。序号类别检查项目检查内容符合不符合备注不得关闭、破坏直接关系生产安全的监控报警、防护、救生设备、设施,或者篡改隐瞒、销毁其相关数据、信息。、13应急管理施工项目部应按规定编制、评审安全事故应急预案。应组建应急抢险队伍,并按规定配备相应应急救援装备和物资。14一般项目日常检查安全检查人员、频率、范围应符合相关规定。15工作记录安全管理工作记录应真实、全面。16教育培训应按照安全教育培训计划,对施工人员进行三级安全教育,考核合格后上岗作业,并登

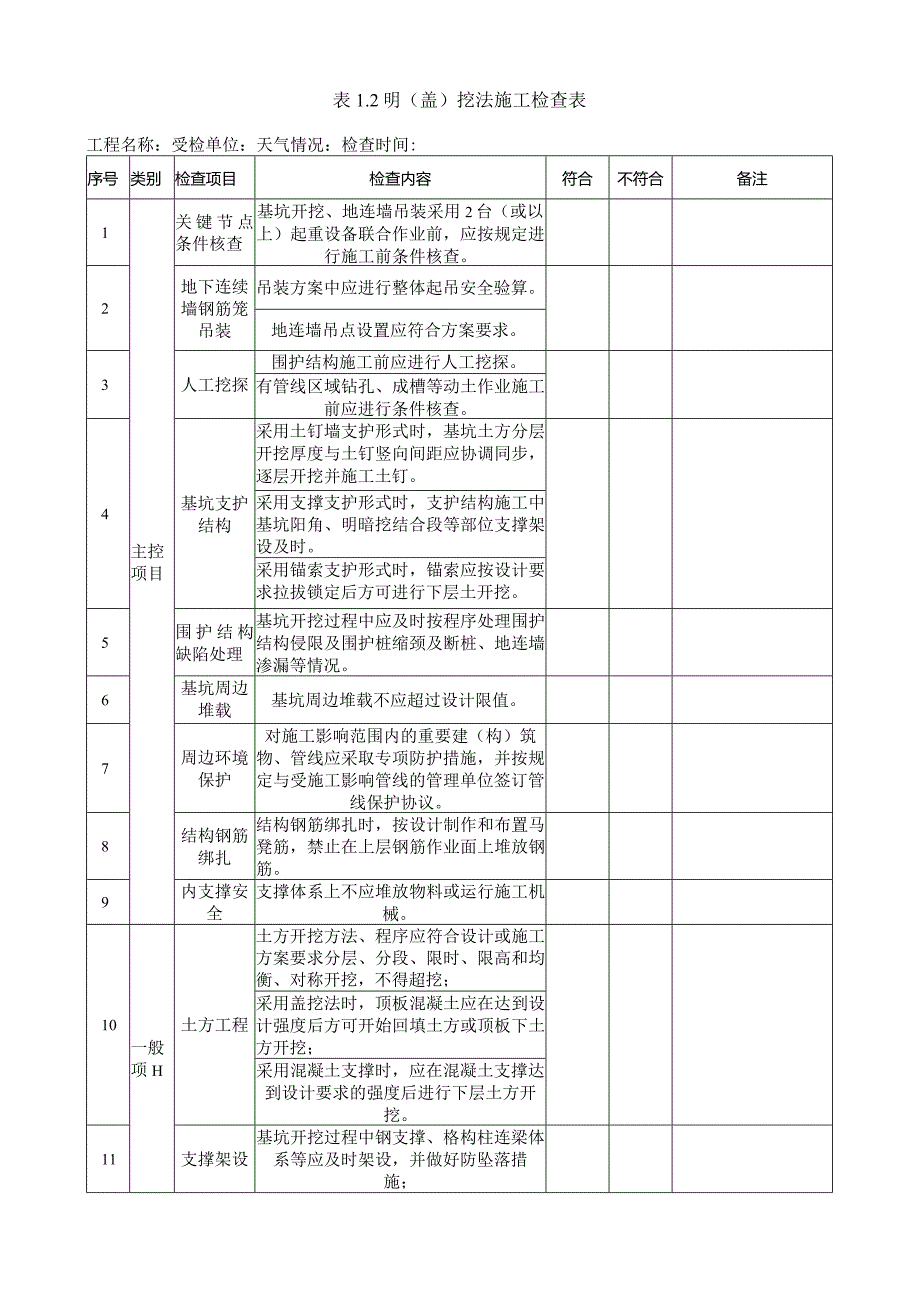

4、记建档。17实名制施工现场从业人员应进行实名制信息录入。18安全技术交底施工前应对作业人员进行安全技术交底。19安全文明施工措施费应建立安全文明施工措施费用使用登记台账。20警示标志有较大危险因素的设施、设备、场所及危险部位应设置明显安全警示标志。21视频监控视频监控摄像头数量和位置应满足覆盖整个施工区域和清晰可视等监控要求22周边环境核查与标识应对周边建(构)筑物、管线情况进行核查,在施工影响范围内设置警示标志。23应急演练与物资应按规定编制演练计划,并组织预案演练应急救援器材、设备和物资应齐全有效24其他符合率检查人受检人说明:1、检查项目中存在检查条目不符合时,则判定该检查项目不符合。2
5、、检查表中主控项目存在不符合项时,则判定该检查表不合格,符合率取69虹3、条目符合率低于70%判定检查表不合格,取实际符合率。4、检查表符合率=符合项数/实查项总数*100%。表1.2明(盖)挖法施工检查表工程名称:受检单位:天气情况:检查时间:序号类别检查项目检查内容符合不符合备注1主控项目关键节点条件核查基坑开挖、地连墙吊装采用2台(或以上)起重设备联合作业前,应按规定进行施工前条件核查。2地下连续墙钢筋笼吊装吊装方案中应进行整体起吊安全验算。地连墙吊点设置应符合方案要求。3人工挖探围护结构施工前应进行人工挖探。有管线区域钻孔、成槽等动土作业施工前应进行条件核查。4基坑支护结构采用土钉墙支
6、护形式时,基坑土方分层开挖厚度与土钉竖向间距应协调同步,逐层开挖并施工土钉。采用支撑支护形式时,支护结构施工中基坑阳角、明暗挖结合段等部位支撑架设及时。采用锚索支护形式时,锚索应按设计要求拉拔锁定后方可进行下层土开挖。5围护结构缺陷处理基坑开挖过程中应及时按程序处理围护结构侵限及围护桩缩颈及断桩、地连墙渗漏等情况。6基坑周边堆载基坑周边堆载不应超过设计限值。7周边环境保护对施工影响范围内的重要建(构)筑物、管线应采取专项防护措施,并按规定与受施工影响管线的管理单位签订管线保护协议。8结构钢筋绑扎结构钢筋绑扎时,按设计制作和布置马凳筋,禁止在上层钢筋作业面上堆放钢筋。9内支撑安全支撑体系上不应堆
7、放物料或运行施工机械。10一般项H土方工程土方开挖方法、程序应符合设计或施工方案要求分层、分段、限时、限高和均衡、对称开挖,不得超挖;采用盖挖法时,顶板混凝土应在达到设计强度后方可开始回填土方或顶板下土方开挖;采用混凝土支撑时,应在混凝土支撑达到设计要求的强度后进行下层土方开挖。11支撑架设基坑开挖过程中钢支撑、格构柱连梁体系等应及时架设,并做好防坠落措施;序号类别检查项目检查内容符合不符合备注钢支撑应及时施加预应力:钢支撑预加应力损失超过规定值时应及时进行加力;支撑使用过程应定期对变形和预应力等项目进行监测。12钢腰梁架设钢腰梁与围护桩间有空隙时应填充密贴;与斜撑相连的每节腰梁,应有抗剪措施
8、。13预应力锚具预应力锚具、夹具和连接器进场时,应按规定对其性能进行检查,检查结果应符合该标准的规定。14张拉张拉设备和压力表应配套标定和使用,标定期限不应超过半年。预应力筋张拉或放张前,构件混凝土强度应满足设计要求。15锚杆施工锚杆施工时锚杆间距、数量、规格应符合设计、规范要求。16围护结构作业安全地下连续墙导向槽及成槽后应设置临边防护措施。围护桩成孔后,防护栏杆等防护设施,施工作业人员应配置和使用安全带、安全绳等个人安全防护用品。17起重机带载行走起重机械吊装钢筋笼行走时,载荷应不超过允许起重量的70%,钢筋笼离地不得大于50OnInb并应拴好拉绳,缓慢行驶。18底梁支撑架明挖工程底梁钢筋
9、绑扎施工,底梁钢筋支撑架应有计算书。19其他符合率检查人受检人说明:1、检查项目中存在检查条目不符合时,则判定该检查项目不符合。2、检查表中主控项目存在不符合项时,则判定该检查表不合格,符合率取69%。3、条目符合率低于70%判定检查表不合格,取实际符合率。4、检查表符合率=符合项数/实查项总数*100%。表1.3矿山法施工检查表工程名称:受检单位:天气情况:检查时间:序号类别检查项目检查内容符合不符合备注1控目主项周边环境保护对施工影响范围内的重要建(构)筑物、管线应采取专项防护措施,并按规定与受施工影响管线的管理单位签订管线保护协议。2关键节点条件核查关键节点施工前应完成条件核查。3洞口及
10、通道口防护竖井、横通道卸渣口等暗挖工程关键部位应按要求设置挡堰、防护栏杆、防倾覆钢索等防护措施。4开挖施工在未按设计要求的规格、形式、型号施做超前支护时不得进行土方开挖施工。隧道拱部开挖后应及时施做初期支护,学子面不得长期暴露。开挖应按设计逐棉施工,不得多根同时开挖同向或相向开挖隧道距离小于规范及设计规定时,或达发布红色综合预警条件,另一端应停止开挖5险情处理暗挖工程出现涌水、塌方、初支扭曲变形、或初支出现环向、纵向裂缝和因围护结构缺陷导致渗漏水等险情,应及时进行处置。6临时结构拆除临时结构拆除、换撑施工时,拆撑、换撑范围不得超过设计或方案规定7结构施工钢筋绑扎施工,支撑架不得擅自拆除。8一般
11、项目工序验收对于按照规定需要验收的危险性较大的分部分项工程,验收合格后方可进入下一道工序。9竖井防护施工竖井应设封闭防水挡墙和防护栏杆10洞口及通道口防护横通道防护门应处于关闭状态,需打开防护门时应设置专人看护。卸渣口底部挡堰、拦车绳应固定牢固,并满足强度要求,挡堰高度不低于30Ommo11地下水治理堵水、排水措施应符合设计及方案要求12隧道通风先通风、后检测、再作业,过程中进行气体监测。隧道施工应采用机械通风,施工时应开启通风设施,新风量应满足施工要求。13地质超前探测应对暗挖掌子面进行超前地质探测,并形成记录。序号类别检查项目检查内容符合不符合备注14超前支护超前加固前掌子面应按要求封闭。
12、超前支护的材质、规格、数量等应符合规范、设计和方案要求。超前支护注浆参数应根据现场状态及时进行调整。15开挖及初期支护隧道开挖方式、台阶长度、核心土留置,减压槽设置等应符合设计及方案要求。格栅钢架间距不得超过允许值。每幅格栅钢架节点及相邻钢架纵向连接筋应连接牢固。格栅钢拱架就位后,应及时打设锁脚锚杆(管)。应按设计及方案要求实施初支背后回填注浆。16侵限处理支护结构侵限应编制专项方案,并按方案执行。17其他符合率检查人受检人说明:1、检查项目中存在检查条目不符合时,则判定该检查项目不符合。2、检查表中主控项目存在不符合项时,则判定该检查表不合格,符合率取69虬3、条目符合率低于70%判定检查表
13、不合格,取实际符合率。4、检查表符合率=符合项数/实查项总数*100%。表1.4盾构法施工检查表工程名称:受检单位:天气情况:检查时间:序号类别检查项目检查内容符合不符合备注1主控项目专项施工方案施工单位应当在工程施工前编制专项施工方案,且编制、审批、论证应符合要求;因规划调整、设计变更等原因确需调整的修改后的专项施工方案需重新审核、审查论证。,、2关键节点关键节点施工前应完成条件核查。3始发、接收、掘进反力架安装应符合设计、施工方案要求。防水帘布、折页压板、预埋钢环安装、管片纵向拉紧装置应满足设计要求。始发(接收)洞口段土体应采取加固措施,加固效果应达到设计要求。洞门破除顺序、操作平台、防护等应符合方案要求。盾构机进入接收工作井后,应及时密封管片环与洞门之间的间隙。掘进过程中或暂停掘进时,排土量、
