基坑工程施工方案.docx

上传人:p** 文档编号:772954 上传时间:2024-02-26 格式:DOCX 页数:15 大小:31.81KB
下载 相关 举报
基坑工程施工方案.docx_第1页
第1页 / 共15页
基坑工程施工方案.docx_第2页
第2页 / 共15页
基坑工程施工方案.docx_第3页
第3页 / 共15页
基坑工程施工方案.docx_第4页
第4页 / 共15页
基坑工程施工方案.docx_第5页
第5页 / 共15页
基坑工程施工方案.docx_第6页
第6页 / 共15页
基坑工程施工方案.docx_第7页
第7页 / 共15页
基坑工程施工方案.docx_第8页
第8页 / 共15页
基坑工程施工方案.docx_第9页
第9页 / 共15页
基坑工程施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《基坑工程施工方案.docx》由会员分享,可在线阅读,更多相关《基坑工程施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

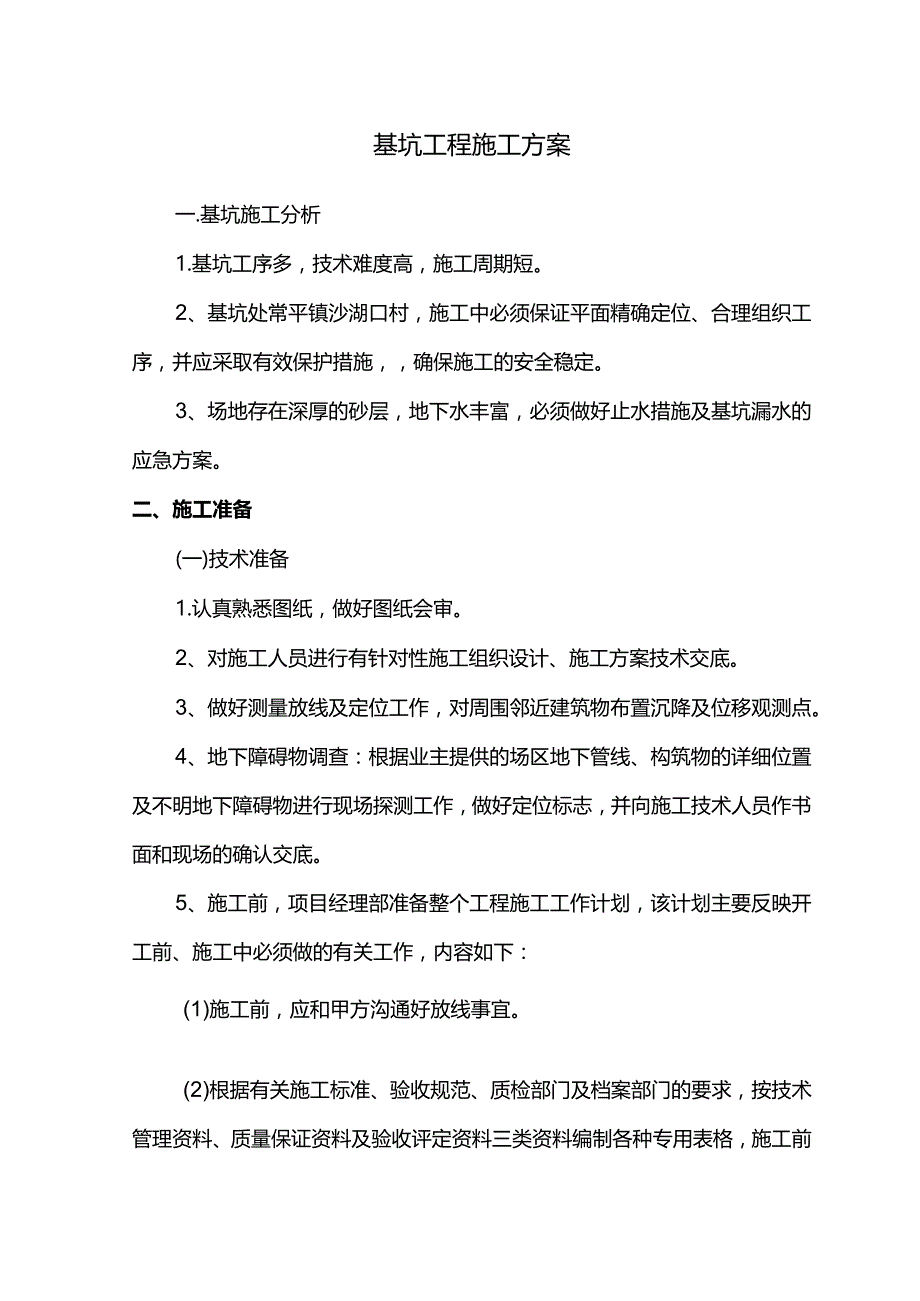

1、基坑工程施工方案一.基坑施工分析1.基坑工序多,技术难度高,施工周期短。2、基坑处常平镇沙湖口村,施工中必须保证平面精确定位、合理组织工序,并应采取有效保护措施,确保施工的安全稳定。3、场地存在深厚的砂层,地下水丰富,必须做好止水措施及基坑漏水的应急方案。二、施工准备(一)技术准备1.认真熟悉图纸,做好图纸会审。2、对施工人员进行有针对性施工组织设计、施工方案技术交底。3、做好测量放线及定位工作,对周围邻近建筑物布置沉降及位移观测点。4、地下障碍物调查:根据业主提供的场区地下管线、构筑物的详细位置及不明地下障碍物进行现场探测工作,做好定位标志,并向施工技术人员作书面和现场的确认交底。5、施工前

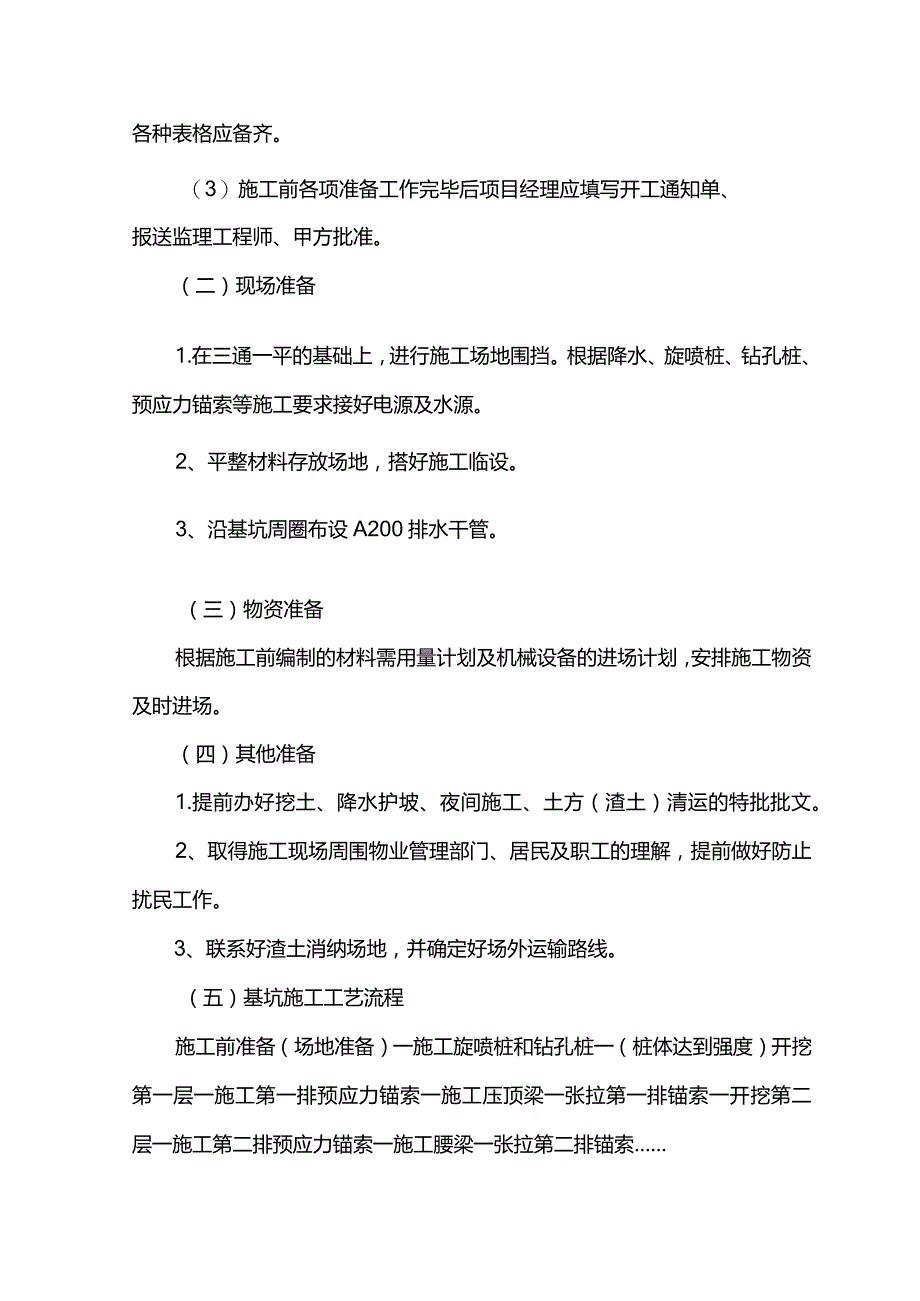

2、,项目经理部准备整个工程施工工作计划,该计划主要反映开工前、施工中必须做的有关工作,内容如下:(1)施工前,应和甲方沟通好放线事宜。(2)根据有关施工标准、验收规范、质检部门及档案部门的要求,按技术管理资料、质量保证资料及验收评定资料三类资料编制各种专用表格,施工前各种表格应备齐。(3)施工前各项准备工作完毕后项目经理应填写开工通知单、报送监理工程师、甲方批准。(二)现场准备1.在三通一平的基础上,进行施工场地围挡。根据降水、旋喷桩、钻孔桩、预应力锚索等施工要求接好电源及水源。2、平整材料存放场地,搭好施工临设。3、沿基坑周圈布设A200排水干管。(三)物资准备根据施工前编制的材料需用量计划及

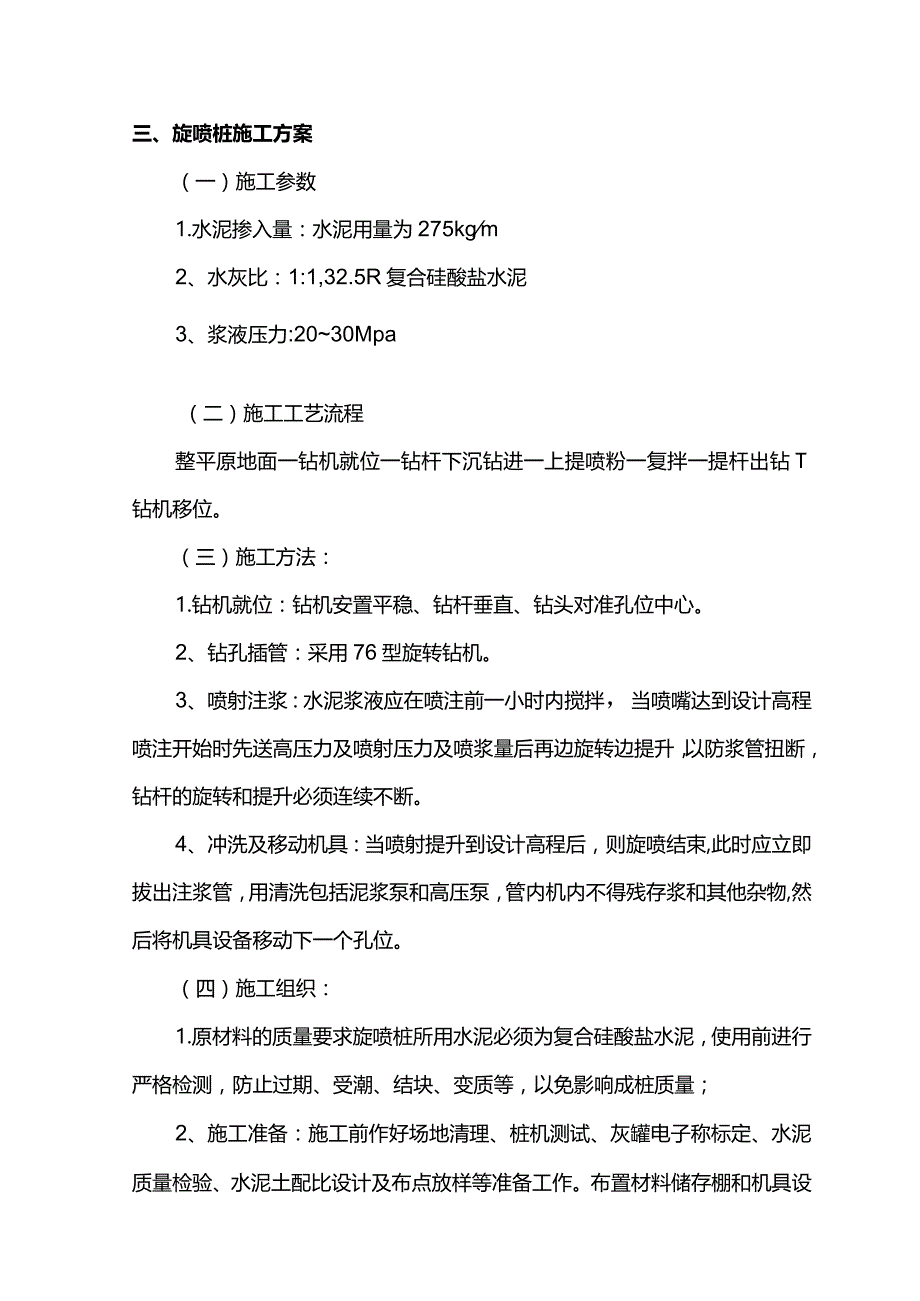

3、机械设备的进场计划,安排施工物资及时进场。(四)其他准备1.提前办好挖土、降水护坡、夜间施工、土方(渣土)清运的特批批文。2、取得施工现场周围物业管理部门、居民及职工的理解,提前做好防止扰民工作。3、联系好渣土消纳场地,并确定好场外运输路线。(五)基坑施工工艺流程施工前准备(场地准备)一施工旋喷桩和钻孔桩一(桩体达到强度)开挖第一层一施工第一排预应力锚索一施工压顶梁一张拉第一排锚索一开挖第二层一施工第二排预应力锚索一施工腰梁一张拉第二排锚索三、旋喷桩施工方案(一)施工参数1.水泥掺入量:水泥用量为275kgm2、水灰比:1:1,32.5R复合硅酸盐水泥3、浆液压力:2030Mpa(二)施工工艺

4、流程整平原地面一钻机就位一钻杆下沉钻进一上提喷粉一复拌一提杆出钻T钻机移位。(三)施工方法:1.钻机就位:钻机安置平稳、钻杆垂直、钻头对准孔位中心。2、钻孔插管:采用76型旋转钻机。3、喷射注浆:水泥浆液应在喷注前一小时内搅拌,当喷嘴达到设计高程喷注开始时先送高压力及喷射压力及喷浆量后再边旋转边提升,以防浆管扭断,钻杆的旋转和提升必须连续不断。4、冲洗及移动机具:当喷射提升到设计高程后,则旋喷结束,此时应立即拔出注浆管,用清洗包括泥浆泵和高压泵,管内机内不得残存浆和其他杂物,然后将机具设备移动下一个孔位。(四)施工组织:1.原材料的质量要求旋喷桩所用水泥必须为复合硅酸盐水泥,使用前进行严格检测

5、,防止过期、受潮、结块、变质等,以免影响成桩质量;2、施工准备:施工前作好场地清理、桩机测试、灰罐电子称标定、水泥质量检验、水泥土配比设计及布点放样等准备工作。布置材料储存棚和机具设备安装地点以及水电供应和排水沟位置。技术人员现场按桩径洒出白灰轮廊线,以便旋喷桩机就位。3、钻进施工:钻机按照测量人员设定的位置就位。就位时,使搅拌轴保持垂直,钻尖对准桩位中心,关闭粉喷机灰路蝶阀,打开气路球阀。钻进时,启动空压机对钻孔供气,喷流钻头以lM/min的速度下钻至设计标高,然后关闭气路球阀,开通灰路蝶阀,钻头反转提升,喷搅成桩,钻头提升至距地面下0.5米时,停止喷浆,钻头原位转动两分钟,然后正转钻头下钻

6、,进行复搅。在距桩顶23m内适当增加水泥用量,最后清洗旋喷机,移位至下一桩位。(五)施工要点及注意事项1.注中途发生机械故障时,应停止提升和喷射以防桩体中断,同时立即排除故障。如泵压增高也不出浆,则是喷嘴堵塞,泵压达不到要求值则可能是高压部分密封性能不好,连接处或旋转处漏浆、漏水。2、冒浆的处理在旋喷过程中,往往有一定数量的土粒随着一部分浆液沾着注浆管管壁冒出地面,通过对冒浆的观察,可以及时了解土层状况,旋喷的大致效果和旋喷合理性等。根据经验。冒浆(内有土粒、水及浆液)量小于注浆量20%者为正常现象,超过20%或完全不冒浆时应查明原因并采取相应措施:(1)若地层中有较大空隙引起的不冒浆,则可能

7、在浆液中掺加适量的速凝剂,缩短固结时间,使浆液在一定范围内凝固。另外还可以在空隙地段增大注浆量,填满空隙后再继续正常施工。(2)冒浆过大的原因,一般是有效喷射范围与注浆量不相应,注浆量大大的超过旋喷固结所需的浆量所致,减少冒浆的措施有三种:提高喷射压力。适当缩小喷嘴孔径。加快提高和旋转速度。(3)由于浆液析水、收缩,固接体顶部有可能出现凹穴,一般深0.3m-1.0m,必须采取措施予以消除。对于新建地基可以直接再次注入浆液填满凹穴。(4)水泥入罐时必须进行过筛,保证无超过0.5mm颗粒进入,且无纸屑、石块等杂物,以免堵塞喷管;(5)搅拌下沉时,严禁水冲下沉;(6)喷料时,若气压达较小时,管路可能

8、堵塞,立即停止喷料,将钻头提升至地面,切断电源,停止送气,查明堵塞原因并加以排除;(7)喷料开始时,将电子秤置零,使喷料在电子计量显示下进行,喷料搅拌时,记录人员随时观察电子秤的显示变化,保证各段喷料均匀;(8)施工时,加强前台施工与后场供浆配合密切,搅拌机提升速度必须与试验桩已确定的数据吻合。后台停止供应时,必须及时通知前台,防止断桩和缺浆。再次供浆时,搅拌机需下沉停浆点0.5米下待恢复供浆时再提升,如停止时间超过3小时,需将输浆管卸下,进行清洗;(9)中间喷粉量不足,或因停电、机械故障等原因导致施工中断时,必须进行复打,复打长度不小于整桩长度;(10)钻头钻至设计深度时,要有一定的滞留时间

9、,以确信加固料到达桩底。滞留时间在开工前通过试验桩观察确定;(11)桩顶接近设计标高时,为保证桩头的施工质量,钻机自地面以下1米喷浆搅拌提升出地面时,采用慢速,当喷浆口即将出地面时,停止提升,搅拌io20s,保证桩头均匀密实;(12)施工过程中,操作人员随时记录压力、喷粉量、钻进速度、提升速度等有效参数;(13)成桩后,按照设计要求的频率进行成桩检验和复合地基荷载试验。四.钻孔桩施工(一)施工流程清理施工场地一钻机就位一钻孔一第一次清孔一提钻杆*测孔钻机移位一J浇桩架就位安放钢筋笼一安放导管商品碎钢筋笼制作-第二次清孔一水下碎浇灌一起拔护口管一钻机移位(二)施工方法1.工程测量(1)根据业主或

10、总包提供的规划红线与边轴关系定出施工桩位基准轴线,会同总包组织验收,并做好基准点的保护措施,直至竣工验收。(2)根据水准点高程引测至施工现场内设置临时水准点,并做好固定记号。(3艮据桩位控制轴线,基准点按设计图所示尺寸逐一放桩位,桩位之间尺寸应仔细复核以防出错。(4)测量放样的仪器设备必须经过检验合格后方能使用。2、成孔施工(1)成孔开始前应充分做好准备工作,成孔施工应一次不间断地完成,不得无故停钻,为以防孔壁周围土质物理性能发生变化。同时应做好施工原始记录。(2)并在钻机上设置导向,成孔时钻机定位应准确、水平、稳固,钻机回转盘中心与护筒中心的允许偏差应不大于20mmo钻机定位后应用钢丝绳将护

11、筒上口挂带在钻机底盘上,成孔过程中钻机塔架头部滑轮组,回转器与钻头应始终保持在同一铅垂线上,并保证钻头在吊紧的状态下钻进。(3)成孔过程中孔内泥浆面应保持稳定,并不应低于自然地面30cm,钻进过程若遇松软易塌土层应调整泥浆性能指标,泥浆循环池中多余的废泥浆应及时排出。(4)在通常的地质环境中钻进,注入孔口的泥浆性能指标,泥浆密度大于1.05,小于等于1.15,粘度18“20”,排出孔口的泥浆密度小于等于130,粘度20”26”。(5)成孔至设计深度后,应首先自检合格,再会同工程有关各方对孔深进行检查,确认符合要求后,方可进行下一道工序施工,同时采取措施保护好孔口,防止杂物掉落孔内。(6)成孔时

12、钻机钻进速度应先轻压、慢转并控制泵量,进入正常工作状态后,逐渐加大转速和钻压。(7)正常钻进时,应控制好钻进参数,掌握好起重滑轮组钢丝绳和水龙带的松紧度,并注意减少晃动。(8)钻速应严格控制,保证及时排渣。3、成孔质量保证(1)钻头形式:保径钻,直径为800(直径应为设计桩径,视成孔实际情况可作适当调整)(2)钻速要求:一般土层使用11档(70转/分),在特殊情况下使用I档(40转/分1(3)钻孔中的钻进快与慢,要根据地层的变化而变化。(4)钻孔中泥浆比重控制:一般情况:在松散易塌地层中,泥浆比重控制在1.30左右,在粘性土层中,泥浆比重控制在1.25左右。(5)施工前必须做试成孔,数量不少于

13、二个,以便核对地质资料、检验设备和施工工艺。(6)泥浆循环系统应按以下规定设置泥浆循环系统应由泥浆循环池、沉淀池、循环槽、泥浆泵等设施设备组成,并设有排水、清洗、排废等设施。(7)成孔指标测试成孔后对孔径、孔斜进行测试。桩径充盈系数不得小于LO,不宜大于U0清孔采用换浆清孔(二次清孔)。第一次清孔:钻孔结束后稍提钻管,离孔底约1015cm,保持泥浆正常循环,定时空钻,以便把孔底残余淤泥磨成泥浆冲出。第二次清孔:第一次清孔后,提出钻杆,测量孔深,然后移机,浇桩架就位,并抓紧时间安放钢筋笼和硅导管。通过导管压入清浆,进行进行第二次清孔,目的是清除在安放钢筋笼及硅导管时产生的沉渣,最后要求孔底沉渣小

14、于10cm。第一次、二次清孔后,均由专人测量孔深及孔底沉渣。4、钢筋笼制作为控制保护层厚度,在钢筋笼主筋上,应设置定位器。在焊接过程中应及时清渣,钢筋笼两端的螺旋筋与主筋的全部交点必须全部焊接牢固,其余部分可间隔点焊。锚桩部分主筋20焊接采用12d焊缝长度或局部双面焊(本次搭焊长度定为25cm)o钢筋笼主筋连接采用单面焊接,焊缝长度IOd,主筋接头间距35d,在同一截面上接头不大于50%o5、二次清孔(1)二次清孔后须有专人负责测量孔底深度和沉渣厚度。(2)二次清孔过程中应测定泥浆指标。清孔后的泥浆密度应小于1.15,漏斗粘度应控制在20”26”。(3)对于桩较深,桩径较大的孔在清孔时应适当增

15、加清孔时间,以保证孔底淤泥有效清除。(4)二次清孔后的各类指标符合施工规范及设计要求后,方能浇灌碎。6、水下已施工:(1)本工程桩设计强度为C25,施工采用商品磴,坍落度应控制在1822cm。(2)商品硅每车来料时,应收查材料合格证和级配单,并仔细核对配合比组成情况,发现问题及时阻止浇捣,要求重拌,请施工员磅级配工严格把关。(3)混凝土浇灌是确保成桩质量的关键工序,浇灌前应做好准备工作,泥浆必须符合下列技术要求:密度L25,粘度为20”26”,孔底沉渣100mm,在磴浇灌过程中,保证能连续紧凑地进行。(4)本次工程选用230或l50导管,导管连接应垂直可靠,密封良好。(5)混凝土灌注时采用简易隔水塞。(6)为确保已浇灌质量,已浇灌漏斗容量应满足按规范规定计算所得首灌碎体量的要求,浇灌前须安放好隔水塞,导管底口离孔底3050cm,然后在漏斗中放满碎,剪断悬挂隔水塞的铁丝,漏斗中的已开始灌下并保持连续浇灌。始灌时间与完孔时间间隔24小时,与第二次清孔时间间隔0.5小时。(7减灌砂过程中,按要求做好坍落度测试和混凝土试块工作。试块养护安排在现场标准养护室中进行养护。(8烧灌碎过程中,导管埋入已深度必须保持在3IOm之间,一般尽量控制在

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
