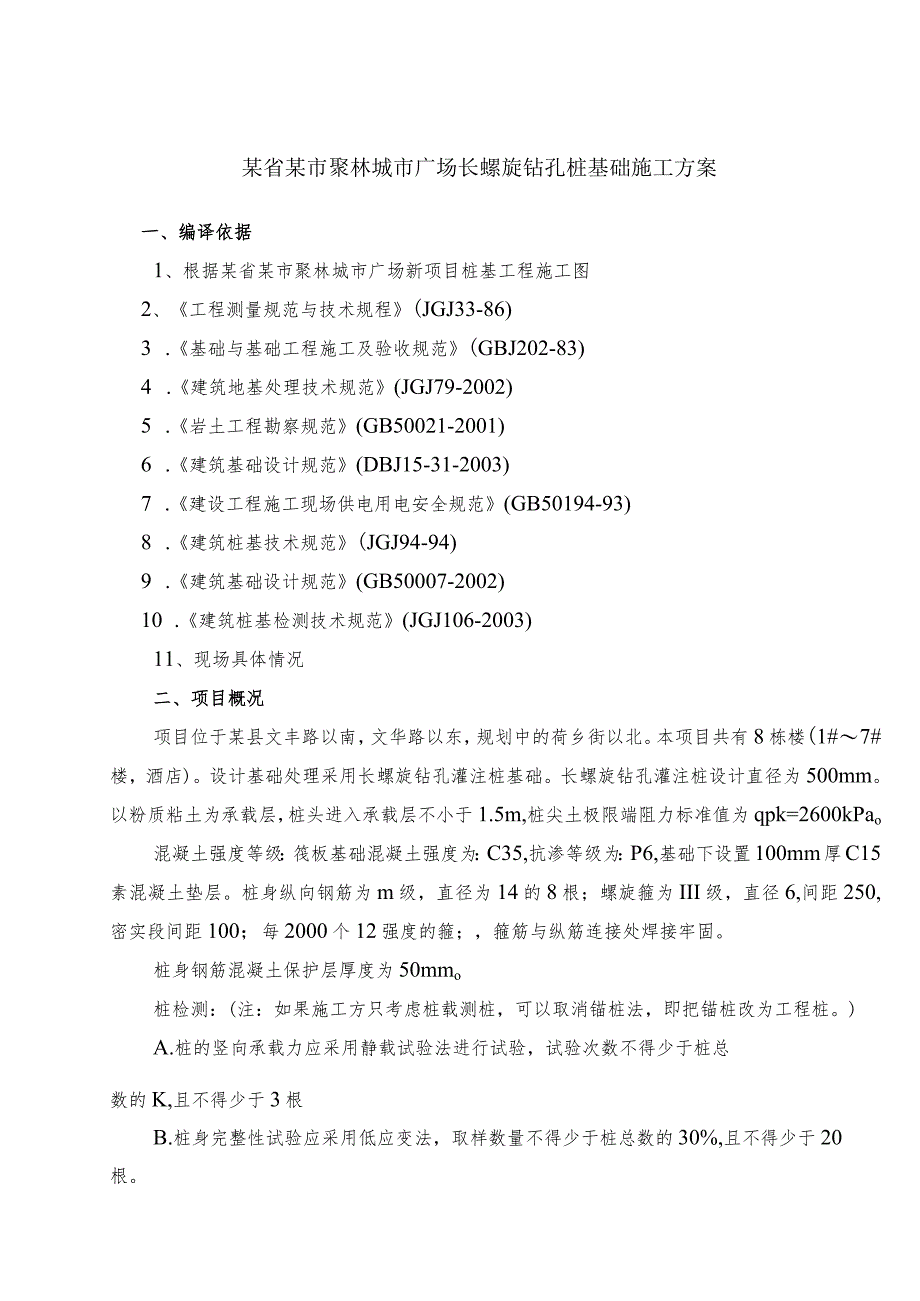

1、广场工程长螺旋钻孔桩基础施工方案某省某市聚林城市广场长螺旋钻孔桩基础施工方案一、编译依据1、根据某省某市聚林城市广场新项目桩基工程施工图2、工程测量规范与技术规程(JGJ33-86)3 .基础与基础工程施工及验收规范(GBJ202-83)4 .建筑地基处理技术规范(JGJ79-2002)5 .岩土工程勘察规范(GB50021-2001)6 .建筑基础设计规范(DBJ15-31-2003)7 .建设工程施工现场供电用电安全规范(GB50194-93)8 .建筑桩基技术规范(JGJ94-94)9 .建筑基础设计规范(GB50007-2002)10 .建筑桩基检测技术规范(JGJ106-2003)1
2、1、现场具体情况二、项目概况项目位于某县文丰路以南,文华路以东,规划中的荷乡街以北。本项目共有8栋楼(1#7#楼,酒店)。设计基础处理采用长螺旋钻孔灌注桩基础。长螺旋钻孔灌注桩设计直径为500mm。以粉质粘土为承载层,桩头进入承载层不小于1.5m,桩尖土极限端阻力标准值为qpk=2600kPao混凝土强度等级:筏板基础混凝土强度为:C35,抗渗等级为:P6,基础下设置100mm厚C15素混凝土垫层。桩身纵向钢筋为m级,直径为14的8根;螺旋箍为III级,直径6,间距250,密实段间距100;每2000个12强度的箍;,箍筋与纵筋连接处焊接牢固。桩身钢筋混凝土保护层厚度为50mmo桩检测:(注:

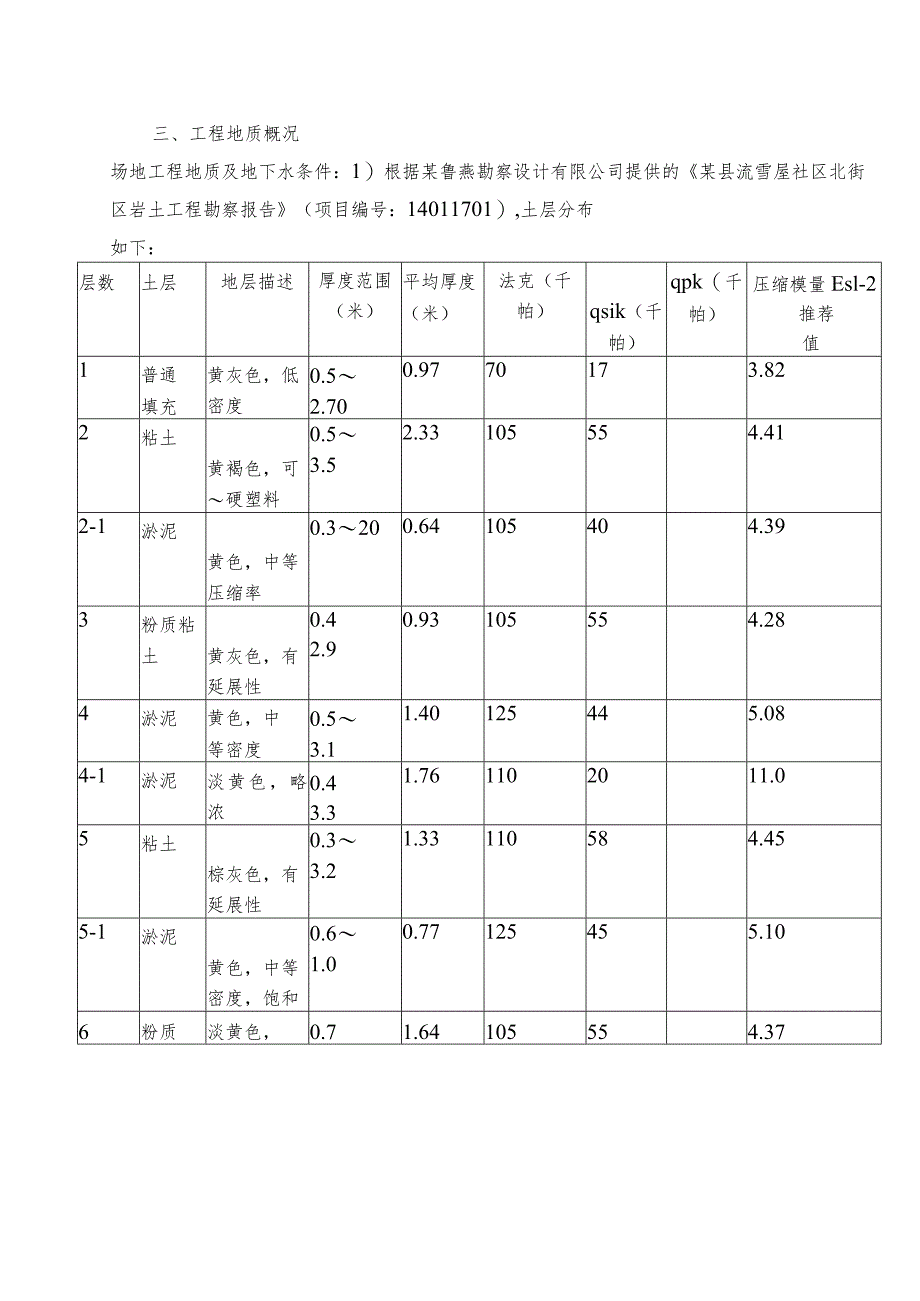

3、如果施工方只考虑桩载测桩,可以取消锚桩法,即把锚桩改为工程桩。)A.桩的竖向承载力应采用静载试验法进行试验,试验次数不得少于桩总数的K,且不得少于3根B.桩身完整性试验应采用低应变法,取样数量不得少于桩总数的30%,且不得少于20根。三、工程地质概况场地工程地质及地下水条件:1)根据某鲁燕勘察设计有限公司提供的某县流雪屋社区北街区岩土工程勘察报告(项目编号:14011701),土层分布如下:层数土层地层描述厚度范围(米)平均厚度(米)法克(千帕)qsik(千帕)qpk(千帕)压缩模量Esl-2推荐值1普通填充黄灰色,低密度0.52.700.9770173.822粘土黄褐色,可硬塑料0.53.5
4、2.33105554.412-1淤泥黄色,中等压缩率0.3200.64105404.393粉质粘土黄灰色,有延展性0.42.90.93105554.284淤泥黄色,中等密度0.53.11.40125445.084-1淤泥淡黄色,略浓0.43.31.761102011.05粘土棕灰色,有延展性0.33.21.33110584.455-1淤泥黄色,中等密度,饱和0.61.00.77125455.106粉质淡黄色,0.71.64105554.37粘土可以、硬塑料2.77粘土棕黄色,硬塑料0.52.01.21140707.108淤泥淡黄色,中等密度,饱和4.09.67.171504815.09粉质粘土
5、棕黄色,硬塑料1.48.805.151707512008.989-1淤泥黄色,饱和,稠密0.53.01.331705690017.010淤泥黄色,饱和,稠密1.08.805.0118064100018.010-1淤泥黄褐色,硬塑料0.62.601.381808013009.5411粉质粘土棕黄色,棕黄色,硬塑料6.814.210.211908214009.6111-1淤泥黄色,饱和,稠密0.74.001.8319066110020.012粘土黄棕色、棕黄色、硬塑料未穿透21086150010.25四、建设总体部署(一)施工准备工作计划:施工准备是整个施工生产的前提。根据项目内容和项目实际情况,
6、公司与项目部共同制定施工准备方案。为项目的顺利推进打下良好的基础。施工准备工作时间表序列号项目内容方法几天完成组织者,审批单位1建立施工组织设立项目经理部门,确定每个团队及其成员。1施工单位2绘图混合桩基施工图。2建设、施工、监理、设计单位3施工组织设计雅备确定施工方案、质量技术安全等措施,并报请审查。2建设单位、监理单位4写一份建设预算计算工程量、人工量、材料配额和机械班次。4施工单位5现场定位与布置点对线审查,建立平面图和建筑定位和控制细节。1建设单位、监理单位6混凝土配合比混凝土配合比设计。8实验室7现场布置水、电及临时设施按总体规划布置。4施工单位8劳动力进入和教育组织劳动力陆续进场,
