基坑测量及监测方案.docx

上传人:p** 文档编号:773094 上传时间:2024-02-26 格式:DOCX 页数:5 大小:17.58KB
下载 相关 举报
基坑测量及监测方案.docx_第1页
第1页 / 共5页
基坑测量及监测方案.docx_第2页
第2页 / 共5页
基坑测量及监测方案.docx_第3页
第3页 / 共5页
基坑测量及监测方案.docx_第4页
第4页 / 共5页
基坑测量及监测方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《基坑测量及监测方案.docx》由会员分享,可在线阅读,更多相关《基坑测量及监测方案.docx(5页珍藏版)》请在第壹文秘上搜索。

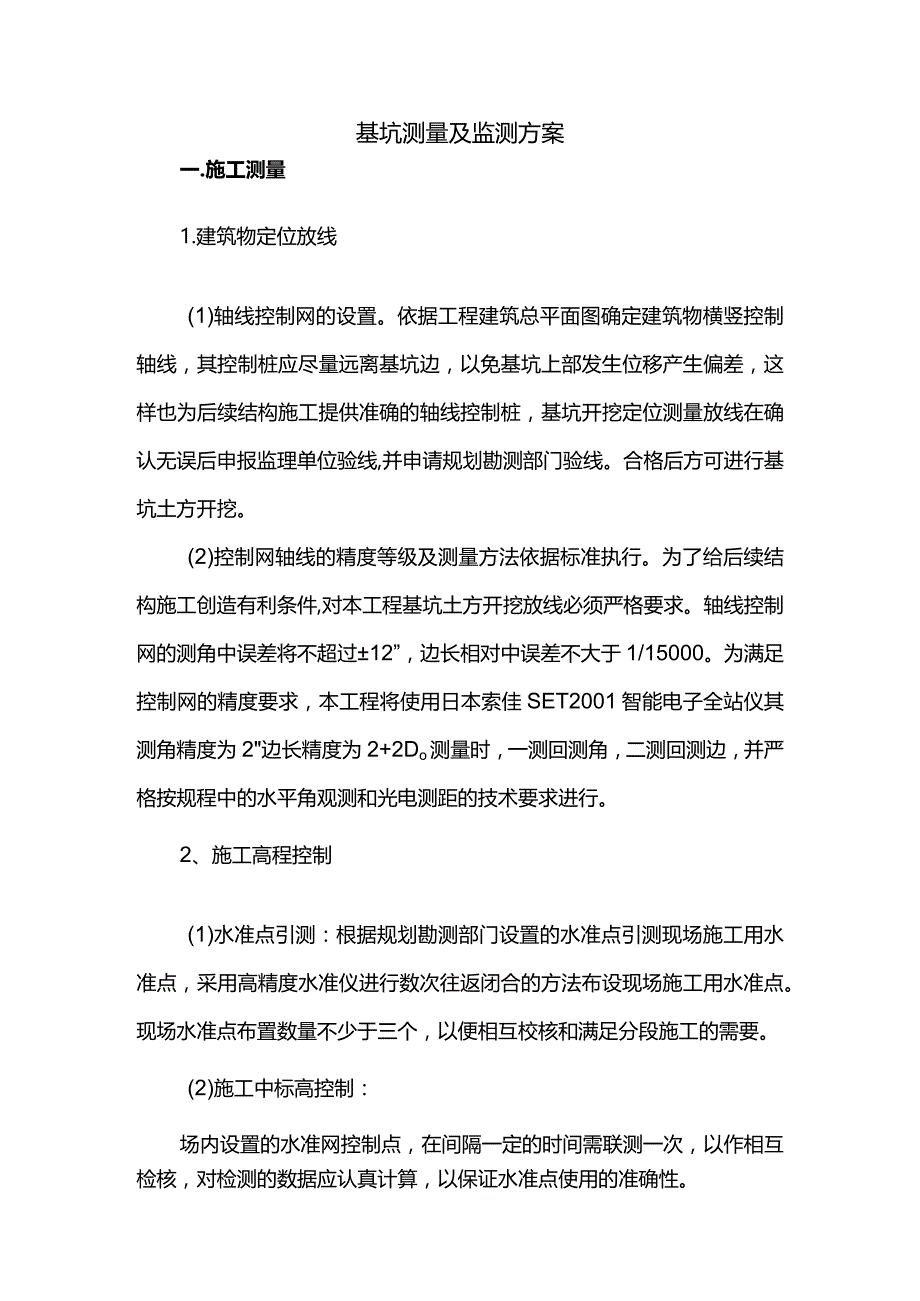

1、基坑测量及监测方案一.施工测量1.建筑物定位放线(1)轴线控制网的设置。依据工程建筑总平面图确定建筑物横竖控制轴线,其控制桩应尽量远离基坑边,以免基坑上部发生位移产生偏差,这样也为后续结构施工提供准确的轴线控制桩,基坑开挖定位测量放线在确认无误后申报监理单位验线,并申请规划勘测部门验线。合格后方可进行基坑土方开挖。(2)控制网轴线的精度等级及测量方法依据标准执行。为了给后续结构施工创造有利条件,对本工程基坑土方开挖放线必须严格要求。轴线控制网的测角中误差将不超过12”,边长相对中误差不大于1/15000。为满足控制网的精度要求,本工程将使用日本索佳SET2001智能电子全站仪其测角精度为2边长

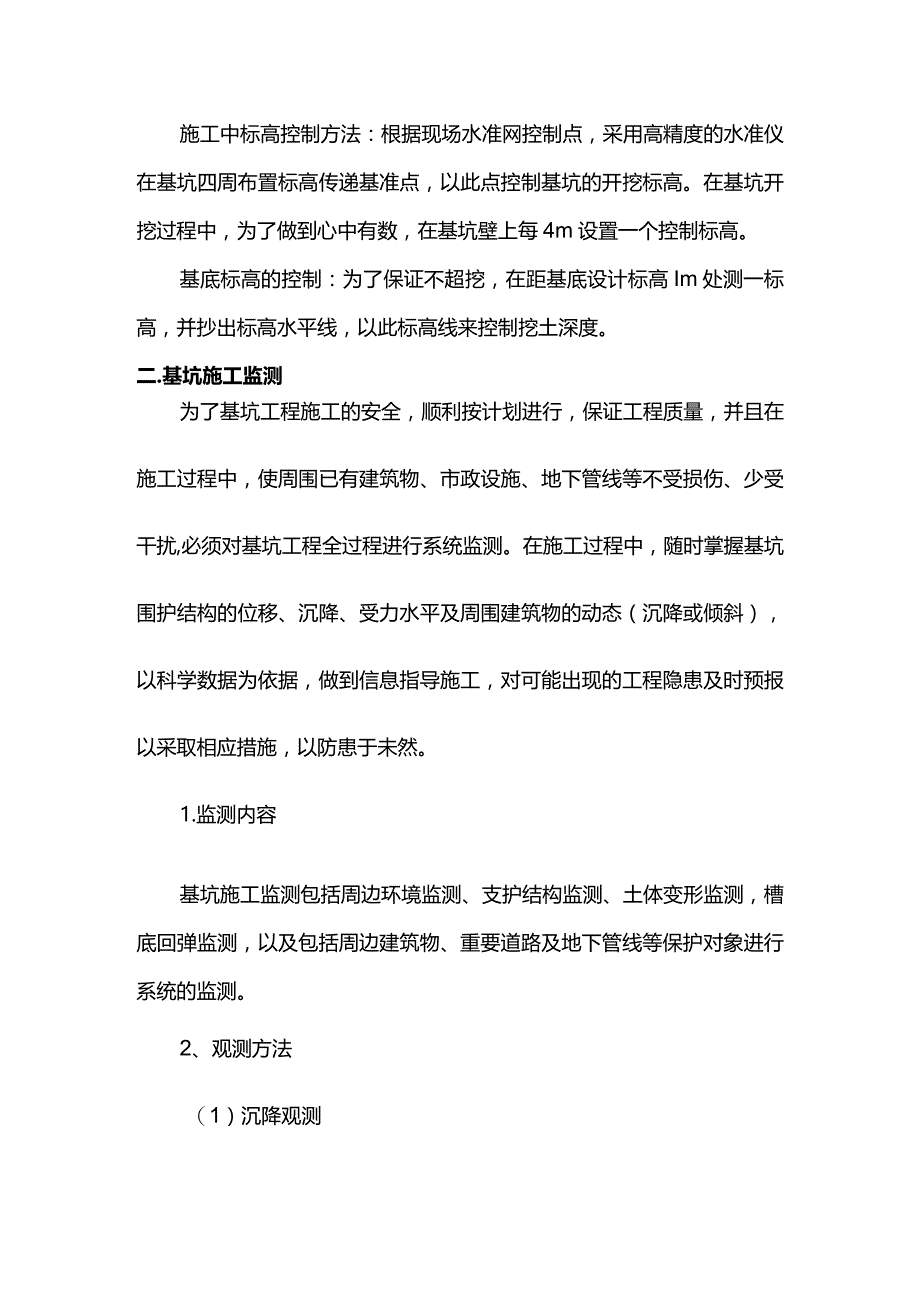

2、精度为2+2Do测量时,一测回测角,二测回测边,并严格按规程中的水平角观测和光电测距的技术要求进行。2、施工高程控制(1)水准点引测:根据规划勘测部门设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合的方法布设现场施工用水准点。现场水准点布置数量不少于三个,以便相互校核和满足分段施工的需要。(2)施工中标高控制:场内设置的水准网控制点,在间隔一定的时间需联测一次,以作相互检核,对检测的数据应认真计算,以保证水准点使用的准确性。施工中标高控制方法:根据现场水准网控制点,采用高精度的水准仪在基坑四周布置标高传递基准点,以此点控制基坑的开挖标高。在基坑开挖过程中,为了做到心中有数,在

3、基坑壁上每4m设置一个控制标高。基底标高的控制:为了保证不超挖,在距基底设计标高Im处测一标高,并抄出标高水平线,以此标高线来控制挖土深度。二.基坑施工监测为了基坑工程施工的安全,顺利按计划进行,保证工程质量,并且在施工过程中,使周围已有建筑物、市政设施、地下管线等不受损伤、少受干扰,必须对基坑工程全过程进行系统监测。在施工过程中,随时掌握基坑围护结构的位移、沉降、受力水平及周围建筑物的动态(沉降或倾斜),以科学数据为依据,做到信息指导施工,对可能出现的工程隐患及时预报以采取相应措施,以防患于未然。1.监测内容基坑施工监测包括周边环境监测、支护结构监测、土体变形监测,槽底回弹监测,以及包括周边

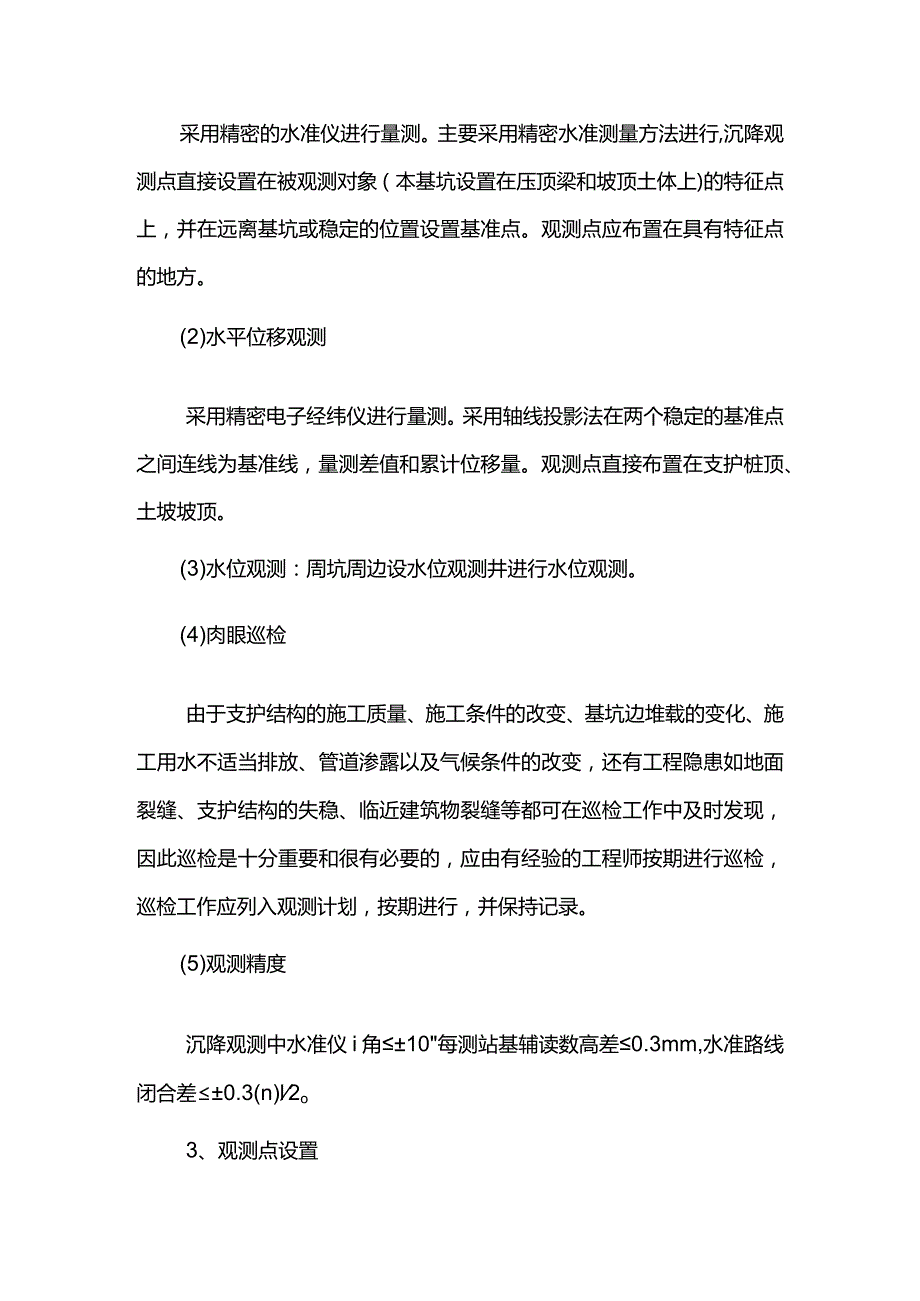

4、建筑物、重要道路及地下管线等保护对象进行系统的监测。2、观测方法(1)沉降观测采用精密的水准仪进行量测。主要采用精密水准测量方法进行,沉降观测点直接设置在被观测对象(本基坑设置在压顶梁和坡顶土体上)的特征点上,并在远离基坑或稳定的位置设置基准点。观测点应布置在具有特征点的地方。(2)水平位移观测采用精密电子经纬仪进行量测。采用轴线投影法在两个稳定的基准点之间连线为基准线,量测差值和累计位移量。观测点直接布置在支护桩顶、土坡坡顶。(3)水位观测:周坑周边设水位观测井进行水位观测。(4)肉眼巡检由于支护结构的施工质量、施工条件的改变、基坑边堆载的变化、施工用水不适当排放、管道渗露以及气候条件的改变

5、,还有工程隐患如地面裂缝、支护结构的失稳、临近建筑物裂缝等都可在巡检工作中及时发现,因此巡检是十分重要和很有必要的,应由有经验的工程师按期进行巡检,巡检工作应列入观测计划,按期进行,并保持记录。(5)观测精度沉降观测中水准仪i角10每测站基辅读数高差0.3mm,水准路线闭合差0.3(n)l2o3、观测点设置(1)测距点在距基坑2030米相对稳定地方(如基坑四周的原有建筑物)沿基坑边线延长方向设置,共设置3个,并用水泥桩固定;(2)搅拌桩水平位移观测点在桩顶上适当上布设,测点间距1015米,点位用水泥钉固定;(3)土体沉降观测标志在基坑内侧沿基坑高度56米分层设置,水平间距1015米,用水准仪进

6、行观测。对周边建筑的观测应设在建筑物的特征点上,如角部等。(4)设两个水位观测井,在基坑顶外侧布置。4、观测频度及成果分析(1)采用方向法进行观测,从基坑开挖开始观测,到基坑回填为止结束,土方开挖期间、降水期间和特殊天气后,要每天早晚各观测一次,其它可每周观测23次,并做好记录;(2)设专人并使用水准仪及经纬仪进行观测变形情况,记录要准确工整严禁涂改,每次观测结果详细记入汇总表,定期向监理工程师报告变形情况;(3)如地面变形产生裂缝时,增设观测点,随时观测裂缝的变化。三、安全保证措施及管理1、成立以项目经理为首的安全生产责任小组和安全检查轮值小组,做好安全知识学习工作。项目部设专职安全员,施工

7、班组设兼职7人F3.女至贝/2、进入施工现场必须戴安全帽,严禁赤脚和穿拖鞋、高跟鞋进入;3、严禁酒后操作;4、全部供电线路必须有系统地架设,从配电箱接出的照明、电动小工具线路采用电缆离地架设;5、电器设备必须按规定接地接零,控制箱要设在离地面1.5M高处,装设要牢固可靠,制箱加锁并专人负责值守;6、做到一机一闸制,每闸制旁标注该闸制的地段和机械设备名称、使用功率。均配铁制开关箱,并按三相五线制架设线路;7、定期检查全部机械设备的接地电阻,施工现场设置各种防护设施和警示牌、安全标志。所有机具应有防雨和接地接零措施,在潮湿环境下操作的手动工具,电源线必须采用电缆;8、在现场堆放的材料和设备要整齐有序,不使用的设备、机具以及废料要及时清理,保证通道畅通;9、加强消防保卫工作,所有进出人员必须佩带胸卡,工地入口实行每天24小时的值班制度,谢绝外来人员进场,以确保安全;10、开工前各岗位操作人员必须对机械设备进行安全检查,确认机械性能良好,方可开工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 测绘

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
