外墙干挂花岗岩施工方案.docx

上传人:p** 文档编号:773119 上传时间:2024-02-26 格式:DOCX 页数:7 大小:131.07KB
下载 相关 举报
外墙干挂花岗岩施工方案.docx_第1页
第1页 / 共7页
外墙干挂花岗岩施工方案.docx_第2页
第2页 / 共7页
外墙干挂花岗岩施工方案.docx_第3页
第3页 / 共7页
外墙干挂花岗岩施工方案.docx_第4页
第4页 / 共7页
外墙干挂花岗岩施工方案.docx_第5页
第5页 / 共7页
外墙干挂花岗岩施工方案.docx_第6页
第6页 / 共7页
外墙干挂花岗岩施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙干挂花岗岩施工方案.docx》由会员分享,可在线阅读,更多相关《外墙干挂花岗岩施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

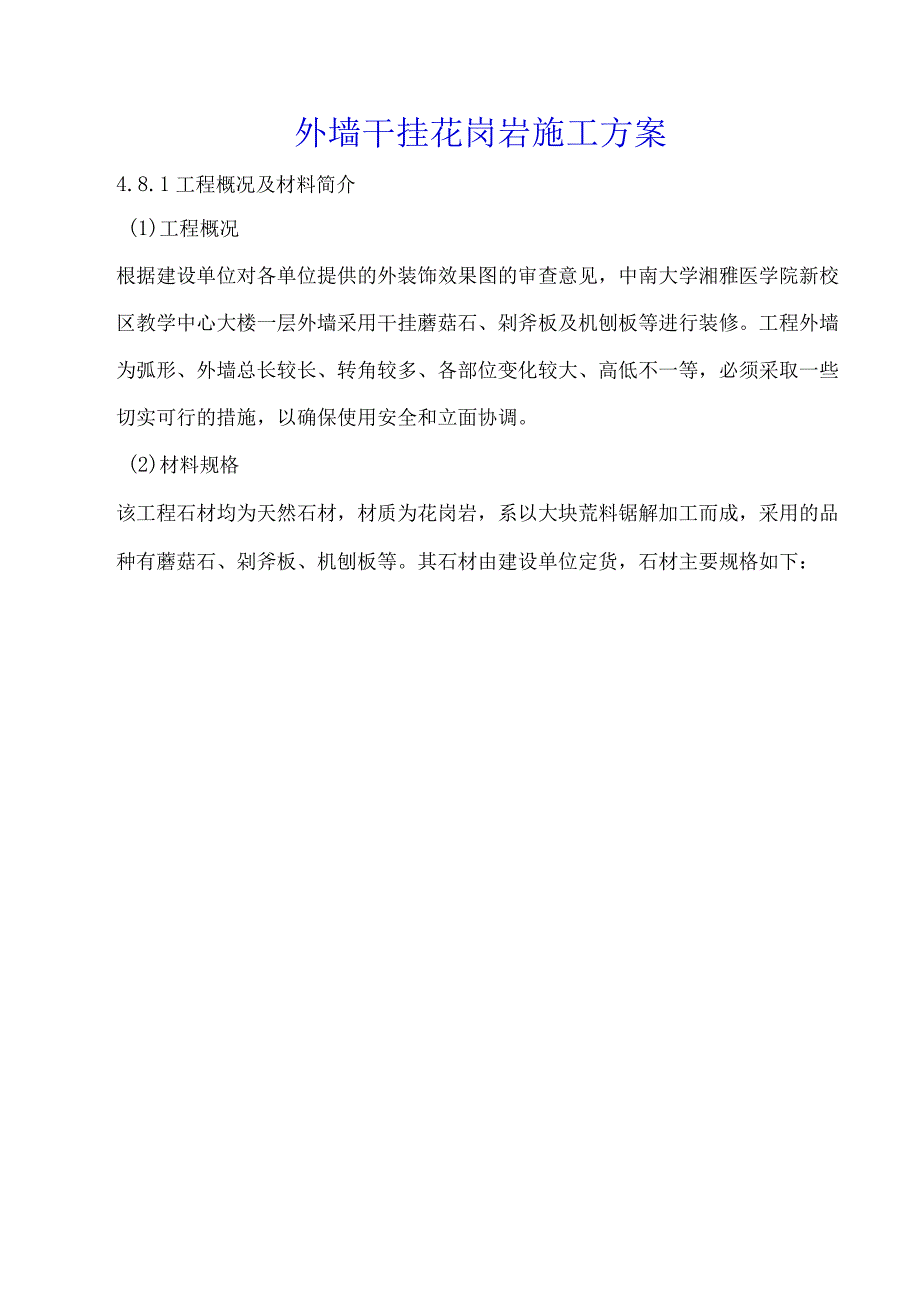

1、外墙干挂花岗岩施工方案4.8.1工程概况及材料简介(1)工程概况根据建设单位对各单位提供的外装饰效果图的审查意见,中南大学湘雅医学院新校区教学中心大楼一层外墙采用干挂蘑菇石、剁斧板及机刨板等进行装修。工程外墙为弧形、外墙总长较长、转角较多、各部位变化较大、高低不一等,必须采取一些切实可行的措施,以确保使用安全和立面协调。(2)材料规格该工程石材均为天然石材,材质为花岗岩,系以大块荒料锯解加工而成,采用的品种有蘑菇石、剁斧板、机刨板等。其石材由建设单位定货,石材主要规格如下:蘑菇石为7090厚,规格以300X600为基本板,框架柱根据柱截面尺寸从300X600300X850左右,局部尺寸现场调整

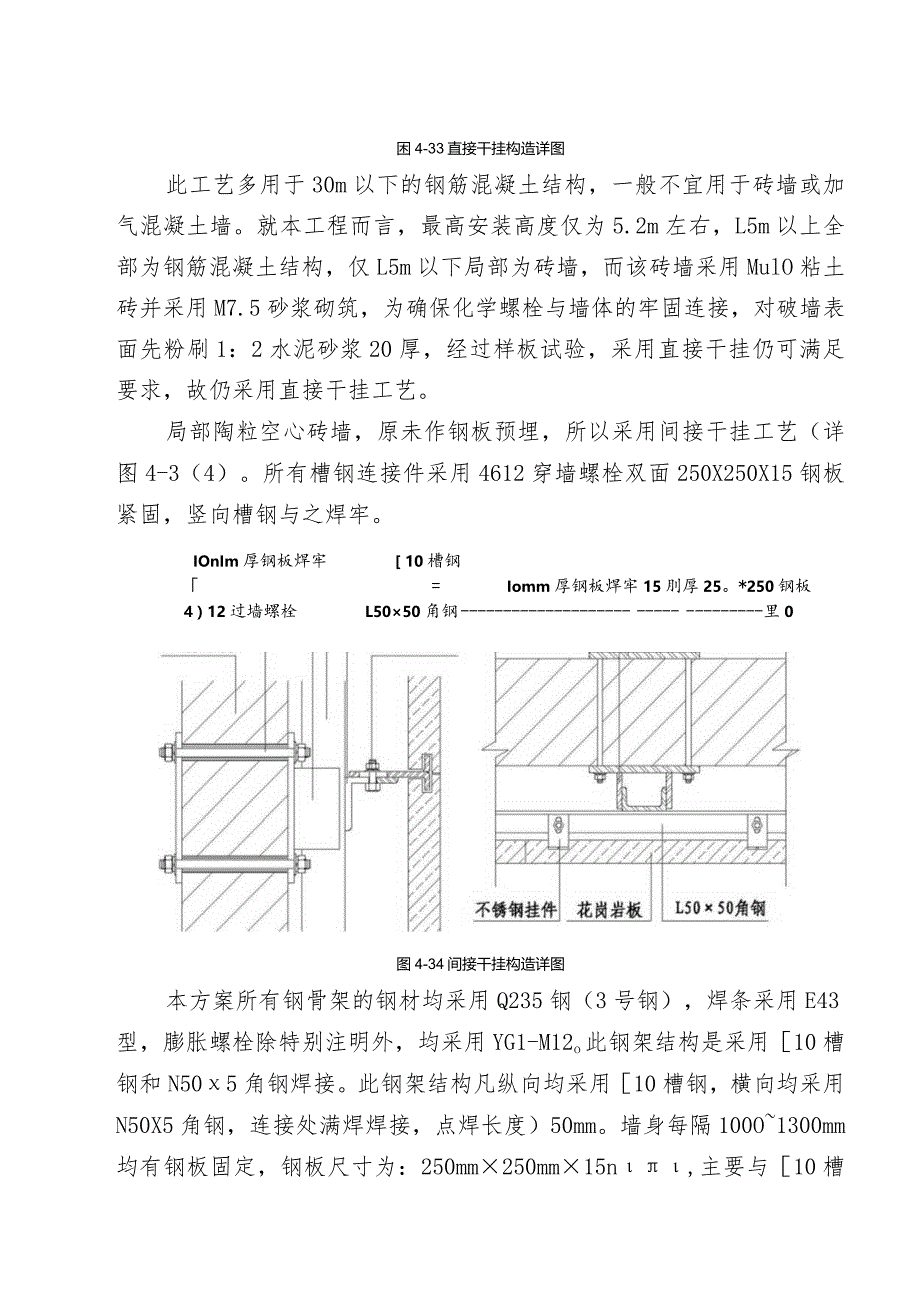

2、。剁斧板及机刨板为30厚,规格以300X900为模数,局部长度据现场实际进行调整,线脚及底板、盖板据各部位实际尺寸现场裁切。4.8.2施工工艺及有关要求(1)施工准备根据设计意图及实际结构尺寸完善分格设计,节点设计,并作出翻样图。根据翻样图提出加工计划。进行挂件设计,并对样品进行承载破坏性试验及疲劳破坏性试验。根据挂件设计,组织挂件加工。测量放线:在结构各转角处吊垂线,用来确定石材的外型轮廓尺寸,对结构突出较大的部位进行局部剔凿处理,以轴线及标高为基线,弹出板材竖向分格控制线,再以各处标高线为基线放出板材横向分格控制线。根据翻样图及挂件形式,确定钻孔位置。(2)干挂工艺石材干挂工艺分直接干挂和

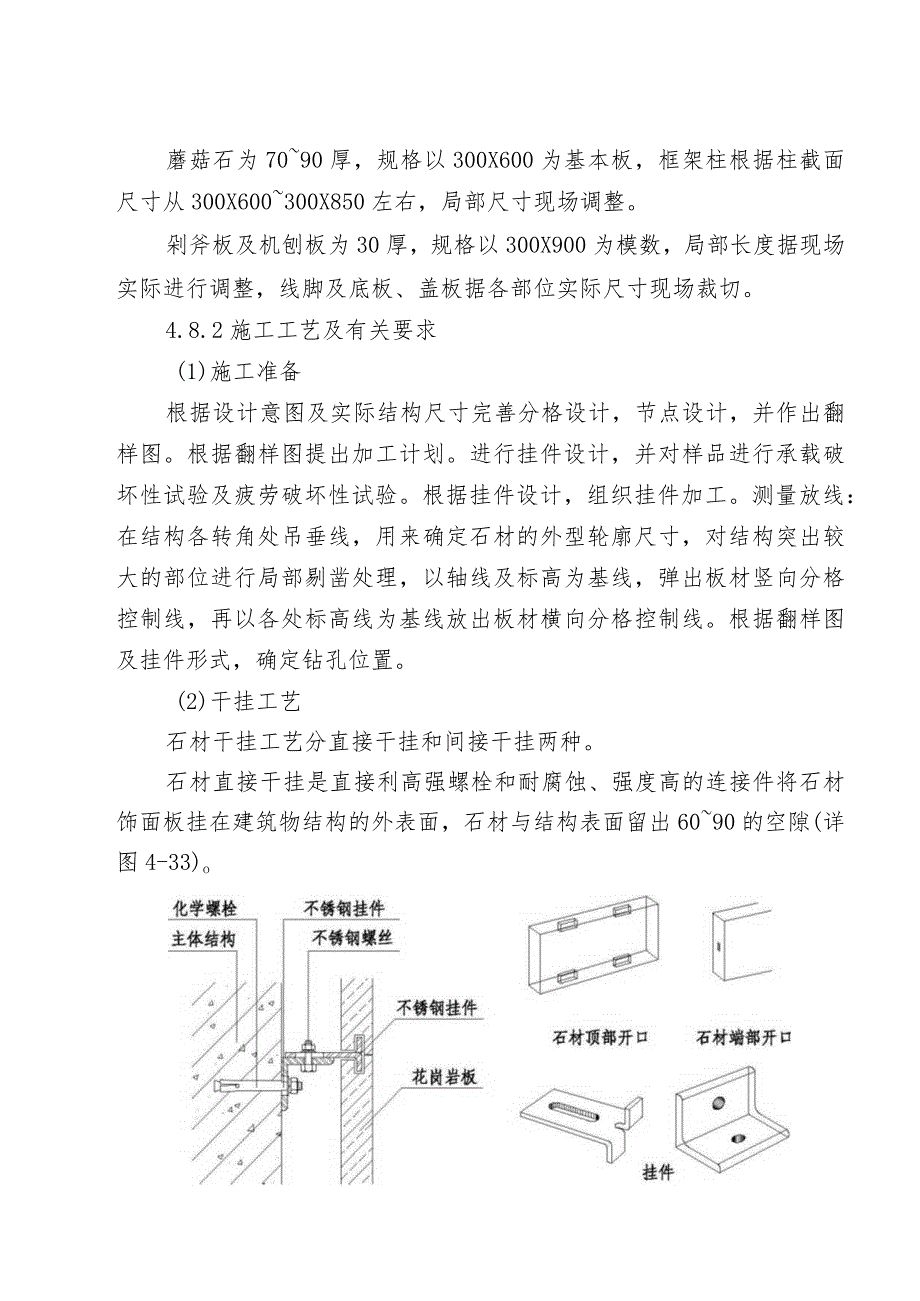

3、间接干挂两种。石材直接干挂是直接利高强螺栓和耐腐蚀、强度高的连接件将石材饰面板挂在建筑物结构的外表面,石材与结构表面留出6090的空隙(详图4-33)o困4-33直接干挂构造详图此工艺多用于30m以下的钢筋混凝土结构,一般不宜用于砖墙或加气混凝土墙。就本工程而言,最高安装高度仅为5.2m左右,L5m以上全部为钢筋混凝土结构,仅L5m以下局部为砖墙,而该砖墙采用MulO粘土砖并采用M7.5砂浆砌筑,为确保化学螺栓与墙体的牢固连接,对破墙表面先粉刷1:2水泥砂浆20厚,经过样板试验,采用直接干挂仍可满足要求,故仍采用直接干挂工艺。局部陶粒空心砖墙,原未作钢板预埋,所以采用间接干挂工艺(详图4-3(

4、4)。所有槽钢连接件采用4612穿墙螺栓双面250X250X15钢板紧固,竖向槽钢与之焊牢。IOnIm厚钢板焊牢10槽钢=Iomm厚钢板焊牢15刖厚25。*250钢板4)12过墙螺栓L5050角钢里0图4-34间接干挂构造详图本方案所有钢骨架的钢材均采用Q235钢(3号钢),焊条采用E43型,膨胀螺栓除特别注明外,均采用YG1-M12o此钢架结构是采用10槽钢和N505角钢焊接。此钢架结构凡纵向均采用10槽钢,横向均采用N50X5角钢,连接处满焊焊接,点焊长度)50mm。墙身每隔100O1300mm均有钢板固定,钢板尺寸为:250mm250mm15n,主要与10槽钢焊接固定。钢板规格位置正确,

5、与基础接触紧贴平稳,焊接牢固,焊口采用除渣检查,以防虚焊。所有节点连接焊缝均采用角焊缝,焊角厚度除特别注明外,均为5mm;所有拼接接头均应沿搭接周边满焊,且每侧焊缝长度应N50mm0所有钢件应在除锈后刷红丹防锈漆二道。所有外墙花岗岩挂件处用干挂胶,中间分格缝用白色外墙胶。所有外墙挂石构件用不锈钢挂件。干挂工艺的特点主要为:施工不受季节影响;可由上往下施工,有利于成品保护;不受粘贴砂浆析碱的影响,可保持石材饰面本色;连接挂件三维空间可调,易使饰面平整。根据本工程特点及样板安装情况,本工程采用厚不锈钢板弯制的双钩挂件,其主要工艺流程如下:工地收货一清理结构表面一结构上弹出垂直线一大角挂竖直钢丝一挂

6、水平位置线一结构上打膨胀螺丝安装底部托件(不锈钢质)一试装底层板用其定位一结构上打膨胀螺丝并安装底层板上部挂件一调节底层板并用挂件固定一用干挂胶填底层挂件处槽孔一将干挂胶灌入上层板的下部槽孔内一临时固定上层石板一结构上钻孔插固膨胀螺丝并安装不锈钢挂件一调节上层板并用挂件固定一嵌板缝密封胶一饰面板清洗。4.8.3工艺要求根据设计要求,核对选用块材的品种、规格,并进行统一编号。根据确定的孔位用电锤在结构面钻孔,钻头要求垂直结构面,如遇结构主筋可以左右移动,但需在合理范围内移动,以确保两个挂件在一块板上受力均匀,固定膨胀螺栓及挂件。局部墙体为空心砖砌体,应采用间接干挂工艺,竖向型钢用膨胀螺栓固定在结

7、构梁上,水平型钢与竖向型钢焊接,膨胀螺栓钻孔位置要准确,深度在65mm以内。下膨胀螺栓前要将孔内粉尘清理干净,螺栓埋设要垂直、牢固,连接件要垂直、方正。型钢安装前先刷两遍防锈漆,焊接时要求三面围焊,有效焊接长度212Cnb焊接高度hl-6mm,要求焊缝饱满,不准有砂眼、咬肉现象。型钢安装完毕需在焊缝处补涂防锈漆。挂线:按大样图要求,用经纬仪测出大角两个面竖向控制线,在大角上、下两端固定挂线的角钢,用钢丝挂竖向控制线,并在控制线的上、下作出标记。安装底层石材的托件,放置底层石板,调节并固定。结构钻孔,插入膨胀螺栓,镶不锈钢固定件。用干挂胶嵌入下层石材上部槽孔及上层石材下部槽孔,安装上层石材。上层

8、石材切槽钻孔,插膨胀螺栓,镶不锈钢固定件。重复工序5和6,直至完成全部石材安装,最后镶顶层石材。清理石材饰面,贴防污胶条,密封胶嵌缝。4.8.4注意事项挂板时的缝宽及挂件位置要适当调整,先试挂每块板,用靠层板找平后再正式挂板,正式挂板前将干挂胶注入板的槽孔内,挂件应全部插入石材槽孔,后将干挂胶清洁干净,不得污染板面,遇结构凹陷过多,超出挂件可调范围时,可采用加长挂件。每块板经质检合格后,将挂件与膨胀螺栓连接处及挂件与角钢连接处抹上干挂胶,以防螺栓松动挂件因受力而下滑。石村安装后,如果上层还要进行其他抹灰时,则应对块材表面采取保护措施。4.8.5主要部位石材布板立面图根据设计图纸及现场实际情况,各主要部位石材立面布置详见图4-35.4-36、4-374-38o中南大学湘旗医宇院新校区教学中心大楼施1组SU史计h弱空一H IJLLLJ BeBS m IJrDTTrmTDm DIDHDec DIB1B1B(削ln 三叫 三二I, DUeB=l QnBBHSS Dlwle3le3llalDlisIlI;rausaa DeDE3 uLrc Snnc T iDa De3ee5 OBeSD mlW OaaBn BDBB湖南长大住沿空团股份有限公司中南大学场日经珅部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
