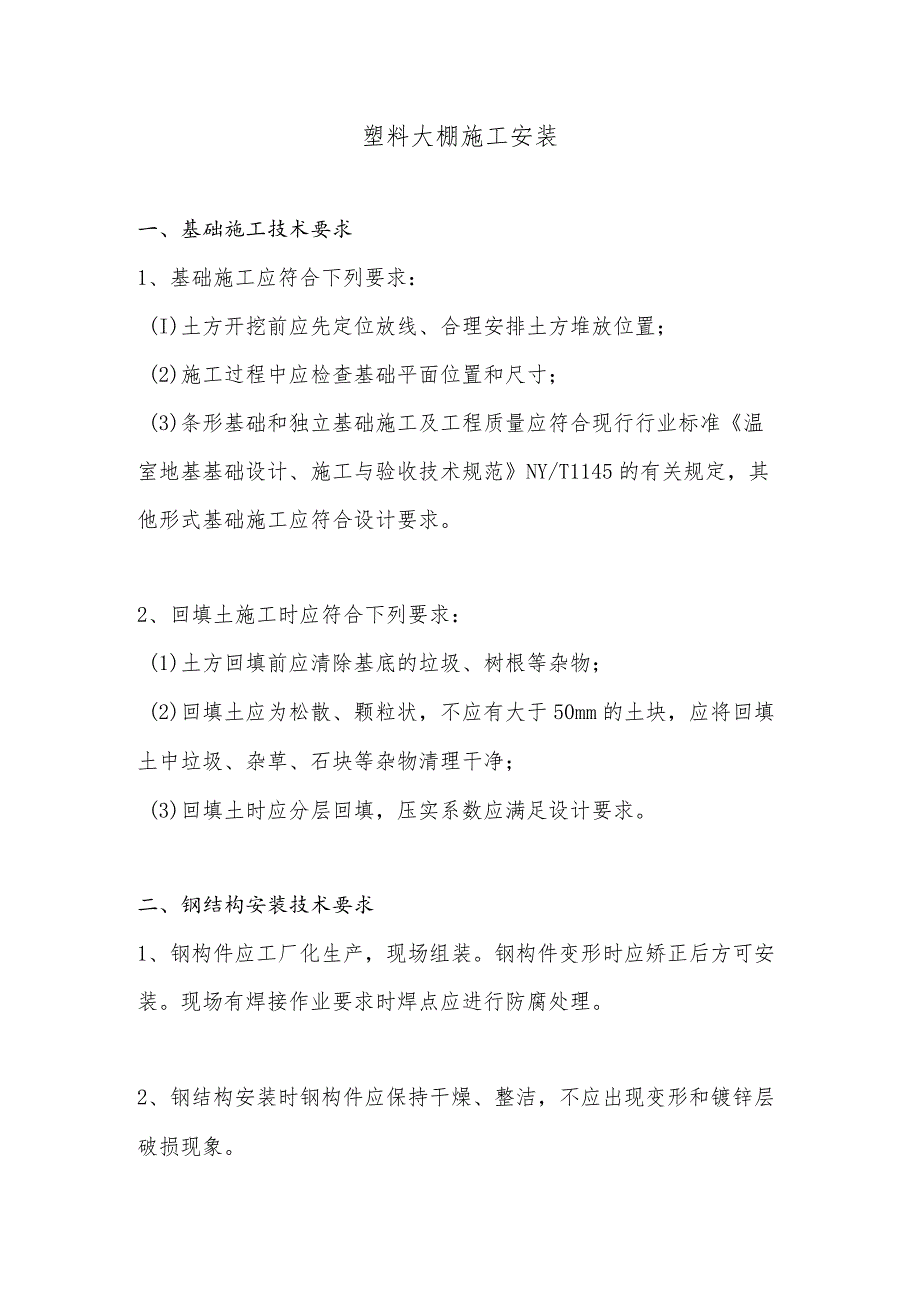

1、塑料大棚施工安装一、基础施工技术要求1、基础施工应符合下列要求:(I)土方开挖前应先定位放线、合理安排土方堆放位置;(2)施工过程中应检查基础平面位置和尺寸;(3)条形基础和独立基础施工及工程质量应符合现行行业标准温室地基基础设计、施工与验收技术规范NY/T1145的有关规定,其他形式基础施工应符合设计要求。2、回填土施工时应符合下列要求:(1)土方回填前应清除基底的垃圾、树根等杂物;(2)回填土应为松散、颗粒状,不应有大于50mm的土块,应将回填土中垃圾、杂草、石块等杂物清理干净;(3)回填土时应分层回填,压实系数应满足设计要求。二、钢结构安装技术要求1、钢构件应工厂化生产,现场组装。钢构件

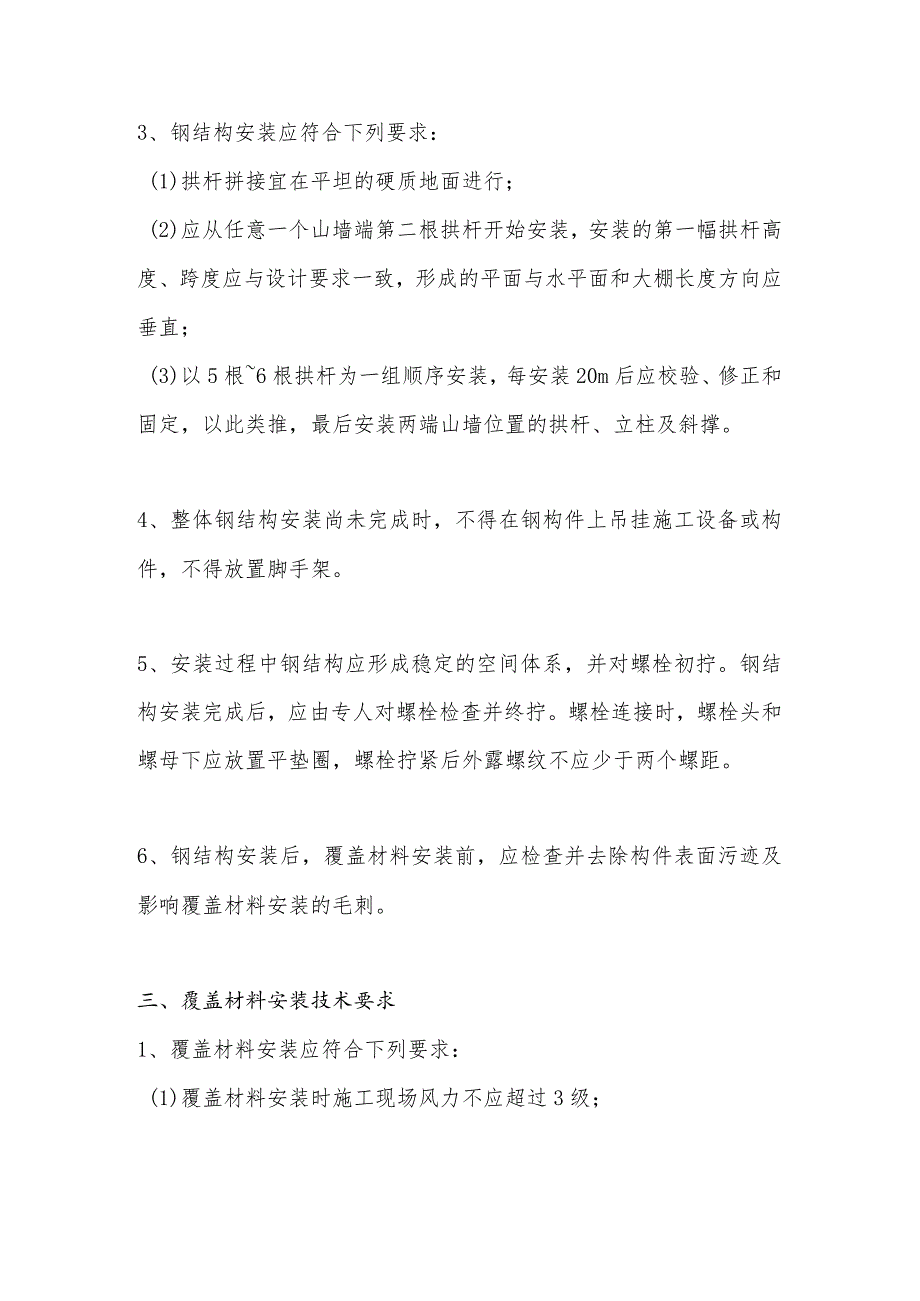

2、变形时应矫正后方可安装。现场有焊接作业要求时焊点应进行防腐处理。2、钢结构安装时钢构件应保持干燥、整洁,不应出现变形和镀锌层破损现象。3、钢结构安装应符合下列要求:(1)拱杆拼接宜在平坦的硬质地面进行;(2)应从任意一个山墙端第二根拱杆开始安装,安装的第一幅拱杆高度、跨度应与设计要求一致,形成的平面与水平面和大棚长度方向应垂直;(3)以5根6根拱杆为一组顺序安装,每安装20m后应校验、修正和固定,以此类推,最后安装两端山墙位置的拱杆、立柱及斜撑。4、整体钢结构安装尚未完成时,不得在钢构件上吊挂施工设备或构件,不得放置脚手架。5、安装过程中钢结构应形成稳定的空间体系,并对螺栓初拧。钢结构安装完成

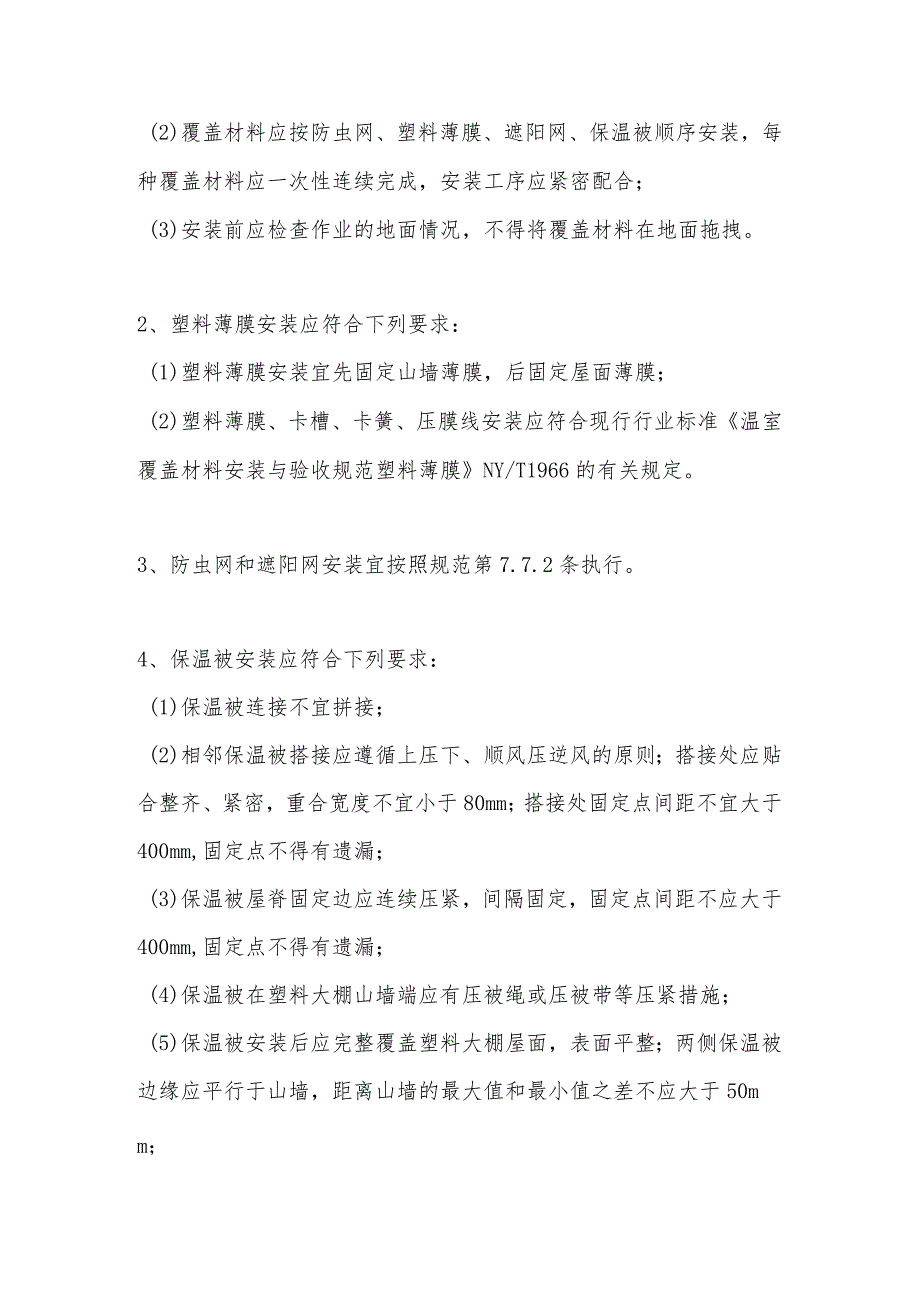

3、后,应由专人对螺栓检查并终拧。螺栓连接时,螺栓头和螺母下应放置平垫圈,螺栓拧紧后外露螺纹不应少于两个螺距。6、钢结构安装后,覆盖材料安装前,应检查并去除构件表面污迹及影响覆盖材料安装的毛刺。三、覆盖材料安装技术要求1、覆盖材料安装应符合下列要求:(1)覆盖材料安装时施工现场风力不应超过3级;(2)覆盖材料应按防虫网、塑料薄膜、遮阳网、保温被顺序安装,每种覆盖材料应一次性连续完成,安装工序应紧密配合;(3)安装前应检查作业的地面情况,不得将覆盖材料在地面拖拽。2、塑料薄膜安装应符合下列要求:(1)塑料薄膜安装宜先固定山墙薄膜,后固定屋面薄膜;(2)塑料薄膜、卡槽、卡簧、压膜线安装应符合现行行业标

4、准温室覆盖材料安装与验收规范塑料薄膜NY/T1966的有关规定。3、防虫网和遮阳网安装宜按照规范第7.7.2条执行。4、保温被安装应符合下列要求:(1)保温被连接不宜拼接;(2)相邻保温被搭接应遵循上压下、顺风压逆风的原则;搭接处应贴合整齐、紧密,重合宽度不宜小于80mm;搭接处固定点间距不宜大于400mm,固定点不得有遗漏;(3)保温被屋脊固定边应连续压紧,间隔固定,固定点间距不应大于400mm,固定点不得有遗漏;(4)保温被在塑料大棚山墙端应有压被绳或压被带等压紧措施;(5)保温被安装后应完整覆盖塑料大棚屋面,表面平整;两侧保温被边缘应平行于山墙,距离山墙的最大值和最小值之差不应大于50m

5、m;(6)保温被应表面整洁,不得有撕裂、刺破、磨损等现象。四、设备安装技术要求1、设备安装应符合下列要求:(1)设备安装应与相对应的覆盖材料安装同时进行。(2)卷轴应在地面连接,表面干净整洁,不得有明显弯曲、扭曲,连接部位不得影响覆盖材料安装。(3)覆盖材料在卷轴上缠绕不应少于2圈;覆盖材料与卷轴固定时,不得使覆盖材料出现破损或皱褶,固定塑料薄膜和遮阳网宜采用固膜卡,固定保温被宜采用铁丝或尼龙绳,固定点应均匀布置,固定点间距应符合下列要求:1)固定塑料薄膜时,不宜大于500mm;2)固定遮阳网时,不宜大于500mm;3)固定保温被时,不宜大于400mm。(4)设备配套电机接线方式符合国家相关标

6、准,电机和开关应有防水措施。(5)导向杆应与卷轴成直角,允许偏差为2。采用伸缩式导向杆形式时,导向杆之间重叠不应小于200mmo(6)设备运转部位应有安全防护措施,设备相应部位应有安全警示标志。2、设备调试应符合下列要求:(1)设备安装完毕后,应分别调试,直到正常运行为止;(2)设备连接部位反复运行时应无松动现象;(3)卷膜开窗机、卷网机、卷被机调试时应符合下列要求:D运转灵活、平顺、无异常声音,上卷和下铺时均可停留在任意位置;2)卷轴应保持平整,不得有明显的扭曲变形,在任意停留位置卷膜开窗机、卷网机卷轴通长方向高差不宜大于卷轴总长的2%o,卷被机卷轴通长方向高差不宜大于卷轴总长的3%o;3)行程控制开关应动作准确、灵敏可靠。3、棚门安装应符合下列要求:(1)棚门应优先于或同步于棚体的塑料薄膜安装;(2)安装过程中应避免棚门和门框产生变形;(3)棚门门扇应提前组装好,安装前检查外形尺寸,矫正后再与大棚钢结构安装;(4)推拉门上吊轨与棚头立柱应采用螺栓连接,连接方式不得影响山墙塑料薄膜安装;推拉门下导轨地基应坚固,农机具进出门时不应出现导轨变形;(5)推拉门上吊轨、下导轨与棚门应在同一垂直平面内;(6)棚门启闭应平顺、流畅、无卡滞现象,门扇与门框间隙不应大于5mmo

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 通信/电子 > 室内分布

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
