农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx

上传人:p** 文档编号:773641 上传时间:2024-02-26 格式:DOCX 页数:14 大小:25.20KB
下载 相关 举报
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第1页
第1页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第2页
第2页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第3页
第3页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第4页
第4页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第5页
第5页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第6页
第6页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第7页
第7页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第8页
第8页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第9页
第9页 / 共14页
农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx》由会员分享,可在线阅读,更多相关《农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲.docx(14页珍藏版)》请在第壹文秘上搜索。

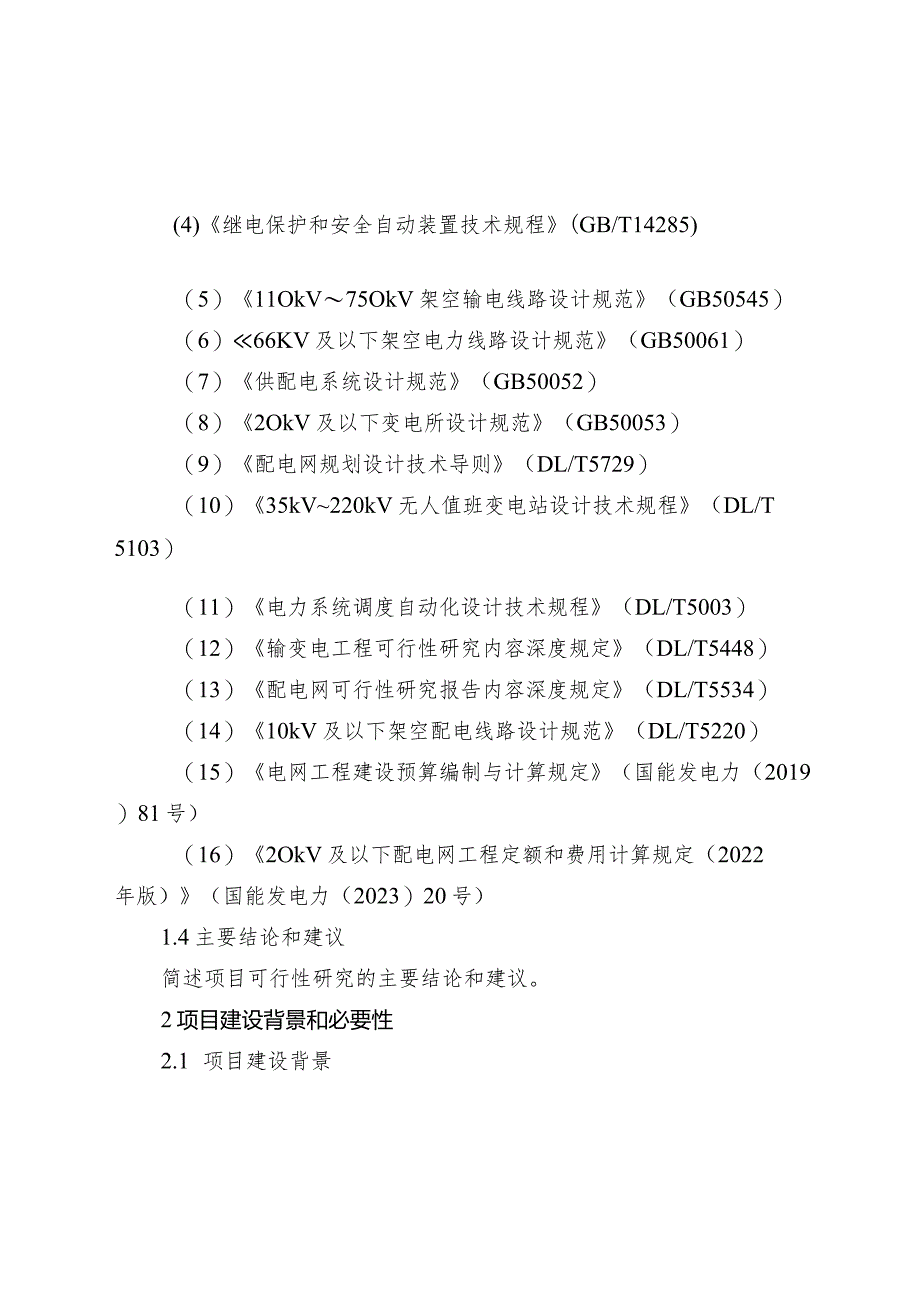

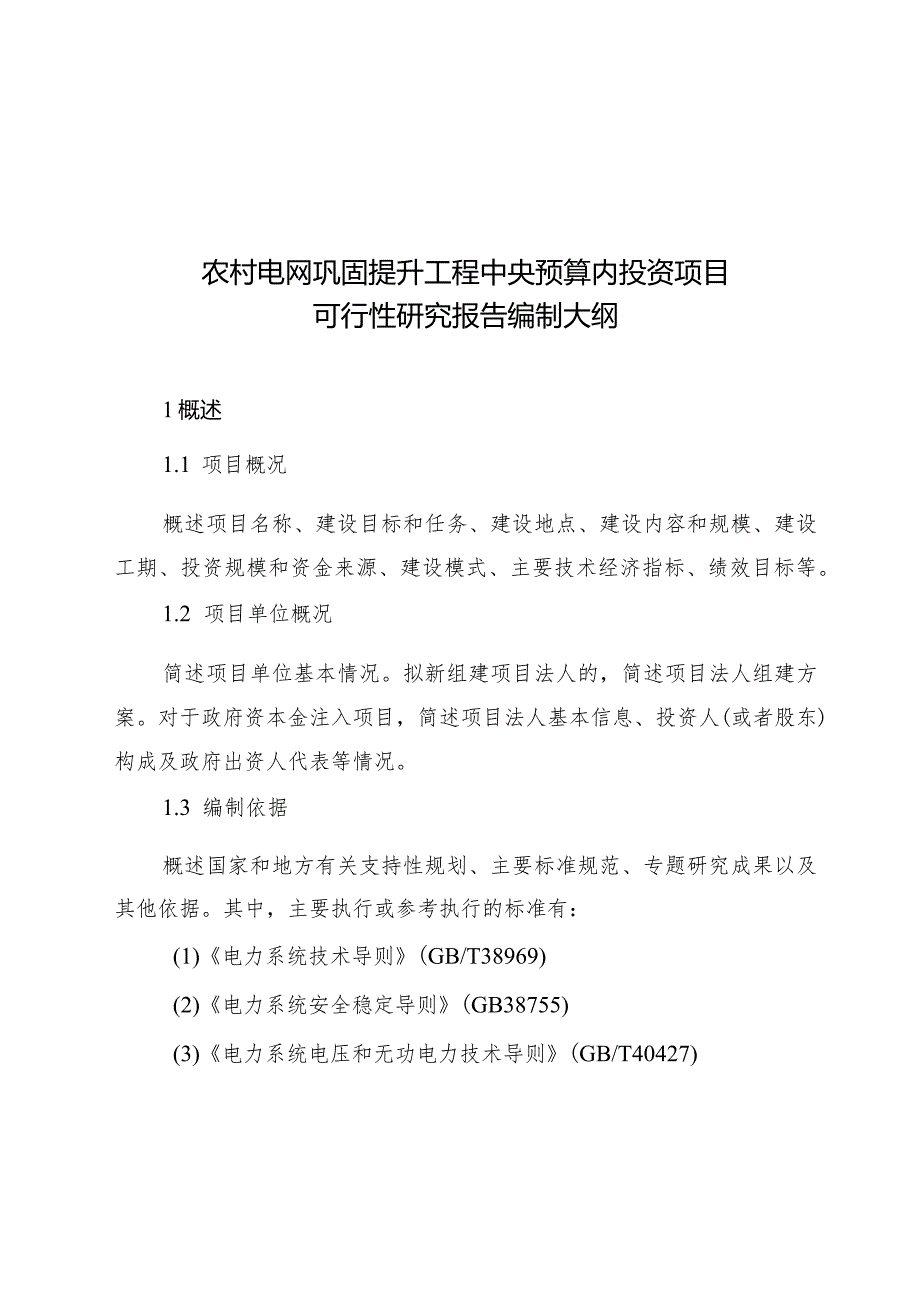

1、农村电网巩固提升工程中央预算内投资项目可行性研究报告编制大纲1概述1.1 项目概况概述项目名称、建设目标和任务、建设地点、建设内容和规模、建设工期、投资规模和资金来源、建设模式、主要技术经济指标、绩效目标等。1.2 项目单位概况简述项目单位基本情况。拟新组建项目法人的,简述项目法人组建方案。对于政府资本金注入项目,简述项目法人基本信息、投资人(或者股东)构成及政府出资人代表等情况。1.3 编制依据概述国家和地方有关支持性规划、主要标准规范、专题研究成果以及其他依据。其中,主要执行或参考执行的标准有:(1)电力系统技术导则(GB/T38969)(2)电力系统安全稳定导则(GB38755)(3)电

2、力系统电压和无功电力技术导则(GB/T40427)(4)继电保护和安全自动装置技术规程(GB/T14285)(5)11OkV75OkV架空输电线路设计规范(GB50545)(6)66KV及以下架空电力线路设计规范(GB50061)(7)供配电系统设计规范(GB50052)(8)2OkV及以下变电所设计规范(GB50053)(9)配电网规划设计技术导则(DL/T5729)(10)35kV220kV无人值班变电站设计技术规程(DL/T5103)(11)电力系统调度自动化设计技术规程(DL/T5003)(12)输变电工程可行性研究内容深度规定(DL/T5448)(13)配电网可行性研究报告内容深度规

3、定(DL/T5534)(14)10kV及以下架空配电线路设计规范(DL/T5220)(15)电网工程建设预算编制与计算规定(国能发电力(2019)81号)(16)2OkV及以下配电网工程定额和费用计算规定(2022年版)(国能发电力(2023)20号)1.4主要结论和建议简述项目可行性研究的主要结论和建议。2项目建设背景和必要性2.1 项目建设背景项目所在县域的经济社会、自然环境等简况,电力系统简况。2.2 项目建设必要性从供电能力、供电可靠性、电能质量等方面简述当地农村电网存在的突出矛盾问题,详细说明项目建设的必要性和建设时机的适当性。2.3 政策符合性简述项目与农村电网巩固提升工程规划以及

4、经济社会发展规划、区域规划、国土空间规划等规划的衔接性,与服务乡村振兴、共同富裕、扩大内需、科技创新、节能减排、碳达峰碳中和等重大政策目标的符合性。说明项目用地预审、规划选址等行政审批手续办理和其他前期工作进展情况。2.4 需求分析与预期产出3.1 现状分析综述项目相关区域农村电网规模、网架结构、供电能力、往年负荷及电量情况、电力系统发展规划情况、分布式可再生能源接入消纳情况等。对35千伏及以上电压等级项目,应明确项目在电力系统中的功能定位,确定合理的供电范围。3.2 电力负荷预测综合产业布局、人口集聚、终端用能结构调整等因素,提出电力需求预测,开展电力平衡分析。3.3 建设内容和规模对35千

5、伏及以上电压等级项目,研究明确接入系统方案、一次系统、二次系统。接入系统方案。对涉及新增出线等需调整原接入系统方案的项目,应根据农村电网规划、供电可靠性分析、站址周边电网情况及线路路径条件等因素,提出多个接入系统方案,通过技术经济比选确定推荐方案,并对接入系统方案的远期适应性进行分析。一次系统。在电力负荷预测基础上,经过多方案比选,提出本项目建设规模,包括变压器容量、台数(本期及最终规模)、中性点接地方式,各侧电压出线回路数和方向(本期及最终规模)、导线型号及长度、无功补偿配置等。说明相关配套工程项目,如对侧间隔等。对推荐方案需进行电气计算和校验分析。对原址重建或改造项目,需论述项目建设期内的

6、过渡方案。对分阶段实施的网架完善工程,应说明本期项目与目标网架的衔接性。二次系统。研究提出系统继电保护方案、安全自动装置配置方案、通信方案、调度自动化方案、电能计量方案等。对35千伏以下电压等级项目,分电压等级明确新建或改造配电变压器台数和总容量、线路长度和导线截面、低压无功补偿装置台数和总容量、户表改造数量等主要建设规模,必要时可列表说明。在分析必要性的基础上,提出二次系统的要求。3.4 项目预期产出及成效研究提出项目投运后新增供电能力、预计年供电量,满足农村地区用电需求、提升供电可靠性、电能质量等情况。4项目选址与要素保障4.1 项目选址或选线变电站选址。论述地方规划、地形地貌、压覆矿产、

7、工程地质、土石方工程、环境、水文、历史文物、进出线条件、站用电源、交通运输、土地用途、周边设施影响等多种因素,按照靠近负荷中心、与各级各类国土空间规划协调,具有适宜的地质、地形地貌、环境、水文、交通等条件,尽量不占用基本农田等原则,宜提出两个及以上站址方案,并提出推荐站址。明确站址具体位置及土地性质。特殊情况下(如环境所限),对唯一可行站址方案进行论证。线路路径方案。根据国土空间规划、环保要求等外部条件,在落实有关协议的基础上,研究提出路径方案、线路长度及架设方式。线路路径选择时,应避开自然灾害多发地区、采空区、环境敏感区域,自然保护区和风景名胜区的核心区和缓冲区,以及军事设施、大型工矿企业及

8、重要设施。充分考虑与电台、机场、弱电线路等邻近设施的相互影响,确需穿越耕地时应尽量避免或减少对农业机械化耕作的影响,充分利用现有的交通条件,并进行多方案的综合技术经济比较。10千伏及以下线路根据实际情况简化路径方案比较。选择线路长度短、对城乡建设规划影响小、投资省、方便长期运行维护的路径方案作为推荐方案。4.2 项目建设条件分析项目所在区域的自然环境、交通运输、公用工程等建设条件。其中,自然环境条件包括地形地貌、气象、水文、泥沙、地质、地震、防洪等;交通运输条件包括铁路、公路、港口、机场、管道等;公用工程条件包括周边市政道路、水、电、气、热、消防和通信等。阐述施工条件、生活配套设施和公共服务依

9、托条件等。4.3 要素保障分析土地要素保障。分析与需新增用地的项目相关的国土空间规划、建设用地控制指标等土地要素保障条件。说明项目用地总体情况,包括地上(下)物情况等;涉及占用永久基本农田的,说明永久基本农田占用补划情况。资源环境要素保障。分析项目水资源、能源、大气环境、生态等承载能力及其保障条件,以及取水总量、能耗、碳排放强度和污染减排指标控制要求等,说明是否存在环境敏感区和环境制约因素。项目单位应根据项目具体情况取得规划、国土、林业等部门关于项目站址(配变落点)及路径的用地、用林、环保、水保等相关协议,省级能源主管部门应加强统筹协调。5项目建设方案5.1 变电工程对35千伏及以上电压等级项

10、目,研究明确总平面布置方案、电气主接线、设备选型、电气二次、站区规划等。总平面布置方案。在满足安全可靠的前提下,以节约占地和减少工程量为目标,提出变电站电气总平面布置方案。总平面布置应充分考虑电气设备布置需求,并考虑运输、消防、排水等需要,紧凑布置、节约用地。变电站优先采用半户外式布置。电气主接线。根据电力系统规划及变电站的功能定位,按照安全可靠、运行灵活、节约占地及投资、近远期结合等原则,提出变电站各电压等级电气主接线。设备选型。根据变电站负荷性质、环境条件等,按照资源节约、经济合理等原则进行变压器、断路器、电抗器、电容器等主要电气设备选择和配电装置布置方案设计。电气二次。提出变电站计算机监

11、控系统、元件保护、交直流电源系统、二次设备布置等电气二次方案。站区规划等。说明站区规划和总布置,建筑规模及结构设想。简述变电站供排水、暖通和消防等设施。简述变电站防雷接地措施。根据需要进行反恐配置。对35千伏以下电压等级项目,分电压等级明确新建或改造配电变压器台数和总容量、低压无功补偿装置台数和总容量、户表改造数量等,明确各乡镇(或村)的工程规模,必要时可列表说明。配电变压器优先采用台架式布置。5.2 线路工程对35千伏及以上电压等级项目:根据沿线气象资料的数理统计结果及附近已有线路的运行经验确定气温、风速、覆冰、地质、水文、抗震等设计条件。根据工程要求及地形特点确定导线、地线参数和布置方式,

12、提出杆塔、基础型式,优先采用架空线路。依据电网污区分布图,根据沿线已有线路的运行经验和污秽调查等确定污区划分,在此基础上考虑合理的绝缘配置及防雷接地要求。对35千伏以下电压等级项目,分析项目相关区域气温、风速、覆冰、地质、水文、抗震等设计条件,明确导线型号、杆型及基础要求,优先采用架空线路。分电压等级明确新建或改造线路长度和导线型号等,明确各乡镇(或村)的工程规模,必要时可列表说明。5.3 停电过渡方案说明项目施工过程中的停电过渡方案,初步确定停电时户数。具备条件的地区应采取不停电作业等措施,缩小停电时间和范围,提高供电可靠性。5.4 用地征收补偿(安置)方案涉及土地征收的项目,应根据有关法律

13、法规政策规定,提出征收补偿(安置)方案。土地征收补偿(安置)方案应包括征收范围、土地现状、补偿(安置)费用等内容。5.5 数字化方案具备条件的地区和项目可探索开展数字化应用,包括技术、设备、工程、建设管理和运维、网络与数据安全保障等方面,提出以数字化交付为目的,实现设计一施工一运维全过程数字化应用方案。5.6 建设管理方案提出项目建设组织模式和机构设置,制定安全、质量管理方案和验收标准,明确建设安全和质量管理目标和要求。提出拟采用新材料、新设备、新技术、新工艺等提高工程安全质量效益的具体措施。根据项目实际提出拟实施以工代赈的建设任务等。提出项目建设工期,对项目建设主要时间节点做出时序性安排。提

14、出包括招标范围、招标组织形式和招标方式等在内的项目招标方案。研究提出拟采用的建设管理模式,如代建管理、全过程工程咨询服务、工程总承包(EPC)等。6项目运营方案6.1 运营责任主体明确项目运营主体。对于委托第三方运营管理的,应提出对第三方的运营管理能力要求,签订相关协议,确保项目可持续运营。6.2 运营组织方案研究提出与项目合规运营要求相匹配的组织机构设置方案、人力资源配置方案、员工培训需求及计划等。6.3 安全保障方案分析项目运营管理中存在的危险因素及其危害程度,明确安全生产责任制,建立安全管理体系,提出劳动安全与卫生、职业健康防范措施,以及项目可能涉及的数据安全、网络安全的责任制度或措施方

15、案,并制定项目安全应急管理预案。6.4绩效管理方案研究提出项目全生命周期关键绩效指标和绩效管理机制。7项目投融资与财务方案71投资估算编制投资估算书,对项目总投资进行估算,并说明投资估算编制依据和编制范围。投资估算书的深度应能够满足方案比选及控制项目初步设计概算的要求,包括但不限于以下内容:项目概况简述、投资估算编制说明、投资估算分析、总估算表、专业汇总估算表、工程估算表、其他费用估算表、建设场地征用及清理费用估算表、勘察设计费明细表、主要设备材料汇总表及设备材料清册等。投资估算编制说明应包括估算编制依据和编制范围,工程量确定的主要依据和计算原则,执行的定额、指标以及主要设备、材料价格执行文件,建设场地征用及清理费用计算依据或相关标准,依据的技术经济文件和各项费用计算的执行文件,参照执行的农村电网建设相关财务政策等。如涉及闲置物资再利用,应明确其财务处理方式并说明理由。7.2 盈利能力分析35千伏及以上电压等级项目按单个项目、35千伏以下电压等级项目按县域进行财务评价,计算财务内部收益率、财务净现值、投资回收期等指标。对盈利能力较差的项目,从保障民生用电、促进乡村振兴等国民经济评价范畴阐述项目经济可行性。7.3 融资方案说明项目申请中央预算内投资等财政资金的必要性和安排方式,研究提出项目拟采用的融资方案,分析融资结构和

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 研究报告 > 统计年鉴/数据分析

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
