塔式起重机施工工艺.docx

上传人:p** 文档编号:773677 上传时间:2024-02-26 格式:DOCX 页数:19 大小:460KB
下载 相关 举报
塔式起重机施工工艺.docx_第1页
第1页 / 共19页
塔式起重机施工工艺.docx_第2页
第2页 / 共19页
塔式起重机施工工艺.docx_第3页
第3页 / 共19页
塔式起重机施工工艺.docx_第4页
第4页 / 共19页
塔式起重机施工工艺.docx_第5页
第5页 / 共19页
塔式起重机施工工艺.docx_第6页
第6页 / 共19页
塔式起重机施工工艺.docx_第7页
第7页 / 共19页
塔式起重机施工工艺.docx_第8页
第8页 / 共19页
塔式起重机施工工艺.docx_第9页
第9页 / 共19页
塔式起重机施工工艺.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《塔式起重机施工工艺.docx》由会员分享,可在线阅读,更多相关《塔式起重机施工工艺.docx(19页珍藏版)》请在第壹文秘上搜索。

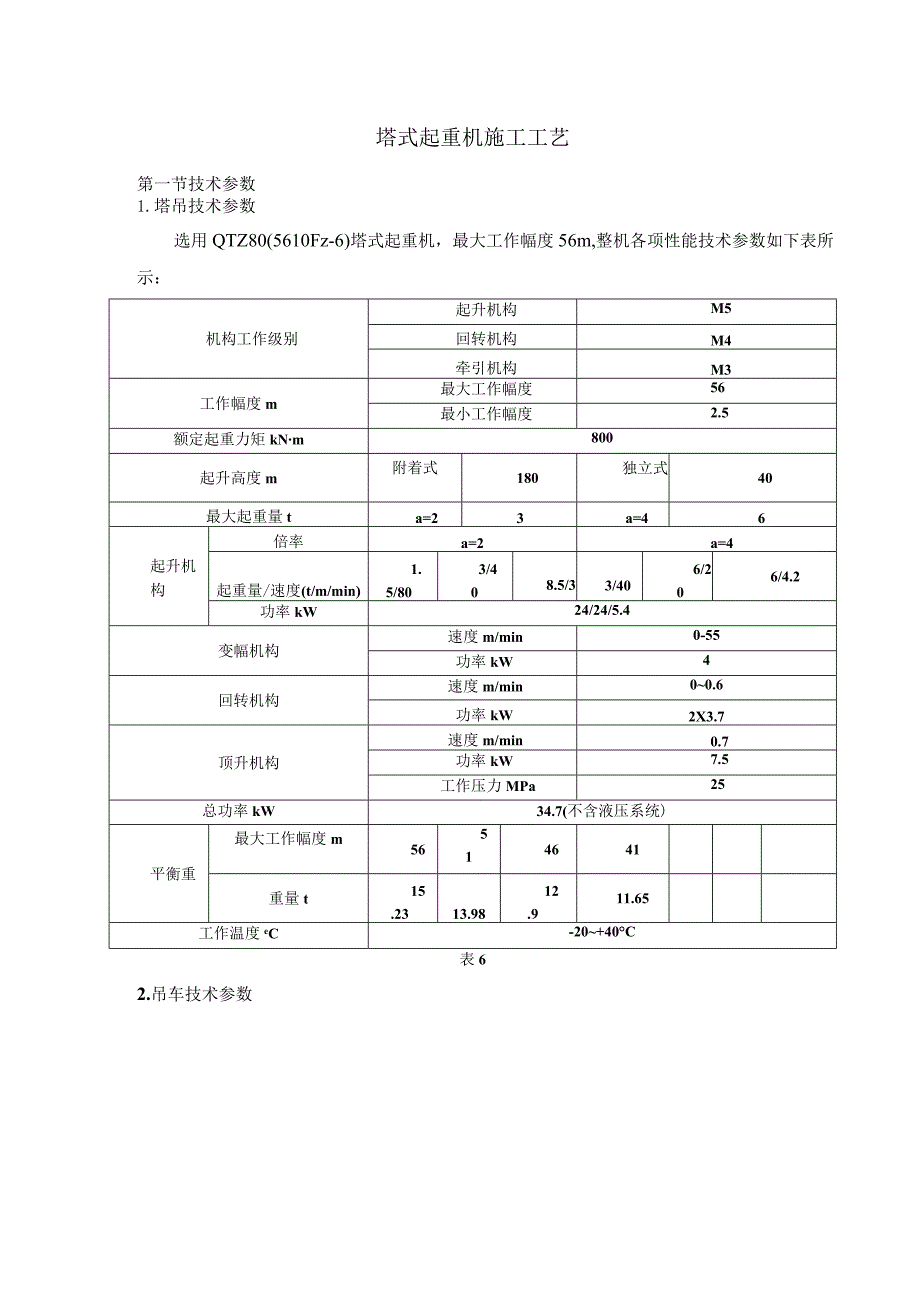

1、塔式起重机施工工艺第一节技术参数1.塔吊技术参数选用QTZ80(5610Fz-6)塔式起重机,最大工作幅度56m,整机各项性能技术参数如下表所示:机构工作级别起升机构M5回转机构M4牵引机构M3工作幅度m最大工作幅度56最小工作幅度2.5额定起重力矩kNm800起升高度m附着式180独立式40最大起重量ta=23a=46起升机构倍率a=2a=4起重量/速度(t/m/min)1.5/803/408.5/33/406/206/4.2功率kW24/24/5.4变幅机构速度m/min0-55功率kW4回转机构速度m/min00.6功率kW2X3.7顶升机构速度m/min0.7功率kW7.5工作压力MP

2、a25总功率kW34.7(不含液压系统)平衡重最大工作幅度m56514641重量t15.2313.9812.911.65工作温度eC-20+40C表62.吊车技术参数金加立眼,。力、后方作亚rsggg10,40m中金17.60m申氏的胃24.80mtS32.00m(1)&2h8SCC跖昌良(m)3S8()品目眦C)防酸(m)侬小SS三O研岛度蕨7maC)(m)325000限OO10.51470076.0018.113.52500064.5910.251470075.4242100061.439.971470073.7217.S2!78,0025,284.521500M139.641470072

3、.00Il6591177.3625.1651870054.749.2S1420070.26;:l-76,1725,035,5172N51.168.8613500683117.26InOO74,9724.89650078.0032.326157CU47.378.39IiI66J317,04880073.7624.74650077,5032.2I21C038.88L22!200063,0816.5482DO71,Sh24.41650075.6531.958960028,005.M900359.3115,95750068.8521.02610073.7931.669810355.3715.27710

4、066.3323.59550071,9131.33IO680351.2314.486400帆7623,1500070.00,10.9712500042.02底一506058,42219430066.1230.1314380030.009.6390052.7420,51380062.1029.1216,110016.5718.74310057.9327,9318253039.6716.52250053.5526,5220200031.4913.61I96048.9024.9522165020.009,29IGUO43.8822.924129038.3420.5426102031.9817.62X

5、81024.1413.7129一700lij11.07n33%66%100%2S(l,1W033%66%100%中,勺、IN033%66%10013?10643sca28t30420,Ir6876,7878禧睚230kg2-3QY25K汽车起出机主号起置性能索图1由材料计划表知,塔吊各部件中最重的部件为平衡臂,为6500Kg.故根据汽车吊主臂起重性能参数表综合考虑,选择汽车吊工作半径为9m,其中中长伸臂24.80m,主臂最小仰角20,最大仰角78,当仰角66.33时,起重量为7100Kg,起升高度23.59m,满足安装要求。第二节安装前准备1.对塔吊基础的验收安装前根据塔吊基础图进行验收,要求

6、表面水平偏差小于1/1000;2 ,塔吊安装前的检查验收全面检查塔吊钢结构无变形、开裂、锈蚀情况,表面油漆完好,机械部完好,运行正常,钢丝绳无磨损,扭曲现象,电器部分完整、无破损、绝缘情况良好,安全防护设施齐全,各限位器灵敏可靠。3 .场地准备清除安装场地的所有障碍物,平整夯实,保证安装吊车和运输车的承载力,确保道路畅通和足够的堆放场地。4 .安装吊车的选择根据塔机的主要部件重量,结合塔机基础布置后,选用一台25吨汽车吊,作业位置详见附件一。第三节安装步骤1 .工艺流程图图32 .安装工艺技术2.1 .安装塔身节2.1.1 结构简述IB图4塔机在起升高度为40米的独立状态下共有14节塔身节:包

7、括1节固定基节3节加强节10节标准节,各标准节内均设有供人上下的爬梯,并设有供人休息的平台。图5、图6先将2个标准节组装好(支腿固定式组装2个标准节B,底架固定式组装1个标准节个标准节B和和1个标准节A、标准节B在下方)将吊具挂在组装好标准节上(严禁吊水平腹杆),将其吊起,将标准节组安装到已埋好在固定基础上的基节上(或底架的基节上),用12件10.9级高强度螺栓连接牢靠。(塔身上有踏步的一面应位于准备安装平衡臂的下方)。此时固定基础上已有1个固定基节B和2个标准节B(底架固定式则有一个底架和1个标准节B和一个标准节A)oM36高强度螺栓的预紧扭矩为2400N-m,每根高强度螺栓均应拧入两个垫圈

8、和两个螺母并拧紧防松。双螺母中防松螺母的预紧扭矩应稍大于2400NmO用经纬仪或吊线法检查其垂直度,主弦杆四个侧面的垂直度误差应不大于1.51000o2.2 吊装爬升架图7、爬升架爬升架主要由爬升架结构、平台、爬梯及液压顶升系统、标准节引进装置等组成,塔机的顶升运动主要靠此部件完成。顶升油缸安装在爬升架后侧的横梁上(即预装平衡臂的一侧),液压泵站放在液压缸一侧的平台上,爬升架内侧有16个滚轮,顶升时滚轮支于塔身主弦杆外侧,起导向支承作用。为了便于顶升安装和安全需要,在爬升架中部及上部位置设有平台,并在引进梁上也设有平台,顶升时,工作人员站在平台上,操纵液压系统,完成顶升、引入标准节和固定塔身螺

9、栓的工作。2.2.2.吊装爬升架2000将爬升架按图要求组装完毕后,将吊具挂在爬升架上,拉紧钢丝绳吊起。切记安装顶升油缸的位置必须与塔身踏步同侧。将爬升架缓慢套装在三个标准节B外侧。将爬升架上的爬爪放在一标准节的第二节上部(从下往上数)的踏步上,再调整好16个爬升导轮与标准节B的间隙(间隙为23mm)安装好顶升油缸,将液压泵站吊装到平台一角,接好油管,检查液压系统的运转情况,应保证油泵电机风扇叶片旋向为右旋,与外壳箭头标识一致,以避免烧坏油泵。如有错误。则应重新接好电机接线。2.3.安装回转支承总成2.3.1.结构简述回转支承总成包括下支座、回转支承、上支座、回转机构共四部分。见图1.5.3-

10、1O下支座为整体箱形结构,下支座下部分别与标准节B和套架相联,上部与回转支承外圈的下平面通过高强度螺栓连接。上支座为板壳结构,其左右两侧焊有安装回转机构的法兰盘。上支座的四方设有工作平台,右侧工作平台的前端,焊有司机室连接的支耳,后方设有安装回转限位器的支座及设有安装电笛的支板。上支座的上平面通过4个销轴与回转塔身连接。2.3.2.吊装回转支承总成图10、吊回转总成检查与回转支承、下支座、上支座连接用80件8.8级的M24高强螺栓的预紧扭矩是否达到了640Nm.将吊具挂在上支座四个支柱耳套下,将回转支承总成吊起。下支座的八个连接套对准标准节四根主弦杆的八个联接套缓慢落下,将回转支承总成放在塔身

11、顶部。切记下支座的斜腹杆方向应与标准节装爬梯斜腹杆方向一致;下支座与套架连接时,应对好四角的标记。用8件10.9级的M36高强度螺栓将下支座与标准节连接牢固(每个螺栓用双螺母拧紧防松,螺栓的预紧扭矩240ON-m)o操作顶升系统,将液压油缸伸长至第2节标准节的下踏步上,将爬升架顶升至与下支座的法兰盘接触,用16件M24的螺栓将爬升架与下支座连接牢固(每个螺栓用双螺母拧紧防松,螺栓的预紧扭矩为640N-m)o2.4.安装塔帽2.4.1.结构简述塔帽为四棱锥形结构,顶部有拉板架和起重臂拉板,通过销轴分别与起重臂、平衡臂拉杆相连,为了安装方便,塔帽上部设有工作平台,工作平台通过螺栓与塔帽连接。塔帽上

12、部设有起重钢丝绳导向滑轮和安装起重臂拉杆用滑轮,塔帽后侧主弦下部设有力矩限制器,并设有带护圈的扶梯,塔帽下端有四个耳板,通过四根销轴与回转塔身连接。2. 4.2.吊装塔帽图12、吊装塔顶吊装前在地面上先把塔顶上的平台、栏杆、扶梯及力矩限制器装好,为使安装平衡臂方便,在塔顶的后侧左右两边各装上两根平衡臂拉杆。将吊具挂在塔顶上。将塔顶吊到回转塔身上,应注意将塔顶垂直的一侧应对准上支座的起重臂方向。用4件销轴将塔顶与回转塔身连接,穿好并充分张开开口销。2.5. 安装平衡臂总成251.结构简述平衡臂是槽钢及角钢组焊成的结构,分两节,用销轴连接。平衡臂上设有栏杆及走道,还设置了工作平台,平衡臂的一端用两

13、根销轴与回转塔身连接,另一端则用两根组合刚性拉杆同塔顶连接。尾部装有平衡重、起升机构及电阻箱,电气控制箱布置在根部。起升机构本身有其独立的底架,用螺栓固定在平衡臂上。平衡重的重量随起重臂长度的改变而变化。2. 5.2.吊装平衡臂总成在地面上把两节平衡臂组装好,将起升机构、电控箱、电阻箱、平衡臂拉杆装在平衡臂上,并固接好。回转机构接上临时电源,将回转支承以上部分回转到便于安装平衡臂的方位。吊起平衡臂(平衡臂上设有4个安装吊耳)。用定轴架和销轴将平衡臂与回转塔身固定联接好。将平衡臂逐渐抬高至适当的位置,使平衡臂上的拉杆与塔顶上平衡臂拉杆缓慢地将平衡臂放下,若安装起重臂之前,必须先在平衡臂上安装2.33t的平衡重一块。图14、吊装一块平衡重

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 制造加工工艺

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
