建筑工程技术实践报告.docx

上传人:p** 文档编号:773897 上传时间:2024-02-26 格式:DOCX 页数:23 大小:51.24KB
下载 相关 举报
建筑工程技术实践报告.docx_第1页
第1页 / 共23页
建筑工程技术实践报告.docx_第2页
第2页 / 共23页
建筑工程技术实践报告.docx_第3页
第3页 / 共23页
建筑工程技术实践报告.docx_第4页
第4页 / 共23页
建筑工程技术实践报告.docx_第5页
第5页 / 共23页
建筑工程技术实践报告.docx_第6页
第6页 / 共23页
建筑工程技术实践报告.docx_第7页
第7页 / 共23页
建筑工程技术实践报告.docx_第8页
第8页 / 共23页
建筑工程技术实践报告.docx_第9页
第9页 / 共23页
建筑工程技术实践报告.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程技术实践报告.docx》由会员分享,可在线阅读,更多相关《建筑工程技术实践报告.docx(23页珍藏版)》请在第壹文秘上搜索。

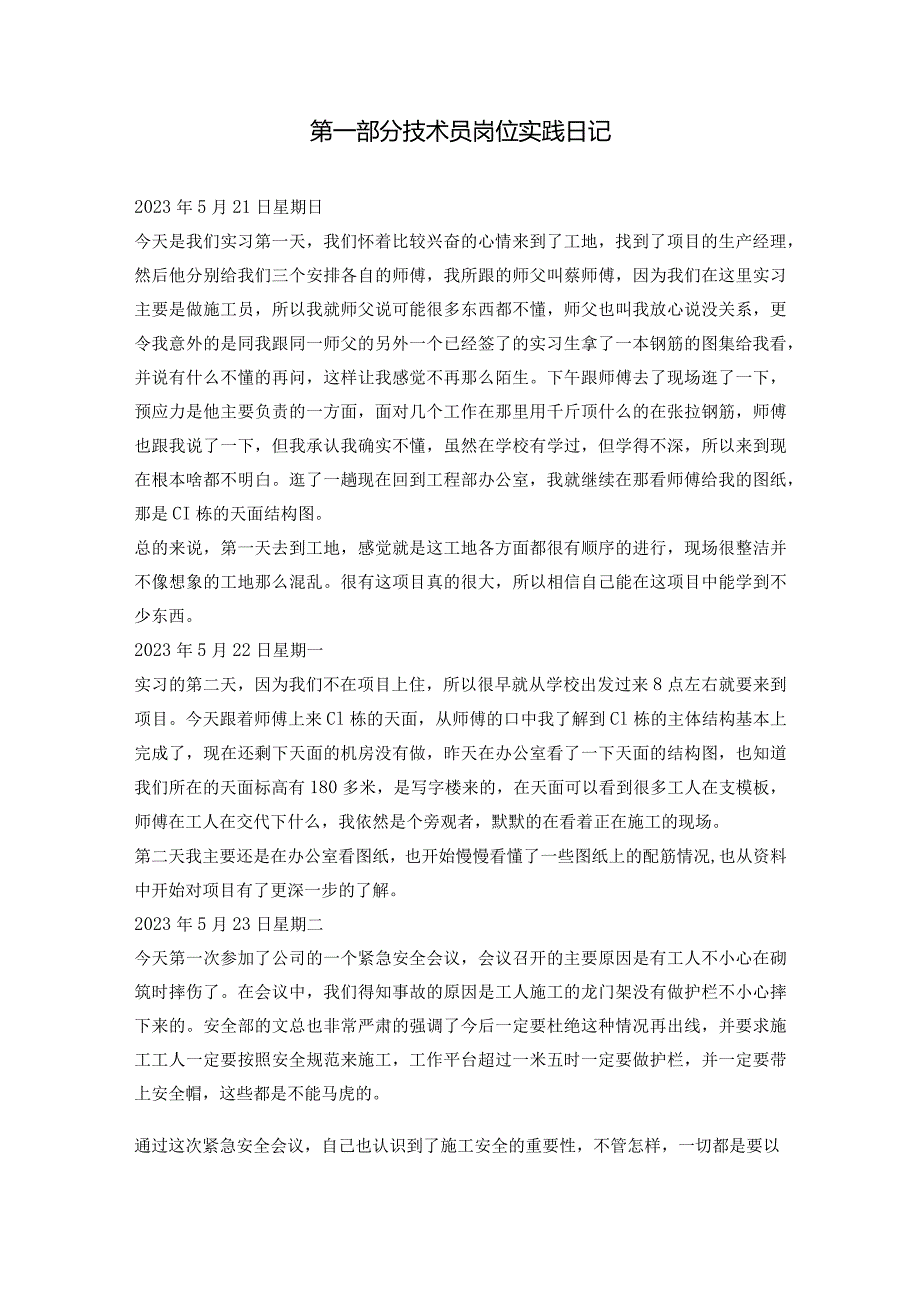

1、国家开放大学建筑工程技术专业毕业实践技术员岗位实践成果姓名:学号:分校:XX开放大学指导教师:河南开放大学虱零累叁年陆月拾伍日第一部分技术员岗位实践日记2023年5月21日星期日今天是我们实习第一天,我们怀着比较兴奋的心情来到了工地,找到了项目的生产经理,然后他分别给我们三个安排各自的师傅,我所跟的师父叫蔡师傅,因为我们在这里实习主要是做施工员,所以我就师父说可能很多东西都不懂,师父也叫我放心说没关系,更令我意外的是同我跟同一师父的另外一个已经签了的实习生拿了一本钢筋的图集给我看,并说有什么不懂的再问,这样让我感觉不再那么陌生。下午跟师傅去了现场逛了一下,预应力是他主要负责的一方面,面对几个工

2、作在那里用千斤顶什么的在张拉钢筋,师傅也跟我说了一下,但我承认我确实不懂,虽然在学校有学过,但学得不深,所以来到现在根本啥都不明白。逛了一趟现在回到工程部办公室,我就继续在那看师傅给我的图纸,那是CI栋的天面结构图。总的来说,第一天去到工地,感觉就是这工地各方面都很有顺序的进行,现场很整洁并不像想象的工地那么混乱。很有这项目真的很大,所以相信自己能在这项目中能学到不少东西。2023年5月22日星期一实习的第二天,因为我们不在项目上住,所以很早就从学校出发过来8点左右就要来到项目。今天跟着师傅上来Cl栋的天面,从师傅的口中我了解到Cl栋的主体结构基本上完成了,现在还剩下天面的机房没有做,昨天在办

3、公室看了一下天面的结构图,也知道我们所在的天面标高有180多米,是写字楼来的,在天面可以看到很多工人在支模板,师傅在工人在交代下什么,我依然是个旁观者,默默的在看着正在施工的现场。第二天我主要还是在办公室看图纸,也开始慢慢看懂了一些图纸上的配筋情况,也从资料中开始对项目有了更深一步的了解。2023年5月23日星期二今天第一次参加了公司的一个紧急安全会议,会议召开的主要原因是有工人不小心在砌筑时摔伤了。在会议中,我们得知事故的原因是工人施工的龙门架没有做护栏不小心摔下来的。安全部的文总也非常严肃的强调了今后一定要杜绝这种情况再出线,并要求施工工人一定要按照安全规范来施工,工作平台超过一米五时一定

4、要做护栏,并一定要带上安全帽,这些都是不能马虎的。通过这次紧急安全会议,自己也认识到了施工安全的重要性,不管怎样,一切都是要以安全为主。也学到一些有关施工现场安全管理制度方面的知识:进入施工现场必须戴好安全帽,系好帽带,2米以上高空作业必须系好安全带,扣好保险挂钩,安全带要高挂低用;施工队定期对工人召开安全、消防、文明施工大会,坚定不移的贯彻执行“安全第一,预防为主”的方针,确保现场无安全、消防事故发生;施工队坚持做班前安全、消防交底等2023年5月24日星期三渐渐开始习惯了项目上的工作生活,虽然自己只是个实习生,一切都以学习为主。今天跟了小张(我们跟同一师傅,但他已经来这里实习半年了)一同上

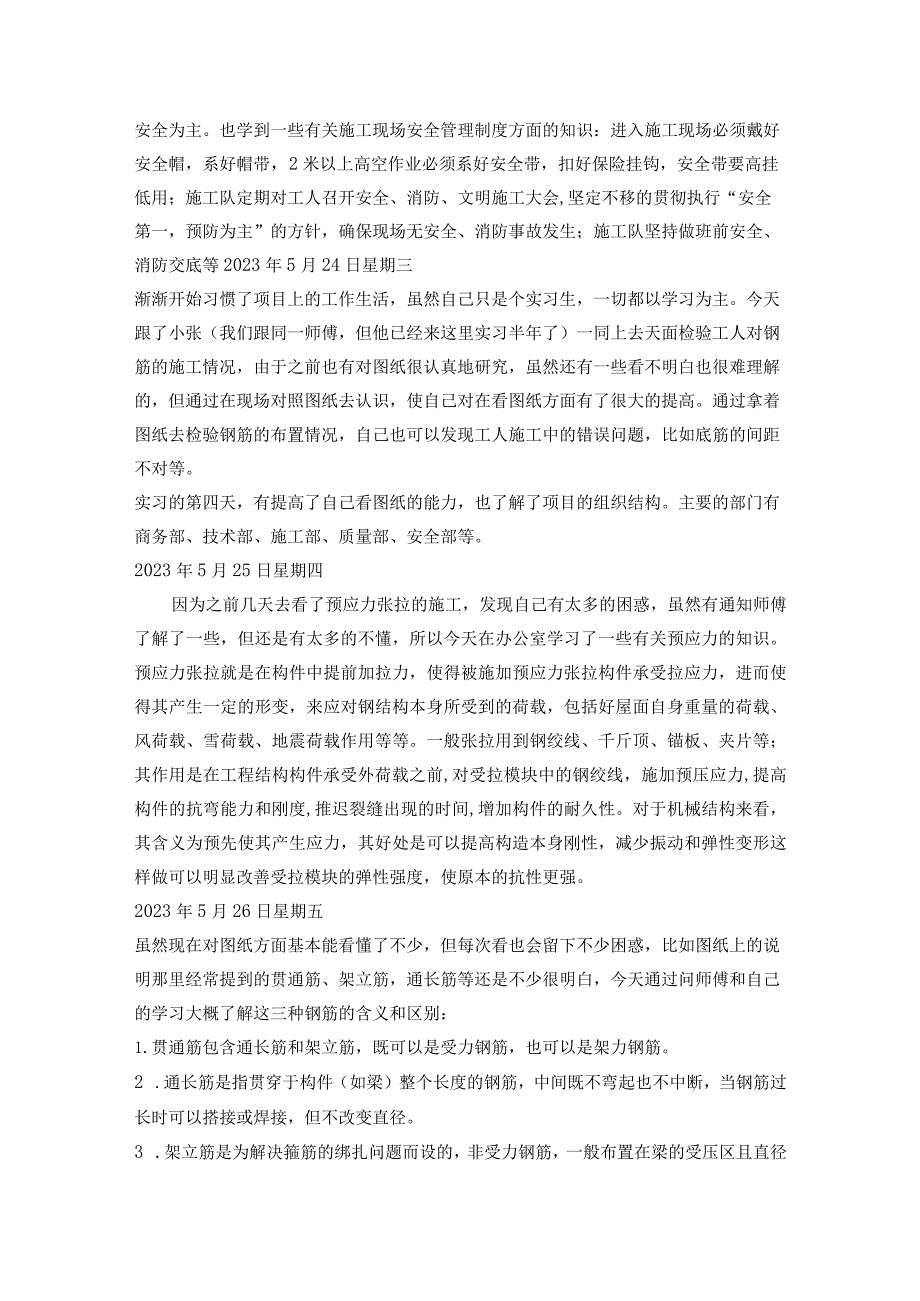

5、去天面检验工人对钢筋的施工情况,由于之前也有对图纸很认真地研究,虽然还有一些看不明白也很难理解的,但通过在现场对照图纸去认识,使自己对在看图纸方面有了很大的提高。通过拿着图纸去检验钢筋的布置情况,自己也可以发现工人施工中的错误问题,比如底筋的间距不对等。实习的第四天,有提高了自己看图纸的能力,也了解了项目的组织结构。主要的部门有商务部、技术部、施工部、质量部、安全部等。2023年5月25日星期四因为之前几天去看了预应力张拉的施工,发现自己有太多的困惑,虽然有通知师傅了解了一些,但还是有太多的不懂,所以今天在办公室学习了一些有关预应力的知识。预应力张拉就是在构件中提前加拉力,使得被施加预应力张拉

6、构件承受拉应力,进而使得其产生一定的形变,来应对钢结构本身所受到的荷载,包括好屋面自身重量的荷载、风荷载、雪荷载、地震荷载作用等等。一般张拉用到钢绞线、千斤顶、锚板、夹片等;其作用是在工程结构构件承受外荷载之前,对受拉模块中的钢绞线,施加预压应力,提高构件的抗弯能力和刚度,推迟裂缝出现的时间,增加构件的耐久性。对于机械结构来看,其含义为预先使其产生应力,其好处是可以提高构造本身刚性,减少振动和弹性变形这样做可以明显改善受拉模块的弹性强度,使原本的抗性更强。2023年5月26日星期五虽然现在对图纸方面基本能看懂了不少,但每次看也会留下不少困惑,比如图纸上的说明那里经常提到的贯通筋、架立筋,通长筋

7、等还是不少很明白,今天通过问师傅和自己的学习大概了解这三种钢筋的含义和区别:1.贯通筋包含通长筋和架立筋,既可以是受力钢筋,也可以是架力钢筋。2 .通长筋是指贯穿于构件(如梁)整个长度的钢筋,中间既不弯起也不中断,当钢筋过长时可以搭接或焊接,但不改变直径。3 .架立筋是为解决箍筋的绑扎问题而设的,非受力钢筋,一般布置在梁的受压区且直径较小。当梁的支座处上部有负弯矩钢筋时,架力筋可只布置在梁上的跨中部分,两端与负弯矩钢筋搭接或焊接。搭接时也要满足搭接长度的要求并应绑扎。架力筋也有贯通的。架立筋是梁上部钢筋在梁净跨的1/3处就断开了,中间的1/3距离没有纵筋,但是梁的箍筋没法固定,这种情况就需要加

8、设架立筋,一般为直径14的钢筋。4 .如果在梁的上下都有通长的钢筋,一般在梁上(受压区)且直径较小的是架力筋,在梁下的是都受力钢筋。5 .当同排纵筋中既有通长筋又有架立筋时,应用“+”将通长筋和架立筋相连。角部纵筋写加号前面,架立筋写加号后面括号内。当全部采用架立筋时,则将其写入括号内。例如:2B22用于双肢箍;2B22+(4B12)用于6支箍,其中2B22为通长筋,4B12为架立筋。6 .大部分设置架立筋的情况有两种:箍筋肢数多于通长筋时需设置,省钢筋不设通长筋而采用架立筋。2023年5月27日星期六虽然自己目前还不能在项目上做些什么,但通过每天跟着小张去现场和跟他的沟通也开始了解了施工员的

9、一下基本工作。比如每天都要写施工日志,另外在现场上发现问题,如施工方面做错了,安全问题,还有材料未能及时清理等,都要写整改单发到分包商东海劳务局那边去,通知他们及时整改。施工员的工作看起来好像是挺轻松的,但自己确实还不能单独去完成,因为自己不能很全面的发现施工现场中的问题,还要懂的写施工日记,整改单,和分包商、工人的沟通。一切自己都还要不断努力去学习。2023年5月28日星期日今天看了天面机房楼面的混凝土灌浇,混凝土是通过塔吊运上来的,然后工人在把它倒到梁里面,通过机器把混凝土夯实。大概了解了混凝土的灌浇过程是怎样的。自己也学习了楼面混凝土施工的方法:施工工艺施工工艺流程为:绑扎钢筋一布设标高

10、控制网点一浇筑碎一排队碎表面游离水一机械抹平一人工收平机抹印痕一洒水养护。(一)板面标高控制采用在柱内竖筋上测设+50Cm线作为标高控制。(二)碎浇筑时先用平板振动器振捣,再用23m括尺(塑钢方管做成)按控制标高刮平,并使用一台水平仪跟班复测楼面整平度,最后抹平压实。(三)为了便于机械抹平,采用真空吸水机排除碎表面游离水,或采用引管和砂面刻划临时排水槽道相结合的方法进行排除。(四)机械抹平在碎初凝后,终凝前进行,即在碎浇筑后约46小时进行,抹平机械采用先进的EY200抹光机。施抹时从一边开始,机械沿该边顺行施抹形成一个抹光带,逐渐向推进,相邻抹光带间重叠半个单机抹光面宽度。(五)机械抹平后,对

11、机抹印痕进行人工收平,最后进行洒水养护。2023年5月29日星期一今天一切还跟往常一样,8点前到项目。还是跟小张一同去现场,主要是看预应力张拉的进度,今天已经拉到第四层了。CI栋的天面另一端的机房也开始在支模板了。另外自己学习了模板施工需要注意的事项:1、模板支撑必须稳固,确保几何形状和强度、刚度及稳定性。拼缝须严密,保证碎浇筑振捣时不出现漏浆现象。2、施工过程中,随时复核轴线位置、几何尺寸及标高等,施工完后必须再次全面复核。3、模板施工时必须注意预埋件及预留洞不得遗漏且安装牢固,位置准确,有防止位移变形的可靠措施。4、安装模板时应轻拿轻放,不得碰坏已安装的模板,以防模板变形。5、拆模时不得硬

12、撬,以免损伤碎表面,拆下的模板均应进行清理修整,并涂刷脱模剂。6、任何一个部位的模板和支撑拆除必须经现场施工技术人员同意后,方可拆除。严禁私自拆除模板及支撑。2023年5月30日星期二今天看到裙楼外有一部分脚手架正在拆除,自己在跟小张走完现场后,利用在办公室的空余时间去了解有关脚手架方面分知识。工艺流程为:水平悬挑一纵向扫地杆一立杆一横向扫地杆一小横杆一大横杆(搁栅)一剪刀撑一连墙件一铺脚手板一扎防护栏杆一扎安全网。定距定位。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得

13、悬空。在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。其余按一下构造要求搭设。脚手架的拆除顺序:总的原则,先搭的后拆,后搭的先拆。1、拆除顺序遵循由上而下、先搭后拆的原则。即先拆栏杆、脚手板、剪刀撑,后拆小横杆、大横杆、立杆等,并按一步一清的原则进行,严禁上下同时进行拆除作业。2、拆立杆时,应先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。3、连墙件应随拆除进度逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除

14、高差不应大于2步,如高差大于2步,应增设连墙件加固。2023年5月31日星期三今天跟着小张去看了Cl栋39层在砌筑墙体,所以也在办公室学习了墙体砌筑方面的知识。墙体砌筑工艺流程:弹线基层处理(或碎翻边)立皮数杆墙体植筋构造柱钢筋绑扎摆砖砌墙预留7天后墙顶砌斜砖浇筑构造柱混凝土质量验评砌筑施工:1墙体砌筑时,应首先盘墙角,每次盘角高度不应超过三皮砖,随盘随靠平、吊直。2墙体砌筑正反面灰缝顺直光滑、平整。3砌筑采用“三一”砌砖法,即一铲灰、一块砖、一揉压,头缝宽度大于等于2公分,以保证灰缝的砂浆饱满度不应小于80%。严禁用水冲浆灌缝,不得出现明缝。砌体外侧应保持平直整洁。4砌筑砌体时,多孔砖的孔洞

15、应垂直于受力面,砌筑前应试摆。除设置构造柱的部位外,砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处(临时间断处的高度差,不得超过1.2米高度)应砌成斜槎。砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。槎子长度不应小于高度的2/3,槎子必须平直、通顺。5砖墙的丁字交接处,横墙的端头隔皮加砌七分头砖,七分头砖丁面方向依次砌J砖;纵墙隔皮砌通。6砖墙的十字交接处,应隔皮纵横墙砌通,交接处内角的竖缝应上下相互错开1/4砖长。7在混凝土构造柱根部砌砖墙时,从每层构造柱脚开始,砌马牙槎先退后进,以保证构造柱脚为搭断面。马牙槎内的灰缝必须密实饱满,其水

16、平灰缝砂浆饱满度不得低于80%o8每层承重墙的最上一皮砖,应是整砖丁砌斜砌。在挑檐、腰线、窗间墙等处,应选用整砖砌筑,半砖和破损的砖应分散使用在受力较小的砖墙,小于1/4砖块体积的碎砖不能使用。9混凝土砖预埋时,应预埋在洞口上下18Omm处,中间均匀分布但不能大于60OnIn1。木砖要提前做好防腐处理。设计要求的洞口、管道、沟槽、埋件等均应在砌筑时准确预留或预埋,不得事后剔凿。墙体拉结筋的位置、规格、数量、间距均应符合设计要求,不得错放漏放。10砌体工作段的分段设置,宜选在构造缝或门窗洞口处。施工需要在墙中设置的临时施工洞口,其侧边距交接处的墙面不应小于500mm,顶部应设过梁。11多孔砖必须使用无齿锯对整砖进行分割,不能用砍刀。12设置构造柱的墙体应先砌墙后浇灌混凝土。构

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
