外墙面砖施工技术交底.docx

上传人:p** 文档编号:774195 上传时间:2024-02-26 格式:DOCX 页数:10 大小:140.28KB
下载 相关 举报
外墙面砖施工技术交底.docx_第1页
第1页 / 共10页
外墙面砖施工技术交底.docx_第2页
第2页 / 共10页
外墙面砖施工技术交底.docx_第3页
第3页 / 共10页
外墙面砖施工技术交底.docx_第4页
第4页 / 共10页
外墙面砖施工技术交底.docx_第5页
第5页 / 共10页
外墙面砖施工技术交底.docx_第6页
第6页 / 共10页
外墙面砖施工技术交底.docx_第7页
第7页 / 共10页
外墙面砖施工技术交底.docx_第8页
第8页 / 共10页
外墙面砖施工技术交底.docx_第9页
第9页 / 共10页
外墙面砖施工技术交底.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙面砖施工技术交底.docx》由会员分享,可在线阅读,更多相关《外墙面砖施工技术交底.docx(10页珍藏版)》请在第壹文秘上搜索。

1、技术交底记录表C2l编号工程名称交底日期施工单位分项工程名称饰面砖粘贴交底提要外墙面砖施工技术交底交底内容:一、材料要求1、面砖:陶瓷砖(尺寸195X45X6.5mm,三种颜色)、陶瓷砖(尺寸145X45X6.5mm,三种颜色);面砖进场后,由材料室收集有关资料,同时报质检员进行验收;试验员随即取样送交北京市建材检验中心,检查合格后,方可使用,否则予以退货处理。2、粘结加强材料:LD-615(1)瓷砖粘贴柔性干混砂浆。经试贴,拉拔试验合格,每次进场应有出厂合格证,相关材质单应齐全,进场后首先做严格检验,抽样并留置样品。3、其余材料:发泡聚乙烯软板、塑料滴水线槽、分格条、弹性密封管,瓷砖勾缝剂等

2、。二、主要机具磅秤、筛子、手推车、大水桶、小水桶、平锹、木抹子、铁抹子、开刀、水平尺、方尺、靠尺板、大杠、灰槽、毛刷、滚筒、钢丝刷、小扫把、锤子、墨斗、粉线包、小白线、棉丝、云石机、鎏子、勾缝溜子、托线板、线坠、托灰板等。三、作业条件:1、外墙砖按照排砖图进行预排,并按照排成图进行留缝,面德只准在长向留置半砖,最小不得小于整砖的1/3,短方向整砖排布(排破图附后,由于现场实际情况,局部施工中需调整)。2、外墙铝合金窗附框安装完毕,外墙外侧护窗栏杆安装完毕。3、按照排砖图放好控制线,特别是窗口边及拐角处控制线。4、根据工程量,预先进行选砖,要求颜色一致、尺寸分规格挑选,按照混贴比例进行泡砖。5、

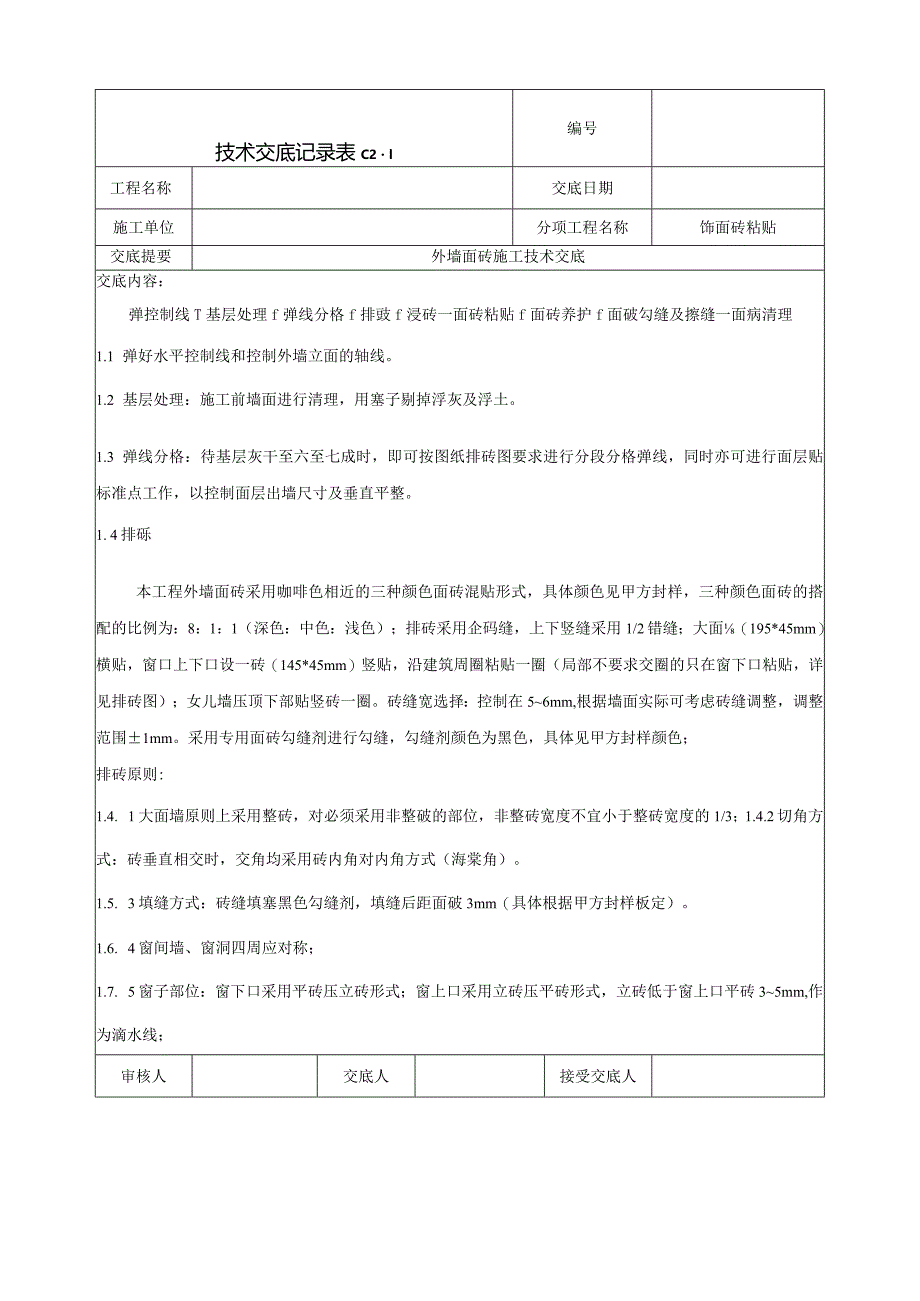

3、大面积施工前必须做样板,确定施工操作要点、验收标准,勾缝形式及缝深要求等,经过项目、甲方、监理共同认定后,方可进行大面积施工。四、操作工艺1、工艺流程:审核人交底人接受交底人技术交底记录表C2l编号工程名称交底日期施工单位分项工程名称饰面砖粘贴交底提要外墙面砖施工技术交底交底内容:弹控制线T基层处理f弹线分格f排豉f浸砖一面砖粘贴f面砖养护f面破勾缝及擦缝一面病清理1.1 弹好水平控制线和控制外墙立面的轴线。1.2 基层处理:施工前墙面进行清理,用塞子剔掉浮灰及浮土。1.3 弹线分格:待基层灰干至六至七成时,即可按图纸排砖图要求进行分段分格弹线,同时亦可进行面层贴标准点工作,以控制面层出墙尺寸

4、及垂直平整。1. 4排砾本工程外墙面砖采用咖啡色相近的三种颜色面砖混贴形式,具体颜色见甲方封样,三种颜色面砖的搭配的比例为:8:1:1(深色:中色:浅色);排砖采用企码缝,上下竖缝采用1/2错缝;大面(195*45mm)横贴,窗口上下口设一砖(145*45mm)竖贴,沿建筑周圈粘贴一圈(局部不要求交圈的只在窗下口粘贴,详见排砖图);女儿墙压顶下部贴竖砖一圈。砖缝宽选择:控制在56mm,根据墙面实际可考虑砖缝调整,调整范围1mm。采用专用面砖勾缝剂进行勾缝,勾缝剂颜色为黑色,具体见甲方封样颜色;排砖原则:1.4. 1大面墙原则上采用整砖,对必须采用非整破的部位,非整砖宽度不宜小于整砖宽度的1/3

5、;1.4.2切角方式:砖垂直相交时,交角均采用砖内角对内角方式(海棠角)。1.5. 3填缝方式:砖缝填塞黑色勾缝剂,填缝后距面破3mm(具体根据甲方封样板定)。1.6. 4窗间墙、窗洞四周应对称;1.7. 5窗子部位:窗下口采用平砖压立砖形式;窗上口采用立砖压平砖形式,立砖低于窗上口平砖35mm,作为滴水线;1.4.6排砖图详后。审核人交底人接受交底人技术交底记录表C2l编号工程名称交底日期施工单位分项工程名称饰面砖粘贴交底提要外墙面砖施工技术交底交底内容:1.5外墙砖的保存及发放:进场后经质检及施工队质检共同验收合格后,保存在各队库房内,发放时,按层进行发放。发放时,严格控制发放数量。1.6

6、选破:按照建筑物的具体做法和工程量,事先挑选出颜色一致、尺寸一致、同规格的面砖,分别堆放并保管好。本工程选用的砖为195InmX45mmX6.5mm、145mmX45mm6.5mm,由于短方向宽度较小,且误差范围在0.5mm之内,故不用挑选,只在长方向进行挑选,长方向按193T94mm(143T44mm),194m195mm(144m145mm),195mm196mm(145mm146mm),196m197mm(146mm147mm)选出四个型号砖,标识为Al(Bl).A2(B2).A3(B3)A4(B4)号砖,凡尺寸不漏足以上范围要求的不专做为废成进行退货;另外检验依据外墙面砖行业规范,不符

7、合此规范的为不合格品予以退货。1.7浸砖:按照瓷砖验收标准及北京市气候情况含水率应低于6%,面砖在镶贴前,首先将面砖清扫干净,放入净水中浸泡2小时以上,标准:不冒泡为原则;取出待成表面晾干无浮水方可使用。施工队要派专人负责严格检查此项工作,一定要保证镶贴时面砖的含水率符合要求。1.9镶贴面砖:1.9.1施工时先根据测量放线沿顶层顶部贴交圈石专和竖向控制成。1.9.2面砖粘贴采用面砖专用粘接砂浆,具体做法为:将面砖专用粘接砂浆按照使用说明书加水稀释,并搅拌均匀,将胶浆抹在面砖的背面,逐块进行粘贴并找平压实施工厚度为5mm。面砖可在10分钟内进行调整。要求基层灰必须平整,局部不平处先用聚合物砂浆找

8、补。1.9.3窗下口贴砖,按4%流水坡度找坡,平面压立面的形式。详见下页图:审核人交底人接受交底人技术交底记录表C2l工程名称施工单位 交底提要交底日期分项工程名称饰面砖粘贴外墙面砖施工技术交底交底内容:混凝土结构滴水防水胶窗子主框室外外墙面砖/外保温/面砖粘接剂/保温专用网格布专用发泡剂2QX4Omm附框1-1剖面技术交底记录表C2l工程名称施工单位20 X IOmm附框 / HJ窗子主框外窗护栏,面砖粘接剂/八堵面M /混凝上结;Voooooooooooooooo- Ooooooooooooooooo室外2-2剖面外墙外堵面嵇粘接剂 保温专用砂能可 - 外保外PO。 Ooo- Vooo O

9、oo- Vooo-P。 1 Ooo- ?:. J 0。 -LOoo- I。,。4b。一,o,o,o外窗护栏防水水/窗子主框交底日期分项工程名称饰面砖粘贴交底提要外墙面砖施工技术交底交底内容:回3-3剖面表C2l工程名称交底日期施工单位分项工程名称饰面砖粘贴交底提要外墙面砖施工技术交底编号交底内容:技术交底记录面砖1.9.4. 阳角采用破内角对内角方式,阴角采用外角对外角方式,缝隙与破缝一致。1.9.5. 贴完的砖在粘结层终凝后浇水养护,养护时间为4天,每天浇水养护的次数不少于4次,采用喷雾器进行养护。1.10.面破的勾缝与擦缝:面砖铺贴拉缝时,用外墙面砖专用勾缝剂勾缝,先勾水平缝再勾竖向缝,勾

10、好后要求凹进砖外表面23mm,要求横竖缝深度一致,交叉处均出十字叉;面砖缝勾完后,用布或棉丝擦洗干净。勾缝灰终凝后要每天浇水养护4次,养护不少于4天。五、质量标准1、面砖的品种、规格、颜色必须符合设计要求和符合现行标准规定。2、 .面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。3、表面平整、洁净、颜色一致,无变色、起碱、污痕,无显著的光泽受损处,无空鼓。4、密实、平直,宽窄一致,颜色一致,阴阳角处压向正确,非整砖的使用部位适宜。5、流水坡向正确,滴水线、槽顺直。6、允许偏差项目技术交底记录表C2l编号工程名称交底日期施工单位分项工程名称饰面砖粘贴交底提要外墙面砖施工技术交底交底内容:项次项

11、目允许偏差(mm)检查方法1整楼垂直度15施工中用钢丝绳检查2立面垂直3用2m托线板和尺量检查3表面平整2用2m托线板和尺量检查4阳角方正2用20cm方尺和塞尺检查5接缝平直2拉5m小线和尺量检查6接缝深度1用钢板短尺和塞尺检查7接缝高底1用钢板短尺和塞尺检查六、面砖粘结强度检验1、根据本工程的工程量,面砖取样数量:1.1. 电梯机房由于每层粘贴外墙砖面积不大于300m2,每层取一组试验同时符合JGJlIO的规定;1.2. 标准层取样依据JGJllO规定执行。2、粘结水泥砂浆龄期达到28天时进行检验。3、试样由专业检验人员随机抽取,取样间距不小于500mm。七、雨季施工注意事项1、雨季施工时,

12、要按照天气预报进行准备,下雨天停止施工,对刚施工完毕的地方,砂浆未终凝的的地方,用塑料布进行遮盖,防止雨水冲刷面破。2、雨天不进行面砖粘贴和勾缝作业,以免雨水冲刷。3、雨停后,墙面底灰表面干燥无浮水后方可进行面砖粘贴施工。八、安全措施1、外墙施工属高空作业,要检查吊篮后方可在上面作业。施工材料(面砖、粘结剂砂浆、施工工具等)不得集中堆放在吊篮上,吊篮上面总重不允许超过500kg。2、施工作业人员要戴好安全帽,系好安全带,安全带要高挂低用,衣着简便。审核人交底人接受交底人技术交底记录表C2l编号工程名称交底日期施工单位分项工程名称饰面砖粘贴交底提要外墙面砖施工技术交底交底内容:每天工作前检查吊篮

13、配重情况。4、严禁从吊篮向下坠物。5、吊篮使用参照吊篮使用安全技术交底。6、其他参照国家及北京市有关规定执行。九、成品保护措施1、施工时要对铝合金门窗粘塑料保护膜进行保护。2、贴砖所用的材料通过窗口至吊篮上,要注意安排工作时间与彼地面施工错开,室内落地灰须当日清理,注意成口保护。3、室内收口、玻璃幕、外门窗施工时禁止冲撞面破或剔凿面豉附近的碎。十、应注意的质量问题1、贴砖必须坚持样板先行,样板不认可,不得进行施工,由各栋号工长、质检员负责。2、空鼓、脱落:2.1 基层表面偏差较大,基层处理或施工不当,面砖勾缝不严,没有洒水养护,各层之间的粘结强度很差,面层容易产生空鼓、脱落。2.2 砂浆搅拌不匀,稠度控制不好,产生不同的干缩,亦会空鼓。应严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的随即返工重做。3、墙面不平:应加强对基层打底工作的检查,合格后方可进行下道工序。4、分格缝不均、不直:分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,操作不当造成。5、墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其它工种污染所致,另外所采用外墙砖,吸水率大,导致墙面砂浆难以清理。拟采用措施:采用面砖清洗剂,清洗前用水充分冲洗墙面,将面砖清洗剂倒在污染物表面,用棉丝反复擦拭,最后用水冲净。审核人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
