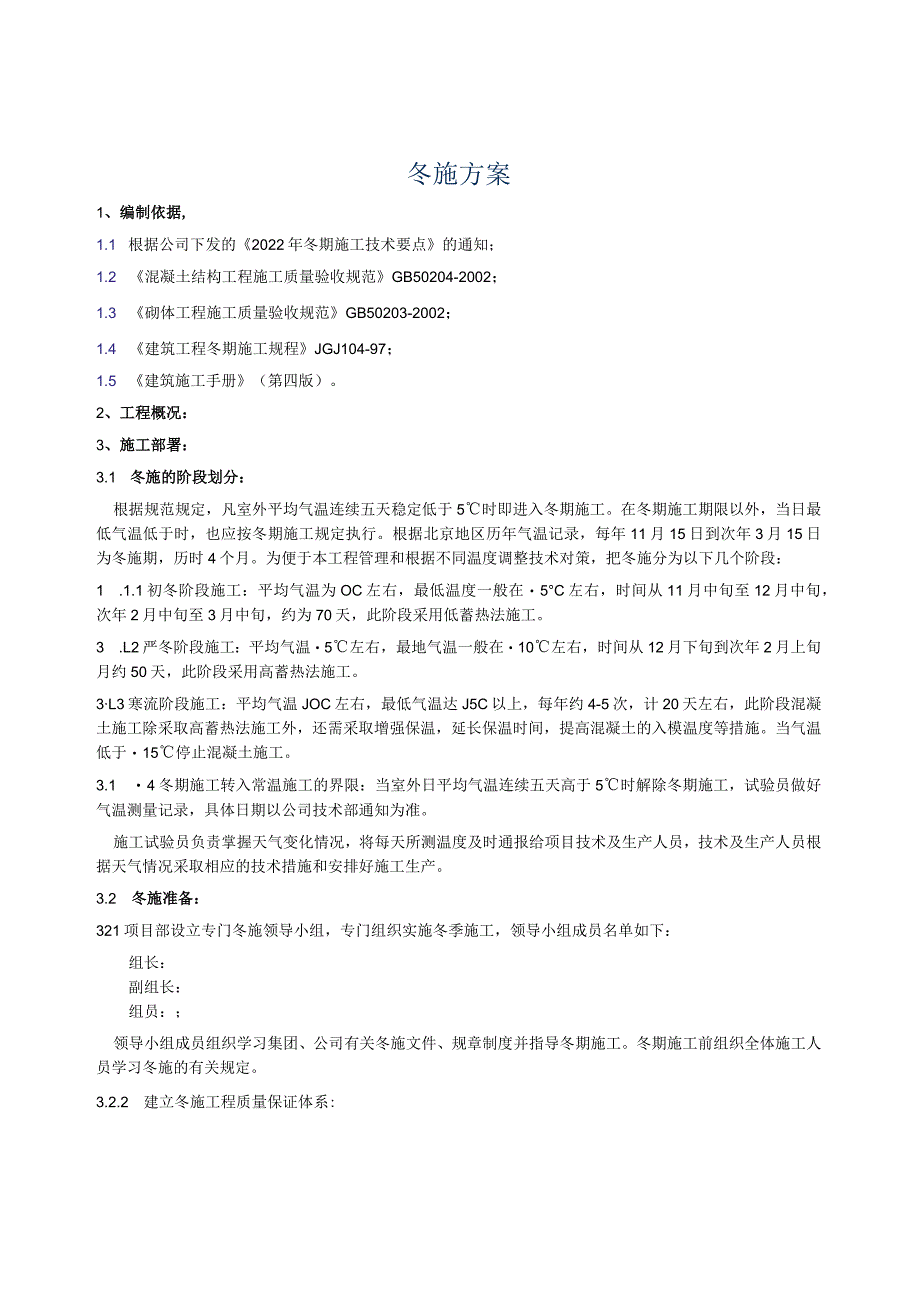

《冬季施工方案2022.11.05.docx》由会员分享,可在线阅读,更多相关《冬季施工方案2022.11.05.docx(29页珍藏版)》请在第壹文秘上搜索。
1、冬施方案1、编制依据,1.1 根据公司下发的2022年冬期施工技术要点的通知;1.2 混凝土结构工程施工质量验收规范GB50204-2002;1.3 砌体工程施工质量验收规范GB50203-2002;1.4 建筑工程冬期施工规程JGJ104-97;1.5 建筑施工手册(第四版)。2、工程概况:3、施工部署:3.1 冬施的阶段划分:根据规范规定,凡室外平均气温连续五天稳定低于5时即进入冬期施工。在冬期施工期限以外,当日最低气温低于时,也应按冬期施工规定执行。根据北京地区历年气温记录,每年11月15日到次年3月15日为冬施期,历时4个月。为便于本工程管理和根据不同温度调整技术对策,把冬施分为以下几
2、个阶段:1 .1.1初冬阶段施工:平均气温为OC左右,最低温度一般在5C左右,时间从11月中旬至12月中旬,次年2月中旬至3月中旬,约为70天,此阶段采用低蓄热法施工。3 .L2严冬阶段施工:平均气温5左右,最地气温一般在10左右,时间从12月下旬到次年2月上旬月约50天,此阶段采用高蓄热法施工。3L3寒流阶段施工:平均气温JOC左右,最低气温达J5C以上,每年约4-5次,计20天左右,此阶段混凝土施工除采取高蓄热法施工外,还需采取增强保温,延长保温时间,提高混凝土的入模温度等措施。当气温低于15停止混凝土施工。3.1 4冬期施工转入常温施工的界限:当室外日平均气温连续五天高于5时解除冬期施工
3、,试验员做好气温测量记录,具体日期以公司技术部通知为准。施工试验员负责掌握天气变化情况,将每天所测温度及时通报给项目技术及生产人员,技术及生产人员根据天气情况采取相应的技术措施和安排好施工生产。3.2 冬施准备:321项目部设立专门冬施领导小组,专门组织实施冬季施工,领导小组成员名单如下:组长:副组长:组员:;领导小组成员组织学习集团、公司有关冬施文件、规章制度并指导冬期施工。冬期施工前组织全体施工人员学习冬施的有关规定。3.2.2 建立冬施工程质量保证体系:3.2.3 结构工程冬施项目:根据工程实际进度,D02、DO4、DO5#楼计划于冬施前(2009年11月15日前)结构封顶,即不进入冬季
4、施工,DOl、D03#楼主体结构计划将于2010年1月25日之前完成,即进入冬施阶段施工。具体详见下表I:【表1】序号工程项目建筑面积m2层数地上/地下11月15日冬施前预计完成部位11月15日1月25日施工部位及项目1DOl6.5/21月25日结构封顶2D026.5/21月25日结构封顶3D036.5/0结构封顶4D046.5/0结构封顶5D056.5/0结构封顶表3.2.6 冬施各项准备工作及完成时间详见下表4:冬施各项准备工作分工及完成时间【表4】冬施准备工作内容责任人实施人完成时间冬施方案冬施材料计划(见附件1)冬施材料进场现场临时水管、水箱保温现场污水积水排放进入冬施前教育办公室取暖

5、(暖气)生活区民工取暖(电暖气)进场生活区水管保暖冬施测温工作办公室、库房、生活区住房维修试验标养室保温3.2.7技术准备:3.2.7.1在10月25日前完成冬施方案并上报公司技术部审批。327.2 做好对与冬施有关的分包单位和项目部管理人员进行冬期施工方案的交底。327.3 项目部根据热工计算的结果与商品混凝土搅拌站提前签订冬期施工商品混凝土技术保证协议,确保混凝土进场出罐车的温度符合要求。327.4 对测温、钢筋、模板、混凝土、回填土等冬施项目的施工操作人员做好技术交底工作。327.5 现场准备:3.2.8.1对进入现场的怕冻材料要及时入库存放,并妥善安排好冬施期间进料的时机和数量,根据工
6、程需要及库房容量分次组进,防止库外积料受冻。328.2对现场碎试块标养室进行防风和保温处理;操作间设电增温设备,保证操作间温度在205范围内。328.3混凝土泵管保温措施:室外泵管采用5cm厚岩棉保温管外包塑料布,室内泵管采用外裹5cm厚岩棉保温管即可。328.4消防立管保温措施:采用外裹5cm厚岩棉保温管。3.2.8.5施工现场外露水管采用5cm厚岩棉保温管包裹,岩棉保温管外用玻璃丝布包扎。328.6办公区、生活区水管采用5cm厚岩棉保温管包裹,管外用玻璃丝布包扎;办公室采暖利用地质仪器厂锅炉房热力管道供暖;民工宿舍每个宿舍配备一台电暖气供暖。3.287混凝土泵房、砂浆搅拌棚保温措施:内墙顶
7、棚用5cm厚聚苯板粘贴保温。3.2.9冬施材料计划详见下表5:【表5】序号名称规格计量单位数量使用部位备注1阻燃草帘m22000施工现场2塑料布0.1mmm22000施工现场3聚苯板5cm厚m22000施工现场4电暧气2000W台30工人宿舍5保温门帘12002000mm个70楼层办公室6岩棉保温管20m500生活区办公区施工现场管厚5cm25m5032m5070m30080m50100m507玻璃丝布与岩棉管配套m1000生活区、办公区、施工现场8温度计根30施工现场9测温百叶箱300300400tnm个1施工现场10编织布m2800施工现场3.3冬施人员培训教育安排:工程科于H月8日前提供
8、冬施培训教育计划。大致安排如下:培训计划表【表6】培训内容参加人员备注冬施方案讨论会项目部全体人员总工程师、技术质量科冬施动员项目部全体人员工程科组织冬施安全培训教育项目部全体人员安全科组织,并进行考核管理层培训项目部管理人员各部门组织,内部进行操作层培训外包队全体人员工程科组织,并进行考核特殊工种人员培训试验员、测温员公司组织并考核具体时间由工程科在冬施培训教育计划中确定,但务必于11月10日前完成。其中测温员的培训时间由公司统一做出安排。3.4各部门及主要人员职责分工:3.4.1 生产部门:3.4.LI掌握冬施期间的工程进度,定期检查形象进度的落实情况;341.2实施综合平衡及调配劳动力、
9、材料、机械设备;3.4.1.3掌握冬施期间气象情况,根据天气变化情况安排施工任务;341.4做好冬施期间的安全检查工作及安全宣传工作。3.4.2技术质量部门:3.4.2.1 负责编制冬期施工方案;3.4.2.2 及时提供冬施期间的各项技术措施及交底方案;3.4.2.3 按照冬施质量标准对工程质量进行检查评定;3.4.24 负责收集保存冬施期间生成的各种技术资料及记录;3.4.25 5定期进行冬施规范的学习。3.4.3 材料部门:负责组织冬施材料的采购、进场、检验及保管工作。3.4.4 综合部门:3.4.4.1 负责冬施期间的各项保暖、供暖工作;344.2组织职工进行冬施培训和教育工作,并对特殊
10、工种人员考核发证。3.4.5工长:3.451做好天气预报工作,指导施工现场,及时采取防寒、防冻、防风等防范措施。3.4.5.2负责冬期施工中各项保温措施和技术保证措施的落实。3.453 督促有关部门及时解决施工过程中的劳力、材料、机械、车辆等问题,保证施工生产的顺利进行。3.454 掌握施工现场内道路、水、电动力的情况,督促施工准备工作,建立正常施工程序。3.4.6质量员:3.4.6.1 督促施工人员执行自检、交接检,按规定处理不合格品。3.462 负责对冬期施工中的各项保温措施和技术保证措施的检查,负责冬期施工中施工质量的控制。3.463 负责工程施工过程中的标识和质量记录。3.464 负责
11、特殊过程的监督与旁站。3.465 技术员3.4.7.1负责冬施期间的各分部分项工程技术交底的编写;347.2负责冬期施工中测温数据的计算;3.473负责冬施期间制定各项技术措施。3.4.8试验员1.1 .8.1负责冬施期间大气测温和混凝土出罐温度的测量;1.2 负责对冬施期间混凝土养护测温工作的领导,和测温记录的整理。1.3 负责冬施期间混凝土碎条件试块的制作、养护。4、主要冬施项目施工方法:4.1 钢筋工程:4.1.1 本工程冬期施工中,钢筋连接有绑扎连接、电渣压力焊连接,其中钢筋的冷拉和冷弯及电渣压力焊的焊接参数受冬季气温影响,但钢筋绑扎连接和电渣压力焊连接施工步骤方法与常温相同。具体施工
12、工艺详见技术交底。4.1.2 对于钢筋冷弯,环境温度都不能低于-20。4.1.4 结构施工中的预埋件、支模棍等严禁与柱子及梁的主筋进行焊接,应采用绑扎连接。4.1.5 雪天或施焊现场风速超过5.4ms(3级风)焊接时,对建筑物的在施层及下层周圈挂编织布封闭挡风。雪天不能进行现场施焊,梯子筋及预埋件的焊接在加工棚内进行。4.1.6 钢筋堆放必须用方木垫起,离地面距离大于IOcm,以防雪、水、泥土浸泡引起钢筋锈蚀。钢筋存放场地要求良好的排水措施,对沾泥的钢筋应先清理干净,再吊到作业面。4.2 混凝土工程:根据工程经验,本工程混凝土施工采用综合蓄热法养护。4.2.1 冬期混凝土施工强度要求:掺用防冻
13、剂(使用的防冻剂必须符合政府及环保要求)的混凝土,必须达到抗冻要求。4.2.2 冬期施工混凝土的技术要求:4.2.2.1 本工程冬施期间的混凝土原材料选择、加热、睑运输保温、出机温度等全部由商品混凝土搅拌站负责。混凝土到达现场后的出机温度不应低于17.在冬期施工前,项目部与搅拌站签订冬期施工商品混凝土技术保证协议。4.2.2.2 混凝土进场后及时测定混凝土的出罐温度及混凝土的入模温度是否达到要求。项目部测温人员及时按表8测温要求进行测温并如实做好记录,每天向工程技术负责人汇报测温情况,发现温度异常或达不到温度要求时,立即向工程技术负责人报告,以便采取补救措施。422.3碎浇筑后,对结构容易受冻
14、的部位,如梁顶、墙顶、梁板端头伸出的钢筋的接槎处,楼板面、楼梯踏步等用塑料薄膜及阻燃草帘进行覆盖,搭接严密,并应有防止被风吹散的措施。4.2.3冬期墙体磴的施工方法:423.1墙顶部混凝土外露面,因密布竖向钢筋,可采用塑料编制布缝制小袋内装聚苯板泡沫颗粒覆盖保温或用草帘被卷成卷塞在钢筋内侧墙上口,并在墙两侧钢筋上支挂保温被、封闭上口的形式保温,详见下图:保温被或包裹聚茶厂板颗粒的编制袋保温被与钢筋用铁丝绑孔牢固)结构墙体舸筋墙模板结构墙墙上口混凝土保温4.232 严格控制拆模和撤除保温时间,实行申请批准制。模板及保温层应在混凝土达到要求强度并冷却到5后方可拆除。拆模时混凝土温度与环境温度差大于20时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。4.233 混凝土施工缝应认真处理,避免接槎处出现受冻现象。墙体混凝土浇筑高度可适当提高,增加剔凿量。4.2.4冬期顶板梁楼梯丘施工方法:4.2.4.1 浇筑完碎压光后及时铺一层塑料薄膜
