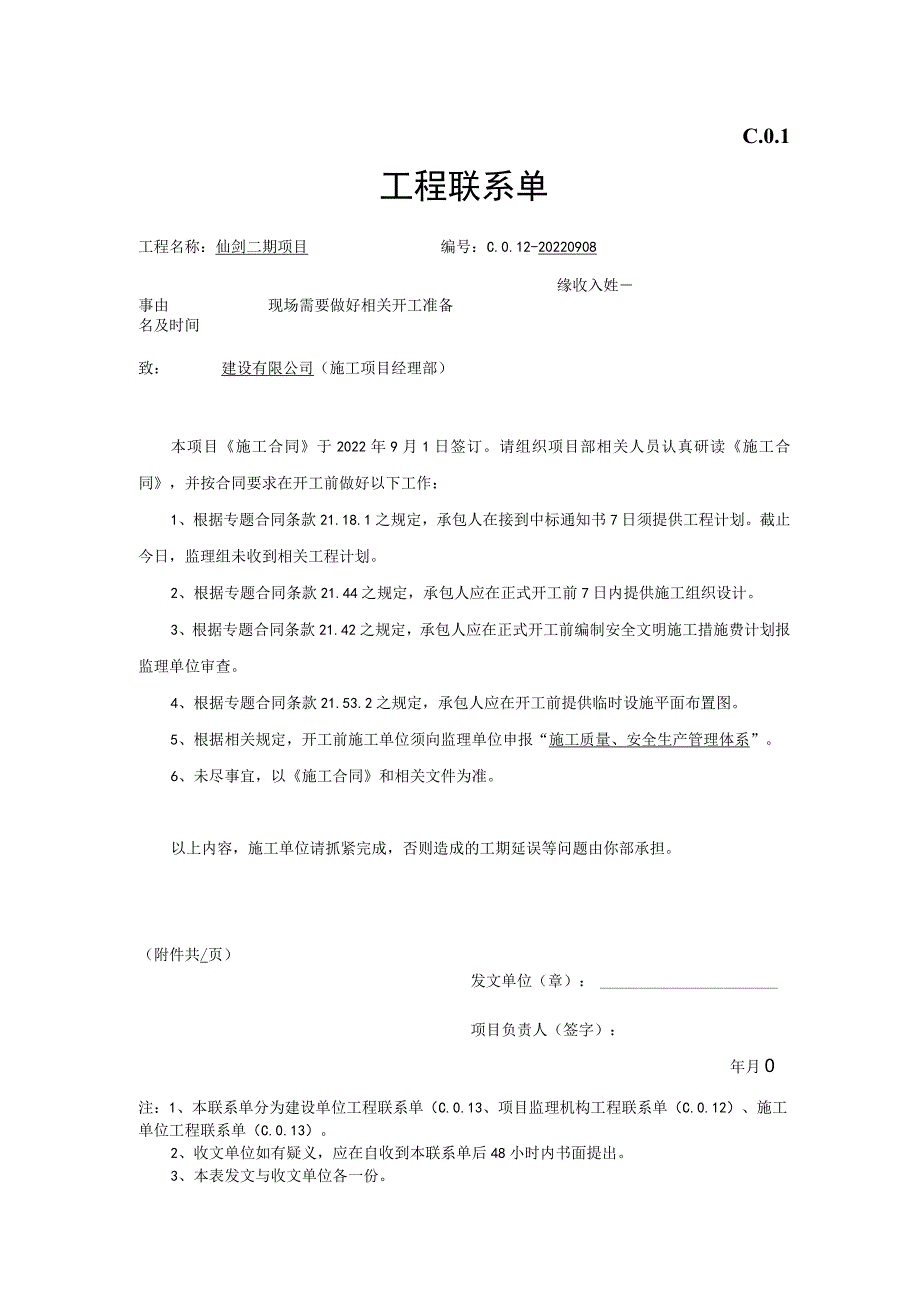

C.0.1工程联系单工程名称:仙剑二期项目编号:C.0.12-20220908缘收入姓事由现场需要做好相关开工准备名及时间致:建设有限公司(施工项目经理部)本项目施工合同于2022年9月1日签订。请组织项目部相关人员认真研读施工合同,并按合同要求在开工前做好以下工作:1、根据专题合同条款21.18.1之规定,承包人在接到中标通知书7日须提供工程计划。截止今日,监理组未收到相关工程计划。2、根据专题合同条款21.44之规定,承包人应在正式开工前7日内提供施工组织设计。3、根据专题合同条款21.42之规定,承包人应在正式开工前编制安全文明施工措施费计划报监理单位审查。4、根据专题合同条款21.53.2之规定,承包人应在开工前提供临时设施平面布置图。5、根据相关规定,开工前施工单位须向监理单位申报“施工质量、安全生产管理体系”。6、未尽事宜,以施工合同和相关文件为准。以上内容,施工单位请抓紧完成,否则造成的工期延误等问题由你部承担。(附件共/页)发文单位(章):项目负责人(签字):年月0注:1、本联系单分为建设单位工程联系单(C.0.13、项目监理机构工程联系单(C.0.12)、施工单位工程联系单(C.0.13)。2、收文单位如有疑义,应在自收到本联系单后48小时内书面提出。3、本表发文与收文单位各一份。第六版修订版表江苏省住房和城乡建设厅监制
