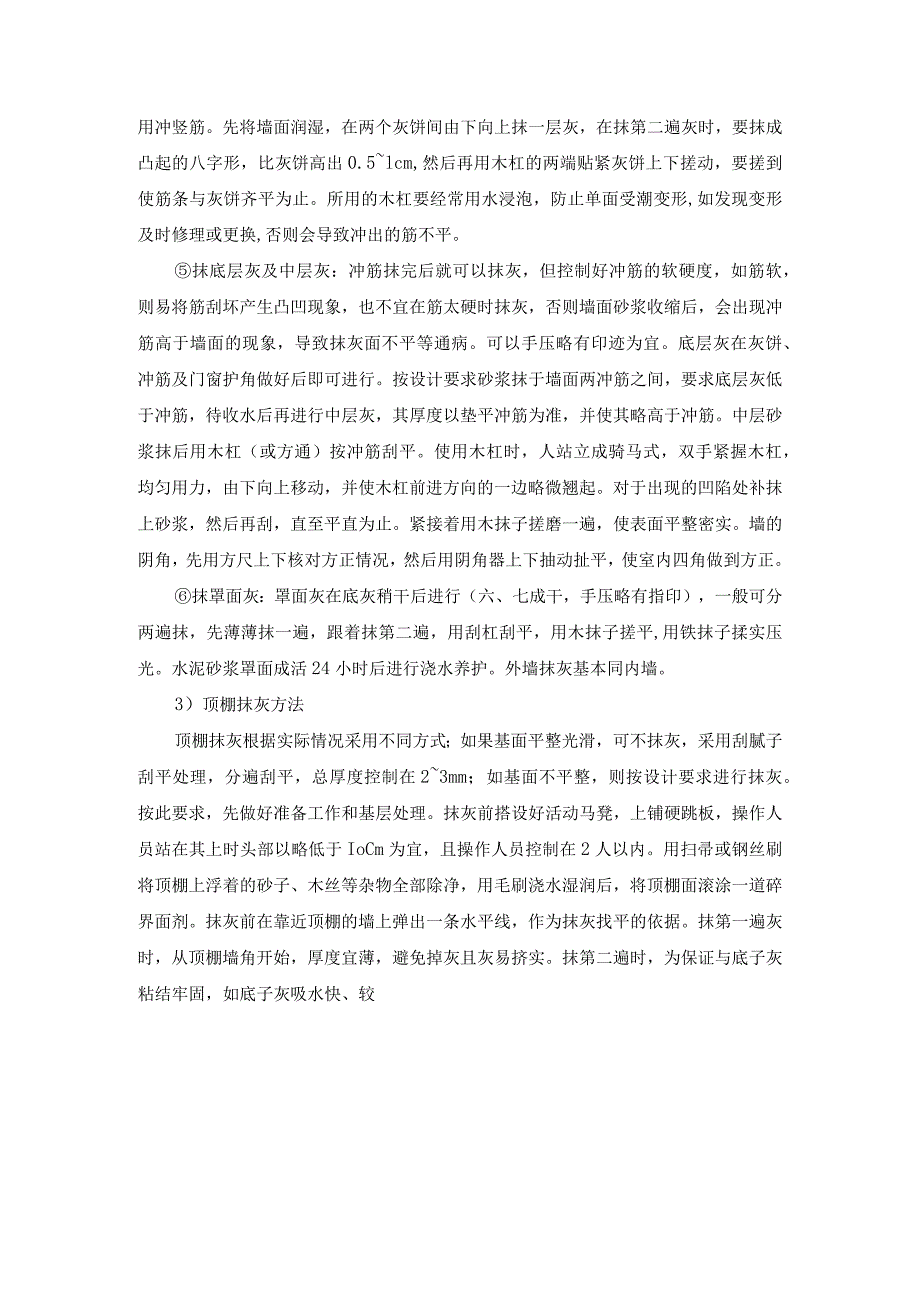

《建筑物主要装修施工技术方案.docx》由会员分享,可在线阅读,更多相关《建筑物主要装修施工技术方案.docx(6页珍藏版)》请在第壹文秘上搜索。
1、建筑物主要装修施工技术方案1墙面及天棚抹灰a.施工准备1)抹灰前对结构工程以及其他配合工种项目进行检查,以确保抹灰质量和进度。2)检查基层表面的平整度,并用与抹灰层相同的砂浆设置标志或标筋。3)检查门、窗框位置是否正确,与墙连接是否牢固,连接处的缝隙应用水泥砂浆分层嵌塞密实。4)抹灰前要对基层进行处理。基层表面凹凸太多的部位事先要进行剔平或用1:3水泥砂浆补齐,表面太光的要剔毛。表面的污垢要清理干净,并用水湿润。门窗口与立墙、预制板之间等各种交接处及墙面孔洞要用水泥砂浆嵌填密实。b.施工方法1)施工顺序抹灰一般按照先室外后室内、先上面后下面的原则进行。抹灰层必须分遍进行,保证粘结牢固。抹水泥砂

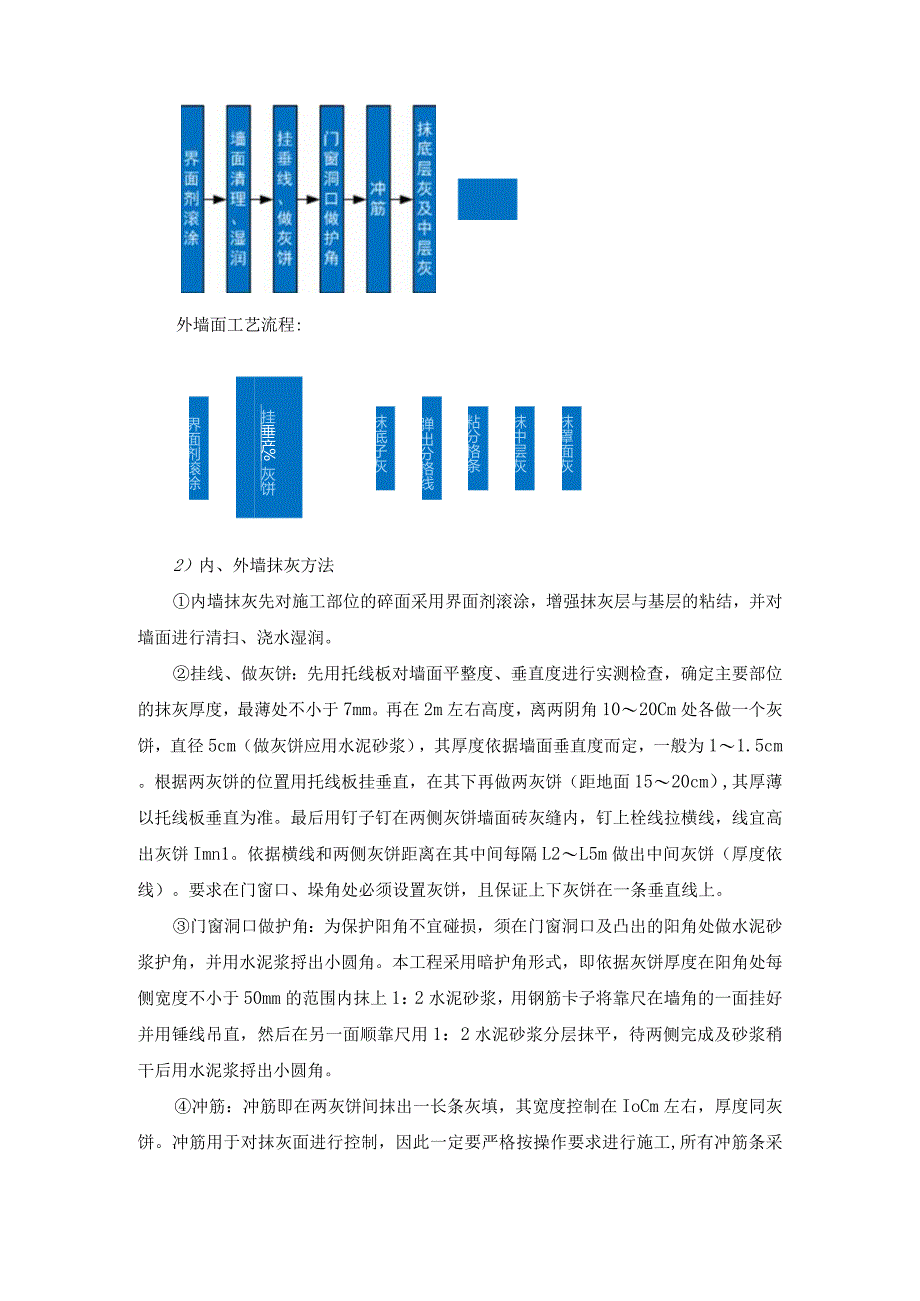

2、浆每遍厚度控制在5-7mm,水泥混合砂浆每遍厚度控制在79un0常温下,砖墙抹灰提前一天浇水湿润。砌体、墙板与碎柱、墙界面两侧各100mm宽内、外墙在抹灰施工前加钉镀锌铁丝网。内墙面工艺流程:外墙面工艺流程:罩面(灰)界面剂滚涂挂垂产%灰饼墙面清理 湿润抹底子灰弹出分格线粘分格条抹中层灰抹罩面灰2)内、外墙抹灰方法内墙抹灰先对施工部位的碎面采用界面剂滚涂,增强抹灰层与基层的粘结,并对墙面进行清扫、浇水湿润。挂线、做灰饼:先用托线板对墙面平整度、垂直度进行实测检查,确定主要部位的抹灰厚度,最薄处不小于7mm。再在2m左右高度,离两阴角1020Cm处各做一个灰饼,直径5cm(做灰饼应用水泥砂浆),
3、其厚度依据墙面垂直度而定,一般为11.5cm。根据两灰饼的位置用托线板挂垂直,在其下再做两灰饼(距地面1520cm),其厚薄以托线板垂直为准。最后用钉子钉在两侧灰饼墙面砖灰缝内,钉上栓线拉横线,线宜高出灰饼Imn1。依据横线和两侧灰饼距离在其中间每隔L2L5m做出中间灰饼(厚度依线)。要求在门窗口、垛角处必须设置灰饼,且保证上下灰饼在一条垂直线上。门窗洞口做护角:为保护阳角不宜碰损,须在门窗洞口及凸出的阳角处做水泥砂浆护角,并用水泥浆捋出小圆角。本工程采用暗护角形式,即依据灰饼厚度在阳角处每侧宽度不小于50mm的范围内抹上1:2水泥砂浆,用钢筋卡子将靠尺在墙角的一面挂好并用锤线吊直,然后在另一
4、面顺靠尺用1:2水泥砂浆分层抹平,待两侧完成及砂浆稍干后用水泥浆捋出小圆角。冲筋:冲筋即在两灰饼间抹出一长条灰填,其宽度控制在IoCm左右,厚度同灰饼。冲筋用于对抹灰面进行控制,因此一定要严格按操作要求进行施工,所有冲筋条采用冲竖筋。先将墙面润湿,在两个灰饼间由下向上抹一层灰,在抹第二遍灰时,要抹成凸起的八字形,比灰饼高出0.5lcm,然后再用木杠的两端贴紧灰饼上下搓动,要搓到使筋条与灰饼齐平为止。所用的木杠要经常用水浸泡,防止单面受潮变形,如发现变形及时修理或更换,否则会导致冲出的筋不平。抹底层灰及中层灰:冲筋抹完后就可以抹灰,但控制好冲筋的软硬度,如筋软,则易将筋刮坏产生凸凹现象,也不宜在
5、筋太硬时抹灰,否则墙面砂浆收缩后,会出现冲筋高于墙面的现象,导致抹灰面不平等通病。可以手压略有印迹为宜。底层灰在灰饼、冲筋及门窗护角做好后即可进行。按设计要求砂浆抹于墙面两冲筋之间,要求底层灰低于冲筋,待收水后再进行中层灰,其厚度以垫平冲筋为准,并使其略高于冲筋。中层砂浆抹后用木杠(或方通)按冲筋刮平。使用木杠时,人站立成骑马式,双手紧握木杠,均匀用力,由下向上移动,并使木杠前进方向的一边略微翘起。对于出现的凹陷处补抹上砂浆,然后再刮,直至平直为止。紧接着用木抹子搓磨一遍,使表面平整密实。墙的阴角,先用方尺上下核对方正情况,然后用阴角器上下抽动扯平,使室内四角做到方正。抹罩面灰:罩面灰在底灰稍
6、干后进行(六、七成干,手压略有指印),一般可分两遍抹,先薄薄抹一遍,跟着抹第二遍,用刮杠刮平,用木抹子搓平,用铁抹子揉实压光。水泥砂浆罩面成活24小时后进行浇水养护。外墙抹灰基本同内墙。3)顶棚抹灰方法顶棚抹灰根据实际情况采用不同方式;如果基面平整光滑,可不抹灰,采用刮腻子刮平处理,分遍刮平,总厚度控制在23mm;如基面不平整,则按设计要求进行抹灰。按此要求,先做好准备工作和基层处理。抹灰前搭设好活动马凳,上铺硬跳板,操作人员站在其上时头部以略低于IoCm为宜,且操作人员控制在2人以内。用扫帚或钢丝刷将顶棚上浮着的砂子、木丝等杂物全部除净,用毛刷浇水湿润后,将顶棚面滚涂一道碎界面剂。抹灰前在靠
7、近顶棚的墙上弹出一条水平线,作为抹灰找平的依据。抹第一遍灰时,从顶棚墙角开始,厚度宜薄,避免掉灰且灰易挤实。抹第二遍时,为保证与底子灰粘结牢固,如底子灰吸水快、较干燥,及时洒水润湿。第二遍也先从边上开始,并用木杠或方通找平。其操作方法同第一遍相同。抹完后用木抹子搓平。罩面灰待底灰第二遍有六、七成干时(用手指按,基本无指纹)就可以进行罩面。罩面时如发现墙面过干则稍洒水,然后立即罩面。罩面灰分二遍成活,第一遍抹得越薄越好,抹完后立即抹第二遍,第二遍的抹子稍平些。抹完后等灰稍干后,用钢皮抹子顺着抹纹压实压光即可。注意的是:压光时要注意室内光线方向,顺光赶压,则视觉效果较好。罩面灰完成后尽可能将各间门
8、窗进行封闭,以利保湿,并对水泥砂浆面层24h后进行浇水养护,养护时间不少于7丸4)梁、柱抹灰方法梁、柱抹灰一般与内墙抹灰、顶棚抹灰一同施工。梁抹灰时,用靠尺控制边口的平直,用刮尺刮平梁的侧面和底面,对于大梁,可以采用拉通线找出梁的抹灰厚度,并做上灰饼标志,控制抹灰面。其抹灰操作与墙面抹灰要求相同。要求做到梁底大小致,梁边口方正、顺直,与墙、平顶的交角处整齐、线条清晰。柱抹灰找出柱的中心线,从中心向两边找出抹灰层厚度,并做好灰饼。用方尺兜柱,找出另两边的抹灰厚度,做出另两边灰饼。柱的四角及两邻边均需有灰饼标志。按灰饼标志,挂垂线,找出各部位的灰饼厚度。最小每个边角均需做上下灰饼两个,抹灰以灰饼为
9、标志在两边夹上靠尺即可抹灰,具体抹灰方式同墙面抹灰。2墙面涂料施工a.涂料工程施工在抹灰工程完成至少7d后再进行,以防出现粉化和色泽不均现象。涂料工程的施工采用滚涂,局部用刷涂,施工前先对抹灰外墙面进行处理,将其表面杂物脏迹洗净清除,基层表面保证坚固。施涂前将基层的缺棱掉角处,用1:3的水泥砂浆修补,表面的麻面及缝隙用腻子填补齐平。施工中,用帽子蘸少量涂料后在基层面上轻缓平稳地来回滚动,直上直下,避免歪斜,保证涂层厚度一致,色泽一致、质感一致,同一墙面用同一批号涂料。涂料工程均为二遍涂料,后一遍在前一遍涂料表面干后进行,如装饰效果不好,则增加12遍。窗台、门框阴角等狭窄部位可以采用刷涂。涂料工
10、程施工中,不随意掺水,不在夜间施工,以免因视觉影响色泽均匀。b.涂料使用按生产厂家说明书要求,开桶后加水搅拌均匀使用;施工中,采取措施防止对门窗的污染,否则及时揩去;涂料过程中注意防止水份从背后渗透过来;施工中所用机具、用具事先清洗,使用完毕及工作间断均及时清洗,以备后用及造成不必要的浪费。C.手工涂刷时,其涂刷方向和行程长短均应一致。如涂料干燥快,应勤沾短刷,接茬最好在分格缝处。涂刷不少于两度,在前一度涂层表干后才能进行后一度涂刷。前后两次涂刷的相隔时间与施工现场的温度、湿度有密切关系,通常不少于3h。3墙面砖的镶贴a.镶贴饰面砖的基层,如有突出的管线、灯具、卫生器具支承物处,应用整砖套割吻
11、合,不得用非整砖拼凑镶贴。b.镶贴砖宜用水泥砂浆粘贴,厚度为710三将粘结砂浆铺满在瓷砖背面,逐块进行粘贴。c.镶贴面砖必须按弹线和标志进行,表面应平整,接缝平直,宽度一致。镶贴墙面时,应先贴大面,后贴阴阳角、凹槽等处费工多、难度大的部位。4饰面砖粘贴工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1饰面砖粘贴饰面砖粘贴必须牢固检查样板件黏结强度检测报告和施工2饰面砖的品种、规格、图案颜色和性能应符合设计要求及现行有关标准的规定观察,检查产品合格证书、进场验收记录、性能检测报告和复验报告3粘贴材料及施工方法饰面砖粘贴工程的找平、防水、黏结和勾缝材料及施工方法应符合设计要
12、求及国家现行产品标准和工程技术标准的规定检查产品合格证书、复验报告和隐蔽工程验收记录4满粘法施工满粘法施工的饰面砖工程应无空鼓、裂缝观察、小锤轻击检查般项目1表面质量饰面豉表面应平整、洁净、色泽一致,无裂痕和缺损观察检查2阴阳角及非整砖阴阳角处搭接方式、非整豉使用部位应符合设计要求观察检查3突出物周围砖套割质量饰面砖应整砖套割吻合,边缘应整齐。墙裙、贴脸突出墙面的厚度应一致观察、钢尺检查4饰面砖接缝、填嵌、宽深接缝应平直、光滑,填嵌应连续、密实;宽度和深度应符合设计要求观察、钢尺检查5滴水线(槽)滴水线槽)应顺直,流水坡向应正确,坡度应符合设计要求观察、水平尺检查6立面垂直度外墙面砖3mm垂直检测尺检查内墙面砖27表面平整度外墙面砖W4mm靠尺和塞尺检查内墙面砖38阴阳角方正外墙面砖3mm直角检测尺检查内墙面砖W39接缝直线度外墙面砖3mm拉线和钢直尺检查内墙面砖210接缝高低差外墙面砖Wlmm钢直尺和塞尺检查内墙面砖0.511接缝宽度偏差外墙面砖1mm钢直尺检查内墙面砖Wl
