《如何保证后浇带混凝土质量.docx》由会员分享,可在线阅读,更多相关《如何保证后浇带混凝土质量.docx(4页珍藏版)》请在第壹文秘上搜索。

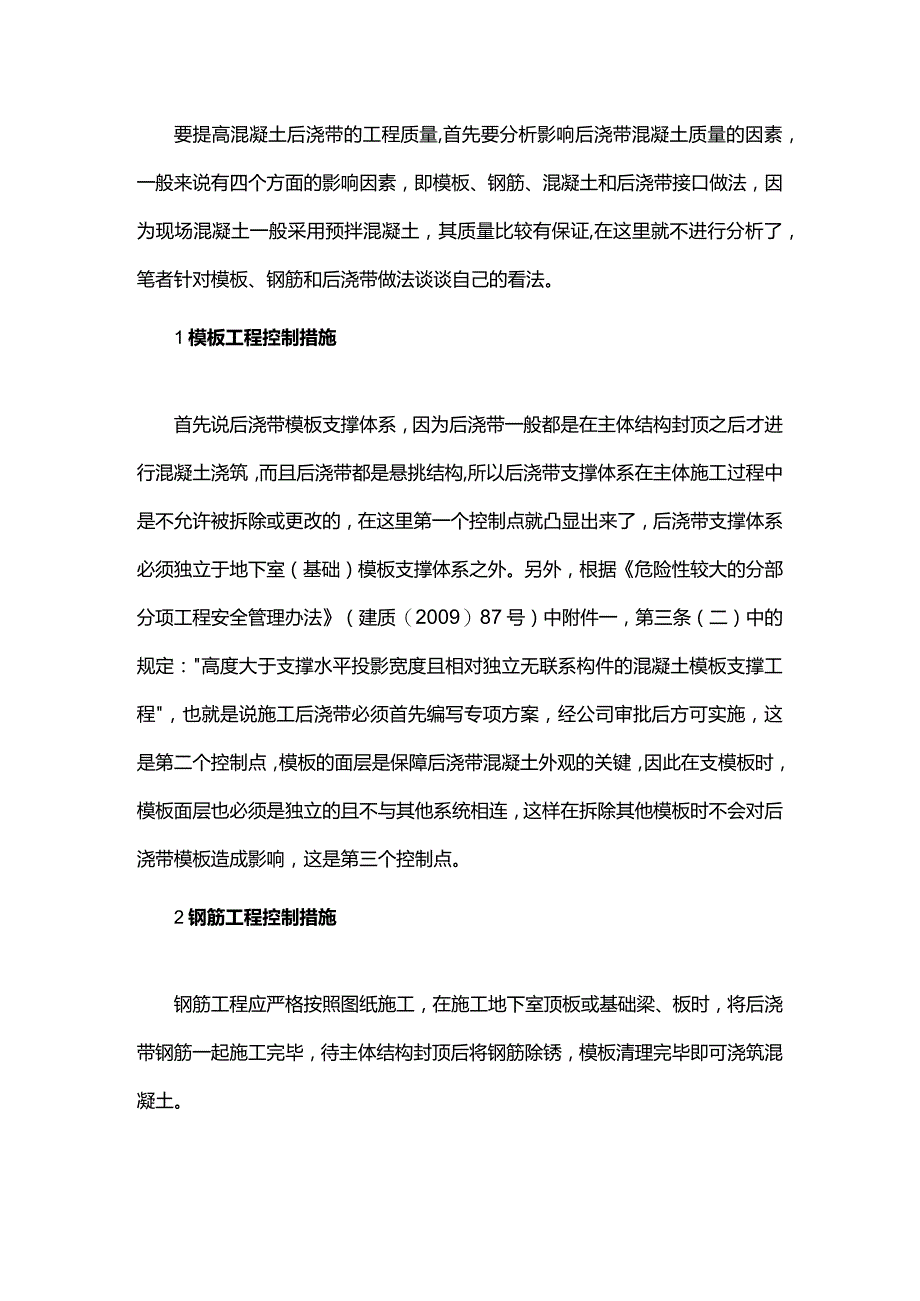

1、要提高混凝土后浇带的工程质量,首先要分析影响后浇带混凝土质量的因素,一般来说有四个方面的影响因素,即模板、钢筋、混凝土和后浇带接口做法,因为现场混凝土一般采用预拌混凝土,其质量比较有保证,在这里就不进行分析了,笔者针对模板、钢筋和后浇带做法谈谈自己的看法。1模板工程控制措施首先说后浇带模板支撑体系,因为后浇带一般都是在主体结构封顶之后才进行混凝土浇筑,而且后浇带都是悬挑结构,所以后浇带支撑体系在主体施工过程中是不允许被拆除或更改的,在这里第一个控制点就凸显出来了,后浇带支撑体系必须独立于地下室(基础)模板支撑体系之外。另外,根据危险性较大的分部分项工程安全管理办法(建质(2009)87号)中附
2、件一,第三条(二)中的规定:高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程,也就是说施工后浇带必须首先编写专项方案,经公司审批后方可实施,这是第二个控制点,模板的面层是保障后浇带混凝土外观的关键,因此在支模板时,模板面层也必须是独立的且不与其他系统相连,这样在拆除其他模板时不会对后浇带模板造成影响,这是第三个控制点。2钢筋工程控制措施钢筋工程应严格按照图纸施工,在施工地下室顶板或基础梁、板时,将后浇带钢筋一起施工完毕,待主体结构封顶后将钢筋除锈,模板清理完毕即可浇筑混凝土。3后浇带做法后浇带接口一般采用钢板止水带进行处理,在钢板止水带的侧面采用钢丝网进行封堵,对于钢板止水带必

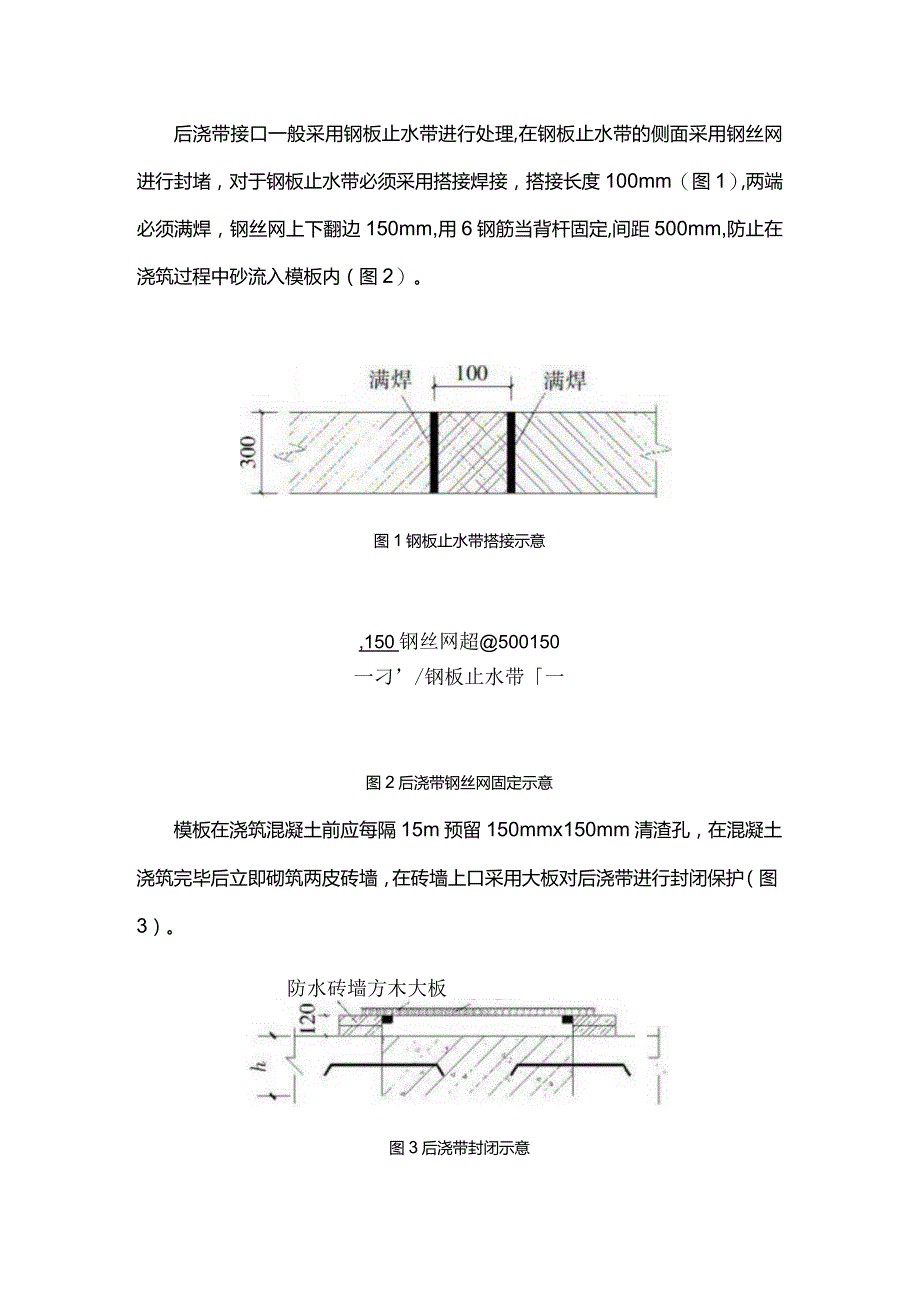

3、须采用搭接焊接,搭接长度100mm(图1),两端必须满焊,钢丝网上下翻边150mm,用6钢筋当背杆固定,间距500mm,防止在浇筑过程中砂流入模板内(图2)。图1钢板止水带搭接示意,150钢丝网超500150一刁/钢板止水带一图2后浇带钢丝网固定示意模板在浇筑混凝土前应每隔15m预留150mmx150mm清渣孔,在混凝土浇筑完毕后立即砌筑两皮砖墙,在砖墙上口采用大板对后浇带进行封闭保护(图3)。防水砖墙方木大板图3后浇带封闭示意通过事前控制编制专项方案,事中控制整体支设后浇带面层模板、独立模板支撑体系、封闭后浇带上表面、固定好止水钢板钢丝网、事后加强混凝土养护,这一系列的控制措施,后浇带混凝土施工质量将会得到保证,即可解决后浇带质量通病问题。
