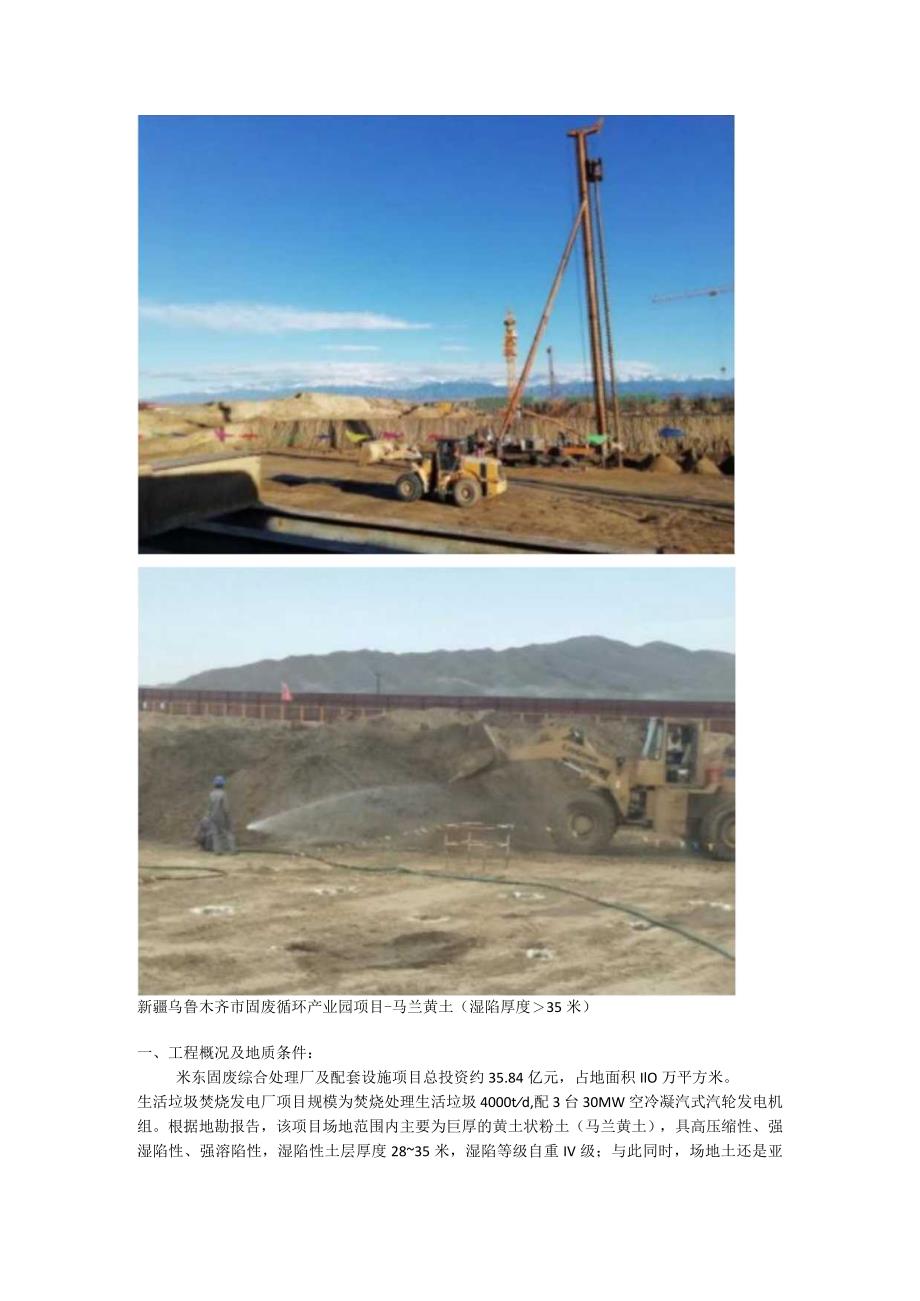

《孔内深层强夯法(DDC桩SDDC桩)马兰黄土地基处理技术质量稳定.docx》由会员分享,可在线阅读,更多相关《孔内深层强夯法(DDC桩SDDC桩)马兰黄土地基处理技术质量稳定.docx(3页珍藏版)》请在第壹文秘上搜索。

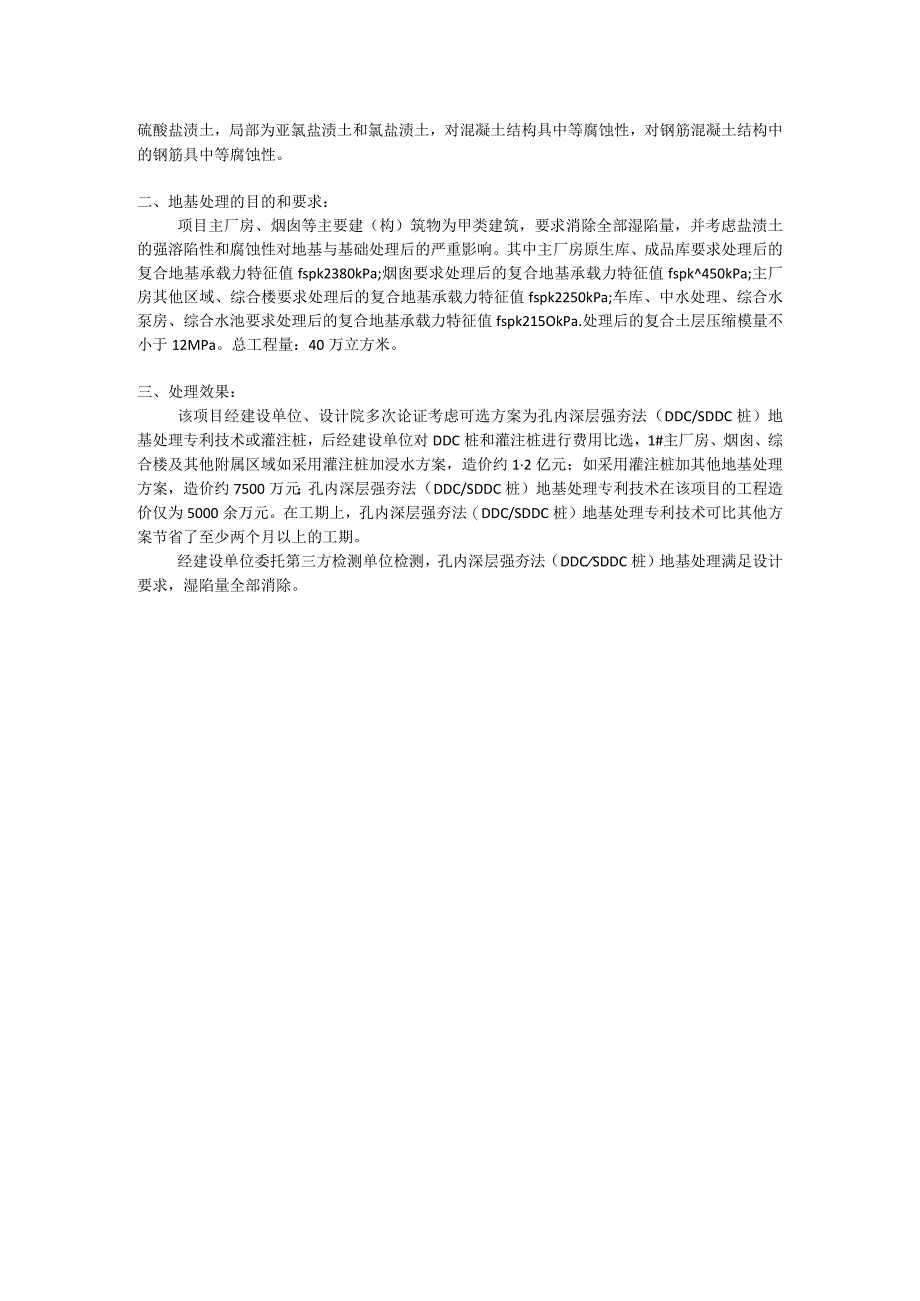

1、孔内深层强夯法(DDC桩/SDDC桩)马兰黄土地基处理技术质量稳定Ill新疆乌鲁木齐市固废循环产业园项目-马兰黄土(湿陷厚度35米)一、工程概况及地质条件:米东固废综合处理厂及配套设施项目总投资约35.84亿元,占地面积IlO万平方米。生活垃圾焚烧发电厂项目规模为焚烧处理生活垃圾4000td,配3台30MW空冷凝汽式汽轮发电机组。根据地勘报告,该项目场地范围内主要为巨厚的黄土状粉土(马兰黄土),具高压缩性、强湿陷性、强溶陷性,湿陷性土层厚度2835米,湿陷等级自重IV级;与此同时,场地土还是亚硫酸盐渍土,局部为亚氯盐渍土和氯盐渍土,对混凝土结构具中等腐蚀性,对钢筋混凝土结构中的钢筋具中等腐蚀性
2、。二、地基处理的目的和要求:项目主厂房、烟囱等主要建(构)筑物为甲类建筑,要求消除全部湿陷量,并考虑盐渍土的强溶陷性和腐蚀性对地基与基础处理后的严重影响。其中主厂房原生库、成品库要求处理后的复合地基承载力特征值fspk2380kPa;烟囱要求处理后的复合地基承载力特征值fspk450kPa;主厂房其他区域、综合楼要求处理后的复合地基承载力特征值fspk2250kPa;车库、中水处理、综合水泵房、综合水池要求处理后的复合地基承载力特征值fspk215OkPa.处理后的复合土层压缩模量不小于12MPa。总工程量:40万立方米。三、处理效果:该项目经建设单位、设计院多次论证考虑可选方案为孔内深层强夯法(DDC/SDDC桩)地基处理专利技术或灌注桩,后经建设单位对DDC桩和灌注桩进行费用比选,1#主厂房、烟囱、综合楼及其他附属区域如采用灌注桩加浸水方案,造价约12亿元;如采用灌注桩加其他地基处理方案,造价约7500万元;孔内深层强夯法(DDC/SDDC桩)地基处理专利技术在该项目的工程造价仅为5000余万元。在工期上,孔内深层强夯法(DDC/SDDC桩)地基处理专利技术可比其他方案节省了至少两个月以上的工期。经建设单位委托第三方检测单位检测,孔内深层强夯法(DDCSDDC桩)地基处理满足设计要求,湿陷量全部消除。
