加油站防渗工程实施指导意见(定).docx

上传人:p** 文档编号:779329 上传时间:2024-02-26 格式:DOCX 页数:10 大小:21.92KB
下载 相关 举报
加油站防渗工程实施指导意见(定).docx_第1页
第1页 / 共10页
加油站防渗工程实施指导意见(定).docx_第2页
第2页 / 共10页
加油站防渗工程实施指导意见(定).docx_第3页
第3页 / 共10页
加油站防渗工程实施指导意见(定).docx_第4页
第4页 / 共10页
加油站防渗工程实施指导意见(定).docx_第5页
第5页 / 共10页
加油站防渗工程实施指导意见(定).docx_第6页
第6页 / 共10页
加油站防渗工程实施指导意见(定).docx_第7页
第7页 / 共10页
加油站防渗工程实施指导意见(定).docx_第8页
第8页 / 共10页
加油站防渗工程实施指导意见(定).docx_第9页
第9页 / 共10页
加油站防渗工程实施指导意见(定).docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《加油站防渗工程实施指导意见(定).docx》由会员分享,可在线阅读,更多相关《加油站防渗工程实施指导意见(定).docx(10页珍藏版)》请在第壹文秘上搜索。

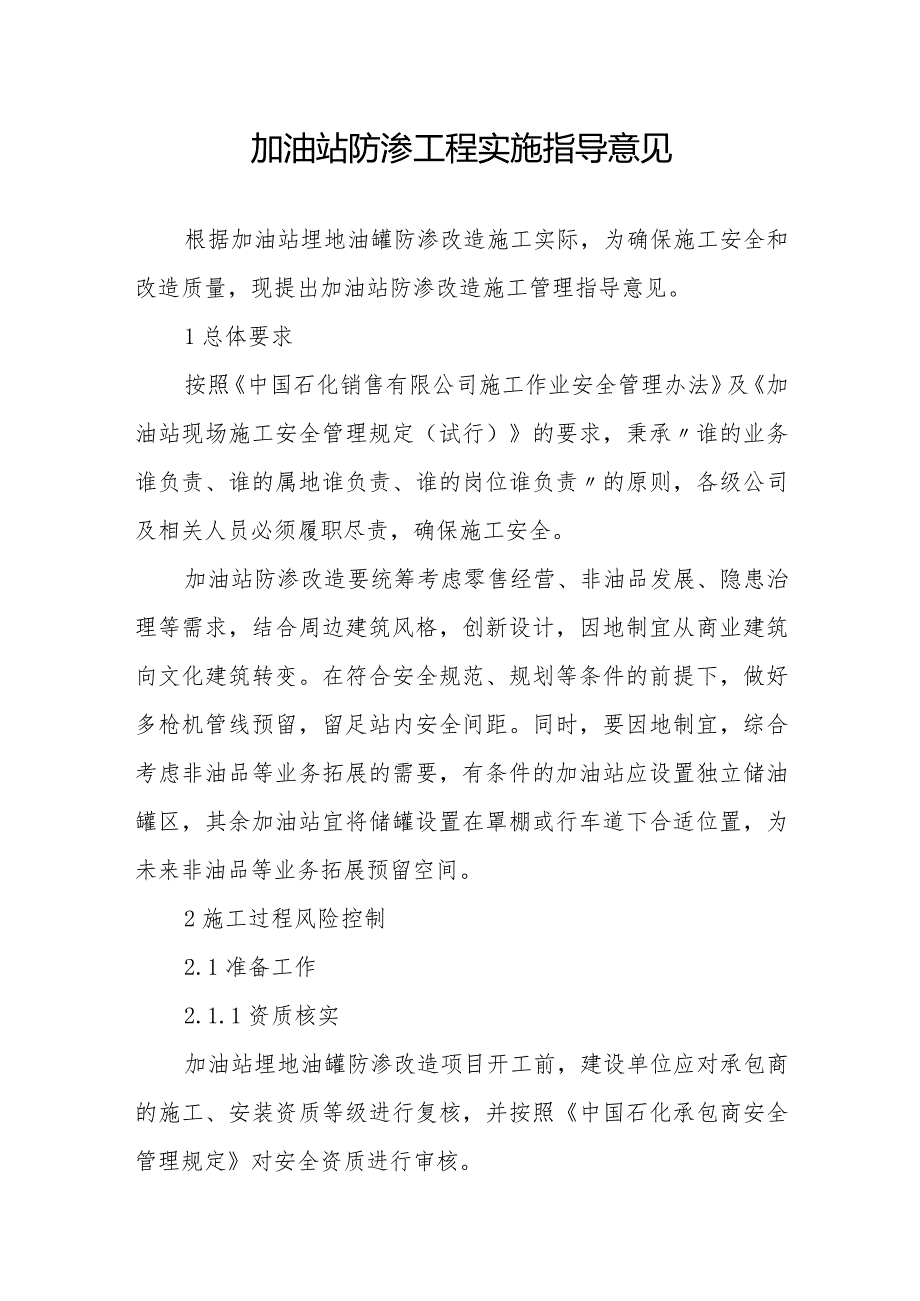

1、加油站防渗工程实施指导意见根据加油站埋地油罐防渗改造施工实际,为确保施工安全和改造质量,现提出加油站防渗改造施工管理指导意见。1总体要求按照中国石化销售有限公司施工作业安全管理办法及加油站现场施工安全管理规定(试行)的要求,秉承谁的业务谁负责、谁的属地谁负责、谁的岗位谁负责的原则,各级公司及相关人员必须履职尽责,确保施工安全。加油站防渗改造要统筹考虑零售经营、非油品发展、隐患治理等需求,结合周边建筑风格,创新设计,因地制宜从商业建筑向文化建筑转变。在符合安全规范、规划等条件的前提下,做好多枪机管线预留,留足站内安全间距。同时,要因地制宜,综合考虑非油品等业务拓展的需要,有条件的加油站应设置独立

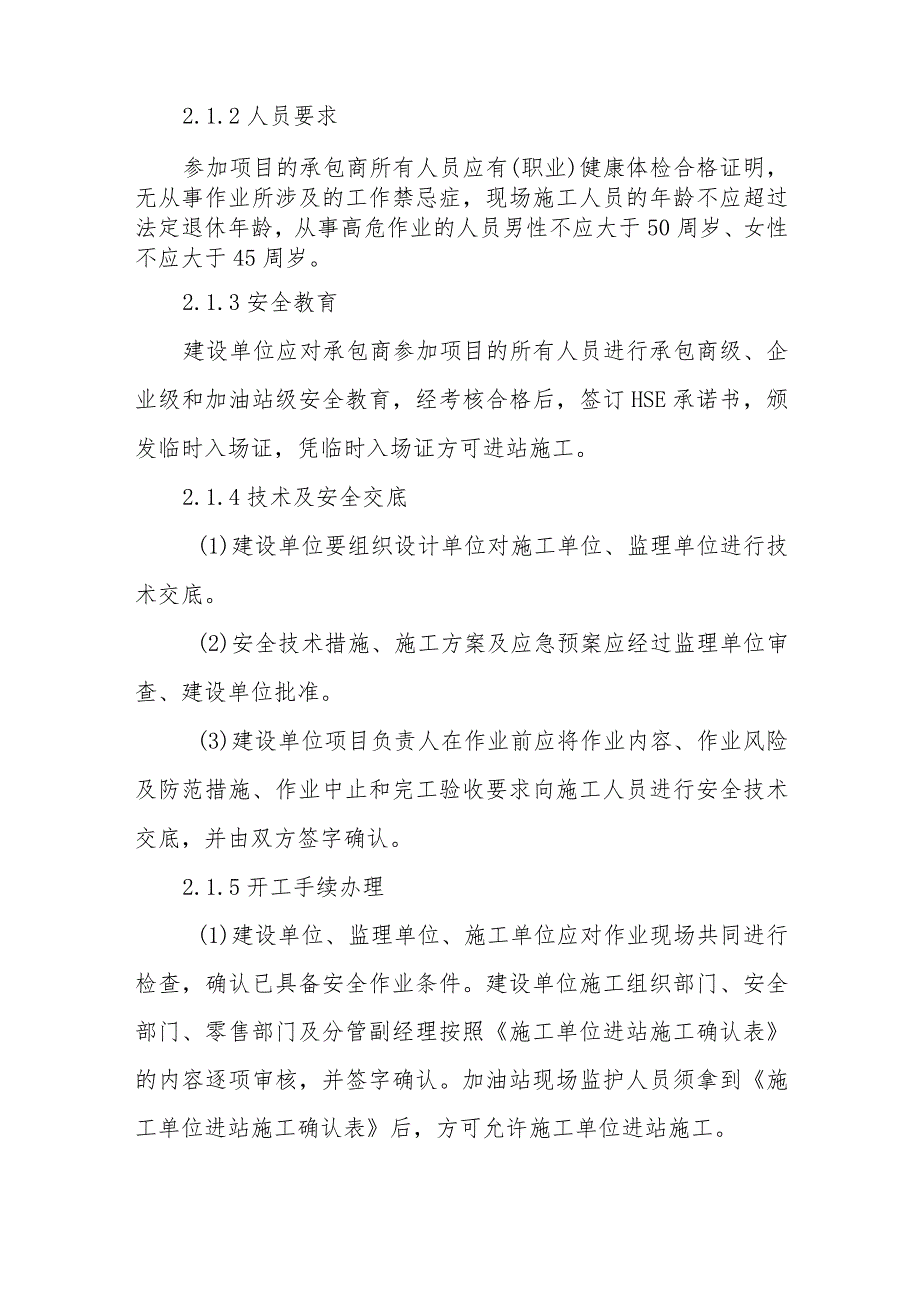

2、储油罐区,其余加油站宜将储罐设置在罩棚或行车道下合适位置,为未来非油品等业务拓展预留空间。2施工过程风险控制2.1准备工作2.1.1资质核实加油站埋地油罐防渗改造项目开工前,建设单位应对承包商的施工、安装资质等级进行复核,并按照中国石化承包商安全管理规定对安全资质进行审核。2.1.2人员要求参加项目的承包商所有人员应有(职业)健康体检合格证明,无从事作业所涉及的工作禁忌症,现场施工人员的年龄不应超过法定退休年龄,从事高危作业的人员男性不应大于50周岁、女性不应大于45周岁。2.1.3安全教育建设单位应对承包商参加项目的所有人员进行承包商级、企业级和加油站级安全教育,经考核合格后,签订HSE承诺

3、书,颁发临时入场证,凭临时入场证方可进站施工。2.1.4技术及安全交底(1)建设单位要组织设计单位对施工单位、监理单位进行技术交底。(2)安全技术措施、施工方案及应急预案应经过监理单位审查、建设单位批准。(3)建设单位项目负责人在作业前应将作业内容、作业风险及防范措施、作业中止和完工验收要求向施工人员进行安全技术交底,并由双方签字确认。2.1.5开工手续办理(1)建设单位、监理单位、施工单位应对作业现场共同进行检查,确认已具备安全作业条件。建设单位施工组织部门、安全部门、零售部门及分管副经理按照施工单位进站施工确认表的内容逐项审核,并签字确认。加油站现场监护人员须拿到施工单位进站施工确认表后,

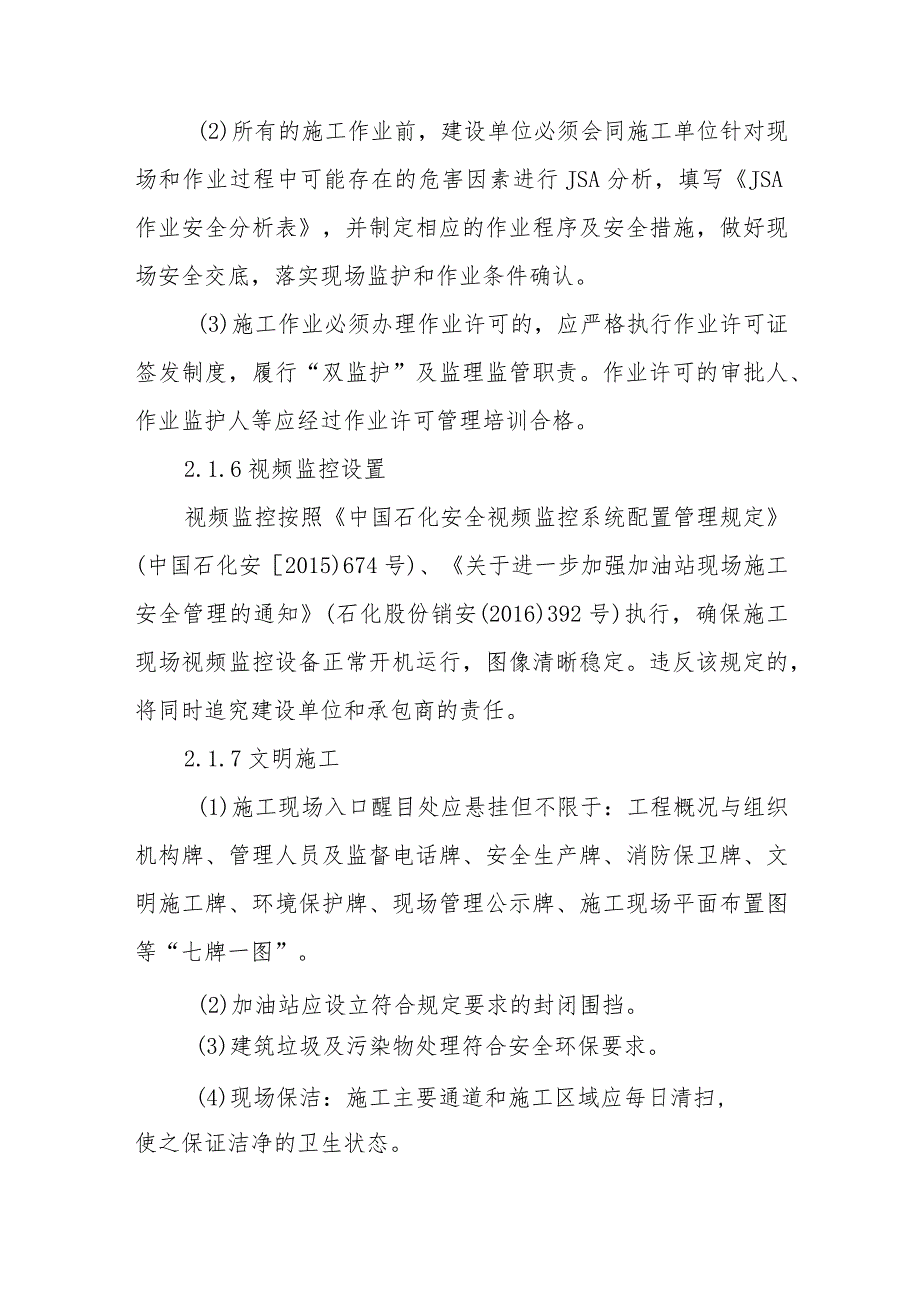

4、方可允许施工单位进站施工。(2)所有的施工作业前,建设单位必须会同施工单位针对现场和作业过程中可能存在的危害因素进行JSA分析,填写JSA作业安全分析表,并制定相应的作业程序及安全措施,做好现场安全交底,落实现场监护和作业条件确认。(3)施工作业必须办理作业许可的,应严格执行作业许可证签发制度,履行“双监护”及监理监管职责。作业许可的审批人、作业监护人等应经过作业许可管理培训合格。2.1.6视频监控设置视频监控按照中国石化安全视频监控系统配置管理规定(中国石化安2015)674号)、关于进一步加强加油站现场施工安全管理的通知(石化股份销安(2016)392号)执行,确保施工现场视频监控设备正常

5、开机运行,图像清晰稳定。违反该规定的,将同时追究建设单位和承包商的责任。2.1.7文明施工(1)施工现场入口醒目处应悬挂但不限于:工程概况与组织机构牌、管理人员及监督电话牌、安全生产牌、消防保卫牌、文明施工牌、环境保护牌、现场管理公示牌、施工现场平面布置图等“七牌一图”。(2)加油站应设立符合规定要求的封闭围挡。(3)建筑垃圾及污染物处理符合安全环保要求。(4)现场保洁:施工主要通道和施工区域应每日清扫,使之保证洁净的卫生状态。2.2油罐清罐2.2.1余油清理(1)排空油罐内剩余残油,断开与油罐相连接的电气、自动化仪表接线。(2)按照施工作业方案用盲板隔离封堵油罐人孔盖进出油管、呼吸管,并挂警

6、示牌。严格按照中国石化盲板抽堵作业安全管理规定要求办理盲板抽堵作业许可证,不得以关闭阀门代替安装盲板。盲板使用前后要填写使用记录,明确数量、规格、时间和使用人。2.2.2排出油蒸气、气体浓度检测等按照成品油罐清洗安全技术规程(Q/SH0519-2013)执行。2.2.3罐内清理作业(1)准备工作由油罐清洗现场指挥人员按照中国石化进入受限空间作业安全管理规定办理进入受限空间作业许可证,经相关人员现场签字确认后,方可进入受限空间作业。(2)罐内污杂处理应由具有危废处置资质的单位进行处置。(3)油罐清洗方法有干洗法、湿洗法、蒸汽洗法、化学洗法、机械自动清罐器。要达到无铁锈、无杂质、无水分、无油污的要

7、求。(4)清罐验收油罐清洗完毕后,应对清罐质量进行验收,验收由我方和施工单位技术人员按照成品油罐清洗安全技术规程(Q/SH0519-2013)进行验收。(5)向油罐内注入氮气,注入后用盲板密封油罐人孔及其它开孔。2.4工艺管线封堵工艺管线吹扫注水(或充氮气)后封堵。2.5地坪拆除2.4.1摸清地下管网、电缆、光缆等设施走向,放线尽量避开,无法避开必须做标识。有必要的可进行物探检查。形成测量放线定位记录。2.4.2地坪拆除时按照中国石化动土作业安全管理规定要求,办理动土作业许可证。使用临时用电,必须办理临时用电作业许可证,并相应办理用火作业许可证。2.5罐区土方开挖2.5.1开挖前必须再次利用可

8、燃气体浓度测试仪对可能产生油气积聚的部位进行浓度测试。如土壤中有污染物残留积累,超过土壤环境质量标准的,需采取换土或其他方法进行土壤环保处理。2.5.2根据土质类别进行放坡或支护,做好防土方坍塌措施,避免造成事故发生。2.5.3安排专人指挥挖掘机挖土方,严禁机械操作金属撞击油罐发生火花,油罐顶及周围应保留不低于15Cm厚土层,采用人工挖除。2.5.4施工中应将土方堆放距坑边应大于0.8米,土方高度不高于L5米,避开消防与应急通道。2.5.5基坑旁须做好临边围护措施,基坑顶部的四周做1.2米高的防护围栏,并用密目网封闭,悬挂防坠落标识,夜间设红色警示灯,并确保正常工作。2.6油罐吊装拆除2.6.

9、1拆除管线、静电接地网等,割断油罐固定锚带,清理罐体周围沙土。2.6.2测算油罐整体容积及重量,选用吊车进场。2.6.3吊装作业前由技术人员进行吊装技术交底,吊装作业人员必须熟知吊装方案、指挥信号、安全技术要求及起重机械的操作方法。按照中国石化起重作业安全管理规定要求,办理起重作业许可证。2.6.4吊车站位的地基必须平整夯实满足吊车吊装作业的要求。起吊前要仔细检查油罐规格、断面尺寸,然后进行起吊装车。起吊点为罐顶吊耳。当起吊点确定后,检查好钢丝绳、吊环,卡扣等吊装工具安全系牢后,进行垂直吊装。油罐起吊时应通过牵引绳控制油罐姿态,防止偏斜重心。2.7油罐安装2.7.1吊装准备(1)吊装前需做好以

10、下准备工作:油罐运输、就位和堆放;油罐型号、数量和外观等质量检查;油罐的弹线、编号以及基础准备、吊具准备等。按照中国石化起重作业安全管理规定要求,办理起重作业许可证。(2)油罐安装前,须对储罐基础测量与验收,保证基础水平,符合质量标准后进行安装。(3)根据油罐质量、外形、尺寸等选用吊车进场,并确定停放位置、作业半径。(4)吊车进场后,须停放在平整的地面,主要支撑点下应铺设专用路基板。2.7.2油罐的吊装(1)油罐绑扎点应选在油罐专用吊耳处,左右对称于油罐的重心。当起吊点确定后,检查好钢丝绳、吊环,卡扣等吊装工具安全系牢后,进行垂直吊装。(3)油罐起吊时应通过牵引绳控制油罐姿态,旋转至设计位置上

11、方、离基础顶约30Omnb然后缓缓下落在基础面上,对准安装位置。(4)油罐校正完毕应立即按设计要求固定。油罐就位后,应进行水准测量,确保罐体水平,再进行固定。2.8 土方回填2. 8.1填方前,应对填方基底和隐蔽工程进行检查和中间验收,并作好记录。3. 8.2按设计要求进行回填。2.9 管道安装2.10 1钢制管道安装(1)安装前须按设计要求进行除锈。(2)原则上不得在旧油罐人孔井等爆炸区域范围内动火。(3)按设计及规范要求进行管道敷设,并进行强度试压和严密性试压,试压合格后必须吹扫干净。2.9.2复合管道安装(1)管材(盘管、直管)应采取必要的防护性材料包装,轻拿轻放,避免尖锐物损伤。(2)

12、管材应按指定地点堆放,上盖下垫,防止曝晒。管件在使用前应一直存放在保护包装内。(3)从事热塑性塑料复合管道系统安装工作的工程安装人员须经管道系统制造商培训,并取得与热塑性塑料复合管道焊接安装作业相适应的安装工资质证书。(4)热塑性塑料复合管道安装完成后必须进行压力试验,形成测试记录。3现场施工安全管理1.1 所有施工现场必须实行封闭化管理,建立门禁管理制度,所有施工人员和施工车辆进入施工现场必须持有有效证件。施工人员应穿戴符合相关安全要求的劳动防护用品。1.2 建设单位应与施工单位建立应急联动机制,定期开展联合应急演练。施工现场发生突发事件时,必须严格按照应急管理有关要求按流程上报。3. 3安

13、全检查与监督4. 3.1加油站现场监护人员负责施工现场安全监督和检查,每日按照检查情况填写加油站现场施工安全监督检查表。对施工单位三违作业,加油站施工现场监护人员有权叫停施工,并填写加油站施工整改通知单,逐级上报。5. 3.2建设单位领导、安全部门、施工组织部门和零售部门要定期或不定期对施工加油站进行检查,并填写加油站现场施工安全监督检查台帐,同时签字确认。6. 3.3省公司通过四不两直、远程视频监控等方式加强对加油站施工作业现场的安全检查。7. 3.4省市两级公司安全督查队应对承包商施工现场实施全覆盖、全天候的安全督查。8. 3.5对发现的隐患,应及时下达隐患整改通知单,并跟踪整改情况。发现

14、存在事故隐患无法保证安全的或者危及员工生命安全的紧急情况时,应当责令停止作业或者停工。4现场管理责任落实4.1 加油站施工现场应设置防渗改造施工现场管理及风险防控检查要点(附件),由加油站站长管理执行,对违反安全规定或不符合相关要求的行为有直接叫停权。4.2 项目负责人、监理人员、加油站站长应按照检查要点执行并签字确认,与竣工资料一并存档。4.3 各级公司及相关部门对施工现场进行检查时应对防渗改造施工现场管理及风险防控检查要点执行情况进行检查。5验收5.1 所有材料进场必须有合格证、质量合格证明等文件的原件。混凝土、钢筋、管材等关键建材需进场核对标号、级别、等级、材质要求的适用性,是否与设计文件以及具体施工环节相符。5.2 所有设备进场必须有合格证、质量合格证明等文件的原件,配电柜、加油机等设备应有说明书和相关技术文件。5.3 工程质量验收。建设单位要根据相关职责组织工程验收,并填写验收意见。5.4 验收资料管理5.4.1工程资料须按规定留存建档,隐蔽工程须留存影像资料。5.4.2办理相应验收手续交付使用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 测绘

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
