《安全防护施工方案(临建).docx》由会员分享,可在线阅读,更多相关《安全防护施工方案(临建).docx(4页珍藏版)》请在第壹文秘上搜索。

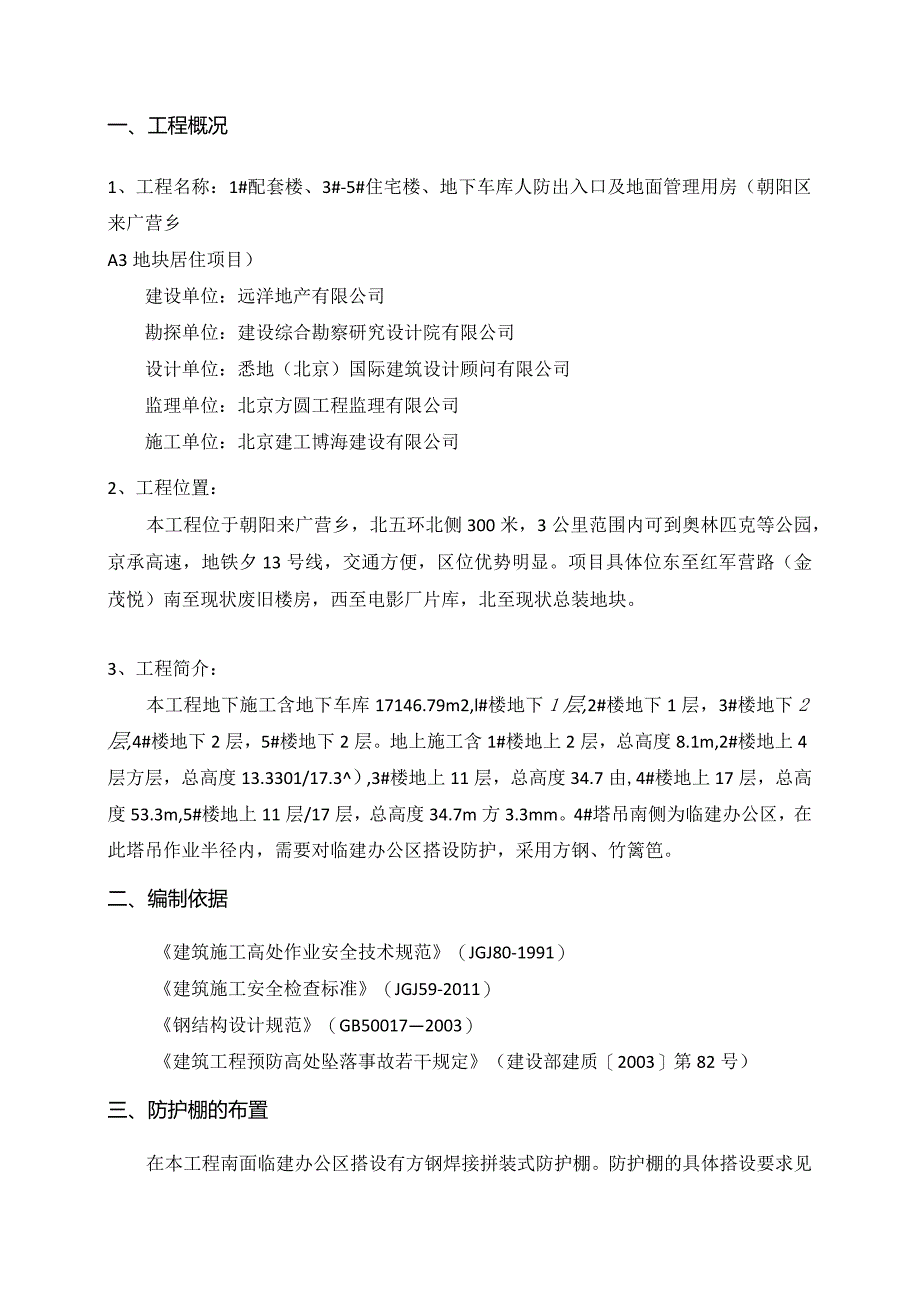

1、一、工程概况1二、编制依据1三、防护棚的布置1四、防护棚的构造2五、防护棚搭设的质量要求2六、防护棚的安全管理2七、防护棚的拆除2一、工程概况1、工程名称:1#配套楼、3#-5#住宅楼、地下车库人防出入口及地面管理用房(朝阳区来广营乡A3地块居住项目)建设单位:远洋地产有限公司勘探单位:建设综合勘察研究设计院有限公司设计单位:悉地(北京)国际建筑设计顾问有限公司监理单位:北京方圆工程监理有限公司施工单位:北京建工博海建设有限公司2、工程位置:本工程位于朝阳来广营乡,北五环北侧300米,3公里范围内可到奥林匹克等公园,京承高速,地铁夕13号线,交通方便,区位优势明显。项目具体位东至红军营路(金茂
2、悦)南至现状废旧楼房,西至电影厂片库,北至现状总装地块。3、工程简介:本工程地下施工含地下车库17146.79m2,l#楼地下1层,2#楼地下1层,3#楼地下2层,4#楼地下2层,5#楼地下2层。地上施工含1#楼地上2层,总高度8.1m,2#楼地上4层方层,总高度13.3301/17.3),3#楼地上11层,总高度34.7由,4#楼地上17层,总高度53.3m,5#楼地上11层/17层,总高度34.7m方3.3mm。4#塔吊南侧为临建办公区,在此塔吊作业半径内,需要对临建办公区搭设防护,采用方钢、竹篱笆。二、编制依据建筑施工高处作业安全技术规范(JGJ80-1991)建筑施工安全检查标准(JG

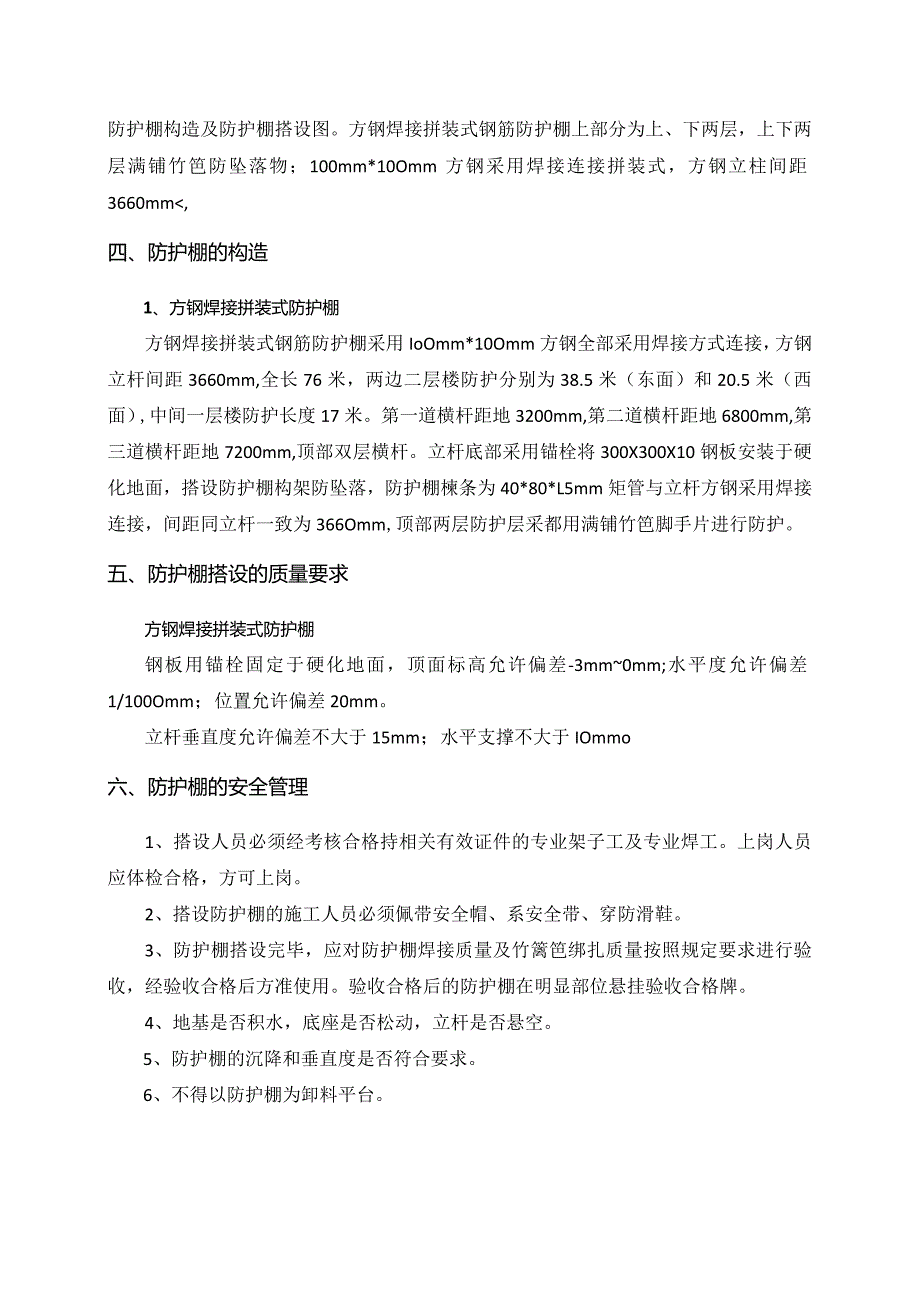

3、J59-2011)钢结构设计规范(GB500172003)建筑工程预防高处坠落事故若干规定(建设部建质2003第82号)三、防护棚的布置在本工程南面临建办公区搭设有方钢焊接拼装式防护棚。防护棚的具体搭设要求见防护棚构造及防护棚搭设图。方钢焊接拼装式钢筋防护棚上部分为上、下两层,上下两层满铺竹笆防坠落物;100mm*10Omm方钢采用焊接连接拼装式,方钢立柱间距3660mm,四、防护棚的构造1、方钢焊接拼装式防护棚方钢焊接拼装式钢筋防护棚采用IoOmm*10Omm方钢全部采用焊接方式连接,方钢立杆间距3660mm,全长76米,两边二层楼防护分别为38.5米(东面)和20.5米(西面),中间一层楼
4、防护长度17米。第一道横杆距地3200mm,第二道横杆距地6800mm,第三道横杆距地7200mm,顶部双层横杆。立杆底部采用锚栓将300X300X10钢板安装于硬化地面,搭设防护棚构架防坠落,防护棚楝条为40*80*L5mm矩管与立杆方钢采用焊接连接,间距同立杆一致为366Omm,顶部两层防护层采都用满铺竹笆脚手片进行防护。五、防护棚搭设的质量要求方钢焊接拼装式防护棚钢板用锚栓固定于硬化地面,顶面标高允许偏差-3mm0mm;水平度允许偏差1/100Omm;位置允许偏差20mm。立杆垂直度允许偏差不大于15mm;水平支撑不大于IOmmo六、防护棚的安全管理1、搭设人员必须经考核合格持相关有效证
5、件的专业架子工及专业焊工。上岗人员应体检合格,方可上岗。2、搭设防护棚的施工人员必须佩带安全帽、系安全带、穿防滑鞋。3、防护棚搭设完毕,应对防护棚焊接质量及竹篱笆绑扎质量按照规定要求进行验收,经验收合格后方准使用。验收合格后的防护棚在明显部位悬挂验收合格牌。4、地基是否积水,底座是否松动,立杆是否悬空。5、防护棚的沉降和垂直度是否符合要求。6、不得以防护棚为卸料平台。七、防护棚的拆除1、必须在确认上方无施工物体高处坠落之后才能拆除。2、防护棚拆除前必须经施工员和安全员同意才能实施。对操作人员进行安全交底,并佩带齐全安全防护用品,方能正式操作。3、拆除时应先拆后搭的,后拆先搭的。设立安全警戒区域,设专人看管,确保安全。4、拆除下来的方钢、竹笆等材料应根据施工员要求,归类堆放,整齐有序,并及时点数归返。
