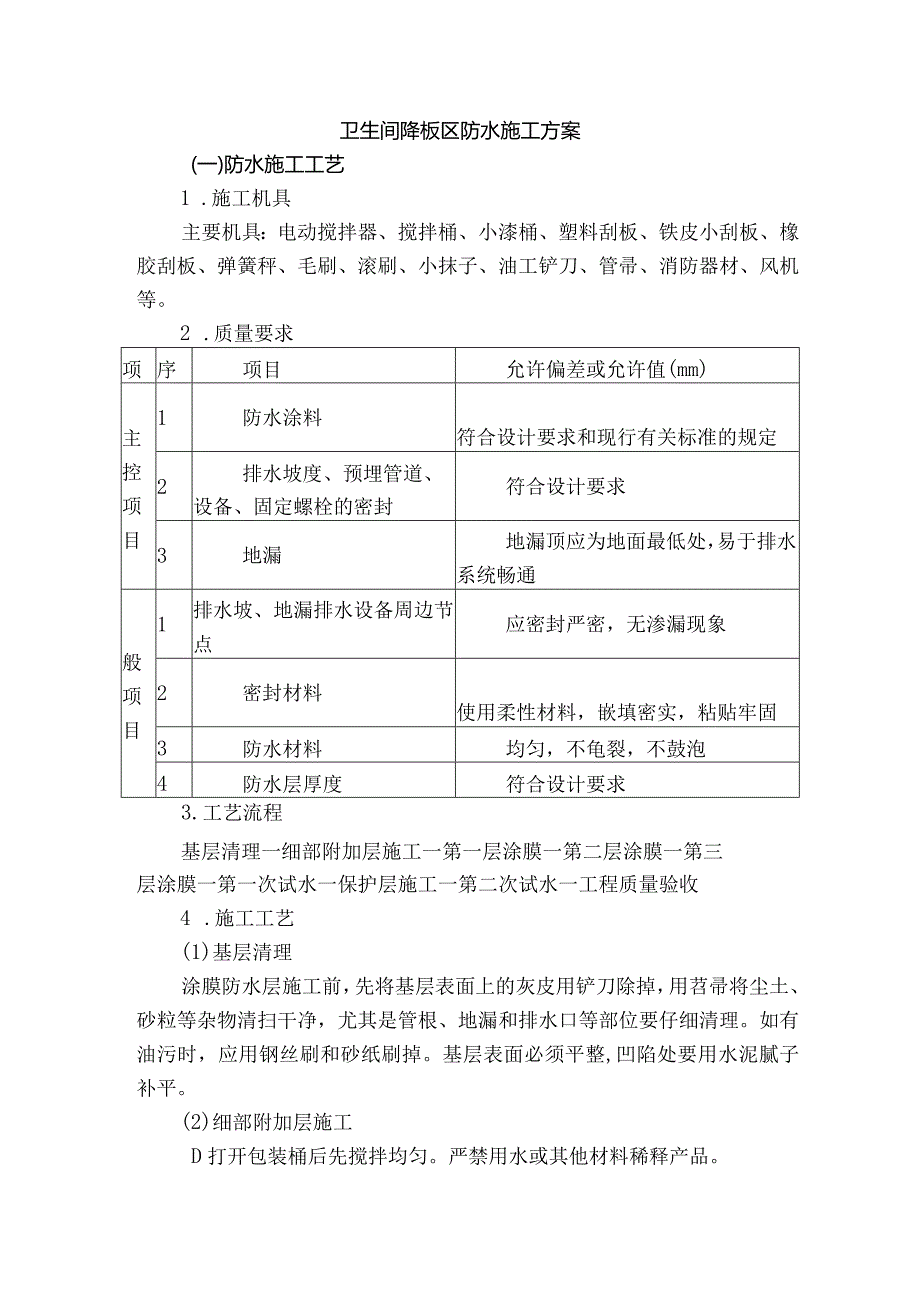

1、卫生间降板区防水施工方案(一)防水施工工艺1 .施工机具主要机具:电动搅拌器、搅拌桶、小漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹子、油工铲刀、管帚、消防器材、风机等。2 .质量要求项序项目允许偏差或允许值(mm)主控项目1防水涂料符合设计要求和现行有关标准的规定2排水坡度、预埋管道、设备、固定螺栓的密封符合设计要求3地漏地漏顶应为地面最低处,易于排水,系统畅通般项目1排水坡、地漏排水设备周边节点应密封严密,无渗漏现象2密封材料使用柔性材料,嵌填密实,粘贴牢固3防水材料均匀,不龟裂,不鼓泡4防水层厚度符合设计要求3.工艺流程基层清理一细部附加层施工一第一层涂膜一第二层涂膜一

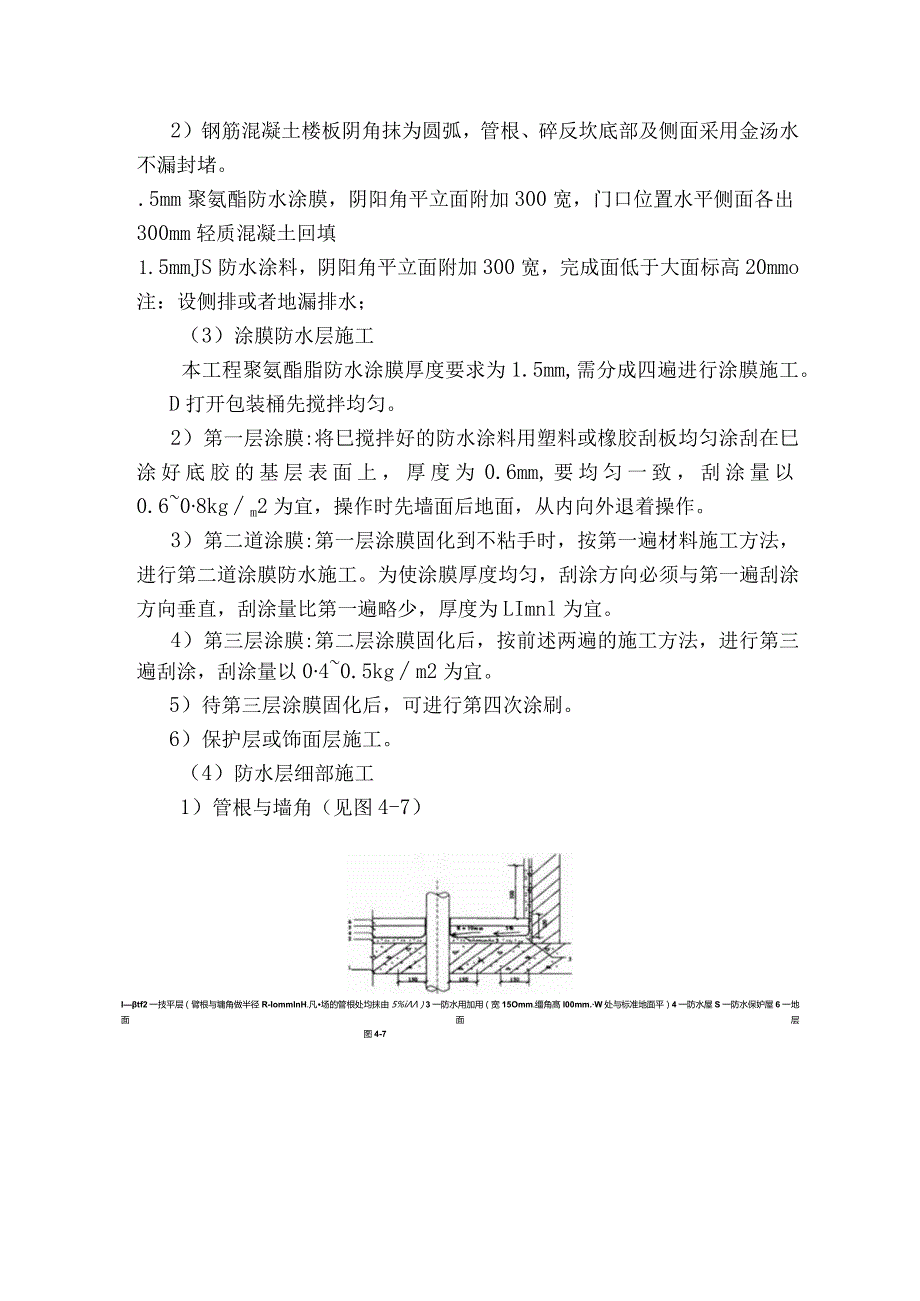

2、第三层涂膜一第一次试水一保护层施工一第二次试水一工程质量验收4 .施工工艺(1)基层清理涂膜防水层施工前,先将基层表面上的灰皮用铲刀除掉,用苕帚将尘土、砂粒等杂物清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉。基层表面必须平整,凹陷处要用水泥腻子补平。(2)细部附加层施工D打开包装桶后先搅拌均匀。严禁用水或其他材料稀释产品。2)钢筋混凝土楼板阴角抹为圆弧,管根、碎反坎底部及侧面采用金汤水不漏封堵。.5mm聚氨酯防水涂膜,阴阳角平立面附加300宽,门口位置水平侧面各出300mm轻质混凝土回填1.5mmJS防水涂料,阴阳角平立面附加300宽,完成面低于大面标高
3、20mmo注:设侧排或者地漏排水;(3)涂膜防水层施工本工程聚氨酯脂防水涂膜厚度要求为1.5mm,需分成四遍进行涂膜施工。D打开包装桶先搅拌均匀。2)第一层涂膜:将巳搅拌好的防水涂料用塑料或橡胶刮板均匀涂刮在巳涂好底胶的基层表面上,厚度为0.6mm,要均匀一致,刮涂量以0.608kgm2为宜,操作时先墙面后地面,从内向外退着操作。3)第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工方法,进行第二道涂膜防水施工。为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为LImnl为宜。4)第三层涂膜:第二层涂膜固化后,按前述两遍的施工方法,进行第三遍刮涂,刮涂量以040

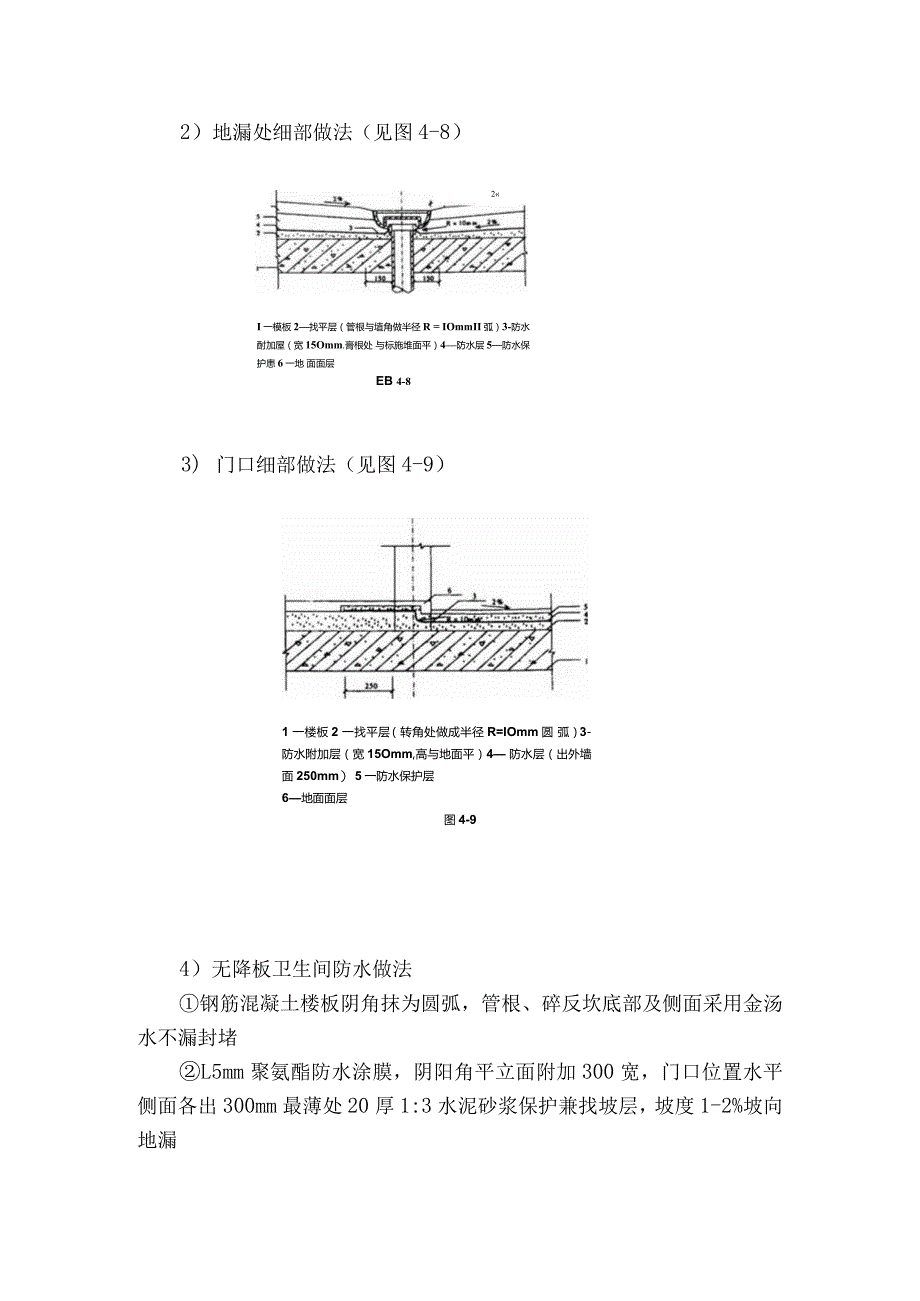

4、.5kgm2为宜。5)待第三层涂膜固化后,可进行第四次涂刷。6)保护层或饰面层施工。(4)防水层细部施工1)管根与墙角(见图4-7)Itf2一技平层(臂根与墉角做半径R-IommlnH.凡场的管根处均抹由5%i)3一防水用加用(宽15Omm.缰角高l00mm.W处与标准地面平)4一防水屋S一防水保妒屋6一地面面层图4-72)地漏处细部做法(见图4-8)3)2I一模板2找平层(管根与埴角做半径R = IOmmII弧)3-防水酎加屋(宽15Omm.膏根处 与标施堆面平)4防水层5防水保护患6一地 面面层EB 4-8门口细部做法(见图4-9)1 一楼板2 一找平层(转角处做成半径R=IOmm圆 弧)
5、3-防水附加层(宽15Omm,高与地面平)4 防水层(出外墙面250mm) 5一防水保护层6地面面层图4-94)无降板卫生间防水做法钢筋混凝土楼板阴角抹为圆弧,管根、碎反坎底部及侧面采用金汤水不漏封堵L5mm聚氨酯防水涂膜,阴阳角平立面附加300宽,门口位置水平侧面各出300mm最薄处20厚1:3水泥砂浆保护兼找坡层,坡度1-2%坡向地漏1.5mmJS防水涂料,阴阳角平立面附加300宽,完成面低于大面标r20mm注:因面层厚度限值时砂浆找坡层可兼地砖粘结层5)降板卫生间防水做法钢筋混凝土楼板阴角抹为圆弧,管根、碎反坎底部及侧面采用金汤水不漏封堵1.5mm聚氨酯防水涂膜,阴阳角平立面附加300宽
6、,门口位置水平侧面各出300mm轻质混凝土回填L5mmJS防水涂料,阴阳角平立面附加300宽,完成面低于大面标高20mm(5)防水层的验收根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。防水层完成并实干后,对涂膜质量进行全面验收,要求满涂,厚度均匀一致,封闭严密,厚度达到设计要求(做切片检查)。防水层无起鼓、开裂、翘边等缺陷,并且表面光滑。经检查验收合格后可进行蓄水试验(蓄水深度高出标准地面20mm),24h无渗漏,做好记录,可进行保护层施工。5.成品保护防水层操作过程中,操作人员要穿平底鞋作业,穿过地面及墙面等处的管件和套管、地漏
7、、固定卡子等,不得碰损、变位。防水施工时,不得污染其他部位的墙地面、门窗、电气线盒、暖卫管道、卫生器具等。防水层每层施工后,要严格加以保护,在厨卫间门日要设醒目的禁入标志,在保护层施工之前,任何人不得进入,也不得在上面堆放杂物,以免损坏防水层。地漏或排水口在防水施工之前,应采取保护措施,以防杂物进人,确保排水畅通,蓄水合格,将地漏内清理干净。防水保护层施工时,不得在防水层上拌砂浆,铺砂浆时铁锹不得触及防水层,要精工细做,不得损坏防水层。6)应注意的质量问题涂膜防水层空鼓、有气泡:主要是基层清理不干净,涂刷不匀或者找平层潮湿,含水率高于9%;涂刷之前未进行含水率检验,造成空鼓,严重者造成大面积鼓
8、包。因此在涂刷防水层之前,必须将基层清理干净,并保证含水率合适。地面面层施工后,进行蓄水试验,有渗漏现象:主要原因是穿过地面和墙面的管件、地漏等松动,烟风道下沉,撕裂防水层;其他部位由于管根松动或粘结不牢、接触面清理不干净产生空隙,接搓、封日处搭接长度不够,粘贴不紧密;做防水保护层时可能损坏防水层;第一次蓄水试验蓄水深度不够。因此要求在施工过程中,对相关工序应认真操作,加强责任心,严格按工艺标准和施工规范进行操作。涂膜防水层施工后,进行第一次蓄水试验,蓄水深度必须高于标准地面20mm,24h不渗漏为止,如有渗漏现象,可根据渗漏具体部位进行修补,甚至于全部返工。地面面层施工后,再进行第二遍蓄水试
9、验,24h无渗漏为最终合格,填写蓄水检查记录。地面排水不畅:主要原因是地面面层及找平层施工时未按设计要求找坡,造成倒坡或凹凸不平而存水。因此在涂膜防水层施工之前,先检查基层坡度是否符合要求,与设计不符时,应进行处理再做防水,面层施工时也要按设计要求找坡。地面二次蓄水试验后,已验收合格,但在竣工使用后仍发现渗漏现象;主要原因是卫生器具排水口与管道承插口处未连接严密,连接后未用建筑密封膏封密实,或者是后安卫生器具的固定螺丝穿透防水层而未进行处理。在卫生器具安装后,必须仔细检查各接口处是否符合要求,再进行下道工序。要求卫生器具安装后,注意成品保护。卫生间是最易渗漏的部位,在做地面饰面前,做一层水性高分子合成树脂防水涂膜防水层,有助于解决渗漏问题使用这种材料的优点是冷施工,不用燃烧、加温,能在潮湿(不含明显水渍)的基层上施工,无毒且防水层能与基层很好的粘合。
