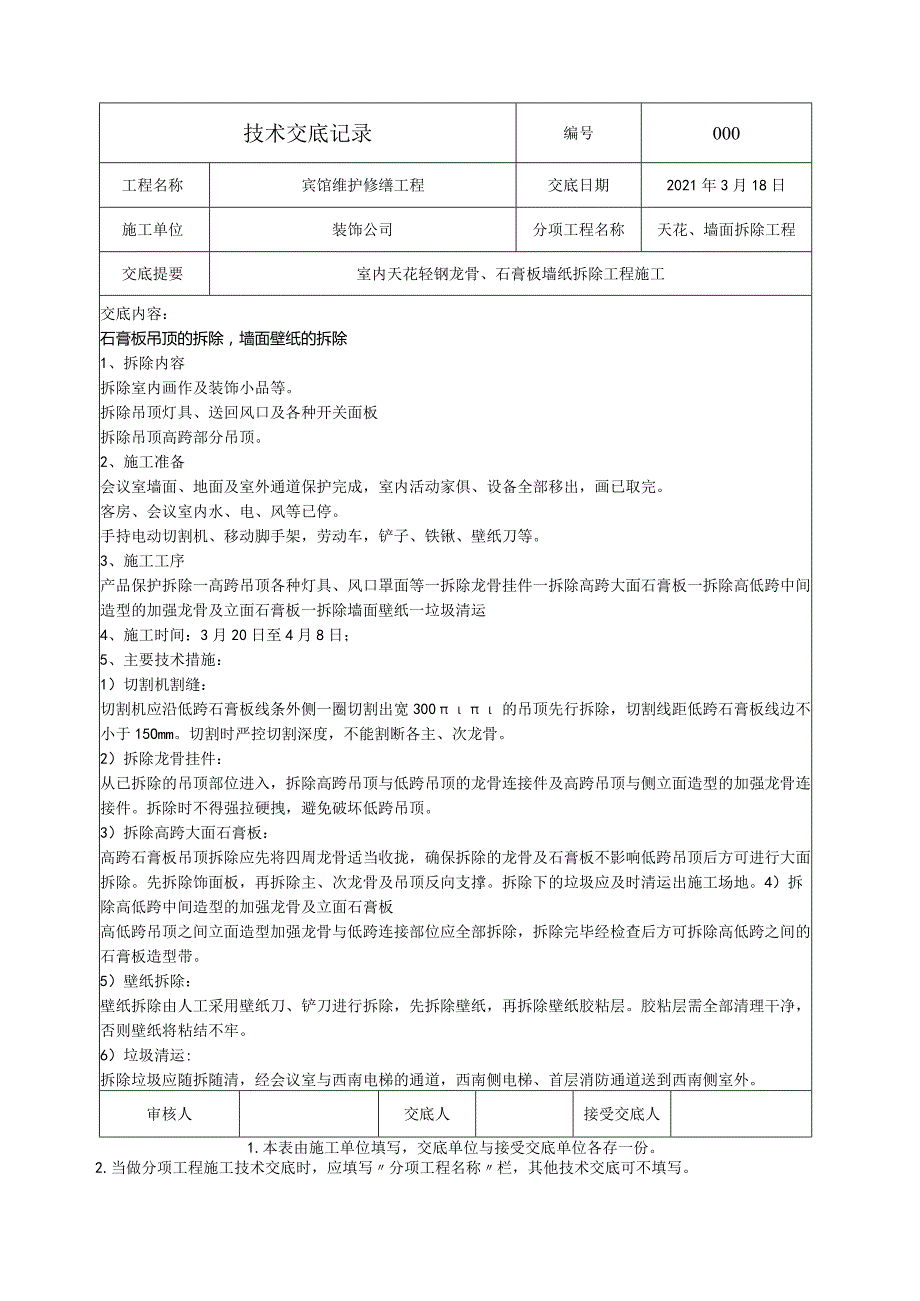

1、技术交底记录编号000工程名称宾馆维护修缮工程交底日期2021年3月18日施工单位装饰公司分项工程名称天花、墙面拆除工程交底提要室内天花轻钢龙骨、石膏板墙纸拆除工程施工交底内容:石膏板吊顶的拆除,墙面壁纸的拆除1、拆除内容拆除室内画作及装饰小品等。拆除吊顶灯具、送回风口及各种开关面板拆除吊顶高跨部分吊顶。2、施工准备会议室墙面、地面及室外通道保护完成,室内活动家俱、设备全部移出,画已取完。客房、会议室内水、电、风等已停。手持电动切割机、移动脚手架,劳动车,铲子、铁锹、壁纸刀等。3、施工工序产品保护拆除一高跨吊顶各种灯具、风口罩面等一拆除龙骨挂件一拆除高跨大面石膏板一拆除高低跨中间造型的加强龙骨

2、及立面石膏板一拆除墙面壁纸一垃圾清运4、施工时间:3月20日至4月8日;5、主要技术措施:1)切割机割缝:切割机应沿低跨石膏板线条外侧一圈切割出宽300的吊顶先行拆除,切割线距低跨石膏板线边不小于15Omm。切割时严控切割深度,不能割断各主、次龙骨。2)拆除龙骨挂件:从已拆除的吊顶部位进入,拆除高跨吊顶与低跨吊顶的龙骨连接件及高跨吊顶与侧立面造型的加强龙骨连接件。拆除时不得强拉硬拽,避免破坏低跨吊顶。3)拆除高跨大面石膏板:高跨石膏板吊顶拆除应先将四周龙骨适当收拢,确保拆除的龙骨及石膏板不影响低跨吊顶后方可进行大面拆除。先拆除饰面板,再拆除主、次龙骨及吊顶反向支撑。拆除下的垃圾应及时清运出施工

3、场地。4)拆除高低跨中间造型的加强龙骨及立面石膏板高低跨吊顶之间立面造型加强龙骨与低跨连接部位应全部拆除,拆除完毕经检查后方可拆除高低跨之间的石膏板造型带。5)壁纸拆除:壁纸拆除由人工采用壁纸刀、铲刀进行拆除,先拆除壁纸,再拆除壁纸胶粘层。胶粘层需全部清理干净,否则壁纸将粘结不牢。6)垃圾清运:拆除垃圾应随拆随清,经会议室与西南电梯的通道,西南侧电梯、首层消防通道送到西南侧室外。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。技术交底记录编号000工程名称宾馆维护修缮工程交底日期2021年

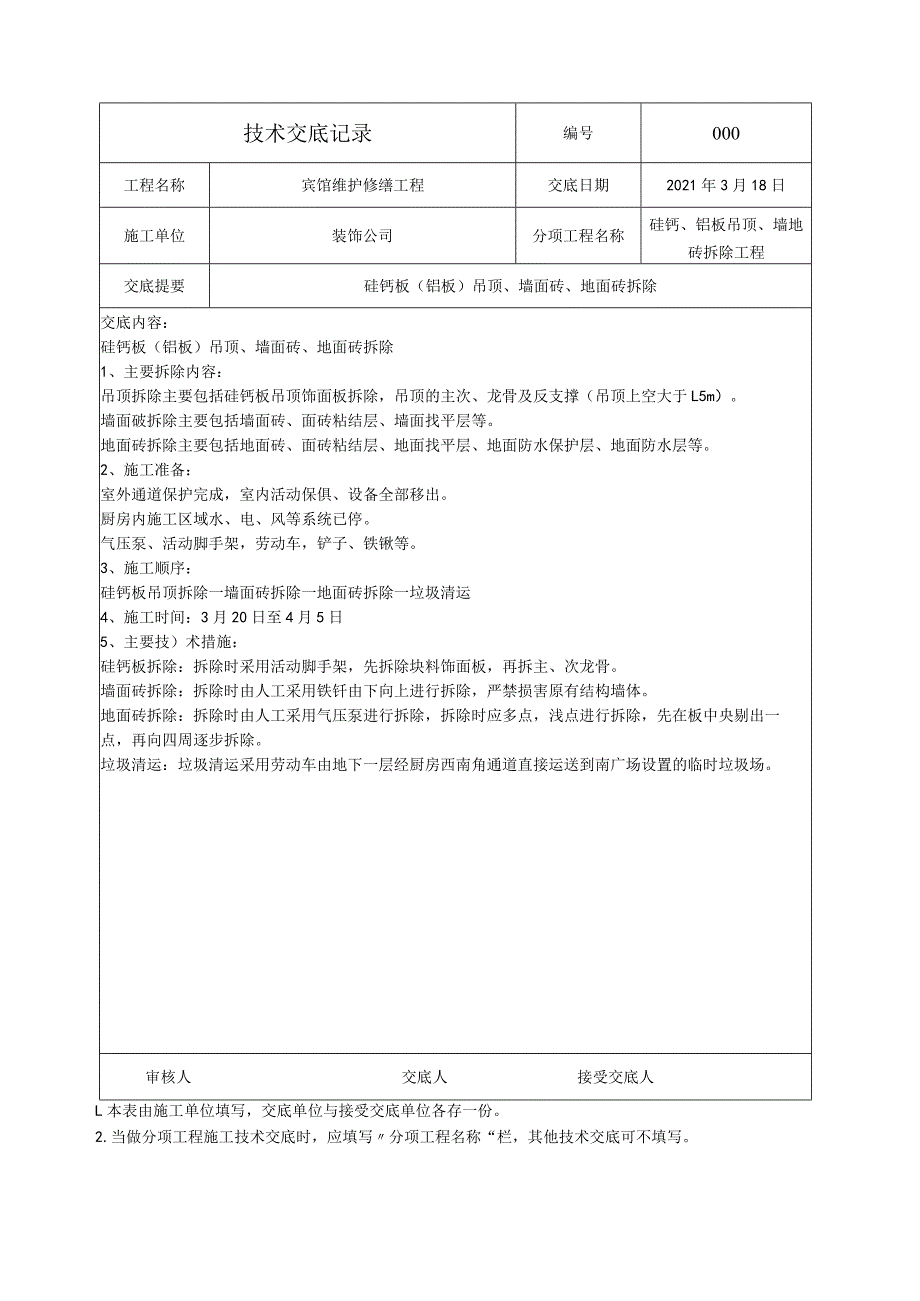

4、3月18日施工单位装饰公司分项工程名称硅钙、铝板吊顶、墙地砖拆除工程交底提要硅钙板(铝板)吊顶、墙面砖、地面砖拆除交底内容:硅钙板(铝板)吊顶、墙面砖、地面砖拆除1、主要拆除内容:吊顶拆除主要包括硅钙板吊顶饰面板拆除,吊顶的主次、龙骨及反支撑(吊顶上空大于L5m)。墙面破拆除主要包括墙面砖、面砖粘结层、墙面找平层等。地面砖拆除主要包括地面砖、面砖粘结层、地面找平层、地面防水保护层、地面防水层等。2、施工准备:室外通道保护完成,室内活动保俱、设备全部移出。厨房内施工区域水、电、风等系统已停。气压泵、活动脚手架,劳动车,铲子、铁锹等。3、施工顺序:硅钙板吊顶拆除一墙面砖拆除一地面砖拆除一垃圾清运4

5、、施工时间:3月20日至4月5日5、主要技)术措施:硅钙板拆除:拆除时采用活动脚手架,先拆除块料饰面板,再拆主、次龙骨。墙面砖拆除:拆除时由人工采用铁钎由下向上进行拆除,严禁损害原有结构墙体。地面砖拆除:拆除时由人工采用气压泵进行拆除,拆除时应多点,浅点进行拆除,先在板中央剔出一点,再向四周逐步拆除。垃圾清运:垃圾清运采用劳动车由地下一层经厨房西南角通道直接运送到南广场设置的临时垃圾场。审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写分项工程名称“栏,其他技术交底可不填写。技术交底记录编号000工程名称宾馆维护修缮工程交底日期2

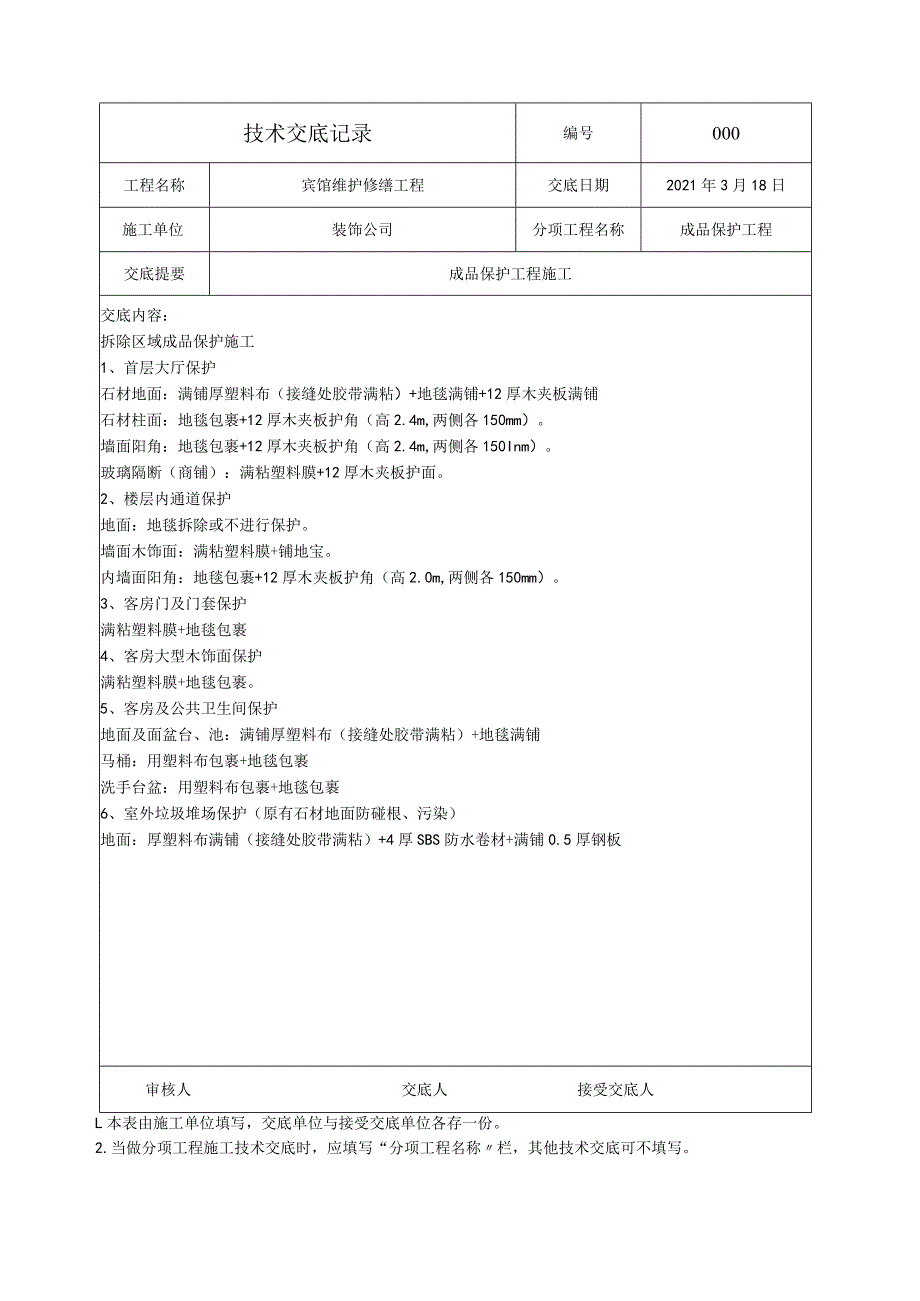

6、021年3月18日施工单位装饰公司分项工程名称成品保护工程交底提要成品保护工程施工交底内容:拆除区域成品保护施工1、首层大厅保护石材地面:满铺厚塑料布(接缝处胶带满粘)+地毯满铺+12厚木夹板满铺石材柱面:地毯包裹+12厚木夹板护角(高2.4m,两侧各150mm)。墙面阳角:地毯包裹+12厚木夹板护角(高2.4m,两侧各150Inm)。玻璃隔断(商铺):满粘塑料膜+12厚木夹板护面。2、楼层内通道保护地面:地毯拆除或不进行保护。墙面木饰面:满粘塑料膜+铺地宝。内墙面阳角:地毯包裹+12厚木夹板护角(高2.0m,两侧各150mm)。3、客房门及门套保护满粘塑料膜+地毯包裹4、客房大型木饰面保护满粘塑料膜+地毯包裹。5、客房及公共卫生间保护地面及面盆台、池:满铺厚塑料布(接缝处胶带满粘)+地毯满铺马桶:用塑料布包裹+地毯包裹洗手台盆:用塑料布包裹+地毯包裹6、室外垃圾堆场保护(原有石材地面防碰根、污染)地面:厚塑料布满铺(接缝处胶带满粘)+4厚SBS防水卷材+满铺0.5厚钢板审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称栏,其他技术交底可不填写。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
