厂房施工方案.docx

上传人:p** 文档编号:783925 上传时间:2024-02-26 格式:DOCX 页数:35 大小:270.78KB
下载 相关 举报

厂房施工方案.docx_第1页
第1页 / 共35页
厂房施工方案.docx_第2页
第2页 / 共35页
厂房施工方案.docx_第3页
第3页 / 共35页
厂房施工方案.docx_第4页
第4页 / 共35页
厂房施工方案.docx_第5页
第5页 / 共35页
厂房施工方案.docx_第6页
第6页 / 共35页
厂房施工方案.docx_第7页
第7页 / 共35页
厂房施工方案.docx_第8页
第8页 / 共35页
厂房施工方案.docx_第9页
第9页 / 共35页
厂房施工方案.docx_第10页
第10页 / 共35页
亲,该文档总共35页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《厂房施工方案.docx》由会员分享,可在线阅读,更多相关《厂房施工方案.docx(35页珍藏版)》请在第壹文秘上搜索。

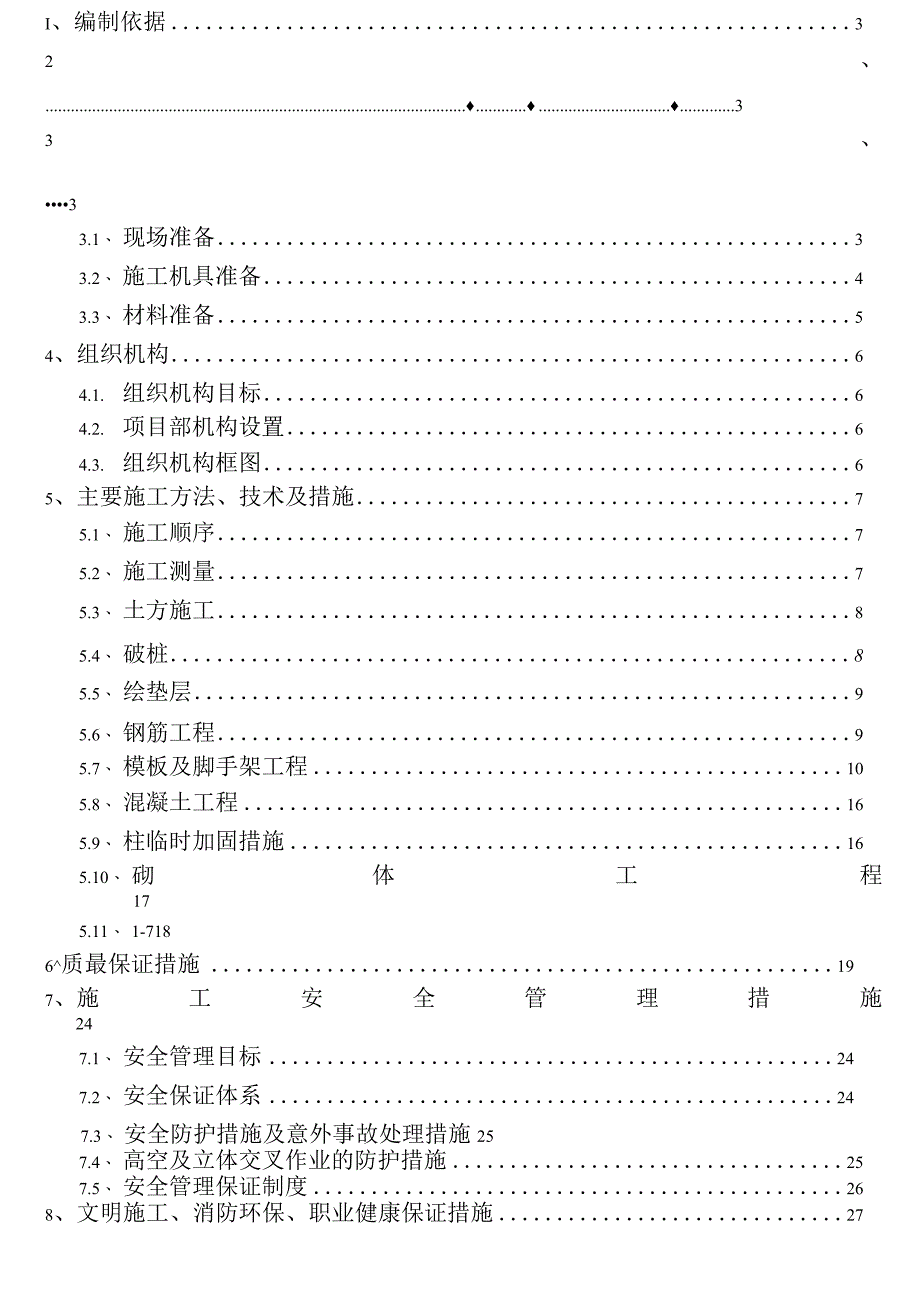

1、攀钢西覃1钛资源综合利用项目中帆铁车间炉渣处理厂房施工组织设计编制单位:攀钢冶金工程技术有限公司建筑分公司第二项目部编制人:吴国兴编制日期:2011年4月18日I、编制依据32、33、33.1、 现场准备33.2、 施工机具准备43.3、 材料准备54、组织机构64.1. 组织机构目标64.2. 项目部机构设置64.3. 组织机构框图65、主要施工方法、技术及措施75.1、 施工顺序75.2、 施工测量75.3、 土方施工85.4、 破桩85.5、 绘垫层95.6、 钢筋工程95.7、 模板及脚手架工程105.8、 混凝土工程165.9、 柱临时加固措施165.10、 砌体工程175.11、

2、1-7186质最保证措施197、施工安全管理措施247.1、 安全管理目标247.2、 安全保证体系247.3、 安全防护措施及意外事故处理措施257.4、 高空及立体交叉作业的防护措施257.5、 安全管理保证制度268、文明施工、消防环保、职业健康保证措施278.1、 文明施工措施278.2、 消防保卫措施288.3、 环境保护、职业健康保证措施289、主要危险源及控制措施2910、季节性保护措施3010.1雨季施工和场地排水保证措施3010.1.1雨季施工前的检查与防范3010.1.2雨季施工设备管理3010.1.3雨季施工材料管理3010.1.4雨季焊接管理3010.2夏季施工措施31

3、II、施工网络进度计划311、编制依据1.1、根据攀枝花攀钢集团设计研究院有限公司设计的攀钢西昌机钛资源综合利用项目中钥铁车间炉渣处理厂房上部结构施工图,攀钢西昌管几钛资源综合利用项目中钥铁车间炉渣处理厂房基础施工图。1.2、根据施工规范混凝土结构施工图平面整体表示方法制图规则和构造详图03G101-1、建筑地基基础设计规范GB50007-2002.混凝土结构设计规范GB50010-2002四川省建设工程质量安全监督总站编制的建筑工程施工质量验收规范实施指南、钢筋焊接及验收规范(JGJ18-2003).冶金建筑工程施工质量验收规范(YB4147-2006)o1.3.根据本工程特点、现场布设情况

4、、周边环境因素及交通运输情况第2、工程概况中机铁炉渣处理厂房建筑面积约720m2,长X宽为48mX15m,结构形式为钢筋碎双肢柱,钢结构屋架厂房,钢筋校柱顶标高为18.00OnI和18.650m,基础为桩基础(己施工),柱截面有300mmX500mm、500mmX600mm,500mmX800mm三种截面;本程使用的校强度:现浇石岸柱为C35,垫层为CI0,承台为C25,地梁为C30;该工程使用的钢筋主要为一级、二级和三级钢筋,钢筋保护层地粱、柱为30mm,承台为50mmo3、施工准备3.1.现场准备3.1.1.熟悉施工图纸,及时进行图纸会审:3.1.2. 根据施工图纸及会审内容及时做好施工材

5、料计划及埋件加工,提前做好特殊材料的委托计划;3.1.3. 进行现场测量控制点的交接、记录工作。3.1.4.做好三通一平场平:对材料堆放场地进行平整,便于材料的堆放。施工用水:从建设单位提供的连接处连接。施工用电:从建设单位提供的接入点连接至施工现场总配电箱。3.L5.垂直运输本工程施工使用的模板、架管、建、砌筑等所有施工材料垂直运输采用汽车吊吊运。3.2、 施工机具准备3. 2.1.施工机械设备种类及数量见下表施工机械设备表序号机具名称规格型号数量额定功率(kw)备注1反铲挖掘机HXW220A2台2装载机ZL301台1543自卸翻斗车EQ30904台994交流电焊机BK-3004台405插入

6、式振动器HZ-505台2.86汽车吊QY25C2台7布料车臂长46m1台3.2.2. 测量、质检、计量器具表见下表测量、质检、计量器具表序号仪器设备名称规格型号数量(台)产地出厂编号精度等级1全站仪TC7021瑞,莱P6755742M2+2PPM2精密水准仪%1瑞上莱P51924250.5mm3精密水准仪AC322DS11北光384897+0.7mm4水准仪DS31苏光5钢卷尺50m2个宁波1mm7钢卷尺5m20个浙江028102501mm8塔尺3m2个0.5mm3.3.材料准备对所进原材料必须要求提供材质合格证明书及化学成分性能表,并进行批量复检,复检时请监理到场见证取样,材料进场后不得混料

7、,不符合设计要求的材料不得用于工程中,复检不合格的材料或没有报验不得用于工程中;凡代用材料经设计院同意后,方可用于工程中。周转材料计划用量表材料名称单位数量钢模m1350钢管(48X3.5)t70钢跳板块200扣件万只2U型卡万只1竹胶板ma300木方50X100m363.5劳动力准备劳动力使用计划工种单位数量I:种单位数量佐工人10电工人2木工人20电焊工人4架工人20特殊工种人4钢筋工人15普工人15瓦工人104. 4、组织机构5. 1.组织机构目标为了搞好本工程的建设,“优质按期”地组织施工,充分体现责、权、利三者之间的关系,项目部各级人员必须在项目经理的领导下,团结协作,确保该工程安全

8、、优质、按期完成。5.2. 项目部机构设置项目部的机构设置,应体现一专多能、精干、高效、统一和责、权、利相一致的原则。项目部作业层作业层是该工程实际施工主体是项目部组成机构的最基本层次要求在项目部的领导和统一指挥下完成施工任务,实现项目目标。作业层管理:在项目部的统一领导、管理下开展施工工作,作业层的管理要以实现工期、质量、成本、安全、现场文明施工等总体效益为目标。43组织机构框为保证攀钢西昌机钛资源综合利用项目中帆铁车间炉渣处理厂房顺利按照进度计划施工,项目部对该工程设置管理层人员的组织机构如下:项l三J经理:朱铁锋生产经理:王成江技术经理:李学玉现场材料员现场施工员现场安全员其同5、主要施

9、工方法、技术及措施根据本工程施工特点,工程施工可划分为:基础工程、主体工程、砌筑工程施工阶段。5.3. 施工顺序土方开挖一破桩头一础工程一体工程一砌筑工程5.4. 施王测量根据设计提供的控制坐标点和高程点,使用全站立仪(DMSO3),标准精度2”,2+PPmD,水准仪使用WlLDNA2+GPM标准精度为土0.7MM,根据主轴线布置情况,在炉渣处理车间四角成矩形设置四个控制点,测设矩形控制网和高程控制网,满足施工测量需要,达到标准后,填写施工测量报审表、控制测量布设点位的平面位置示意图,报请相关部门复测签认后该控制网才能使用,才能进行下道工序施工,炉渣处理车间各轴线根据该控制网点进行分线。5.5

10、. 土方施工5. 3.1.土方开挖该工程土方采用机械大开挖进行施工,开挖深度为一1.5m,因此一次开挖到位,由于该工程基础为桩基础,在开挖中禁止挖机挖到桩,避免将桩损坏,在开挖时必须派一名专职人员进行监护检查挖土时在接近桩顶时要放慢速度谨慎挖土以免机器将桩头破坏,发现桩头后用机器将桩周围的土大概挖好后,剩下部分人工清理。基础土方开挖从轴线向轴线倒退开挖,现场留够回填土方,多余土方外运至弃土场。6. 3.2.土方回填在基础施工好后,模板及支撑拆除清理干净后及时组织基坑内的土方回填,回填的土方使用基坑开挖出的含碎石粉质粘土进行回填,土方回填时必须分层夯实回填,每层的回填夯实厚度不大于250mm,在

11、回填中使用30C装载机配合小型挖掘机进行,回填土的密实度达到设计要求。6.2. 破桩在土方开挖到基底标高后,在桩头标出一0.5m标高,再使用卷尺将设计桩顶面标高测出,使用风镐将标高上部的主筋破除,将箍筋割断,再使用风镐和楔了将桩破断,桩头顶面标高高出垫层IoonIin,破除的桩头使用吊车吊出基坑使用液压锤破碎外运至弃土场。若遇桩头破至设计标高还是浮浆的桩,须继续向下破至彼,若遇钢筋短的桩,须将钢筋采用焊接方式接至设计标高,上述情况的桩处理好后须甲方、监理、设计现场验收合格后才能进行上部承台的施工,短桩接长浇筑的碎需比桩碎高一个等级。6.3. 七垫层土方开挖完成后将浮土清理干净,用清水将桩顶的泥

12、土冲洗干净,然后再浇注垫层,垫层俭强度等级CIO,浇注时要控制好标高,满足施工图纸要求。5.6、钢筋工程、柱子钢筋施工:柱了主筋连接采用电渣压力焊接,焊接质量必须符合有关规范的要求,主筋在同一侧面必须均匀布置,并且保证主筋绑扎后必须竖直,不同直径的钢筋所放的位置必须按施工图纸进行施工。箍筋在绑扎中必须平整,按照施工图上的间距进行施工,并且确保箍筋绑扎在主筋上稳定牢固,底层柱下端箍筋加密区按照图纸要求确定。柱筋垂直运输使用1台25t汽车吊吊运,每次柱钢筋绑扎2天,每天使用汽车吊2个台班,柱分三次施工,共需使用25t汽车吊12个台班。、地梁及承台钢筋施工:梁主筋的锚固长度必须满足现行规范的要求,梁

13、下部纵向受力钢筋为多层布置时,在绑扎时上下层钢筋及同层钢筋间距D必须满足Dd(钢筋直径)且。25,上部钢筋DOL5d(钢筋直径)且N30:承台钢筋绑扎时水平筋搭接接头应按50%错开搭接。承台、地粱保护层厚度控制采用高标号砂浆预制的砂浆垫块。由于该工程工期紧,承台必须在地面绑扎好经监理、甲方验收合格后使用吊车吊装就位,需使用吊车2个台班。由于钢筋笼较长,中部会出现下绕,因此每个钢筋笼需使用8根长Im的二级25钢筋焊接支撑架进行钢筋笼支撑加固。5.7. 模板及脚手架工程3=(1)、模板安装承台、地粱模板主要采用钢模板,模板支好后必须平整垂直、封闭性良好,铺设位置、尺寸必须正确,钢模板上的U型卡必须

14、确保每个卡孔都有并且必须卡牢防止在浇注役时产生变形,在铺设中必须选择平直,表面光滑的钢模板铺设,模板加固使用2根巾8钢筋并拢穿模板进行对拉,每个其间距按600布设。本工程使用的模板必须到租赁站选择表面平整,棱角好的模板,在模板运输到现场后需进行清理,对表面有碎残渣的模板需进行打磨处理,分规格堆放,在使用之前需将钢模板表面均匀刷脱模剂,以便拆除方便和确保吃的外观质量。模板间的接缝不应漏浆,在浇筑瞬前应将模板浇湿,但模板内不应有积水;浇筑彳笈前必须将模板内的杂物清理干净。由于本工程定为创国家优质工程金奖,为保证柱的施工外观质量,柱子模板必须采用竹胶板钢框定型模板该工程共12根柱每根柱使用40X4的角钢制作定型模板2套,每套为:300X2400共4块、500X2400共4块、500X1200共2块、300X1200共2块,定型模板用钢管扣件加固,钢管与模板之间垫衬木方,钢管扣件柱箍间距不大于500mmo3

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
