双排钢管脚手架验收记录表.docx

上传人:p** 文档编号:784428 上传时间:2024-02-26 格式:DOCX 页数:2 大小:16.91KB
下载 相关 举报
双排钢管脚手架验收记录表.docx_第1页
第1页 / 共2页
双排钢管脚手架验收记录表.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《双排钢管脚手架验收记录表.docx》由会员分享,可在线阅读,更多相关《双排钢管脚手架验收记录表.docx(2页珍藏版)》请在第壹文秘上搜索。

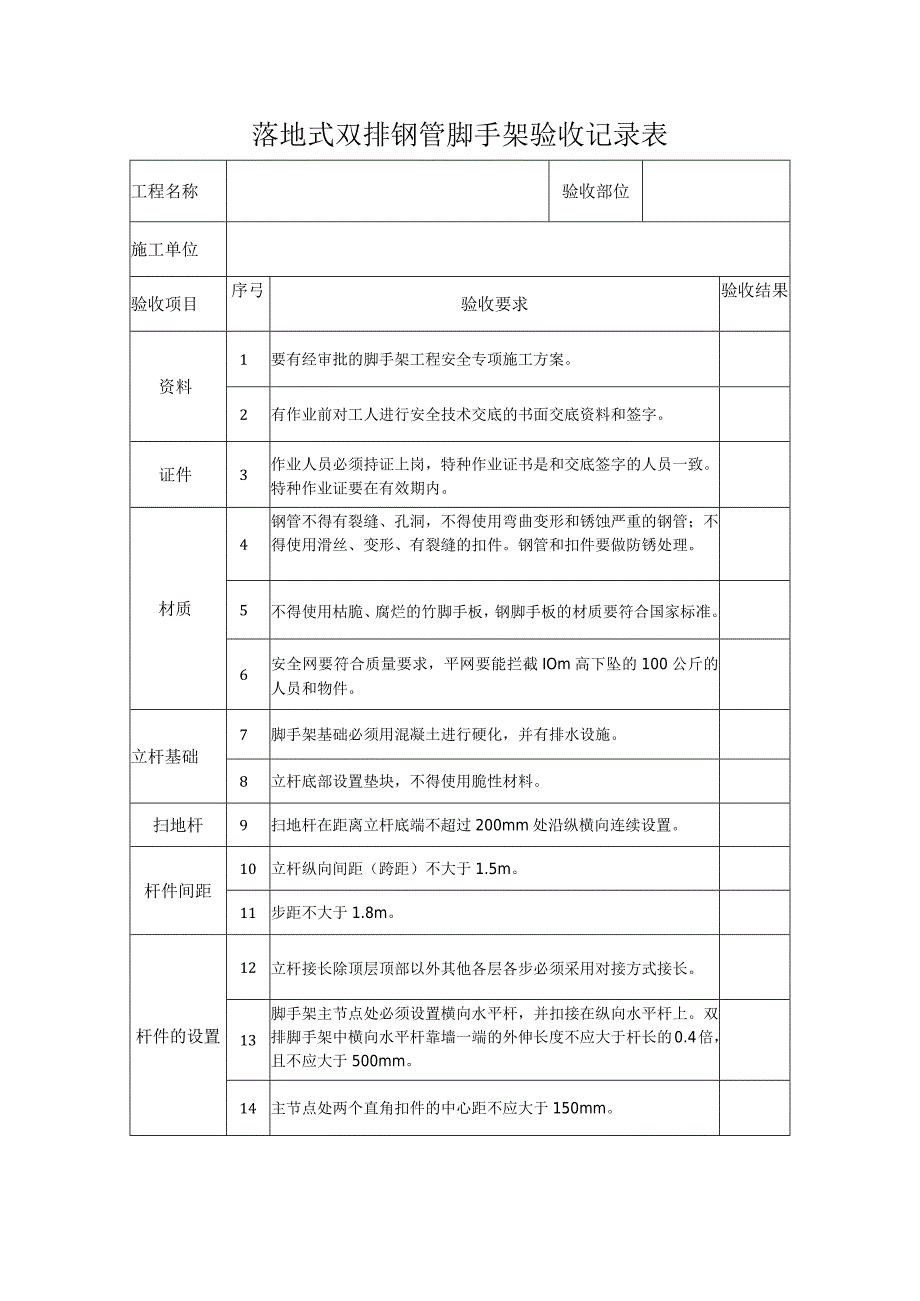

1、落地式双排钢管脚手架验收记录表工程名称验收部位施工单位验收项目序弓验收要求验收结果资料1要有经审批的脚手架工程安全专项施工方案。2有作业前对工人进行安全技术交底的书面交底资料和签字。证件3作业人员必须持证上岗,特种作业证书是和交底签字的人员一致。特种作业证要在有效期内。材质4钢管不得有裂缝、孔洞,不得使用弯曲变形和锈蚀严重的钢管;不得使用滑丝、变形、有裂缝的扣件。钢管和扣件要做防锈处理。5不得使用枯脆、腐烂的竹脚手板,钢脚手板的材质要符合国家标准。6安全网要符合质量要求,平网要能拦截IOm高下坠的100公斤的人员和物件。立杆基础7脚手架基础必须用混凝土进行硬化,并有排水设施。8立杆底部设置垫块

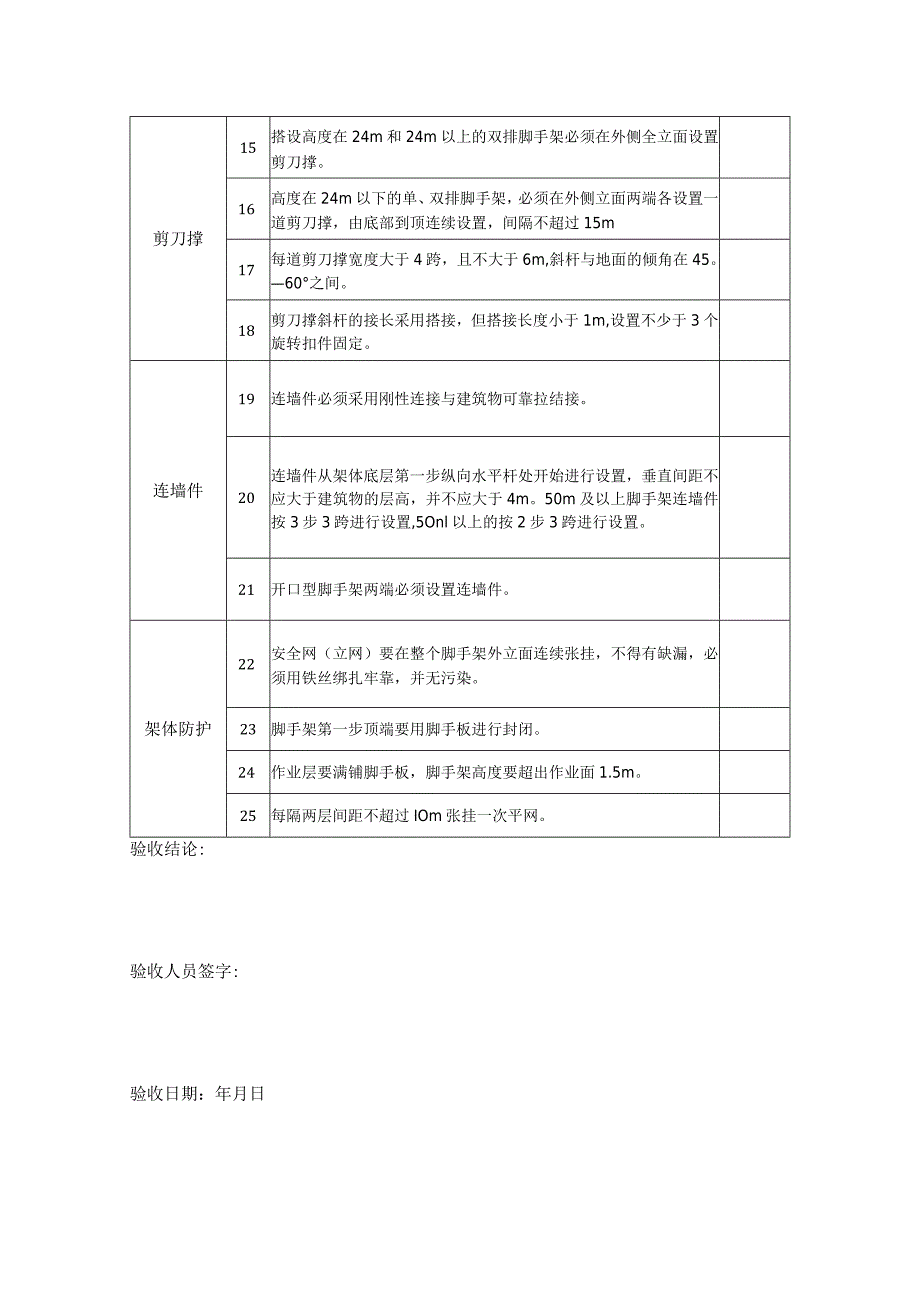

2、,不得使用脆性材料。扫地杆9扫地杆在距离立杆底端不超过200mm处沿纵横向连续设置。杆件间距10立杆纵向间距(跨距)不大于1.5m。11步距不大于1.8m。杆件的设置12立杆接长除顶层顶部以外其他各层各步必须采用对接方式接长。13脚手架主节点处必须设置横向水平杆,并扣接在纵向水平杆上。双排脚手架中横向水平杆靠墙一端的外伸长度不应大于杆长的0.4倍,且不应大于500mm。14主节点处两个直角扣件的中心距不应大于150mm。剪刀撑15搭设高度在24m和24m以上的双排脚手架必须在外侧全立面设置剪刀撑。16高度在24m以下的单、双排脚手架,必须在外侧立面两端各设置一道剪刀撑,由底部到顶连续设置,间隔

3、不超过15m17每道剪刀撑宽度大于4跨,且不大于6m,斜杆与地面的倾角在45。60之间。18剪刀撑斜杆的接长采用搭接,但搭接长度小于1m,设置不少于3个旋转扣件固定。连墙件19连墙件必须采用刚性连接与建筑物可靠拉结接。20连墙件从架体底层第一步纵向水平杆处开始进行设置,垂直间距不应大于建筑物的层高,并不应大于4m。50m及以上脚手架连墙件按3步3跨进行设置,5Onl以上的按2步3跨进行设置。21开口型脚手架两端必须设置连墙件。架体防护22安全网(立网)要在整个脚手架外立面连续张挂,不得有缺漏,必须用铁丝绑扎牢靠,并无污染。23脚手架第一步顶端要用脚手板进行封闭。24作业层要满铺脚手板,脚手架高度要超出作业面1.5m。25每隔两层间距不超过IOm张挂一次平网。验收结论:验收人员签字:验收日期:年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
