1、教学楼工程基本防水施工方案省儿童医院新月楼地处地下水位较高。水位只有约1.5m深。项目本身地下二层埋深达-9.70详细的施工任务。mm厚聚氨酯防水涂料,内夹两层玻璃纤维布。桩头防水采用高分子防水砂浆和聚氨酯防水涂料,整个箱形基础立面采用6厚(3+3)改性沥青毡(SBS)防水层。1、材料性能及要求。聚氨酯防水涂料由二组分化学材料组成。A组份是以聚酸树脂、二异氟酸酯等为原料经聚合而成的聚氨酯预聚物;B组份为交联剂。(固化剂)、促进剂(催化剂)、增韧剂、增粘剂、防霉剂、填充剂和稀释剂混合配制而成。其抗拉强度0.59-0.88MPa,断裂伸长率400-500%,直角撕裂强度4.9-5.9KN/M,耐热
2、100左右,柔韧性-20合格。将聚氨酯涂料涂在地下防水结构的表面,固化后形成柔性整体防水涂料,达到防水目的。防水层涂膜柔软、有弹性、耐水、整体性好、操作方便。聚合物水泥防水砂浆是由高分子聚合物乳液和各种外加剂组成。现场用水泥和沙子制成聚合物防水砂浆。其抗压强度大于30Mpa,抗渗等级大于S20oSBS改性沥青防水卷材是以SBS(苯乙烯-丁二烯-苯乙烯)橡胶改性石油沥青为浸渍涂料,以聚酯纤维无纺布(或玻璃纤维毡)为胎基,以塑料薄膜制成,等作为防粘隔离层,经过选材、配料、共晶、浸渍、复合成型、卷边等工序加工而成。本工程根据防水等级选用聚酯轮胎SBS卷材或聚酯玻璃纤维复合轮胎SBS卷材。流动性好,涂
3、层不滑移,在低温柔韧性-15下,规定直径的圆棒周围不开裂,不透水,0.2Mpa压力下30分钟内不渗漏。所有用于工程施工的防水材料均应具有生产厂家提供的出厂合格证和生产厂家产品的证明文件,并经实验室复检。否则,不得在项目中使用。2、桩头防水施工地下工程防水技术规范5.6.15.6.1-2o根据工程桩头现有标高-9.45m、基沟底标高-9.72m等,选用的详图方法和现有工程条件与标高存在冲突。经与业主协商,征得设计单位同意,0.OO档绝对高度由78945m调整为789.57m。0.00调整后,现有桩头标高为-9.57m,槽底标高为-9.84mo在混凝土垫层下铺12厘米厚的2-4块石块进行压实,使原

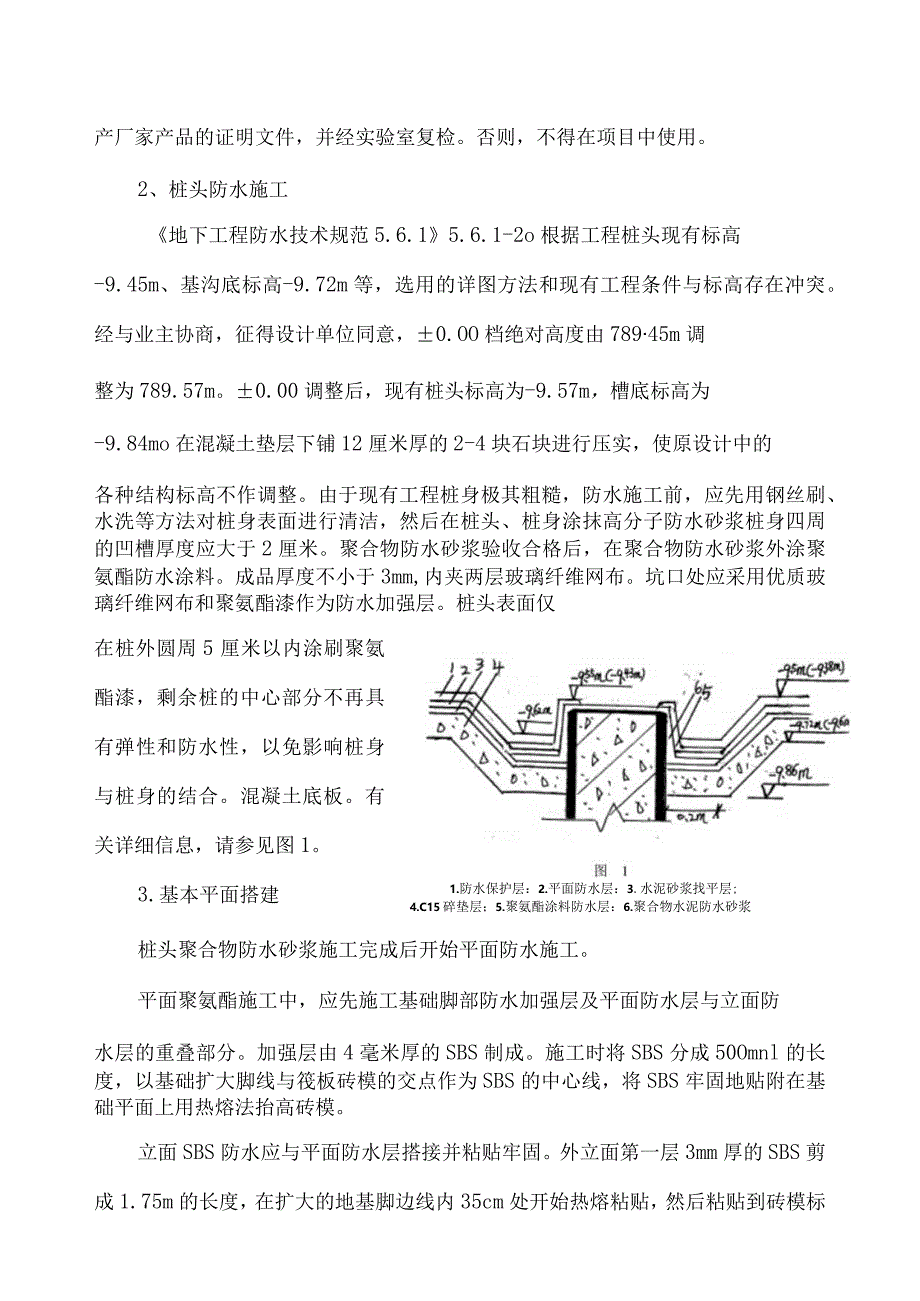

4、设计中的各种结构标高不作调整。由于现有工程桩身极其粗糙,防水施工前,应先用钢丝刷、水洗等方法对桩身表面进行清洁,然后在桩头、桩身涂抹高分子防水砂浆桩身四周的凹槽厚度应大于2厘米。聚合物防水砂浆验收合格后,在聚合物防水砂浆外涂聚氨酯防水涂料。成品厚度不小于3mm,内夹两层玻璃纤维网布。坑口处应采用优质玻璃纤维网布和聚氨酯漆作为防水加强层。桩头表面仅1.防水保护层:2.平面防水层:3.水泥砂浆找平层;4.C15碎垫层;5.聚氨酯涂料防水层:6.聚合物水泥防水砂浆在桩外圆周5厘米以内涂刷聚氨酯漆,剩余桩的中心部分不再具有弹性和防水性,以免影响桩身与桩身的结合。混凝土底板。有关详细信息,请参见图1。3
5、.基本平面搭建桩头聚合物防水砂浆施工完成后开始平面防水施工。平面聚氨酯施工中,应先施工基础脚部防水加强层及平面防水层与立面防水层的重叠部分。加强层由4毫米厚的SBS制成。施工时将SBS分成50Omnl的长度,以基础扩大脚线与筏板砖模的交点作为SBS的中心线,将SBS牢固地贴附在基础平面上用热熔法抬高砖模。立面SBS防水应与平面防水层搭接并粘贴牢固。外立面第一层3mm厚的SBS剪成1.75m的长度,在扩大的地基脚边线内35cm处开始热熔粘贴,然后粘贴到砖模标高处,其余未粘贴的SBS将在基础施工完成后粘贴在基础标高上。第二层立面的施工只能在第二层SBS和其他平面聚氨酯施工后进行。将SBS剪成2.1
6、5m的长度,从地基扩大脚边缘内20cm处开始,用热熔胶将其粘贴到地基砖模具的标高上。基础墙板未粘贴部分施工完成后,采用热熔法粘贴在剪力墙立面上。在加大脚部防水加强层和外立面第一层SBS与平面重叠后,平面聚氨酯大面积施工开始。由于本工程桩周围为槽式,整个平面施工难度较大。施工时,首先按规定准备底漆。底漆的制备是将聚氨酯材料按A料:B料:二甲苯二1:1.5:2的重量比混合均匀。应先将底漆涂在立面、阴阳角、桩头、排水井管周围及加固涂装部位,然后大面积涂刷。刷涂时,用滚刷将底漆均匀刷在基层表面。在当前温度下,23小时后,手不粘手即可进行涂膜防水施工。涂膜防水设计要求3mm,内夹两层玻璃纤维布。施工顺序
7、是第一层聚氨酯涂漆厚度为1毫米。检查验收后,涂上一层玻璃纤维布。第二层聚氨酯涂有1毫米的厚度。验收合格后,涂上第二层玻璃纤维布。涂有1毫米厚的聚氨酯。聚氨酯防水材料按A料:B料二1:1.5的重量比配制。使用手动或电动搅拌器搅拌均匀。必要时加入A料0.3%的混凝剂搅拌均匀。聚氨酯防水材料施工中,应先涂平面,后涂立面,平面与立面的交接处要交叉搭接。桩头、井管等突出于基础平面的部位,先在其周围放置20X30的胀水止水条,然后做布和两层油防水加强层,然后开始大规模施工.为保证平面与立面两种防水材料的重叠,应在距地面60厘米的砖模上涂聚氨酯涂料。第一道刮涂是在底漆基本干燥固化后进行。用塑料或橡胶刮刀将制
8、备好的聚氨酯涂膜均匀刮一层。刮削时用力均匀,厚度为Inlm,不得渗漏、起泡。第二道和第三道刮刀涂层应在前道涂层固化后进行。两层涂膜之间的玻璃纤维布必须与底层粘合牢固、紧密,不得起泡、起皱。上一层涂膜的刮涂方向应与下一层涂膜的刮涂方向垂直。成品防水涂层厚度不小于3mm,验收时整个基坑抽检点数不小于20个。操作人员应按规定的操作顺序施工,避免在涂层上过度行走,施工时不得穿带钉鞋或硬底鞋。涂膜防水层在未固化前不内容工作,干燥固化后应及时制作保护层。4、防水卷材立面施工入1、各楼梯间周边及A轴42、21轴之间,由于现有裙房工程桩或支撑桩的限制,防水层接缝的限制等,基础筏板模板采用砖模,用MlO水泥砂浆
9、砌筑24块砖墙,采用先筑防水层后浇混凝土的方法进行防水处理。Q :1EI/图21.基础底板:2.防水保护层;3.防水层;4.找平层;5.碎垫层;6.防水附加层;7.机红砖保护墙;8.干铺油毡层基础垫层施工完成后,在基础扩大脚外5cm处用MlO水泥砂浆砌筑24面砖墙,每隔2.5m加砖垛。砖模内部抹2厘米厚的水泥砂浆,砖墙与扩大脚的交界处做成圆弧形。基础平面防水施工时,防水层应做到-8.3m,并预留标高搭接缝。砖模上的防水材料采用页岩面SBS。施工完成后,在SBS外抹2厘米厚的水泥砂浆作为防水层的保护层,防止在基础钢筋系扎时损坏防水层。具体方法如图2所示。2、基础墙板从模板上拆下后,先将墙板上的一
10、对拉螺栓端部剪掉,在一对拉螺栓上凿出木垫片,隐蔽验收后,将木板处的凹坑抹平。用防水砂浆密封,再用水泥砂浆抹灰外墙。抹灰外墙时,必须将基础筏板与基础梁的交点、基础梁与墙板的交点做成半径不小于50mm的圆弧。图31.找平层:2.双层防水层:3.聚米板保护层(厚50mm);4.防水附加层;5.细石碎磴垫层;6.水泥砂浆防水保护层;7.加气碎墙;8.干铺油毡一层3、外墙抹灰面检查干燥后,开始防水外墙施工,外墙施工采用6mm厚(3+3)SBSo施工前,先用氯丁橡胶沥青粘合剂涂在墙上。防水施工时,先将第一层3mm厚的SBS与基层依次热熔粘贴,再施工第一层外墙防水卷材。第一层施工完成后,将原立面防水施工时预
11、留的第二层3mm厚SBS热熔粘贴在第一层立面防水卷材上,再进行第二层立面防水构造膜。第一层SBS与基层,第二层SBS与第一层SBS之间必须粘贴牢固,不得出现空鼓现象。施工时,操作人员应注意调整火焰距离和烘烤时间,并观察盘管底面。热熔胶的熔融状态和铺设后线圈的粘结强度,积累经验后用于大规模铺设。立面防水端下端开始与垫层基础加大脚相交,上端止于设计室外地坪-60cm,与裙房相交处上端土0.00o25轴与26轴之间的防水施工,25轴混凝土墙施工抹灰时,立面防水下部从-8.05m上部的26轴墙根开始基础梁,并在-0.6m处结束。防水施工完成后,在防水层外覆盖5厘米厚的聚苯板,然后用18厘米厚的加气混凝
12、土砌块砌墙(使用M5.0水泥砂浆),作为26轴混凝土墙板模型。在加气混凝土墙体中,每500mm长设置两根6加强筋。将2厘米厚的水泥浆涂在加气混凝土墙的外面作为防水基层。侧面应翻转不少于30厘米。加气混凝土砌块墙砌筑前,应在墙下干铺一层油毡。26轴外防水采用页岩面SBS。Cm厚水泥砂浆作为防水保护层,第一层抹灰和第二层抹灰覆盖塑料玻璃纤维防裂网布。绑墙板钢筋时注意不要与防水层外的水泥砂浆保护层发生碰撞。具体方法见图3o5、基础外墙平面施工缝及防水加固层施工根据工程设计及施工方法,本工程主体建筑需设置水平施工缝,-7.8m一处,-4.07处一处。具体方法为98J2(49)o焊缝为双面焊,焊缝应严密
13、,不得漏焊。钢板止水带穿过框架柱和暗柱的箍筋,剪断箍筋。然后将与箍筋直径相同的钢筋弯成90角直钩,将止水钢板与钢筋焊接。焊缝长度符合规范要求。止水带的焊接应平直,上口标高分别为-7.6m和-3.87m,且必须置于混凝土墙体中间。1.找平层;2.防水加强层宽度大于400mm;3.钢板止水带还应为宽度大于400mm的SBS防水加强层。具体方法如图4所示。施工缝外墙防水除按设计SBS防水外,6、橡胶止水带施工(裙房与主楼之间的防水层)裙房混凝土基础层与主楼混凝土外墙交汇处设置水平长橡胶止水带,两侧混凝土墙上应安装两根竖向橡胶止水带(南北)主楼伸缩缝。地下人防层25轴和26轴混凝土墙的门周围应安装橡胶
14、止水带。裙房基础与主楼混凝土外墙交界处的止水带见图5,主楼伸缩缝25、26轴及25、26轴橡胶止水带见图6。地下防空层。施工时,止水带必须牢固地附着在防水混凝土上,位置要准确。施工时应采取防护措施,防止橡胶止水带损坏。橡胶止水带接头采用焊接法焊接。L形或-I形拐角处使用的异形止水带应由生产厂家根据设计图纸特制,橡胶止水带的数量应尽量减少。图51.68箍筋0200:2. 16通长设;3. 16通长设;4.中8 S钩0200;5.橡胶止水带43根 18通长:5.橡胶止水带宽300,厚10mm;七、SBS防水层的详细要求及保护层SBS防水层应在各个角落加一层,基层应做成圆弧形。SBS线圈重叠长边应大
15、于100nInI,短边应大于15Omm。上下层或相邻两卷的接缝应相互错开,错开距离不应小于350mm。用喷灯加热卷材的所有接头,并压到边缘以挤出沥青并粘牢。卷材末端应填充橡胶沥青填缝膏。顶部铺一层200g石油沥青油毡。将现浇的40nm厚C20细石保护层压在上面。立面防水施工完成验收后,用M5水泥砂浆砌筑12块护墙砖。砌墙时,应在保护墙与防水层之间放置2厘米厚的聚苯板保护层或在墙与防水层之间放置2厘米厚的聚苯板保护层。填充2厘米厚的灌浆保护层。在铺设防护墙的第一块砖之前,应在垫层和砖之间铺设一层沥青油毡。8、脱水井的封堵措施由于本工程混凝土筏板基础在地下水位以下约8m,水源十分丰富,整个基础层有
16、9口排水井。防水和基筏施工时,应对9口排水井采取措施。为停止降水后的闭井创造条件。将现有的排水井管按基准水平切割整齐,然后将钢管井管固定在其上。两根井管必须上下对齐。钢制井管上口标高应比筏板标高低55Onlm。基础垫层和找平层施工时,应在井管周围形成圆弧。防水施工除按规定施工外,还应在管根处采用玻璃纤维网布作为防水加强层,高度不低于30厘米,上部应用一个金属箍。1.防水层;2.防水附加层:3.金属箍;4.钢管外止水环:5.遇水膨胀止水条;6.堵口用法兰盘;7.钢管井管、外径320mm,壁厚Iomm钢管井管由壁厚10毫米、外径320毫米的钢管制成。钢管外侧焊接2个4X50止水环,上部焊接1个法兰,法兰螺钉焊接在法兰上。
