植筋工艺.docx

上传人:p** 文档编号:788255 上传时间:2024-03-01 格式:DOCX 页数:3 大小:56.77KB
下载 相关 举报
植筋工艺.docx_第1页
第1页 / 共3页
植筋工艺.docx_第2页
第2页 / 共3页
植筋工艺.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《植筋工艺.docx》由会员分享,可在线阅读,更多相关《植筋工艺.docx(3页珍藏版)》请在第壹文秘上搜索。

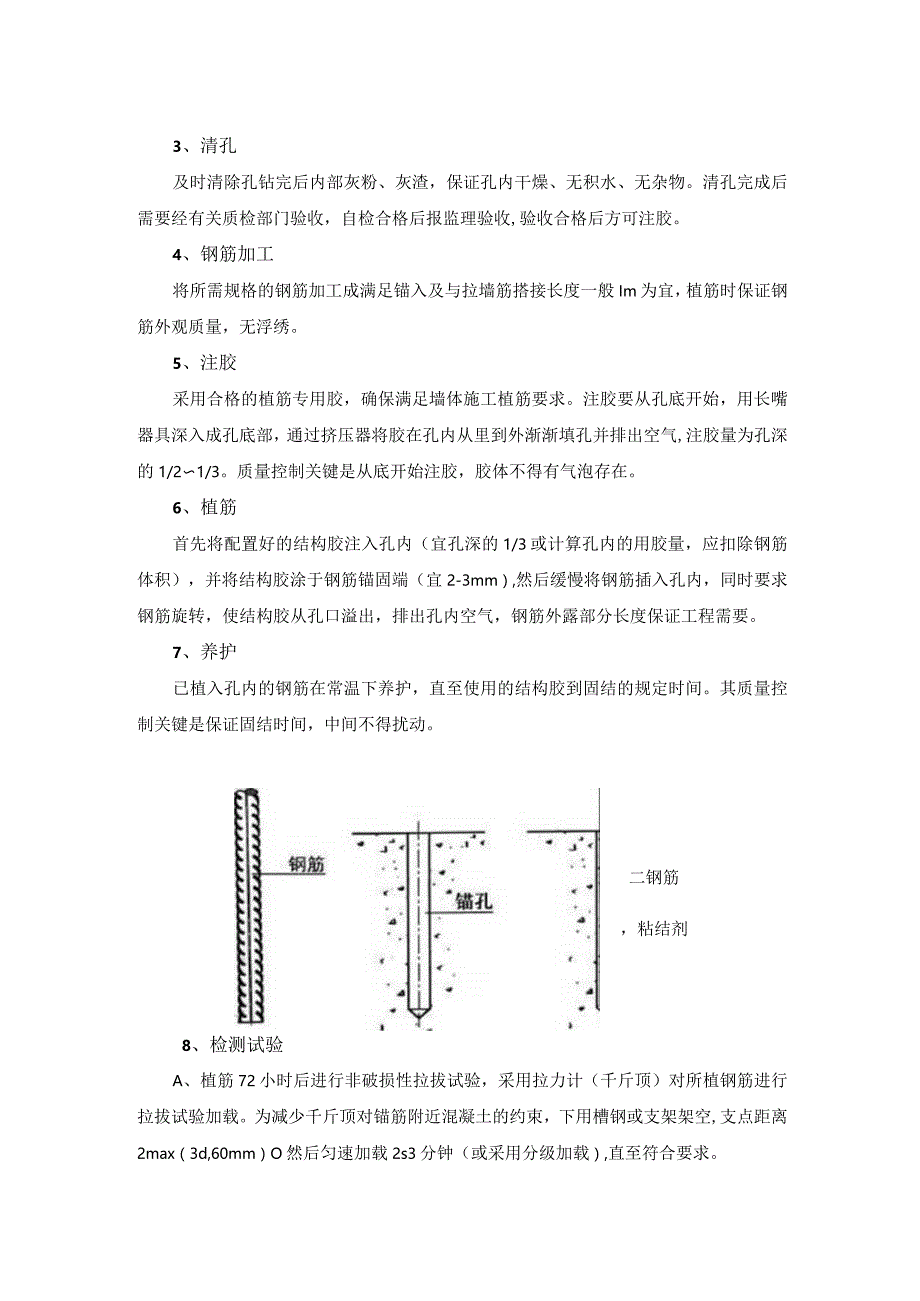

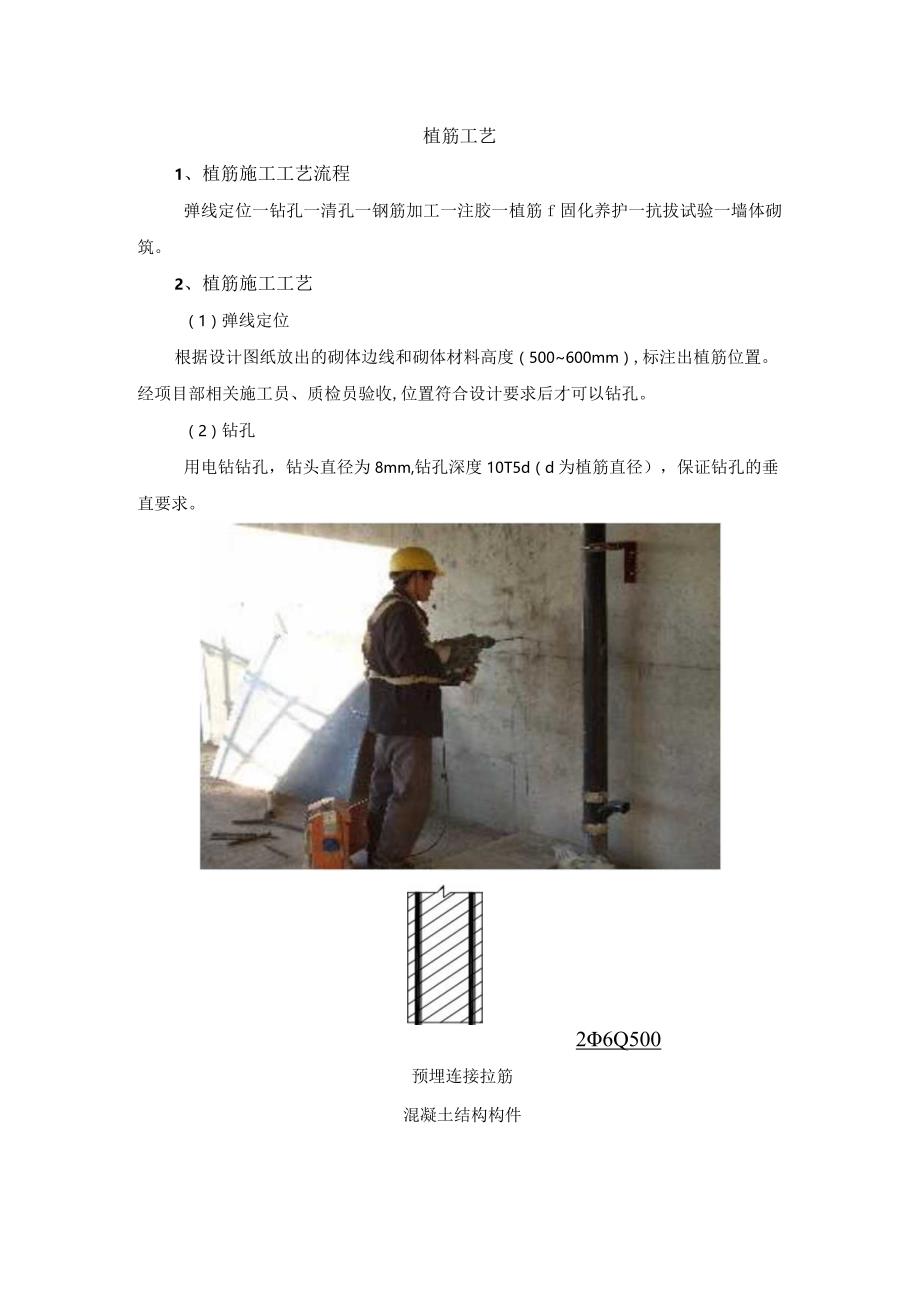

1、植筋工艺1、植筋施工工艺流程弹线定位一钻孔一清孔一钢筋加工一注胶一植筋f固化养护一抗拔试验一墙体砌筑。2、植筋施工工艺(1)弹线定位根据设计图纸放出的砌体边线和砌体材料高度(500600mm),标注出植筋位置。经项目部相关施工员、质检员验收,位置符合设计要求后才可以钻孔。(2)钻孔用电钻钻孔,钻头直径为8mm,钻孔深度10T5d(d为植筋直径),保证钻孔的垂直要求。26Q500预埋连接拉筋混凝土结构构件3、清孔及时清除孔钻完后内部灰粉、灰渣,保证孔内干燥、无积水、无杂物。清孔完成后需要经有关质检部门验收,自检合格后报监理验收,验收合格后方可注胶。4、钢筋加工将所需规格的钢筋加工成满足锚入及与拉

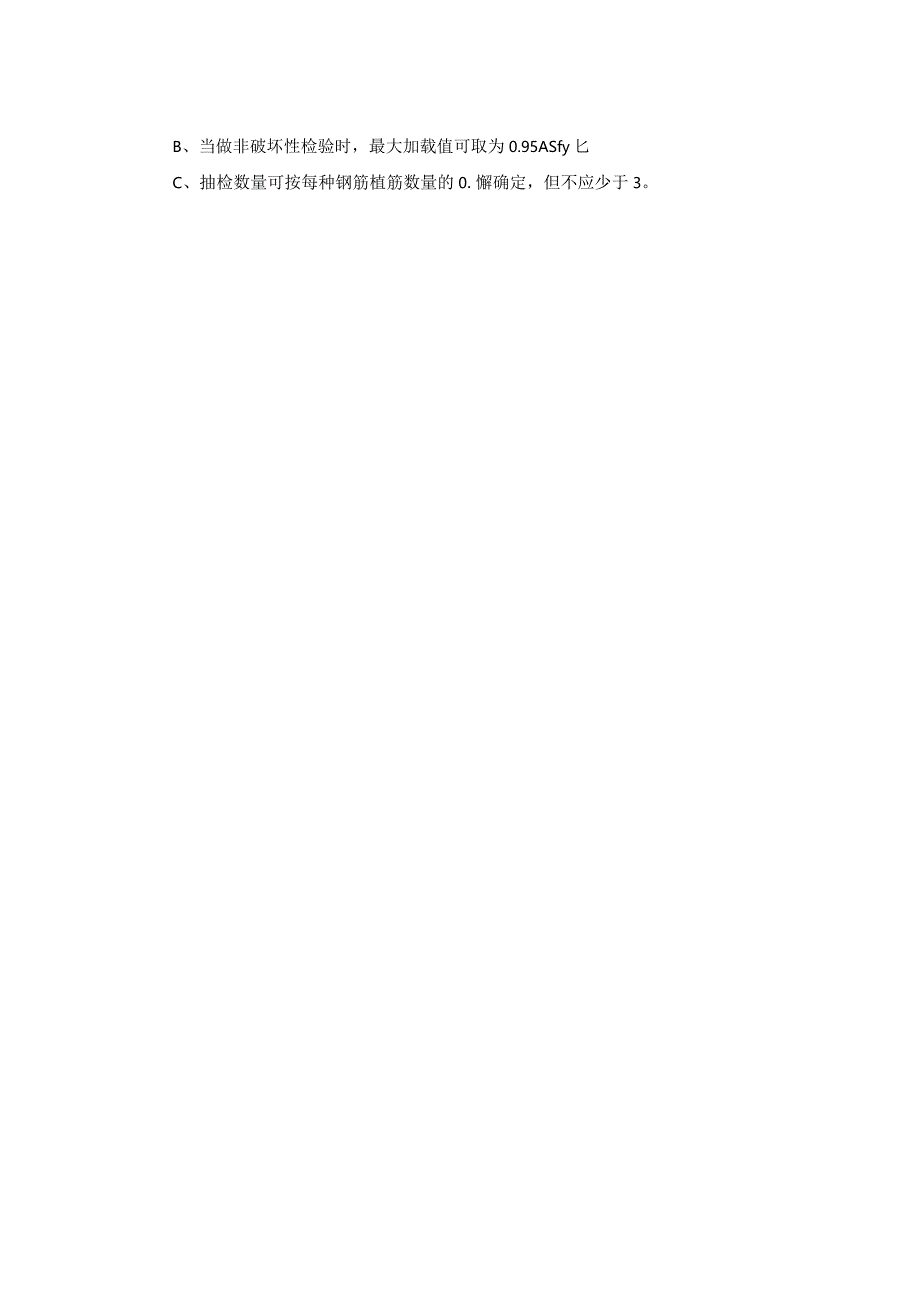

2、墙筋搭接长度一般Im为宜,植筋时保证钢筋外观质量,无浮绣。5、注胶采用合格的植筋专用胶,确保满足墙体施工植筋要求。注胶要从孔底开始,用长嘴器具深入成孔底部,通过挤压器将胶在孔内从里到外渐渐填孔并排出空气,注胶量为孔深的1/21/3。质量控制关键是从底开始注胶,胶体不得有气泡存在。6、植筋首先将配置好的结构胶注入孔内(宜孔深的1/3或计算孔内的用胶量,应扣除钢筋体积),并将结构胶涂于钢筋锚固端(宜2-3mm),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。7、养护已植入孔内的钢筋在常温下养护,直至使用的结构胶到固结的规定时间。其质量控制关键是保证固结时间,中间不得扰动。二钢筋,粘结剂8、检测试验A、植筋72小时后进行非破损性拉拔试验,采用拉力计(千斤顶)对所植钢筋进行拉拔试验加载。为减少千斤顶对锚筋附近混凝土的约束,下用槽钢或支架架空,支点距离2max(3d,60mm)O然后匀速加载2s3分钟(或采用分级加载),直至符合要求。B、当做非破坏性检验时,最大加载值可取为0.95ASfy匕C、抽检数量可按每种钢筋植筋数量的0.懈确定,但不应少于3。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
