施工洞的留置及处理施工工艺.docx

上传人:p** 文档编号:788368 上传时间:2024-03-01 格式:DOCX 页数:4 大小:38.88KB
下载 相关 举报
施工洞的留置及处理施工工艺.docx_第1页
第1页 / 共4页
施工洞的留置及处理施工工艺.docx_第2页
第2页 / 共4页
施工洞的留置及处理施工工艺.docx_第3页
第3页 / 共4页
施工洞的留置及处理施工工艺.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工洞的留置及处理施工工艺.docx》由会员分享,可在线阅读,更多相关《施工洞的留置及处理施工工艺.docx(4页珍藏版)》请在第壹文秘上搜索。

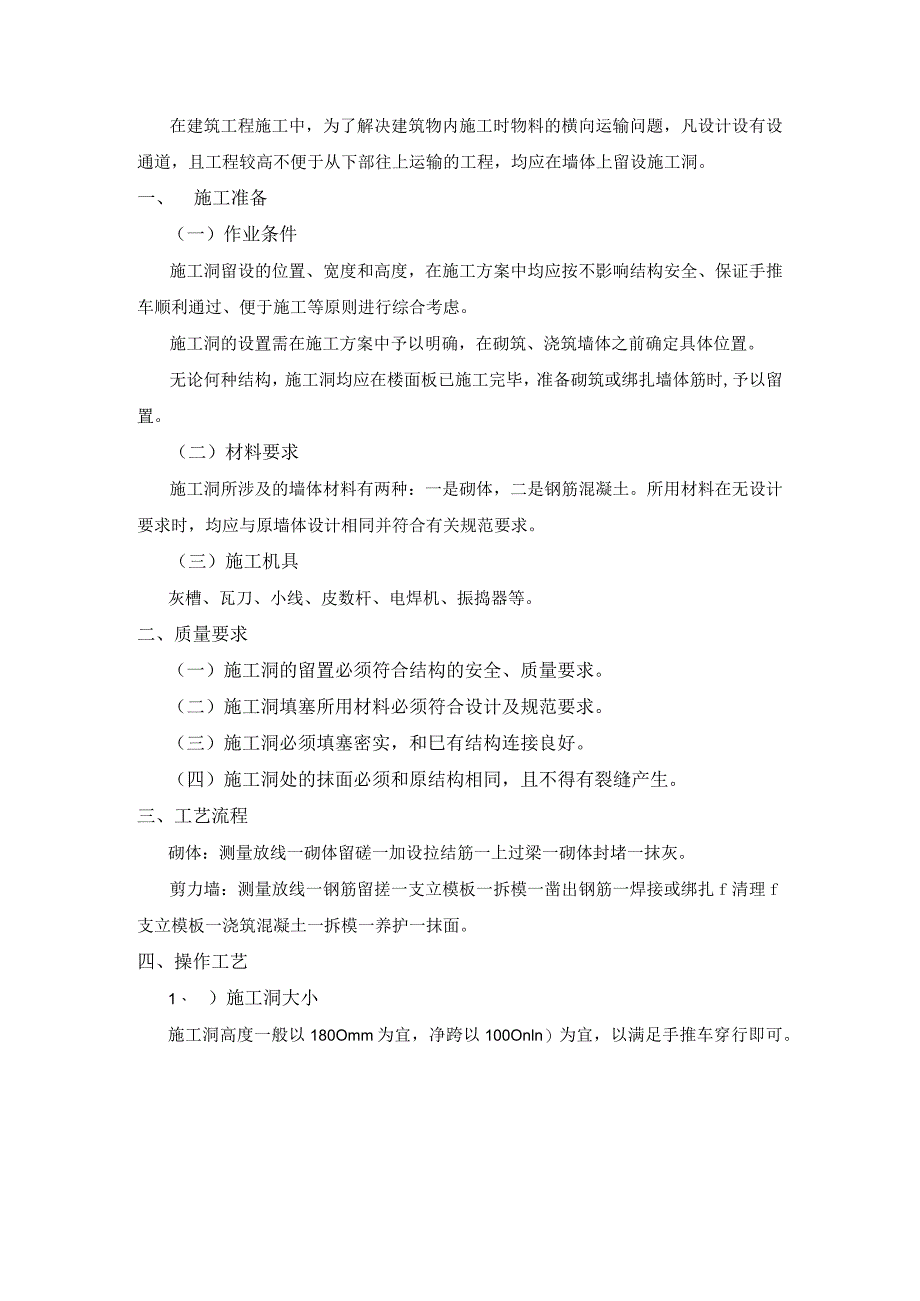

1、在建筑工程施工中,为了解决建筑物内施工时物料的横向运输问题,凡设计设有设通道,且工程较高不便于从下部往上运输的工程,均应在墙体上留设施工洞。一、施工准备(一)作业条件施工洞留设的位置、宽度和高度,在施工方案中均应按不影响结构安全、保证手推车顺利通过、便于施工等原则进行综合考虑。施工洞的设置需在施工方案中予以明确,在砌筑、浇筑墙体之前确定具体位置。无论何种结构,施工洞均应在楼面板已施工完毕,准备砌筑或绑扎墙体筋时,予以留置。(二)材料要求施工洞所涉及的墙体材料有两种:一是砌体,二是钢筋混凝土。所用材料在无设计要求时,均应与原墙体设计相同并符合有关规范要求。(三)施工机具灰槽、瓦刀、小线、皮数杆、

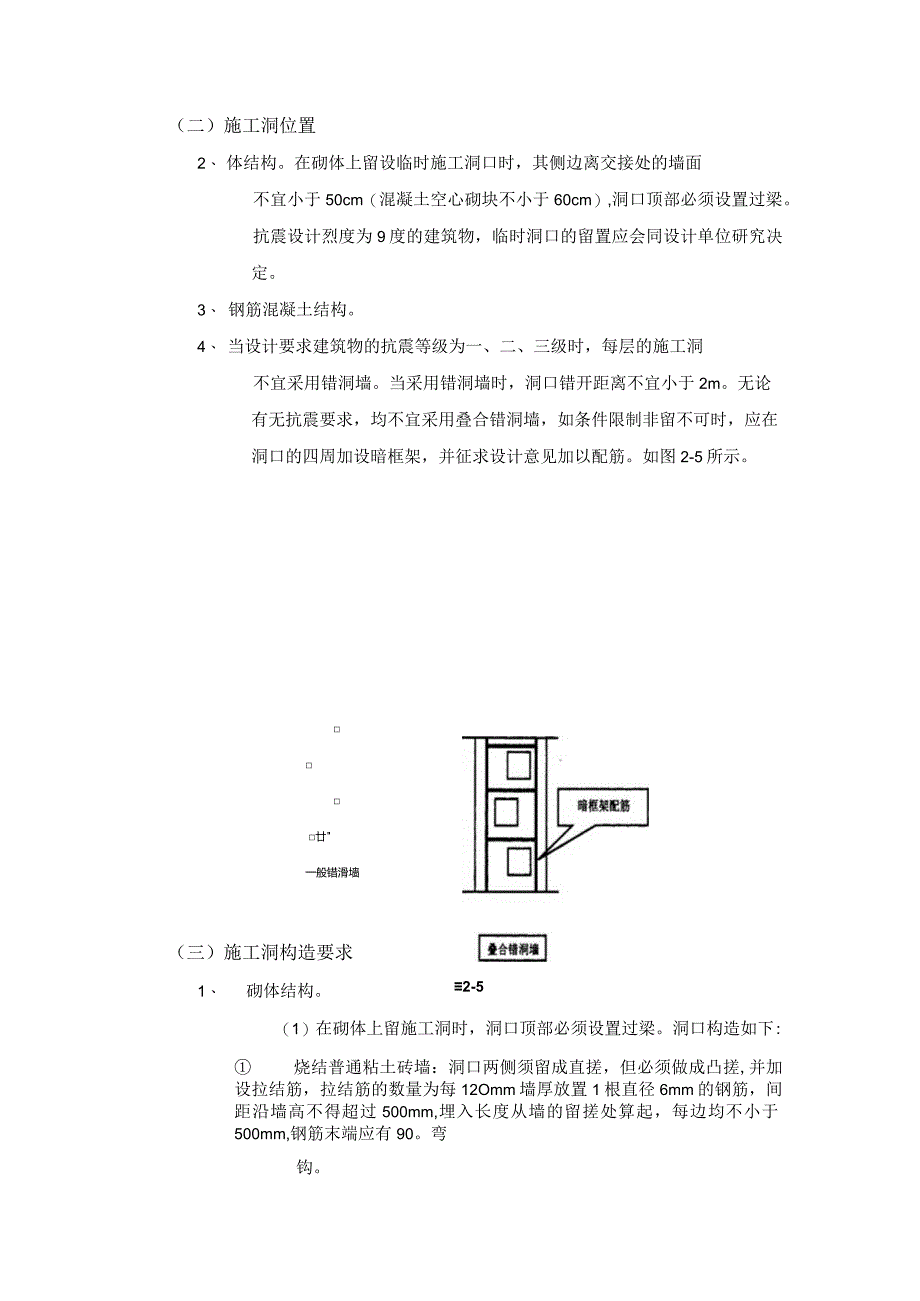

2、电焊机、振捣器等。二、质量要求(一)施工洞的留置必须符合结构的安全、质量要求。(二)施工洞填塞所用材料必须符合设计及规范要求。(三)施工洞必须填塞密实,和巳有结构连接良好。(四)施工洞处的抹面必须和原结构相同,且不得有裂缝产生。三、工艺流程砌体:测量放线一砌体留磋一加设拉结筋一上过梁一砌体封堵一抹灰。剪力墙:测量放线一钢筋留搓一支立模板一拆模一凿出钢筋一焊接或绑扎f清理f支立模板一浇筑混凝土一拆模一养护一抹面。四、操作工艺1、 )施工洞大小施工洞高度一般以180Omm为宜,净跨以100Onln)为宜,以满足手推车穿行即可。(二)施工洞位置2、 体结构。在砌体上留设临时施工洞口时,其侧边离交接处

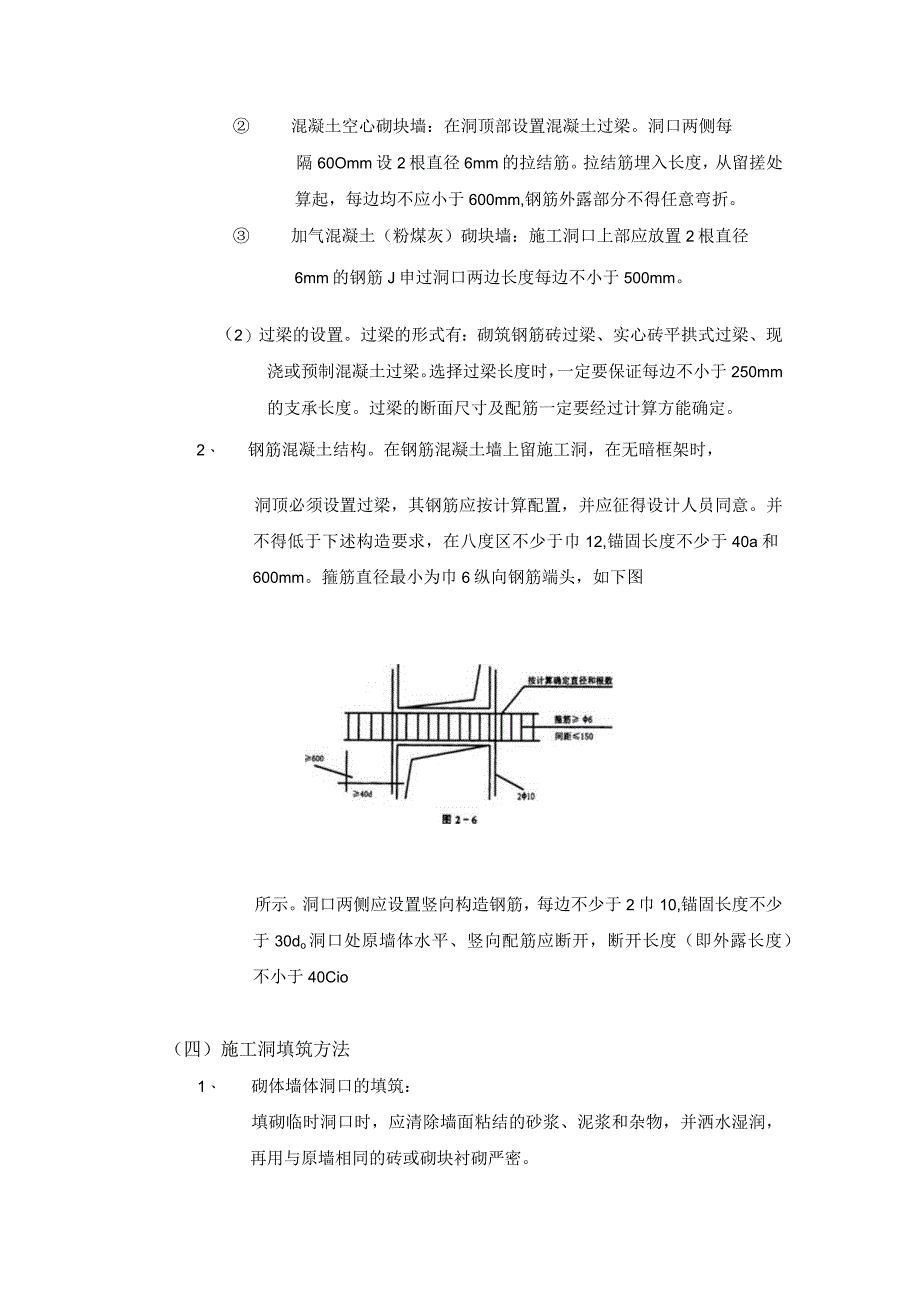

3、的墙面不宜小于50cm(混凝土空心砌块不小于60cm),洞口顶部必须设置过梁。抗震设计烈度为9度的建筑物,临时洞口的留置应会同设计单位研究决定。3、 钢筋混凝土结构。4、 当设计要求建筑物的抗震等级为一、二、三级时,每层的施工洞2-5不宜采用错洞墙。当采用错洞墙时,洞口错开距离不宜小于2m。无论有无抗震要求,均不宜采用叠合错洞墙,如条件限制非留不可时,应在洞口的四周加设暗框架,并征求设计意见加以配筋。如图2-5所示。廿一般错滑墙(三)施工洞构造要求1、 砌体结构。(1)在砌体上留施工洞时,洞口顶部必须设置过梁。洞口构造如下: 烧结普通粘土砖墙:洞口两侧须留成直搓,但必须做成凸搓,并加设拉结筋,

4、拉结筋的数量为每12Omm墙厚放置1根直径6mm的钢筋,间距沿墙高不得超过500mm,埋入长度从墙的留搓处算起,每边均不小于500mm,钢筋末端应有90。弯钩。 混凝土空心砌块墙:在洞顶部设置混凝土过梁。洞口两侧每隔60Omm设2根直径6mm的拉结筋。拉结筋埋入长度,从留搓处算起,每边均不应小于600mm,钢筋外露部分不得任意弯折。 加气混凝土(粉煤灰)砌块墙:施工洞口上部应放置2根直径6mm的钢筋J申过洞口两边长度每边不小于500mm。(2)过梁的设置。过梁的形式有:砌筑钢筋砖过梁、实心砖平拱式过梁、现浇或预制混凝土过梁。选择过梁长度时,一定要保证每边不小于250mm的支承长度。过梁的断面尺

5、寸及配筋一定要经过计算方能确定。2、 钢筋混凝土结构。在钢筋混凝土墙上留施工洞,在无暗框架时,洞顶必须设置过梁,其钢筋应按计算配置,并应征得设计人员同意。并不得低于下述构造要求,在八度区不少于巾12,锚固长度不少于40a和600mm。箍筋直径最小为巾6纵向钢筋端头,如下图所示。洞口两侧应设置竖向构造钢筋,每边不少于2巾10,锚固长度不少于30do洞口处原墙体水平、竖向配筋应断开,断开长度(即外露长度)不小于40Cio(四)施工洞填筑方法1、 砌体墙体洞口的填筑:填砌临时洞口时,应清除墙面粘结的砂浆、泥浆和杂物,并洒水湿润,再用与原墙相同的砖或砌块衬砌严密。当墙体为混凝土空心砌块材料时,砌筑砂浆

6、强度等级宜提高一级。洞口的顶部要斜砌,以保证洞口封堵的密实。2、 现浇混凝土墙体洞口的填筑:在堵洞之前,首先把埋设于墙体内的预留钢筋凿出,调直后按规范要求与墙体钢筋焊接或绑扎。除非同设计商定好用砌体堵洞外,一般情况下应用同强度等级墙体混凝土浇灌。为了防止产生裂缝,填筑混凝土应用补偿收缩混凝土。该种混凝土经714d的湿润养护,将其膨胀率控制在0.05-0.08%之间,可获得051.2Nmm2的自应力,使混凝土处于受压状态,以达到补偿混凝土的全部或大部分收缩,达到防止开裂的目的。其配比需通过试验确定。(五)施工洞缝隙处理施工洞处理不当,就会在其周围产生裂缝。为了防止裂缝的发生,除应按上述填筑方法施工外还应遵守下列施工工艺。1、 砌筑墙体:(1)砂浆配比一定要准确,灰缝要饱满、均匀一致。(2)砂浆强度及墙体干燥程度要和己砌墙体保持一致。(3)施工洞抹灰迟于墙体抹灰时,抹灰的接搓位置要避开洞口30cmo(4)抹完底灰后,一定要待其干燥后,再抹面层灰。如发现底灰有裂纹时,要在其上贴专用无纺布后再抹灰。2、 混凝土墙体:(1)粘在钢筋上的灰浆、浮锈等清洗干净,混凝土缝要凿毛,露出石子。(2)混凝土配合比一定要准确,严禁用人工随意拌和。制作施工洞模板时,要使施工洞周围50mm范围内,凹进5un,以利于后期处理裂缝时,贴布刮胶之用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
