施工技术交底(装饰装修).docx

上传人:p** 文档编号:788572 上传时间:2024-03-01 格式:DOCX 页数:7 大小:43.39KB
下载 相关 举报
施工技术交底(装饰装修).docx_第1页
第1页 / 共7页
施工技术交底(装饰装修).docx_第2页
第2页 / 共7页
施工技术交底(装饰装修).docx_第3页
第3页 / 共7页
施工技术交底(装饰装修).docx_第4页
第4页 / 共7页
施工技术交底(装饰装修).docx_第5页
第5页 / 共7页
施工技术交底(装饰装修).docx_第6页
第6页 / 共7页
施工技术交底(装饰装修).docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工技术交底(装饰装修).docx》由会员分享,可在线阅读,更多相关《施工技术交底(装饰装修).docx(7页珍藏版)》请在第壹文秘上搜索。

1、装饰装修施工技术交底1、一般抹灰基层处理:砖基应清除表面杂物和杂物,抹灰前应洒水。混凝土表面用水润湿后,应凿或抹1:1水泥砂浆(加适量粘合剂)。钢筋:先检查墙面的平整度,根据检测数据在抹灰面的四周墙面上弹出水平基线作为抹灰水平控制线。当抹灰面积较大或对平整度有特殊要求时,通过线在抹灰面上设置标记块,即打孔筋。(3)抹灰:在基层抹灰大面积抹灰,每道厚度符合设计或规范要求。操作时需用力擦拭压紧,用压力表擦拭平整,再用木磨板磨平,要求平整,略带毛。抹灰水泥砂浆或混合砂浆时,可在上一层灰凝固后再抹下一层。且地层抹灰强度不低于面层抹灰强度。涂面灰:当底灰干透60-70%时,涂面灰。当停机时间较长时,应重

2、新洒水底灰。面层干燥和微干时,应及时压光,并保证天花与墙或梁边相交的内角应成水平直线,梁端与墙、梁边相交形成一条垂直线。在外墙的窗台、窗户等处做滴水坡,在顶下做滴水线,其余部分做滴水槽。工艺流程图:抹灰工艺流程图2、油漆、砖内外墙砖施工:施工准备:门窗框应安装校准,外墙上的各种竖管已安装完毕。首先做试贴,做样板,确定瓷砖缝隙的宽度,并获得甲方的认可和设计。选材,根据设计要求,选用规格一致、形状方正、无凸块、不变形、色泽均匀的砖块。准备各种施工工具,如:瓷砖切割机、水平仪、尺板等。贴檐口、腰线、窗台等破时,首先要检查抹灰,尤其要注意流水坡度和滴水线。瓷砖安装前应清洗干净,在清水池中浸泡2小时以上

3、,渗透后取出晾干,待表面无水痕后方可使用。施工要点:基础处理:清理内壁和筒体,冲洗掉浮灰和残留砂浆。在检验合格的抹灰面上,根据砖的大小,先放大样品,从上往下弹出砖皮的数量。弹线及划分:根据设计要求,统一砖的弹线、划分及排列。一般要求横缝和窗台与窗台齐平。分砖时,要注意水平和垂直方向的砖缝一致。做一个标志块:在设置之前,贴几块面砖作为标志块,上下垂直悬挂,作为粘贴厚度的基础,水平方向每隔1.5m制作一个,并用尺子校正平整度,尤其是外角的一侧。直接挂断。铺砖用粘合剂砂浆覆盖面砖的背面。贴好后,用抹刀轻轻敲打,使与基层的结合牢固,随时用尺子找平。贴二皮面砖时,先喷一皮,用砂浆将砂浆刮平,放一条与接缝

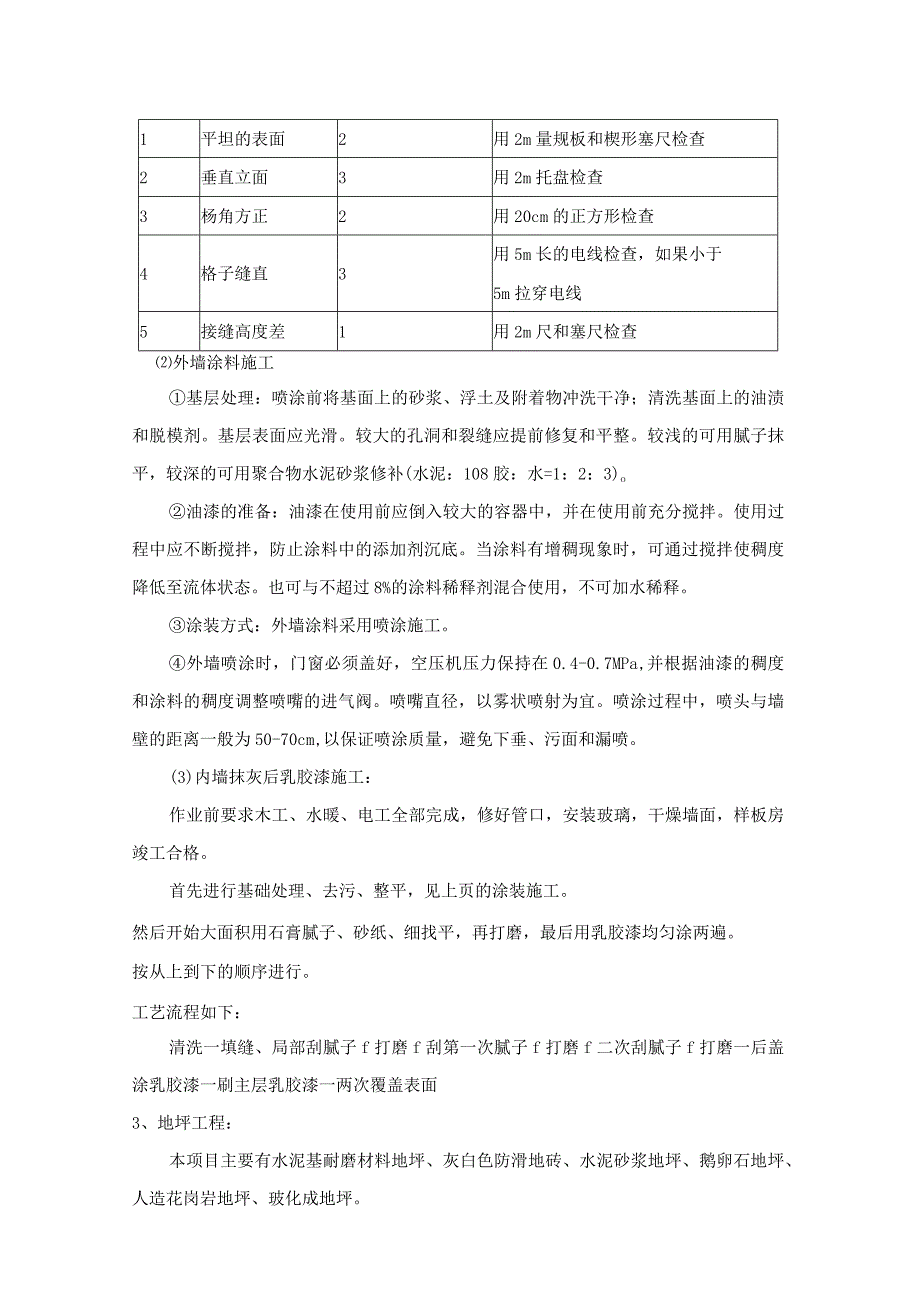

4、同宽的木格条,竖缝对齐铺设。格子条:格子条在安装前应在水中充分浸泡,格子条要轻。勾边:勾边是外墙砖镶嵌的最后一道工序,在一面墙或全部墙完成并检查完毕后进行。保养:防止日晒,以免砂浆松动。清洁表层:粘贴后如有不洁之处,可用15%稀盐酸溶液的软毛刷刷洗,再用清水冲洗干净。质量标准和公差:品种、规格、颜色必须符合设计要求并满足甲方的要求,不得缺失或严重翘曲。面砖基层应粘结牢固,不得空洞。允许偏差如下:破基允许部分查找表线项目允许偏差(mm)测试方法1平坦的表面2用2m量规板和楔形塞尺检查2垂直立面3用2m托盘检查3杨角方正2用20cm的正方形检查4格子缝直3用5m长的电线检查,如果小于5m拉穿电线5

5、接缝高度差1用2m尺和塞尺检查外墙涂料施工基层处理:喷涂前将基面上的砂浆、浮土及附着物冲洗干净;清洗基面上的油渍和脱模剂。基层表面应光滑。较大的孔洞和裂缝应提前修复和平整。较浅的可用腻子抹平,较深的可用聚合物水泥砂浆修补(水泥:108胶:水=1:2:3)o油漆的准备:油漆在使用前应倒入较大的容器中,并在使用前充分搅拌。使用过程中应不断搅拌,防止涂料中的添加剂沉底。当涂料有增稠现象时,可通过搅拌使稠度降低至流体状态。也可与不超过8%的涂料稀释剂混合使用,不可加水稀释。涂装方式:外墙涂料采用喷涂施工。外墙喷涂时,门窗必须盖好,空压机压力保持在0.4-0.7MPa,并根据油漆的稠度和涂料的稠度调整喷

6、嘴的进气阀。喷嘴直径,以雾状喷射为宜。喷涂过程中,喷头与墙壁的距离一般为50-70cm,以保证喷涂质量,避免下垂、污面和漏喷。(3)内墙抹灰后乳胶漆施工:作业前要求木工、水暖、电工全部完成,修好管口,安装玻璃,干燥墙面,样板房竣工合格。首先进行基础处理、去污、整平,见上页的涂装施工。然后开始大面积用石膏腻子、砂纸、细找平,再打磨,最后用乳胶漆均匀涂两遍。按从上到下的顺序进行。工艺流程如下:清洗一填缝、局部刮腻子f打磨f刮第一次腻子f打磨f二次刮腻子f打磨一后盖涂乳胶漆一刷主层乳胶漆一两次覆盖表面3、地坪工程:本项目主要有水泥基耐磨材料地坪、灰白色防滑地砖、水泥砂浆地坪、鹅卵石地坪、人造花岗岩地

7、坪、玻化成地坪。施工顺序:自上而下施工。水泥基耐磨材料路面施工:准备施工材料,经测试确认符合施工设计要求。碾压机或夯实机将基层充分压实,保证基层质量无下陷、不平整。测量放样,设置控制桩,设置模板,根据控制桩绑扎钢筋。模板工程和钢筋工程施工符合相应施工规范的技术要求。严格按照设计配合比搅拌基础混凝土,检查混凝土坍落度,确保混凝土施工质量。混凝土应尽可能一次浇至设计标高。确需分两次浇注时,第二次浇注的厚度不应小于50mm。振动采用插入式振动棒和板式振动器振动,注意边角混凝土的振动质量。浇筑时严格控制底座的水平标高。混凝土浇筑后,如无薄膜,洒水保持基层湿润。水泥基耐磨材料面层施工时,要保证基层平整,

8、无渗水现象。施工过程中严格控制材料用量,严禁通行。施工完成后,应及时铺膜并喷洒固化剂进行养护。面层施工完成两天后拆除模板,三天后进行切缝。水泥砂浆地面施工:准备施工材料,确保施工材料和施工设备符合施工要求。水泥砂浆面层铺在楼板、地面混凝土等基层上。涂面层前,将基层上的灰尘扫去,用钢丝刷和凿子刷一遍,除去砂浆皮和灰层,用10%烧碱水溶液刷掉基层上的油渍,并及时用水冲洗碱溶液。网。表面光滑的基层应凿刻并用清水冲洗干净。在围墙上打水平基准线,作为确定水泥砂浆面标高的依据。根据这条参考线,弹出地板表层上皮水平线,在墙角处用1:2水泥砂浆抹1:2水泥砂浆。用于控制表面厚度的长肋。搅拌水泥砂浆,严格控制水

9、泥砂浆的质量,特别是水泥用量。铺设水泥砂浆前,应涂刷一层水泥浆,水灰比为0.40.5涂漆前,应将抹灰饼的余灰清理干净,然后洒上清水润湿。涂刷面积不宜过大,砂浆面层应随涂刷一起铺开。将灰浆均匀地铺在灰饼之间,然后用木刮板将灰饼平挂在灰饼的高度。刮的时候,从房间刮到门口,与门框锯线的标高一致。木刮板平整后,立即用木银将其平整,并随时用2m尺检查其平整度。抹平后立即用铁抹子第一次压至果肉出来。面层初凝后,用铁银再压一遍,边抹边压填坑。在水泥砂浆最终凝固之前进行第三次压延。水泥地板经过三遍研光才能存活。水泥砂浆面层抹灰、压制后,应在常温下保持湿润状态,养护时间不少于7do(3)灰白色防滑地砖、人造花岗

10、岩地板、玻化砖地板的施工:施工条件:室内抹灰必须完成,吊顶施工也要完成;水电管道、地漏等工种已完成;门框已安装;尤其是门内外的水平控制线一定要打准。施工准备:施工前应将基层清理干净,并提前一天清除剩余的砂浆和杂物,浇水、冲洗和润湿,并重新检查基层水平。如果标高过高,应采取凿凿等措施处理底座。地砖进场后,铺设在工地上平坦的场地上,并组织相关部门人员检查色差。施工程序:搅拌砂浆f找规则挂线f铺设地砖f修边f安装踢脚板f擦缝f清洁保养以墙面+5Omm线作为铺设地砖的水平控制线,以此来确定水泥砂浆的厚度。确定房间的中心线,从中间向四周铺贴。砂浆为干硬水泥砂浆,水泥与沙子的体积比为1:3,稠度为2-4厘

11、米。现场控制方法如下:将砂浆握成球状,用手将砂浆分散。下班前,混合砂浆用完。否则,不应再次使用。摊铺方向:从控制线向两侧摊铺。铺设时,先在基层刷一层水灰比为0.4的水泥浆(刷浆的面积不宜过大,随铺地一起刷),然后铺上干硬水泥砂浆垫层。摊铺宽度应超出楼板20-30mm,虚铺砂浆应高于地砖标高线3-5mm。然后用木铲刮、轻拍并平整。在水泥砂浆垫上,将地砖放置在预定位置,调整纵横接缝,用橡胶锤敲击地砖上的木垫,使砂浆振动。将当地砖轻轻敲打至铺设水平后,用尺子和水平仪检查花岗岩砖的直线度和方正度。然后将地砖移开放在一旁,检查压砖后的水泥砂浆垫层是否平整、密实。厘米的地砖背面,覆盖,混合和铺开。将地砖均

12、匀铺在垫子上,调整纵横接缝对齐,用橡皮槌轻敲。捶打时用力要均匀,不得敲打边角,然后用2米长的尺子和水平仪检查找平。房间内角贴边板时,要注意一件事:内角边砖切出的斜边必须与内角大板的角对齐,另一端必须与内角处的大面板角对齐。墙角。这样可以使踢脚板内角处的接缝与边瓦的接缝和墙的内角处对齐。在门口,先把门框竖起来,再在门口贴地砖,然后封好门套,使可见的竖缝变为隐蔽的横缝。贴边砖贴三天后,再贴踢脚板。质量要求表面光洁,花纹清晰,颜色一致,接缝均匀,周边平直,地砖无裂痕、边角、缺波纹。边缘整齐光滑。允许偏差见表4-5:成品保护砖房铺地后,七日内严禁登顶,以免空鼓。严禁在已经粘贴过的地面上穿带铁掌的皮鞋。在地面上建造的梯子和架子的腿应该被包裹起来,以防止损坏表面。如果相邻地板暂时不施工,则应在地砖地板边缘铺一层编织袋,并在其上压砂浆进行保护。地砖建筑的地板完工后,应进行清洁,不得有砂浆等尖锐物。公差表线项目允许偏差(mm)测试方法1平坦的表面1用2m量规板和楔形塞尺检2直缝2拉5m线,用尺子检查3接缝高度差0.5测量和塞尺检查4底板是直的1拉5m线,用尺子检查5板间隙宽度不大于1规模检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
