《施工测量方案.docx》由会员分享,可在线阅读,更多相关《施工测量方案.docx(14页珍藏版)》请在第壹文秘上搜索。

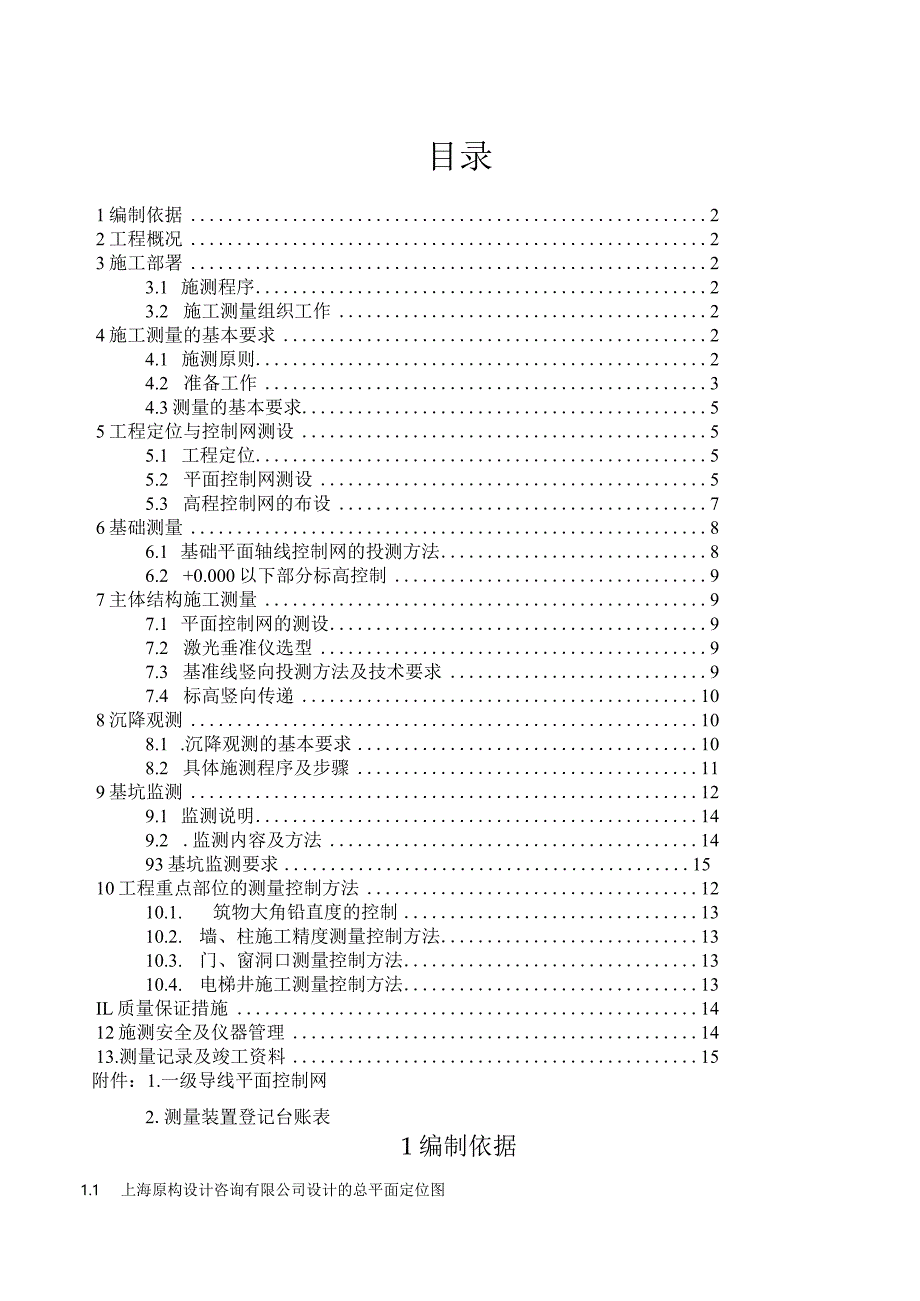

1、目录1编制依据22工程概况23施工部署23.1 施测程序23.2 施工测量组织工作24施工测量的基本要求24.1 施测原则24.2 准备工作34.3测量的基本要求55工程定位与控制网测设55.1 工程定位55.2 平面控制网测设55.3 高程控制网的布设76基础测量86.1 基础平面轴线控制网的投测方法86.2 +0.000以下部分标高控制97主体结构施工测量97.1 平面控制网的测设97.2 激光垂准仪选型97.3 基准线竖向投测方法及技术要求97.4 标高竖向传递108沉降观测108.1 .沉降观测的基本要求108.2 具体施测程序及步骤119基坑监测129.1 监测说明149.2 .监测

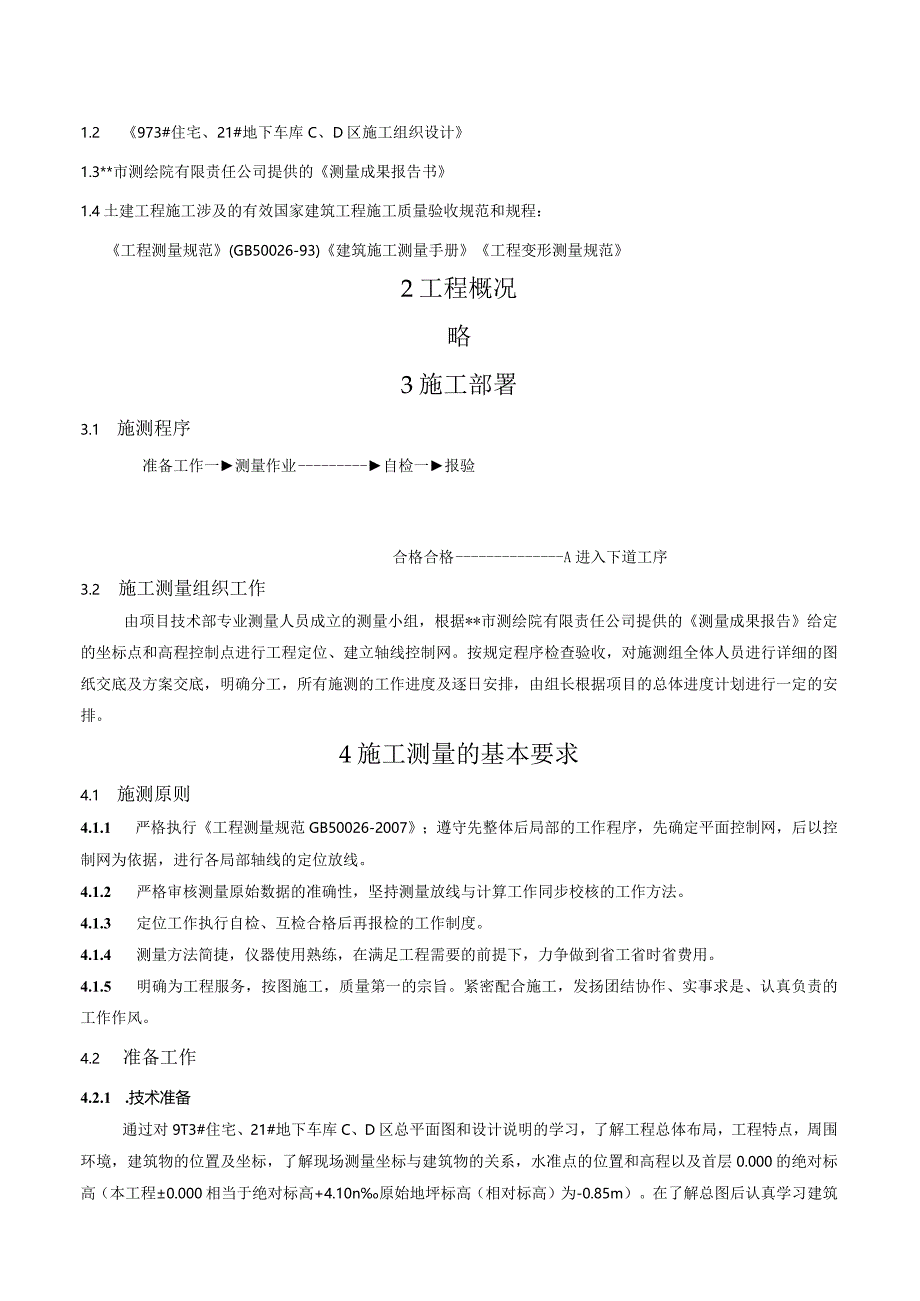

2、内容及方法1493基坑监测要求1510工程重点部位的测量控制方法1210.1. 筑物大角铅直度的控制1310.2. 墙、柱施工精度测量控制方法1310.3. 门、窗洞口测量控制方法1310.4. 电梯井施工测量控制方法13IL质量保证措施1412施测安全及仪器管理1413.测量记录及竣工资料15附件:1.一级导线平面控制网2.测量装置登记台账表1编制依据1.1 上海原构设计咨询有限公司设计的总平面定位图1.2 973#住宅、21#地下车库C、D区施工组织设计1.3*市测绘院有限责任公司提供的测量成果报告书1.4土建工程施工涉及的有效国家建筑工程施工质量验收规范和规程:工程测量规范(GB5002
3、6-93)建筑施工测量手册工程变形测量规范2工程概况略3施工部署3.1 施测程序准备工作一测量作业自检一报验合格合格A进入下道工序3.2 施工测量组织工作由项目技术部专业测量人员成立的测量小组,根据*市测绘院有限责任公司提供的测量成果报告给定的坐标点和高程控制点进行工程定位、建立轴线控制网。按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度及逐日安排,由组长根据项目的总体进度计划进行一定的安排。4施工测量的基本要求4.1 施测原则4.1.1 严格执行工程测量规范GB50026-2007;遵守先整体后局部的工作程序,先确定平面控制网,后以控制网为依据,
4、进行各局部轴线的定位放线。4.1.2 严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法。4.1.3 定位工作执行自检、互检合格后再报检的工作制度。4.1.4 测量方法简捷,仪器使用熟练,在满足工程需要的前提下,力争做到省工省时省费用。4.1.5 明确为工程服务,按图施工,质量第一的宗旨。紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风。4.2 准备工作4.2.1 .技术准备通过对9T3#住宅、21#地下车库C、D区总平面图和设计说明的学习,了解工程总体布局,工程特点,周围环境,建筑物的位置及坐标,了解现场测量坐标与建筑物的关系,水准点的位置和高程以及首层0.000
5、的绝对标高(本工程0.000相当于绝对标高+4.10n原始地坪标高(相对标高)为-0.85m)。在了解总图后认真学习建筑施工图,及时校对建筑物的平面、立面、剖面的尺寸、形状、构造,它是整个工程放线的依据,在熟悉图纸时,着重掌握轴线的尺寸、层高,对比基础,楼层平面,建筑、结构几者之间轴线的尺寸,查看其相关之间的轴线及标高是否吻合,有无矛盾存在。D与建设单位和监理单位一起对现有的测量控制点坐标进行校核,进行建筑红线的交接及书面资料的交接,以作为施工测量放线的依据。2) 了解设计意图,熟悉施工图纸,基础工程整体布局,工程特点、施工布置、进入情况、周围环境、现场地形、定位条件,组织测量人员对图纸进行详

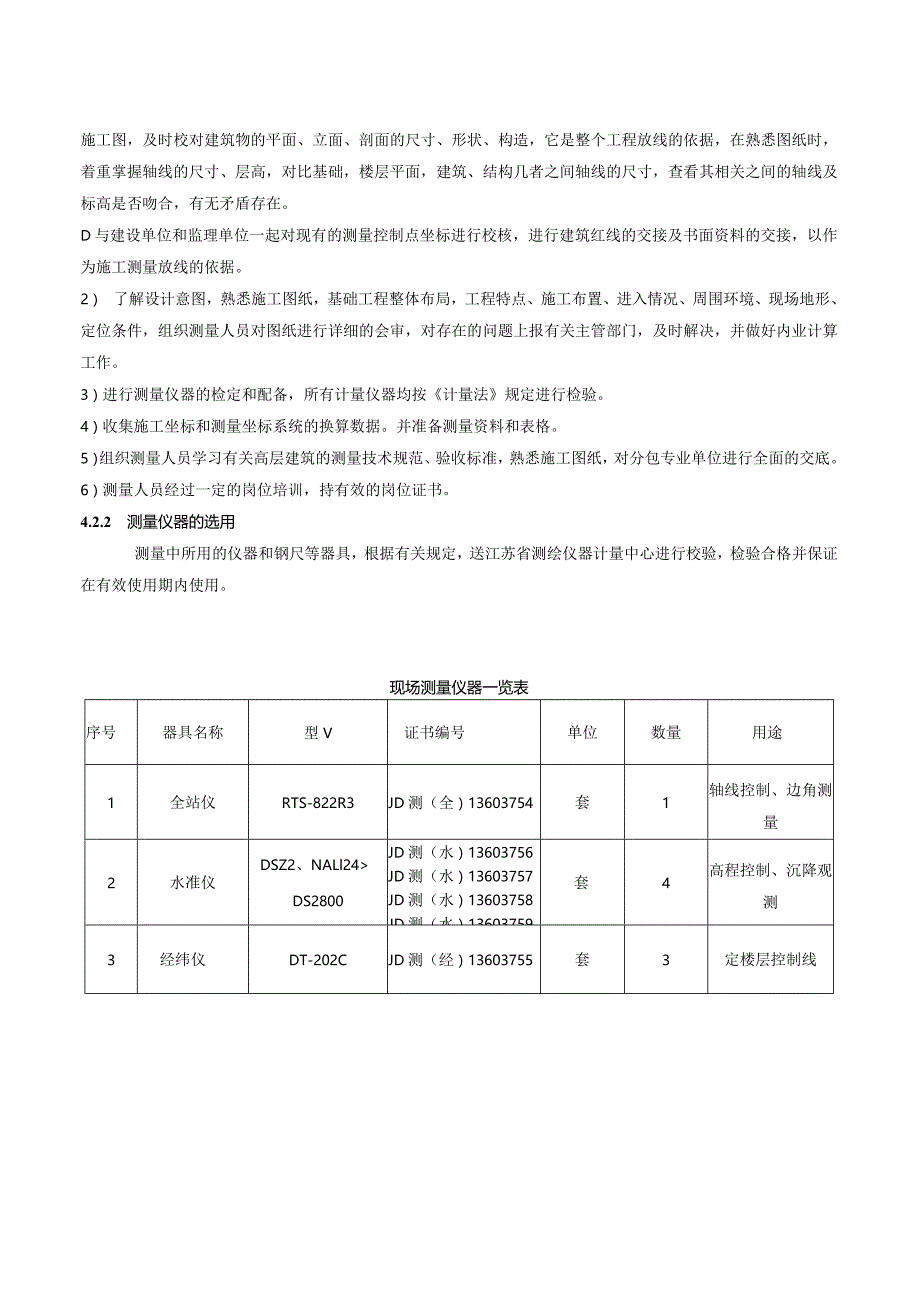

6、细的会审,对存在的问题上报有关主管部门,及时解决,并做好内业计算工作。3)进行测量仪器的检定和配备,所有计量仪器均按计量法规定进行检验。4)收集施工坐标和测量坐标系统的换算数据。并准备测量资料和表格。5)组织测量人员学习有关高层建筑的测量技术规范、验收标准,熟悉施工图纸,对分包专业单位进行全面的交底。6)测量人员经过一定的岗位培训,持有效的岗位证书。4.2.2 测量仪器的选用测量中所用的仪器和钢尺等器具,根据有关规定,送江苏省测绘仪器计量中心进行校验,检验合格并保证在有效使用期内使用。现场测量仪器一览表序号器具名称型V证书编号单位数量用途1全站仪RTS-822R3JD测(全)13603754套
7、1轴线控制、边角测量2水准仪DSZ2、NALl24DS2800JD测(水)13603756JD测(水)13603757JD测(水)13603758JD测(水)13603759套4高程控制、沉降观测3经纬仪DT-202CJD测(经)13603755套3定楼层控制线4激光垂准仪DZJ200套4传递轴线(向上下投测控制点)5激光接受靶个4传递轴线(定位)6激光扫平仪五线套1传递标高7铝合金水准尺5m件4沉降观测8钢尺JGW-508-1GW-578EJD测(钢)13603760JD测(钢)13603761把10标高传递及量距9盒尺5m把10施工员现场的检测10对讲机只6通讯11墨斗只10弹设控制线4.
8、2.3 测量机构组成及人员配备本工程开挖面积大,地库部分为薄壁管桩,测量工作相对也较复杂,需要进行测量的总体把握。我公司属总包单位,现场拟配备测量工程师3名,共设三个测量组,测量员6名。测量机构4.2.4 仪器的计量、使用、保养和维修制度D仪器实行专人负责制,建立仪器管理台帐,由专人保管填写。2)所有计量仪器必须按规定及时送检,送检合格后方可使用。并经常进行自检。3)仪器必须置于专用仪器柜内,仪器柜必须干燥、通风、无尘土。仪器柜内搁置干燥剂4)仪器使用完毕后,必须进行擦拭,并填写使用情况表格。5)仪器在运输过程中,必须手提、抱等,禁止置于有振动的车上。6)仪器现场使用时,测量员不得离开仪器。7
9、)水准尺不得躺放,三角架水准尺不得做工具使用。8)测量人员负责检查仪器的使用及保管情况,必须熟悉掌握并严格遵守测量操作规程。9)测量员应坚守岗位,避免仪器受震、碰撞及倾倒,雨天或强阳光下测量应打伞。10测量人员应随时清点仪器的附件、工具,以防丢失,经常擦拭保持器具清洁。1.2. 5桩点的埋设与保护42.5.1在项目用地南面*路上的nl(X=56819.985,Y=54543.581)、n2(X=56913.672,Y=54568.507)2个测绘院提供的坐标点。详见附图14. 3测量的基本要求测量记录原始真实、数字正确、内容完整、字体工整;测量精度满足要求。根据现行测量规范和有关规程进行精度控
10、制。根据工程特点及工程测量规范,此工程先设置一级闭合导线作为首级控制,再根据导线网分别建立建筑物施工控制网。5工程定位与控制网测设4.1. 工程定位根据*市测绘院有限责任公司提供的定位桩和水准点,按照所计算的建筑物主轴线坐标点进行轴线定位。4.2. 平面控制网测设4.2.1 平面控制网布设原则5.2 .Ll平面控制先从整体考虑,遵循先整体、后局部、高精度控制低精度的原则。5.3 .1.2平面控制网的坐标系统与工程设计所采用的坐标系统相一致。5.2. 2.1.3布设平面控制网首先根据设计总平面图、现场施工平面布置图。5.3. 1.4选点在通视条件良好、安全、易保护的地方。5.3.1 .5桩位牢固
11、可靠,并用红油漆作好了标记。5.3.2 建筑平面控制网的布设5.3.2.1 依据平面布置与定位原则和*市测绘院有限责任公司提供的,在场区周围布设一条闭合的级导线控制网。经过严密平差求得各导线点的坐标,导线网作为本工程的首级控制,见附图。一级导线测量主要技术要求等级测角中误差(”)导线全才相对闭合差K测回数方位角闭合差(D一级51/150003+10yn4.2.2 .2依据一级控制网和计算好的内控点坐标,采用坐标法将其投测到结构上。1.1 .2.3因本工程基础开挖面积大,地库部分为薄壁管桩,基坑周边容易产生较大位移,控制网定期复核,及时修正。主控点投放到基坑后再进行角度、距离的复核,无误后进行细
12、部轴线加密。1.2 24高层建筑竖向控制:当高层建筑施工到0.000后,随着结构的升高,将首层轴线逐层向上投测,用以作为各层放线和结构竖向控制的依据。其中,以建筑物轮廓轴线和控制电梯井轴线的投测更为重要。为保证本工程质量,特别对高层建筑施工测量进行专节要求。a:测量允许偏差层间竖向测量偏差不应超过3mm,建筑全高(三)竖向测量偏差不应超过H/2000,且不应大于20nmb:高层建筑竖向投测和要点为了满足上述测量精度要求,采用内控法进行高层建筑轴线的竖向投测。在基础工程完成后,根据首层主控制网,校测单体建筑物主轴线无误后,在首层顶面预埋铁件上刻点,作为向上投测轴线的依据。在上层模板安装时留200
13、X200放线孔。用激光垂准仪将内控点投测到施工层的激光接收靶上,四点校核调整无误后在进行放样。4.3. 高程控制网的布设5.3. 3.1高程控制网的布设原则5.4. 1.l为保证建筑物竖向施工的精度要求,在场区内建立高程控制网,以此作为保证施工竖向精度的首要条件。5.5. 1.2根据测绘院给定的高程点Z=4.55m,布设场区高程控制网。先用水准仪进行基点复测检查,校测合格后,测设一条闭合水准路线联测场区高程控制网Z1,Z2,Z3,Z4,Z5,Z6,Z7,Z8再根据高程控制网布设场区半永久性水准点ZM.55米,以此作为保证竖向施工精度控制的首要条件,该点也作为以后沉降观测的基准点。5. 3.2高
14、程控制网的等级及技术要求5. 3,2.1高程控制网的精度,不低于三等水准的精度。5. 3.2.2半永久性水准点位处于永久建筑物以外,5323引测的水准控制点,经匏测合格后方可使用。6. 3.2.4高程控制网技术要求高程控制网的等级布设三等附合水准,水准测量技术要求如下表:等级高差全中误差(mm/km)路线长度(km)与已知点联测次数附合或环线次数平地闭合差(mm)三等650往返各一次往返各一次125.3.2.5水准观测的技术要求见下表:等级水准仪型号前后长度(M)前后视距较差(m)前后视距累积差(m)视线离地面最低高度(m)基辅分划读数差(mm)基辅分划所测高差之差(mm)三等DSZ2752W50.32.03.06基础测量6.1基础平面轴线控制网的投测方法6.Ll将全站仪架设在导线点上,经对中、整平后,后视另一导线点,采用坐标放样的方法将轴线控制点逐个放出(控制点布置详附图一)。因受条件限制或基坑过深不能直接放样的支设一个转点,通过转点进行施工放样。为避免误差过大,支设转点时测设2测回,将其夹角和距离测出并取平均值,通过方位角和距离
