施工电梯拆除施工方案设计.docx

上传人:p** 文档编号:788783 上传时间:2024-03-01 格式:DOCX 页数:20 大小:63.07KB
下载 相关 举报
施工电梯拆除施工方案设计.docx_第1页
第1页 / 共20页
施工电梯拆除施工方案设计.docx_第2页
第2页 / 共20页
施工电梯拆除施工方案设计.docx_第3页
第3页 / 共20页
施工电梯拆除施工方案设计.docx_第4页
第4页 / 共20页
施工电梯拆除施工方案设计.docx_第5页
第5页 / 共20页
施工电梯拆除施工方案设计.docx_第6页
第6页 / 共20页
施工电梯拆除施工方案设计.docx_第7页
第7页 / 共20页
施工电梯拆除施工方案设计.docx_第8页
第8页 / 共20页
施工电梯拆除施工方案设计.docx_第9页
第9页 / 共20页
施工电梯拆除施工方案设计.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工电梯拆除施工方案设计.docx》由会员分享,可在线阅读,更多相关《施工电梯拆除施工方案设计.docx(20页珍藏版)》请在第壹文秘上搜索。

1、目录一、编制依据1二、工程概况22.1 工程简述22.2 施工电梯概况2三、施工电梯主要技术参数23、产品概述22.3 、技术特点3四、撤除组织机构及施工准备44.1 总包单位组织构造44.2 撤除单位组织构造54.4 、安全技术交底7五、电梯撤除:85.1、 拆卸前准备阶段85.2、 拆卸程序85.3、 拆卸安全要求1()六、撤除过程中意外情况应急预案:U6.1、 重大事故(不安全)开展过程及分析116.2、 应急区域范围划定116.3、 发生施工升降机事故的应急救援126.4、 发生物体打击事故应急求援126.5、 发生高处坠落事故应急救援126.6、 防止触电伤害的预防措施136.7、

2、发生触电事故的应急救援146.8、 应急准备166.9、 施工升降机事故应急措施186.10、 应急救援送医路线图21一、编制依据1、生产厂家提供的SC型升降机使用手册2、?建筑施工升降机安全操作规程?GBlOO55-20073、?建筑施工施工升降机安装、使用、拆卸安全技术规程?JGJ215-20104、?施工现场临时用电安全技术标准?JGJ46-20055、?建筑机械使用安全技术规程?JGJ33-20016、施工现场机械设备检查技术规程JGJ160-20087、本工程的?施工电梯安拆施工方案?二、工程概况2.1 工程简述本工程位于合肥市滨湖新区北临杭州路,南临云谷路,西临韶山路,东临泸州大道

3、总体建筑规模约69388.84平方米其中地上总建筑面积约56640.48平方米,地下建筑面积约12748.36平方米,本次施工标段中包括4栋单体住宅、2栋二层商业楼以及地下车库等。其中1#、2#、4#是32层,3#是30层,楼高92198.4米,沿街商业为两层。方案开工日期为2015年7月至2017年5月。2.2 施工电梯概况按前期生产及施工组织设计规划,本工程每栋楼各安装了一台电梯,共4台。根据目前进度方案安排,方案在2016年12月上旬开场撤除,4台施工电梯选用广州京龙工程机械生产的SC200/200G普通变频型升降机,1#2#4#安装总高度为97.5m(65个标准节),3#安装总高度为9

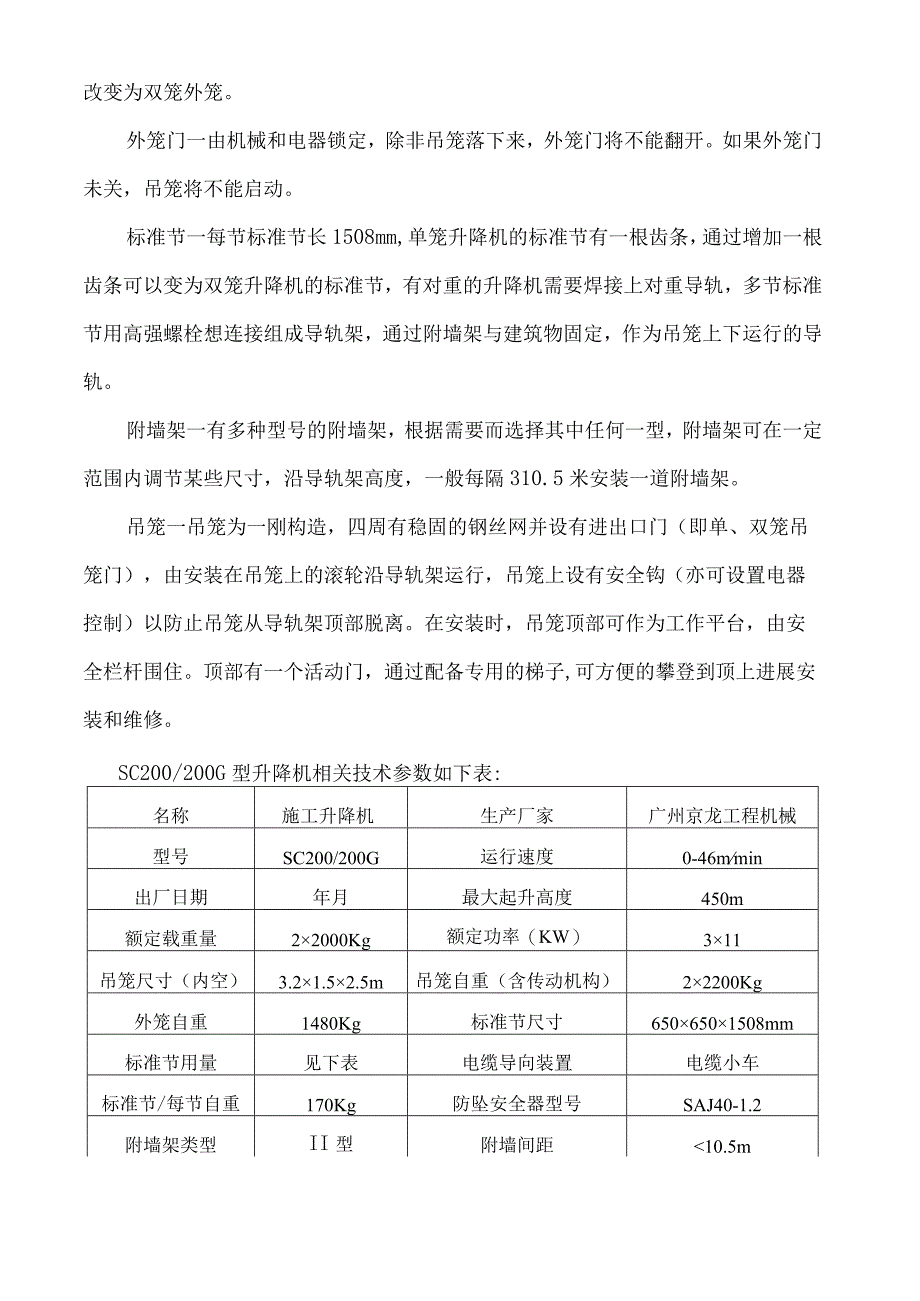

4、L5m(61个标准节)。三、施工电梯主要技术参数3.1产品概述SC200200G(GJJ牌)施工升降机系广州京龙工程机械生产,产品型号为SC200200G(GJJ牌),该电梯为架设高度450In的双笼无对重人货两用电梯,标准节高1.508m,单笼额定起重量2000kg,主传动机构由三个电机组成,升降运行速度为0-46mmin,总功率为66kw;该施工电梯首次安装独立自由高度10.5m,附墙以上自由端高度7.5m,两附墙点的水平间距L43m,两附墙垂直间距为3T0.5m,限速器型号为SAJ40-L2A,同时配有各种门限、电子传感器防超载装置以及楼层通讯呼叫系统。3.2、技术特点外笼一外笼由固定标

5、准节的底盘和防护围栏组成,单笼外笼可通过增加一些配件改变为双笼外笼。外笼门一由机械和电器锁定,除非吊笼落下来,外笼门将不能翻开。如果外笼门未关,吊笼将不能启动。标准节一每节标准节长1508mm,单笼升降机的标准节有一根齿条,通过增加一根齿条可以变为双笼升降机的标准节,有对重的升降机需要焊接上对重导轨,多节标准节用高强螺栓想连接组成导轨架,通过附墙架与建筑物固定,作为吊笼上下运行的导轨。附墙架一有多种型号的附墙架,根据需要而选择其中任何一型,附墙架可在一定范围内调节某些尺寸,沿导轨架高度,一般每隔310.5米安装一道附墙架。吊笼一吊笼为一刚构造,四周有稳固的钢丝网并设有进出口门(即单、双笼吊笼门

6、),由安装在吊笼上的滚轮沿导轨架运行,吊笼上设有安全钩(亦可设置电器控制)以防止吊笼从导轨架顶部脱离。在安装时,吊笼顶部可作为工作平台,由安全栏杆围住。顶部有一个活动门,通过配备专用的梯子,可方便的攀登到顶上进展安装和维修。SC200/200G型升降机相关技术参数如下表:名称施工升降机生产厂家广州京龙工程机械型号SC200/200G运行速度0-46mmin出厂日期年月最大起升高度450m额定载重量22000Kg额定功率(KW)311吊笼尺寸(内空)3.21.52.5m吊笼自重(含传动机构)22200Kg外笼自重1480Kg标准节尺寸6506501508mm标准节用量见下表电缆导向装置电缆小车标

7、准节/每节自重170Kg防坠安全器型号SAJ40-1.2附墙架类型II型附墙间距0.15MPa预计安装高度见下表本工程施工升降机汇总表附墙架与墙的连接有以下几种方式。本工程选用b中方式固定。四、撤除组织机构及施工准备4.1总包单位组织构造总包单位成立人货电梯安拆管理专项小组,具体如下:组长:陈鹏副组长:顾晓冬夏胜成员:苏小龙谢春丁军民赵宝洪金金张利阳谢剑王亚各人员职责:1、组长:安拆单位的选定、安拆事宜总掌控者总指挥。2、副组长:顾晓冬-现场安拆进度质量、安全文明、生产协调总指挥。3、副组长:夏胜-升降机安拆技术总负责,对外政府部门协调沟通者。成员:4、各楼责任师负责安拆的进度、质量、安全文明

8、等事宜的第一管理人,对安拆单位直接收理人。对安拆单位的安全交底、施工技术交底等。5、赵宝:负责施工电梯安拆的安全检查、指导、配合技术部审核施工方案,安装完成后日常检查及对各楼号责任师及安拆单位的安全培训及其它安全事宜。6、丁军民:负责安拆单位的现场文明指导及检查,负责整个安拆过程的应急突发情况。7、谢春:负责对安拆单位的技术指导,技术安排及要求,根据安拆单位提供的使用说明书及安拆单位提供的技术要求编制施工电梯安拆方案,并需安拆单位认可后内部评审报验。平时的日常技术检查等。8、俞东泽:负责安拆过程的质量检查。9、马敏:负责安拆及日常过程的文件收发,资料存档等4.2撤除单位组织构造姓名职务工种职责

9、郑宏伟撤除经理撤除总指挥撤除全面协调朱圣福撤除单位技术负责人现场撤除技术技术指导温鹏作业总指挥现场指挥现场管理监控曾建高安全负责人安全员负责撤除过程安全人员安排(每台施工电梯)序号工种人数1机械工12电梯安装工33司机24普工25电工16起重工17安全值勤11、撤除负责人:1)撤除电梯的主要负责者和安拆单位全权指挥者。2)负责召开撤除作业人员会议,根据总包单位的技术交底、安全交底安装前认真落实,做到安全安装,文明施工,加强检验,提高安装质量。3)结实树立“安全第一、预防为主、综合治理的思想,按操作规程和说明书的要求精心组织和指挥施工,加强检验、提高安装质量。4)对现场作业人员要加强指挥。5)对

10、总包单位报审电梯安装后的初验工作,严格把关,按标准执行。2、撤除单位安全员:1)协助总包单位安全员,着重做好安全工作。2)检查催促总包单位的安全技术措施、交底工作的落实情况,监视施工现场的安全工作。3)检查撤除过程中有可能出的不安全因素和事故隐患,发现问题及时提出整改意见和防范措施。4)催促全体人员按各自工种操作规程和本方案的要求作业;严禁违章作业。3、电工:1)配合总包单位的电工,根据其的交接要求,具体做好本工种的一切准备工作,并把电梯的配电箱撤除。2)按说明书的要求和安装进度接通线路,保证安装工作的顺利进展。3)协助技术测试人员做好电气方面的测试工作。4、撤除工:D在负责人的领导下,按照安

11、装程序具体完成本次电梯的安装任务。2)总体安装后,配合电工装好所有限位、保险装置。3)协助技术负责人进展电梯自检、测试、调试工作。5、吊车司机:D严格遵守规章制度及安全技术操作规程。2)树立良好的职业道德、服从领导、听从指挥,团结协作完成任务。3)发现起重机械吊装有较大隐患危及生命安全时,应立刻停顿作业,采取可靠的防范措施。4.3施工机具及劳动力准备撤除前由电梯拆装队会同公司安全设备部门、技术质量部门及工程部负责人查看现场,提出安全措施和技术要求,配齐并检查撤除电梯所需要的钢丝绳及吊具、吊索及各种小型工具。撤除后及时将撤除零件拉出场地,场地内无法停留过长时间(一天以外)。主要器具:(1) 16

12、吨以上汽车吊一辆(可用自卸吊替用);扳手二套;8磅榔头两把;(4)电工工具一套。工程部负责去除电梯安装区的各种杂物、平整好场地,保证道路畅通,以便汽车进场及吊装吊笼之用。4.4、安全技术交底撤除前,安全部对安装区域安全防护作全面检查。同时工程部对撤除单位根据方案要求作出技术交底、安全交底,确保每个撤除人员均承受到交底内容并熟悉内容后才可组织安装。撤除单位对电梯各部机械构件全面检查电工对电路、操作板、控制、制动系统全面检查。吊装指挥对已准备的机具、设备、绳索、卸扣轧头等作全面检查。施工电梯的拆卸必须按照原厂规定进展,并制定安全作业措施,在撤除小组统一指挥下进展,并要有技术和安全检查人员在现场监护

13、。五、电梯撤除:5.1、 拆卸前准备阶段当工程吊装完毕后收到由工程部提出撤除升降机申请报告后,租赁公司组织拆装队伍,进展工作前的安全技术交底,明确安全责任制。组织有关人员进展拆卸前的安全检查,逐一分工明确,按不同部位,进展拆卸前的维护、保养,并做好记录。履行签字手续。5.2、 拆卸程序1、安装吊杆及控制盒(1)将加节按钮盒接线插头插至驾驶室操纵箱的相应插座上,并将操纵箱上的控制旋钮至“加节位置,在将加节按钮盒置于吊笼顶部,这样就完成了在吊笼顶部操纵吊笼上下运行的准备。(2)在吊笼顶部装上“安装吊杆,将吊杆安装在吊笼顶的吊杆孔内,对于电动安装吊杆,还需完成接线工作。2、上部限位装置拆卸将吊笼驱动

14、到导架顶部,拆卸上部限位装置。3、电缆导向装置的拆卸(1)拆下所有电缆保护架。(2)将吊笼开到底部,拆下电缆小车。4、附墙架及标准节的拆卸利用吊杆上的葫芦将标准节逐节吊起,从上往下逐节拆卸导轨架及附墙架,直至中间挑线架处。整理中间挑线架电缆。接着重复上述方法拆卸剩余导架标准节。5、撤除吊杆及下部限位装置拆卸保存三节标准节组成的最下部导轨架,然后撤除吊杆,拆卸吊笼下部的限位档板、档块。6、顶部围栏、传动机构、吊笼、缓冲弹簧拆卸(1)在围栏底架上放置二根适合的枕木,拉起电机制动器的松闸把手,让吊笼缓缓地滑到枕木上停稳、。(2)切断地面电源箱的总电源,拆卸接至吊笼的电缆及随行电缆。(3)拆卸传动板与吊笼的连接销。(4)根据现场实际条件及其中性能确定汽车吊(随车吊)站车位置。依次撤除传动机构、吊笼、缓冲弹簧。7、其余标准节和外围栏、底盘的拆卸(1)撤除其余标准节(2)拆卸所有外笼围栏。(3)拆卸底盘。8、现场清理拆卸完后,应当清理现场,将各零部件分类,整齐放置。清理安全隐患。按装车标准装车。5.3、 拆卸安全要求1、拆卸场地应清理干净,并用标志杆围起来,制止非工作人员入内。2、防止拆卸地点上方掉落物体,必要时加安全网。3、拆卸过程中必须有专人负责统一指挥。4、升降机运行时,人员的头、手绝不能露出安全栏外。5、如果有人在导轨架上或附墙架上工作时,绝对不允许开动升降机,当吊笼运行时

展开阅读全文
