模板工程监理细则.docx

上传人:p** 文档编号:788831 上传时间:2024-03-01 格式:DOCX 页数:11 大小:180.79KB
下载 相关 举报
模板工程监理细则.docx_第1页
第1页 / 共11页
模板工程监理细则.docx_第2页
第2页 / 共11页
模板工程监理细则.docx_第3页
第3页 / 共11页
模板工程监理细则.docx_第4页
第4页 / 共11页
模板工程监理细则.docx_第5页
第5页 / 共11页
模板工程监理细则.docx_第6页
第6页 / 共11页
模板工程监理细则.docx_第7页
第7页 / 共11页
模板工程监理细则.docx_第8页
第8页 / 共11页
模板工程监理细则.docx_第9页
第9页 / 共11页
模板工程监理细则.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《模板工程监理细则.docx》由会员分享,可在线阅读,更多相关《模板工程监理细则.docx(11页珍藏版)》请在第壹文秘上搜索。

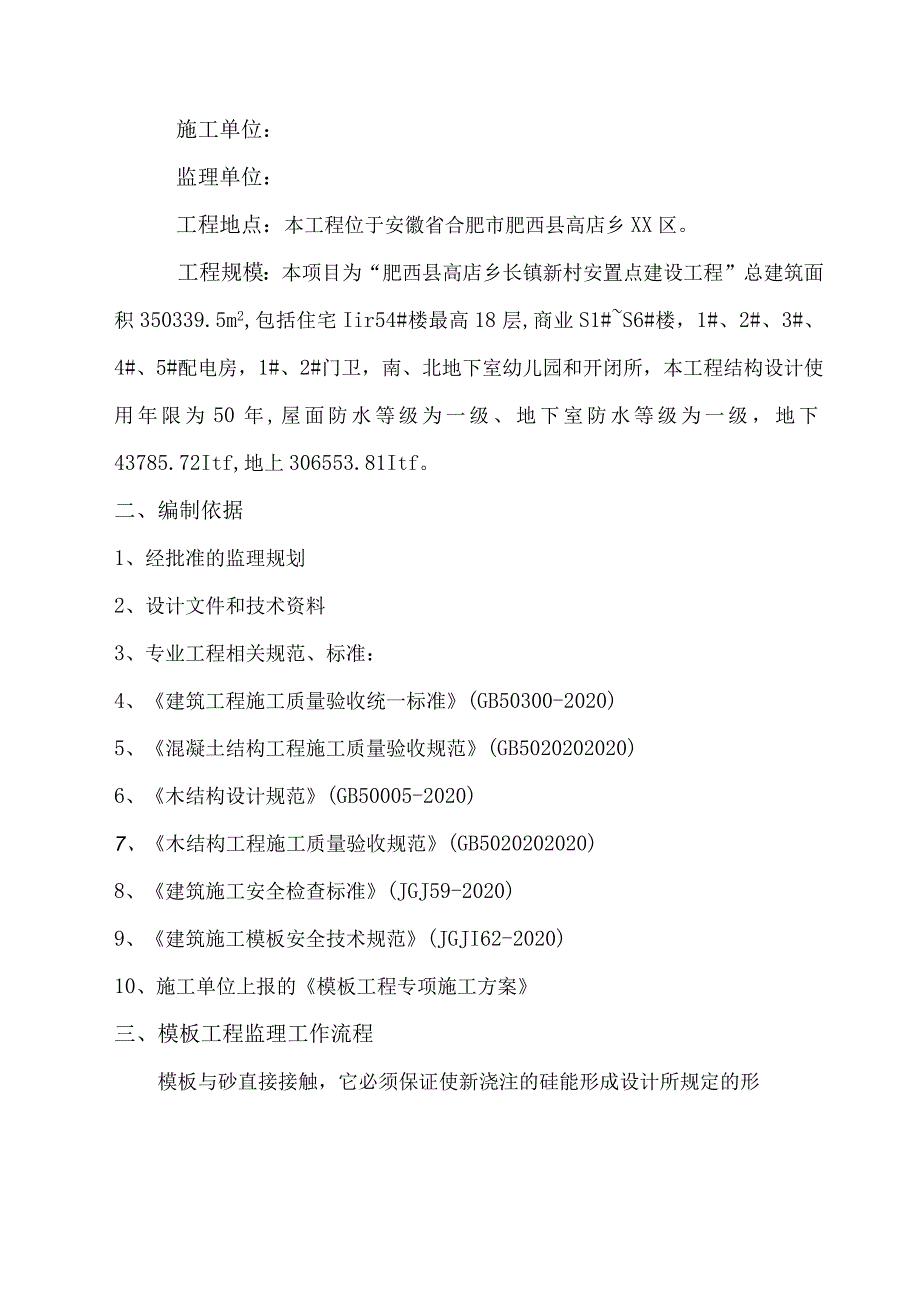

1、高店乡长镇新村安置点工程模板工程监理实施细则编制:批准:上海XX工程项目管理咨询有限公司高店乡长镇新村安置点工程项目监理部二零二壹年四月一、工程概况建设单位:设计单位:施工单位:监理单位:工程地点:本工程位于安徽省合肥市肥西县高店乡XX区。工程规模:本项目为“肥西县高店乡长镇新村安置点建设工程”总建筑面积350339.5m2,包括住宅Iir54#楼最高18层,商业S1#S6#楼,1#、2#、3#、4#、5#配电房,1#、2#门卫,南、北地下室幼儿园和开闭所,本工程结构设计使用年限为50年,屋面防水等级为一级、地下室防水等级为一级,地下43785.72Itf,地上306553.81Itf。二、编

2、制依据1、经批准的监理规划2、设计文件和技术资料3、专业工程相关规范、标准:4、建筑工程施工质量验收统一标准(GB50300-2020)5、混凝土结构工程施工质量验收规范(GB5020202020)6、木结构设计规范(GB50005-2020)7、木结构工程施工质量验收规范(GB5020202020)8、建筑施工安全检查标准(JGJ59-2020)9、建筑施工模板安全技术规范(JGJI62-2020)10、施工单位上报的模板工程专项施工方案三、模板工程监理工作流程模板与砂直接接触,它必须保证使新浇注的硅能形成设计所规定的形状及尺寸,模板的支撑系统应能保证模板位置的正确,并能承受模板,碎及施工荷

3、载的作用,监理工程师必须认真按照施工及验收规范、质量检验评定标准进行监督和检查。1、工程测量监理工作流程:3、模板安装监理工作流程四、模板工程施工前质量预控内容1、认真熟悉施工图纸,根据碎结构的特点,确定模板工程的质量控制点。2、审查施工单位的支模方案及技术交底。运用库I区顶板属于高支模,需编制专项施工方案,并经过专家论证;论证意见完善后,经企业技术负责人及项目总监审批后组织实施;高支模安全监理细则另行编制。(2)监理单位应根据结构情况、浇灌速度、荷载大小以及模板的周转情况,综合考虑支模方案的可靠性及合理性,应提出审核意见及确认。(3)模板工程必须根据工程结构形式、荷载大小、地基土类别、施工设

4、备和材料供应等条件进行模板设计,应审查模板的配板是否合理,支承系统是否具有足够的承载力、刚度及稳定性,是否能可靠地承受浇筑碎的重量、侧压力及施工荷载。(4)模板设计应能保证各部份的形状、尺寸及相互位置的正确,应特别注意大模板与小钢模或木模的连接方法,角模的固定方法。(5)模板的接缝如何处理,必须保证不漏浆。3、对进场的模板及部件的质量进行检查,不符合要求的模板不得使用。(D立柱定型(定制)钢模板应检查板面的平整度,侧肋的损坏情况,板面粘结的碎是否清除干净,已损坏变形的模板未经修复不得用于工程上,板面的孔洞应补焊修复。(2)检查模板的附件的质量是否合格(U型卡、钩头螺栓、对拉螺栓等)。(3)支承

5、系统的杆件及附件是否符合专项方案要求。(4)对大模板应检查加工的质量,板面的平整度,板块的刚度,规格尺寸是否满足要求;检查角模的加工质量、刚度及与大模板的连接方法;对固定模板螺栓规格及加工质量应认真检查,不合格者不得使用。(5)冬期施工应检查大模板的保温情况。五、模板工程施工中质量控制要点1、支模前首先应检查基底弹线及模板标高控制线的位置,尺寸是否正确,检查偏位的钢筋是否已按规范要求进行了处理。检查轴线时应拉通线或用仪器检查。建筑外墙或角柱的弹线,应采用经伟仪放线,以保证轴线测量准确性。要杜绝轴线定位错误;支模后应检查标高。2、模板应按设计图进行检查,包括位置,断面尺寸,拼缝的严密情况及支撑系

6、统是否牢固等。(1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板,垫板一般为510cm,L40cm木方或5IOcm通条木板。(2)模板支撑系统,包括龙骨、支柱间距、螺栓等应按模板设计进行检查,一般应做到:柱模应夹得牢固、间距符合设计、斜支撑或拉杆每边宜设置两根、根部应固定在楼板内予留的钢筋环上,支撑或拉杆与地面一般宜为45oo模板的穿墙螺栓规格和间距离应符合模板设计的规定。对拉螺栓的间距应符合专项方案要求,一般不应大于600mmo梁模板侧模紧固必须牢靠,支柱的间距应符合设计,一般不应超过1m,支柱上面应垫木方,下面也应

7、有垫板,支柱必须顶紧,支柱中间及下边应有剪刀撑和水平拉杆。梁模板的上口应用卡子固定,当梁高超过600mm时,应穿加固螺栓。(3)对模板的拼缝、节点位置、模板支顶情况等,应认真检查,防止漏浆及缩颈现象,尤其要检查接缝、接搓处粘贴海绵条的质量。(4)梁、板底模当跨度大于4m时应起拱,设计无具体要求时,一般应起拱高度为1/1000-3/1000,楼板起拱时,应做到中间起供,四周不起拱。(5)合模前应对予埋件,予留洞的位置、标高、尺寸及固定方法进行检查,以防漏掉或位移。(6)合模前应对水、电专业的暗埋管、套管等进行检查,并应有隐检记录及有交接手续。(7)门窗洞口、孔洞口模板的位置应准确、固定应牢固。(

8、8)梁柱接头、楼梯间、外墙上下层接槎处模板应严密、平整、垂直。(9)在碎浇筑前,木模板应浇水湿润,但模板内不应有积水;模板内的杂物要清理干净。(10)冬期施工时应检查模板的保温及覆盖情况。3、凡是先绑钢筋后支模板的结构,必须在钢筋隐蔽检查合格并已签收后方可合模。合模后承包方在自检合格的基础上应向监理提交工程报验单,并附上预检记录。监理应立即进行检查签证。4、模板检查应检查轴线位置、截面尺寸、支撑系统是否牢固。检查轴线时必须拉通线,截面尺寸用尺检查,垂直度可用靠尺或吊线,检查的误差都应在标准规定范围内,并应有检查记录。5、地下室或基础的外模板,重点应检查位置及支撑系统,在土坡上的支撑点应有垫板,

9、必须顶紧。6、碎结构拆模的原则。(1) 一般碎底模应待碎强度达到75%以上才允许拆模,对大跨度的梁、板(28m)及悬臂构件则应达到100虬在拆模前,承包方应向监理提出拆模申请,监理根据结构及碎强度增长情况同意后方可拆模。(2) 一般结构的侧模应保证其表面及棱角不因拆模而损坏的情况下即可拆模,对大模板的墙体结构应待碎强度达到1.2MPa以上方可拆模;冬期施工全现浇砂应达到7.5MPa,内墙碎应达到4MPa方可拆模。(3)模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时运走。(4)后浇带两侧模板拆除须按照设计及施工方案要求严格执行。(5)对大体积碎的拆模时间,应考虑产生温度裂缝

10、的可能性,当碎内部温度较高时,拆模后必须采取有效的措施,使拆模与养护密切配合。(6)冬期施工当税表面温度与环境温度差大于15C时,拆模后必须采取保温覆盖养护措施。7、现浇结构模板工程和固定在模板上的预埋件、预留孔、预留洞的检查数量和允许偏差:(1)检查数量:在同一检验批内,对梁、柱、独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5mm左右划分检查面,板可按纵、横轴线划分检查面,抽查10%且均不少于3面。允许偏差:序号项目允许偏差(mm)检查方法1轴线位置5钢尺检查2底模上表面标高5水准仪或拉线、钢尺检查

11、3截面内部尺寸基础10钢尺检查柱、墙、梁4,54层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m85相邻两板表面高低差2钢尺检查6表面平整度52m靠尺和塞尺检查7预埋钢板中心线位置3钢尺检查8预埋管、预留孔中心线位置39插筋中心线位置5外露长度10,010预埋螺栓中心线位置2外露长度+10,011预留洞中心线位置10尺寸+10,0注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。六、模板工程事后控制要点1、混凝土浇捣时,要派专人观察模板、支架系统,发现问题及时处理。2、底模及其支架拆除时的混凝土强度应符合设计要求,当设计无具体要求时,混凝土强度应符合规范规定。3、后浇带模板的拆除和支顶应按施工专项方案执行。4、模板拆除时,不应对楼层形成冲击荷载,拆除的模板和支架宜分散堆放及时清运。5、已拆除模板及其支架的结构,在混凝土强度符合设计混凝土强度等级后,方可承受全部使用荷载;当施工荷载所产生的效应比使用荷载的效应更为不利时,必须经过核算,加设临时支撑。6、模板的拆除应先由施工单位提出申请,并附混凝土强度报告,经监理单位批准后方可拆除。7、模板堆放整齐,过高的应有防倾倒措施。8、模板的拆除区域应设立警戒线,并设立监护人。上海XX工程项目管理咨询有限公司2021年4月20日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
