水稳拌和场临时用电安全专项方案.docx

上传人:p** 文档编号:789573 上传时间:2024-03-01 格式:DOCX 页数:33 大小:315.41KB
下载 相关 举报
水稳拌和场临时用电安全专项方案.docx_第1页
第1页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第2页
第2页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第3页
第3页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第4页
第4页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第5页
第5页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第6页
第6页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第7页
第7页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第8页
第8页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第9页
第9页 / 共33页
水稳拌和场临时用电安全专项方案.docx_第10页
第10页 / 共33页
亲,该文档总共33页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《水稳拌和场临时用电安全专项方案.docx》由会员分享,可在线阅读,更多相关《水稳拌和场临时用电安全专项方案.docx(33页珍藏版)》请在第壹文秘上搜索。

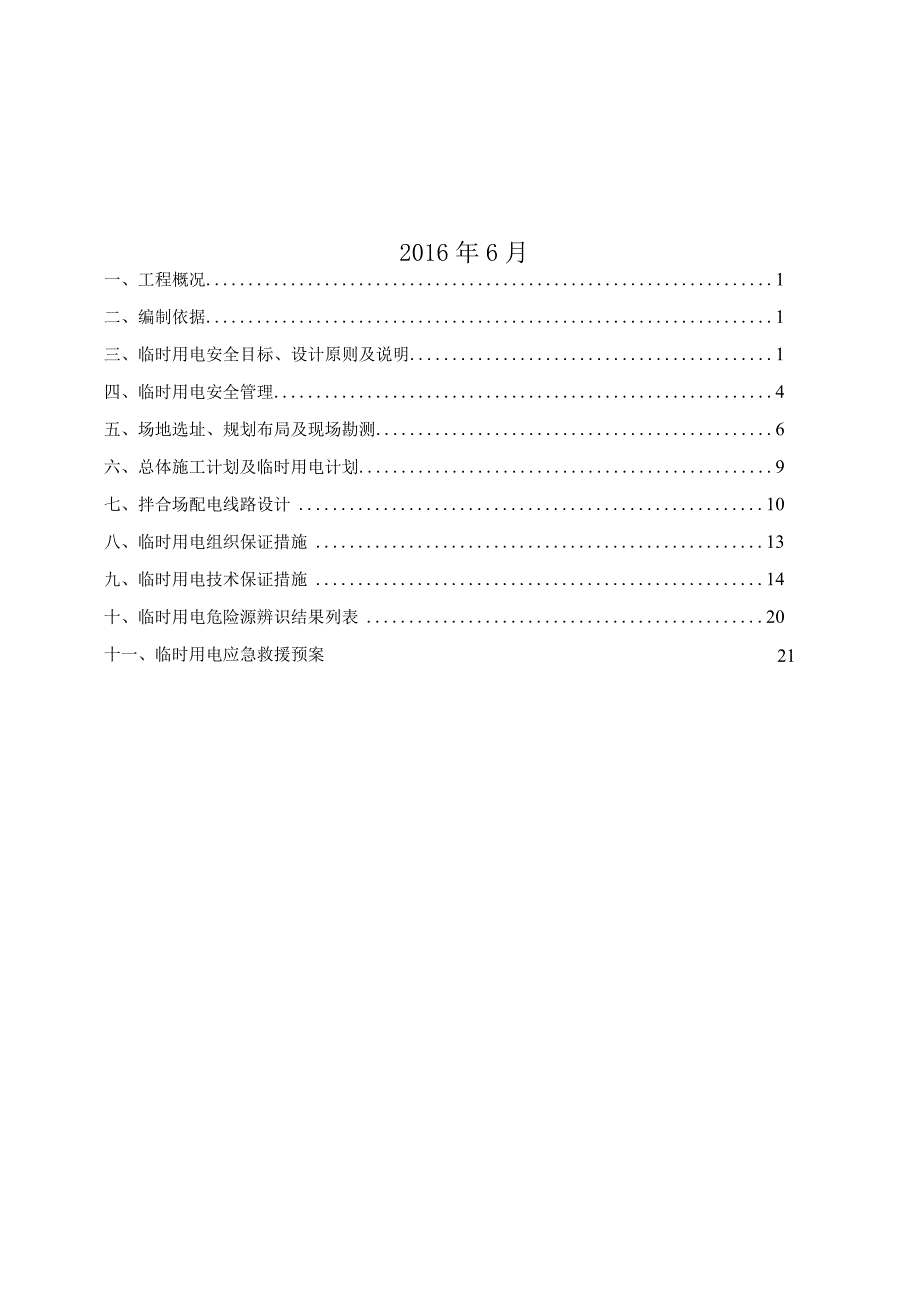

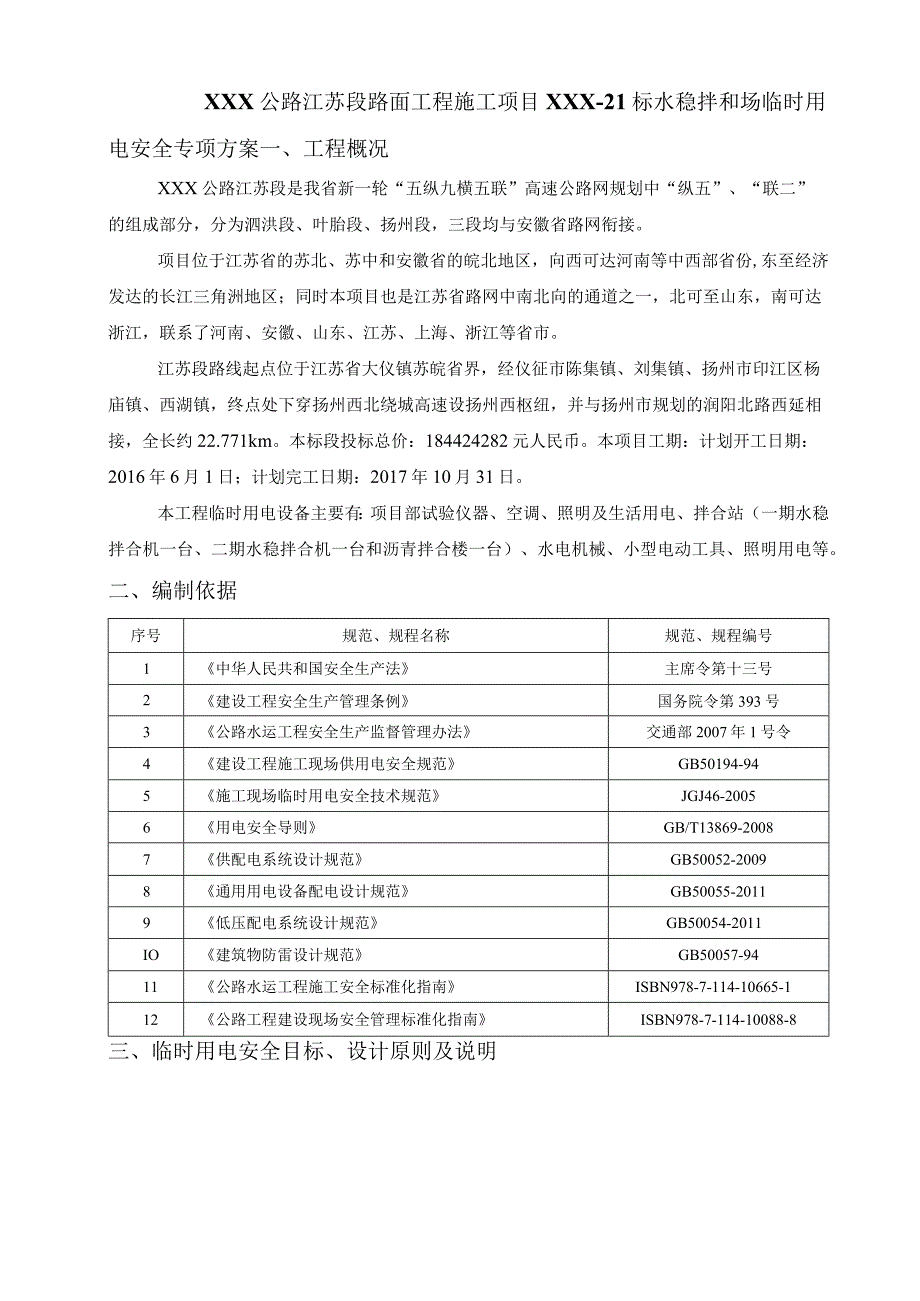

1、水稳拌和场临时用电安全专项方案编制人:审核人:批准人:XXXXXl标项目经理部2016年6月一、工程概况1二、编制依据1三、临时用电安全目标、设计原则及说明1四、临时用电安全管理4五、场地选址、规划布局及现场勘测6六、总体施工计划及临时用电计划9七、拌合场配电线路设计10八、临时用电组织保证措施13九、临时用电技术保证措施14十、临时用电危险源辨识结果列表2021十一、临时用电应急救援预案XXX公路江苏段路面工程施工项目XXX-21标水稳拌和场临时用电安全专项方案一、工程概况XXX公路江苏段是我省新一轮“五纵九横五联”高速公路网规划中“纵五”、“联二”的组成部分,分为泗洪段、叶胎段、扬州段,三

2、段均与安徽省路网衔接。项目位于江苏省的苏北、苏中和安徽省的皖北地区,向西可达河南等中西部省份,东至经济发达的长江三角洲地区;同时本项目也是江苏省路网中南北向的通道之一,北可至山东,南可达浙江,联系了河南、安徽、山东、江苏、上海、浙江等省市。江苏段路线起点位于江苏省大仪镇苏皖省界,经仪征市陈集镇、刘集镇、扬州市印江区杨庙镇、西湖镇,终点处下穿扬州西北绕城高速设扬州西枢纽,并与扬州市规划的润阳北路西延相接,全长约22.771km。本标段投标总价:184424282元人民币。本项目工期:计划开工日期:2016年6月1日;计划完工日期:2017年10月31日。本工程临时用电设备主要有:项目部试验仪器、

3、空调、照明及生活用电、拌合站(一期水稳拌合机一台、二期水稳拌合机一台和沥青拌合楼一台)、水电机械、小型电动工具、照明用电等。二、编制依据序号规范、规程名称规范、规程编号1中华人民共和国安全生产法主席令第十三号2建设工程安全生产管理条例国务院令第393号3公路水运工程安全生产监督管理办法交通部2007年1号令4建设工程施工现场供用电安全规范GB50194-945施工现场临时用电安全技术规范JGJ46-20056用电安全导则GB/T13869-20087供配电系统设计规范GB50052-20098通用用电设备配电设计规范GB50055-20119低压配电系统设计规范GB50054-2011IO建筑

4、物防雷设计规范GB50057-9411公路水运工程施工安全标准化指南ISBN978-7-114-10665-112公路工程建设现场安全管理标准化指南ISBN978-7-114-10088-8三、临时用电安全目标、设计原则及说明(一)安全目标:杜绝较大事故,力争零伤亡,创建“平安工地”省级示范工地(工程)。(二)设计原则:1、采用三级配电系统2、采用TN-S接接零保护系统3、采用二级漏电保护系统(三)相关设计说明1、根据用电需求量,现场将变压器设在沿线IoKV高压电杆下,用电直接经当地电网引高压电源至变压器,再由配电室的总配电柜分配给各分配电柜,总配电柜处设电度表,以计量施工总电量。供电方式采用

5、三相五线制TNS系统。在总配电箱及末端箱,以及超过100nl的箱内做重复接地,接地电阻10欧姆以下,并与保护零线可靠联接。根据现场情况总配电柜出线采用放射式和树干式相结合的配电方式。对负荷比较大的,现场采用单独回路配电,对负荷较远且较小的水电机械及照明电源可采用树干式配电方式。图示:1一工作接地;2PE线重复接地;3电气设备金属外壳(正常不带电的外露 可导电部分);LI、L2、L3一相线;N-工作零线;PE一保护零线;DK一总电源隔离开 关;RCD一总漏电保护器(兼有短路、过载、漏电保护功能的漏电断路器);T变压器。施工用电按规范要求采用TN-S接零保护系统,三相五线制电缆配电,如下图所7T?

6、2、配电系统设置配电柜或总配电箱、分配电箱、开关箱均做接零,重复接地不少于三处,每处电阻RSOQ,实行三级配电;三级配电系统遵守四项基本原则:即分级分路原则,动力照明分设原则,压缩配电间距原则,环境安全原则。3、临时用电在总配电箱、分配电箱和开关箱中设置漏电保护器,形成用电线路的分级保护。漏电保护器安装在总配电箱、分配电箱和开关箱靠近负荷的一侧,即用电线路先经过闸刀电源开关,再到漏电保护器;漏电保护器应满足以下要求:开关箱中漏电保护器的额定漏电动作电流为30mA,额定漏电动作时间为0.1s;总配电箱中漏电保护器的额定漏电动作电流为30mA,额定漏电动作时间为0.1s,但其额定漏电动作电流与额定

7、漏电动作时间的乘积为30mA.s以下;漏电保护器应动作灵敏,不出现不动作或者误动作的现象。配电箱、开关箱采用3C认证的标准箱,固定式的配电箱、开关箱的中心点与地面垂直距离为1.41.6米。移动式的配电箱、开关箱装设在固定的支架上,其中心点与地面垂直距离为0.87.6米,并设置在干燥通风及常温场所。专业电工每天对下表巡查内容进行巡查,项目经理每种进行审核认可,并统一归档。4、现场施工用电的设备较多,设备之间的容量相差较大,为简化计算,按需要系数法计算,需要系数法是估算值。5、通过正确计算,合理分布负荷,使三相均衡。四、临时用电安全管理1、安全管理领导小组职责领导应急小组的培训和演习工作,提高其应

8、变能力。当施工现场发生突发事故时,负责救援的人员、器材、车辆、通讯联络和组织指挥协调。负责配备好各种应急物资和消防器材、救生设备和其他应急设备。发生事故要及时赶到现场组织指挥,控制事故的扩大和连续发生,并迅速向上级机构报告。负责组织抢险、疏散、救助及通讯联络。组织应急检查,保证现场道路通畅,对危险性大的施工项目应与当地医院取得联系,做好救护准备。2、项目经理安全职责项目经理为安全第一负责人,严格执行和贯彻落实国家关于安全生产的方针政策、法律、法规及上级有关文件精神,经常性地对全体人员进行安全生产教育,坚决执行总公司的各项安全管理制度。签发有关安全生产的重大决定。建立健全安全生产责任制度。认真贯

9、彻执行国务院关于加强企业生产中安全工作的几项规定的“五同时”要求,经常分析研究施工过程中安全生产情况,针对具体情况,提出预防措施,责任落实到人,杜绝事故隐患。每月召开一次安全生产工作会议。每月组织一次安全生产检查。根据季节特点及施工中要求,定期或不定期对各施工点进行安全生产检查,发现问题立即纠正,及时消除各类安全事故隐患。坚持“四不放过”原则,确立安全工作“一票否决”制。3、项目总工职责在项目经理的领导下,负责项目日常安全生产技术管理工作。编制施工组织设计、安全技术措施及危险性较大的分部分项工程的专项施工方案,或专业性较强工程项目的安全施工组织设计(施工方案)中的安全技术措施。向作业人员进行安

10、全技术交底,组织实施安全技术措施。对施工现场安全防护装置和设施进行验收。对作业人员进行安全操作规程培训,提高作业人员的安全意识,避免产生安全隐患。参加重大事故的调查,对事故发生的有关问题提出技术意见和应采取的对策。4、安全科长职责:严格执行国家安全生产的方针政策、法律、法规及上级有关文件精神,经常性地对全体人员进行安全生产教育,坚决贯彻执行公司的各项安全管理制度。认真贯彻执行安全生产的“五同时”要求,经常分析研究施工过程中安全生产情况,针对具体情况,提出预防措施,责任落实到人,杜绝事故隐患。确保项目临时用电安全生产工作有序进行。及时上报项目部安全生产情况,协助安全科调查处理各类事故。按照安全生

11、产工作的要求,拟定安全生产紧急预案,确保安全经费的优先落实。5、项目部专职安全员职责:能认真贯彻执行国家关于安全生产的方针、政策和法律法规,具备“安全第一,预防为主,综合治理”的思想。在项目部的领导下,以安全生产责任制为核心,建立健全安全生产管理制度,科学管理安全生产,落实安全责任和措施。定期或不定期召开生产安全会议,接受公司安全工作检查和指导,及时解决施工生产中的用电安全问题。每天正确穿戴好安全防护用具,对项目临时用电进行安全巡查,了解安全生产情况,及时消除各种事故隐患,倾听施工人员的合理建议,掌握第一手资料,做好安全工作。根据工作实际,向有关部门提出修改安全生产制度和安全技术操作规程的合理

12、建议,遇有特别紧急的不安全情况,有权先停止施工,并立即向有关领导汇报,请示处理意见。全力做好安全工作,增强法制观念,把一切事故隐患消灭在萌芽之中,向安全管理要效益。配合项目部编制的工程安全生产技术措施方案与安全生产技术交底制度,确保项目临时用电安全生产工作有序进行。杜绝违章指挥、违章操作、违反劳动纪律行为的发生。6、电工安全操作规程电工必须由参加电工安全技术知识培训,经考试合格并持有电工作业证者担任。电气操作人员应思想集中,电器线路在未经测电笔确定无电前,应一律视为“有电”,不可用手触摸,不可绝对相信绝缘体,应认为有电操作。工作前应详细检查自己所用工具是否安全可靠,穿戴好必须的防护用品,以防工

13、作时发生意外。维修线路要采取必要的措施,在开关手把上或线路上悬挂“有人工作、禁止合闸”的警告牌,防止他人中途送电。使用测电笔时要注意测试电压范围,禁止超出范围使用。所用电缆及保险丝,其容量大小必须合乎规定标准,选择开关时必须大于所控制设备的总容量。工作完毕后,必须拆除临时地线,并检查是否有工具等物漏忘电杆上。检查完工后,送电前必须认真检查,看是否合乎要求,方能送电。发生火警时,应立即切断电源,用干粉等灭火器或黄砂扑救,严禁使用泡沫灭火器或用水扑救。五、场地选址、规划布局及现场勘测(一)、场地选址、规划布局1、选址原则:满足生产、合理利用、节约用地、保护农田2、选址及规划布局经我部对本标段(K2

14、+828.553-K25+600.000)全线详细的踏勘水稳拌合场位置选址在陈集工业园区内,总体占地面积约40亩,满足工程的生产需要。在场地中段南侧架设1台WDB800型水泥稳定碎石拌合机(6斗,计划在7月30日前安装标定结束),根据标准化要求,在场地北侧设置6个料棚,大门左侧设置地磅和磅房。具体布置详见XXX公路江苏段路面工程施工项目XXX-21标驻地及拌合场选址图。XXX公路江苏段路面工程施工项目XXX-21标驻地及拌合场选址图宿扬高速扬州段XXX21标水稳拌合场(一期)场地效果图(二)、现场勘测项目部联合陈集供电局及监理单位对现场进行勘测,确认施工范围内无影响施工的其它高压线和地下管线。六、总体施工计划及临时用电计划(一)总体施工计划详见附表一施工总体计划表附表一:施工总体计划表年度20162017678910111212345678910L施工准备2.备料3.路面基层4.路面下面层

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
