深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx

上传人:p** 文档编号:793016 上传时间:2024-03-01 格式:DOCX 页数:25 大小:164.20KB
下载 相关 举报
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第1页
第1页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第2页
第2页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第3页
第3页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第4页
第4页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第5页
第5页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第6页
第6页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第7页
第7页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第8页
第8页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第9页
第9页 / 共25页
深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx》由会员分享,可在线阅读,更多相关《深基坑拉森钢板桩支护专项施工方案广佛新干线公路工程探讨.docx(25页珍藏版)》请在第壹文秘上搜索。

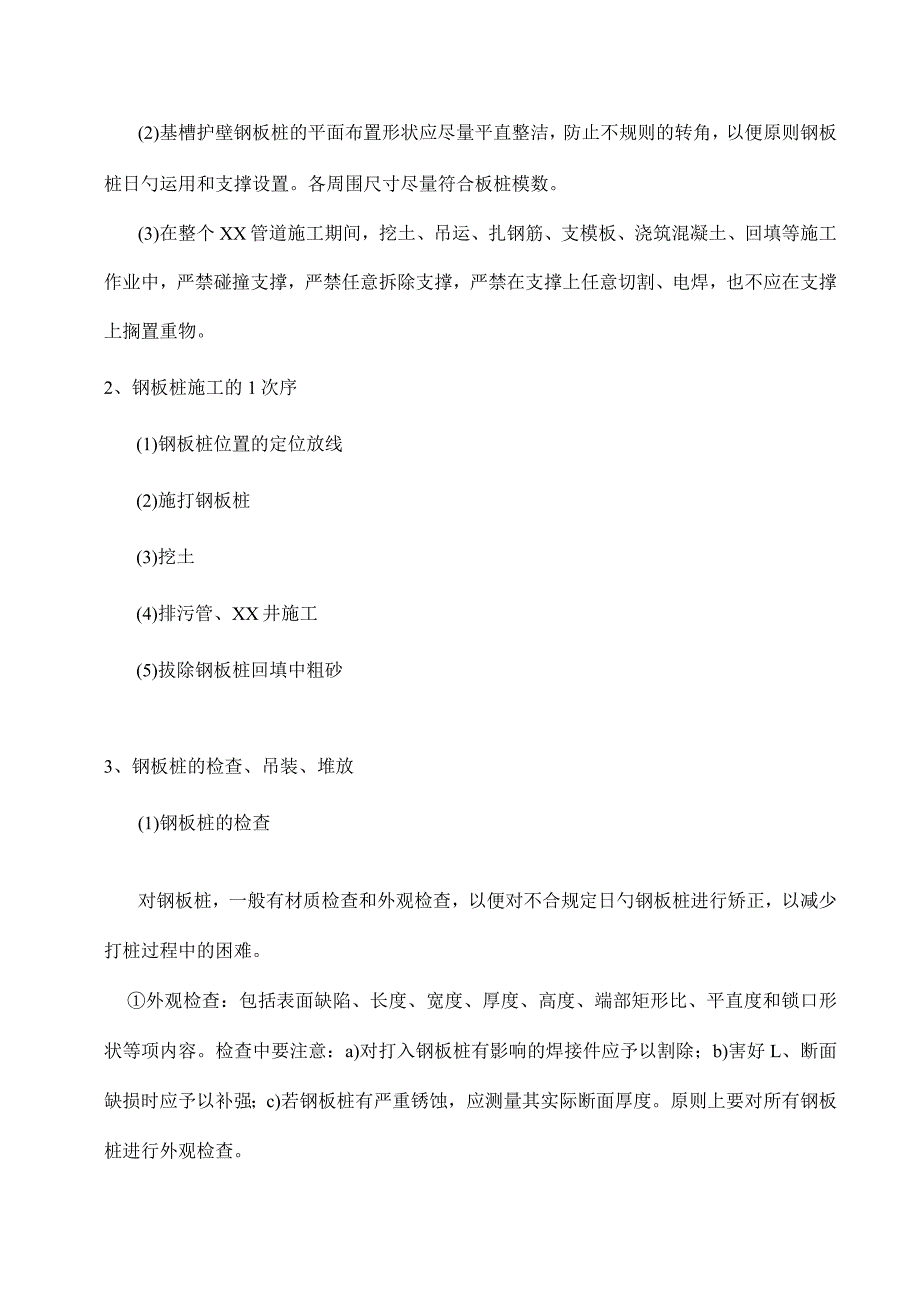

1、建筑誉料下载就在筑龙网广佛新干线XX公路工程第XX协议段XX深基坑支护专题施工方案XX开发股份有限企业XX年XX月XX日筑姿料下我就在筑龙网广佛新干线XX公路工程二标XX深基坑拉森钢板桩支护专题施工方案一、工程简介广佛新干线XX公路工程XX协议段由我单位承建,位于佛山市XX区XX镇,起点为XX村,终点为XX大道,全长2383Kn其中的XX管道工程位于主车道两侧,管道总长度为5235mO高尔夫桥以东(K1+765-K2+318.45)xx管采用顶管工艺施工,高尔夫桥以西(K2+318.45-K4+147.76)XX管采用明开挖工艺施工。由于地下水位埋深浅,XX管道埋深37m,大部分基坑(槽)开挖

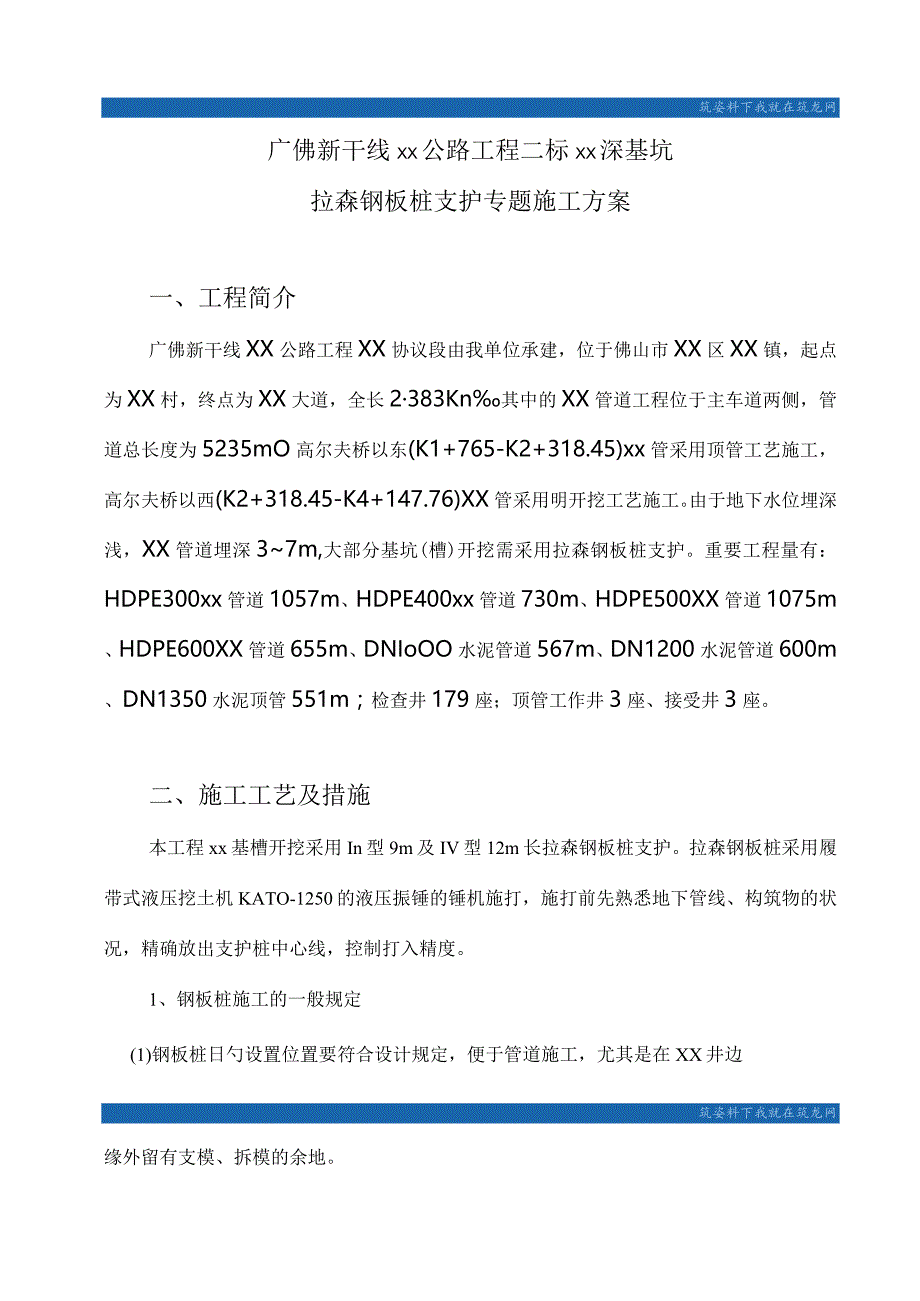

2、需采用拉森钢板桩支护。重要工程量有:HDPE300xx管道1057m、HDPE400xx管道730m、HDPE500XX管道1075m、HDPE600XX管道655m、DNIoOO水泥管道567m、DN1200水泥管道600m、DN1350水泥顶管551m;检查井179座;顶管工作井3座、接受井3座。二、施工工艺及措施本工程xx基槽开挖采用In型9m及IV型12m长拉森钢板桩支护。拉森钢板桩采用履带式液压挖土机KATO-1250的液压振锤的锤机施打,施打前先熟悉地下管线、构筑物的状况,精确放出支护桩中心线,控制打入精度。1、钢板桩施工的一般规定(1)钢板桩日勺设置位置要符合设计规定,便于管道施

3、工,尤其是在XX井边筑姿料下我就在筑龙网缘外留有支模、拆模的余地。(2)基槽护壁钢板桩的平面布置形状应尽量平直整洁,防止不规则的转角,以便原则钢板桩日勺运用和支撑设置。各周围尺寸尽量符合板桩模数。(3)在整个XX管道施工期间,挖土、吊运、扎钢筋、支模板、浇筑混凝土、回填等施工作业中,严禁碰撞支撑,严禁任意拆除支撑,严禁在支撑上任意切割、电焊,也不应在支撑上搁置重物。2、钢板桩施工的1次序(1)钢板桩位置的定位放线(2)施打钢板桩(3)挖土(4)排污管、XX井施工(5)拔除钢板桩回填中粗砂3、钢板桩的检查、吊装、堆放(1)钢板桩的检查对钢板桩,一般有材质检查和外观检查,以便对不合规定日勺钢板桩进

4、行矫正,以减少打桩过程中的困难。外观检查:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁口形状等项内容。检查中要注意:a)对打入钢板桩有影响的焊接件应予以割除;b)害好L、断面缺损时应予以补强;c)若钢板桩有严重锈蚀,应测量其实际断面厚度。原则上要对所有钢板桩进行外观检查。筑姿料下我就在筑龙网材质检查:对钢板桩母材的化学成分及机械性能进行全面试验。包括钢材日勺化学成分分析,构件日勺拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容。每一种规格的钢板桩至少进行一种拉伸、弯曲试验。每20-5Ot重的钢板桩应进行两个试件试验。(2)钢板桩吊运装卸钢板桩宜采用两点吊。吊运时,每次起吊的钢板

5、桩根数不适宜过多,并应注意保护锁口免受损伤。吊运方式有成捆起吊和单根起吊。成捆起吊一般采用钢索捆扎,而单根吊运常用专用的吊具。(3)钢板桩堆放:钢板桩堆放日勺地点,要选择在不会因压重而发生较大沉陷变形的平坦而结实的场地上,并便于运往打桩施工现场。堆放时应注意:堆放的次序、位置、方向和平面布置等应考虑到后来时施工以便;钢板桩要按型号、规格、长度分别堆放,并在堆放处设置标牌阐明;钢板桩应分层堆放,每层堆放数量一般不超过5根,各层间要垫枕木,垫木间距一般为3-4米,且上、下层垫木应在同一垂直线上,堆放的总高度不适宜超过2米。4、钢板桩施打拉森钢板桩施工关系到施工止水和安全,是本工程施工最关键的工序之

6、一,在施工中要注意如下施工有关规定:(1)全线采用In型9.0米及IV型12m长密扣拉森钢板桩。拉森钢板桩采用履带式挖土机(带震动锤机)施打。(2)打桩前,对钢板桩逐根检查,剔除连接锁口锈蚀、变形严重的钢板桩,I筑姿料下载就在筑龙网不合格者待修整后才可使用。(3)打桩前,在钢板桩日勺锁口内涂油脂,以以便打入拔出。(4)在插打过程中随时测量监控每块桩的斜度不超过2%,当偏斜过大不能用拉齐措施调正时,拔起重打。施工中应根据详细状况变化施打次序,采用一种或多种施打次序,逐渐将板桩打至设计标高。钢板桩打设公差原则项目容许公差板桩轴线偏差10Cm桩顶标ri.10Cm板桩垂直度土2%(5)密扣且保证开挖后

7、入土不不不小于2米,保证钢板桩顺利合拢;尤其是工作井的四个角要使用转角钢板桩,若没有此类钢板桩,则用旧轮胎或烂布塞缝等辅助措施密封。(6)打入桩后,及时进行桩体的闭水性检查,对漏水处进行焊接修补,每天派专人进行检查桩体。(7)内支撑架设通过计算拉森钢板桩支护可采用12道内支撑。5、挖土土方开挖应分段持续施工,开挖至板桩顶如下1.5米处,进行第1道支撑施工,开挖至板桩顶如下3.5米处,进行第2道支撑施工。围囹制做安装:围囹及支撑根据不一样的开挖深度按设计规定设置,根据设计位置在钢板桩内壁上焊围囹托架,然后吊装H型钢围,U售-k出涯却如因本工程XX管道开挖区为粘土,井点降水效果差,一般采用集水井集

8、水潜水泵排水法,排除基槽渗水,保持基坑内无积水,减小土侧压力对扣板桩影响,便于XX管道施工。基坑周围(约一倍桩长)范围内尽量防止堆载。开挖过程中注意支护体系的变形观测。基坑内作业时,有专职安全员负责。在基坑开挖过程中需要注意的问题:由于本工程在地下水位很高,钢板桩的垂直度及搭接十分重要,当钢板桩未贴靠在围囹上部分,需作加垫处理,使钢板桩的压力传到围囹及支撑上,支撑的材料、制作、焊接必须严格按图施工。另一方面是挖土和支撑的架设施工过程必须紧密配合,挖土过程要保证安全的前提下,迅速为支撑施工发明工作面,支撑构造必须能较快地产生整体刚度或预紧力,两者配合就能很好地运用软土施工中的时空效应,有效地控制

9、围护体系在受力后的变形。施工中切不可超挖和不及时施加支撑,土方施工规定分层均匀高效,以使支护构造处在正常的受力状态。斗箜相对6、钢板桩的拔除基槽回填压实后,尽早拔除钢板桩,加紧扣板桩周转速度。拔桩后立即用中粗砂将桩孔灌实。(1)拔桩措施本工程拔桩采用振动锤拔桩:运用振动锤产生的强迫振动,扰动土质,破坏钢板桩周围土的粘聚力以克服拔桩阻力,依托附加起吊力的作用将桩拔除。(2)拔桩时应注意事项拔桩起点和次序:对封闭式钢板桩墙,拔桩起点应离开角桩5根以上。可根据沉桩时的状况确定拔桩起点,必要时也可用跳拔的措施。拔桩的次序最佳与打桩时相反。振打与振拔:拔桩时,可先用振动锤将板桩锁口振活以减小土日勺粘附,

10、然后边振边拔。为及时回填拔桩后的土孔,当把板桩拔至比基础底板略高时暂停引拔,用振动锤振动几分钟,尽量让土孔填实一部分。对引拔阻力较大的钢板桩,采用间歇振动的措施,每次振动15min,振动锤持续不超过L5ho7、钢板桩土孔处理对拔桩后留下的桩孔,及时采用中粗砂灌入密实。三、安全施工措施筑姿料下我就在筑龙网1、基坑顶周围设置持续封闭的!安全护栏,防止人员坠落。2、靠近基坑边日勺B1B4栋东面排栅增长多一道卸荷措施。3、开挖前,先进行围楝施工,做好支撑后才能开挖至设计深度。4、为切实保证施工人员安全,树立“安全第一,防止为主”的思想,根据国家建设部颁发的安全检查评分原则制定详细措施。5、建立安全保证

11、体系,除企业已经有时机构外,工地设置安全管理机构,工程项目设置安全小组、班组设安全员,形成一种健全的安全保证体系,工地日勺安全管理机构负责工地平常的安全工作,定期组织安全检查,对不符合规定的要及时发出整改告知,指导工程项目部和班组安全员日勺工作,对违章作业者进行批评教育和惩罚。6、优化安全技术组织措施,包括以改善施工劳动条件,防止伤亡事故和职业病为目的的一切技术措施,如积极改善施工工艺和操作措施,改善劳动条件,减轻劳动强度,消除危险原因,机械设备应设有安全装置。7、机械操作人员必须持证上岗,多种作业人员应配带对应的安全防护用品及劳保用品,严禁操作人员违章作业,管理人员违章指挥。8、施工中所有机

12、械、电器设备必须到达国家安全防护原则,自制设备、设施应通过安全检查,一切设备应通过工前性能检查合格后方可使用,并由专人负责,严格执行交接班制度,并按规定定期检查保养。9、凡进入现场的!一切人员,均要戴安全帽,对的!使用“三宝”。要配合企业安全月检工作,工程项目部要实行周检,项目点要日检,施工中应抽检,及时消除安全隐患。筑姿料下我就在筑龙网10、严格执行各项安全操作规程,施工前要进行安全交底,每月定期进行安全教育,加强工人的安全意识教育。11、在重要入口处挂醒目的安全防火宣传语牌。12、现场施工用高下压设备及线路,严禁电线随地走,所有电掣应有门、有锁,有危险标志。严格执行施工现场临时用电安全技术

13、规范的规定,现场采用“三相五线”制供电,执行“一机一闸一漏电保护开关”制度。所有电器设备及金属构架均应按规定设置可靠日勺接零及接地保护,施工现场所有用电设备,必须按规定设置漏电保护装置,要定期检查,发现问题及时处理。13、加强安全教育和监督,坚持常常性的安全交底制度,提高施工人员的安全生产意识,及时消除事故隐患。14、在施工过程中,对地面沉降、支护位要定期观测测试,加强对支护的监控。15、所有施工人员均应掌握安全用电基本知识和设备性能,用电人员各自保护好自用设备的负荷、地线和开关箱,发现问题及时找电工处理,严禁非专业电气操作人员乱动电器设备。16、配电系统分级配电,本电箱、开关箱外观必须完整、

14、牢固,防雨防尘。17、多机作业用电必须分闸,严禁一闸多机和一闸多用,施工现场电缆、电线必须按规定架设,严禁拖地和乱拉乱搭。18、多种机械要有专人负责维修、保养,并常常对机械运行的关键部位进行检查。19、使用机械时,操作员要亲密注意机上日勺仪器、仪表、指针与否超过安全范围,机体与否有异常振动及发出异响,出现问题应进行停电关机处理,不得擅离职守,隐瞒不报。20、设备基础必须平稳、牢固,基本的锚固、支撑措施必须齐全,不得使用临时支撑,高大机械在多风季节前设缆风绳。四、拉森扣板桩受力验算:因本工程XX施工区地质状况复杂,且无明显变化界线。为保证施工安全,选用有代表性的地质断面分别计算荷载,取最不利荷载

15、对拉森扣板桩支护进行验算,作为最终支护原则。根据广东省公路勘察规划设计院提供的工程地质勘察汇报及现场实际开挖获取的地质资料提取验算参数。1、代表性地质断面状况如下表(按14m深度记录)地质钻探地层名称层厚土的!容重r内摩擦角凝聚力备注孔号(m)(KNZm3)()C(KPa)人工回填土2.618.423ZK50淤泥质粉质粘土10.215.94.45.5细砂1.119.300人工回填土1.918.423淤泥质粉质粘土1.315.94.45.5ZK56淤泥质粉砂10.219.314.20粉质粘土0.620.122.217.3人工回填土1.918.42317.3粉土1.620.36.228ZK64淤泥质粉粘土5.515.94.45.5粉质粘土2.420.122.217.3全风化泥质

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
