机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx

上传人:p** 文档编号:793092 上传时间:2024-03-01 格式:DOCX 页数:10 大小:109.36KB
下载 相关 举报
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第1页
第1页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第2页
第2页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第3页
第3页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第4页
第4页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第5页
第5页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第6页
第6页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第7页
第7页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第8页
第8页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第9页
第9页 / 共10页
机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx》由会员分享,可在线阅读,更多相关《机场工程施工组织设计分项—第一章、施工进度计划及工期保证措施.docx(10页珍藏版)》请在第壹文秘上搜索。

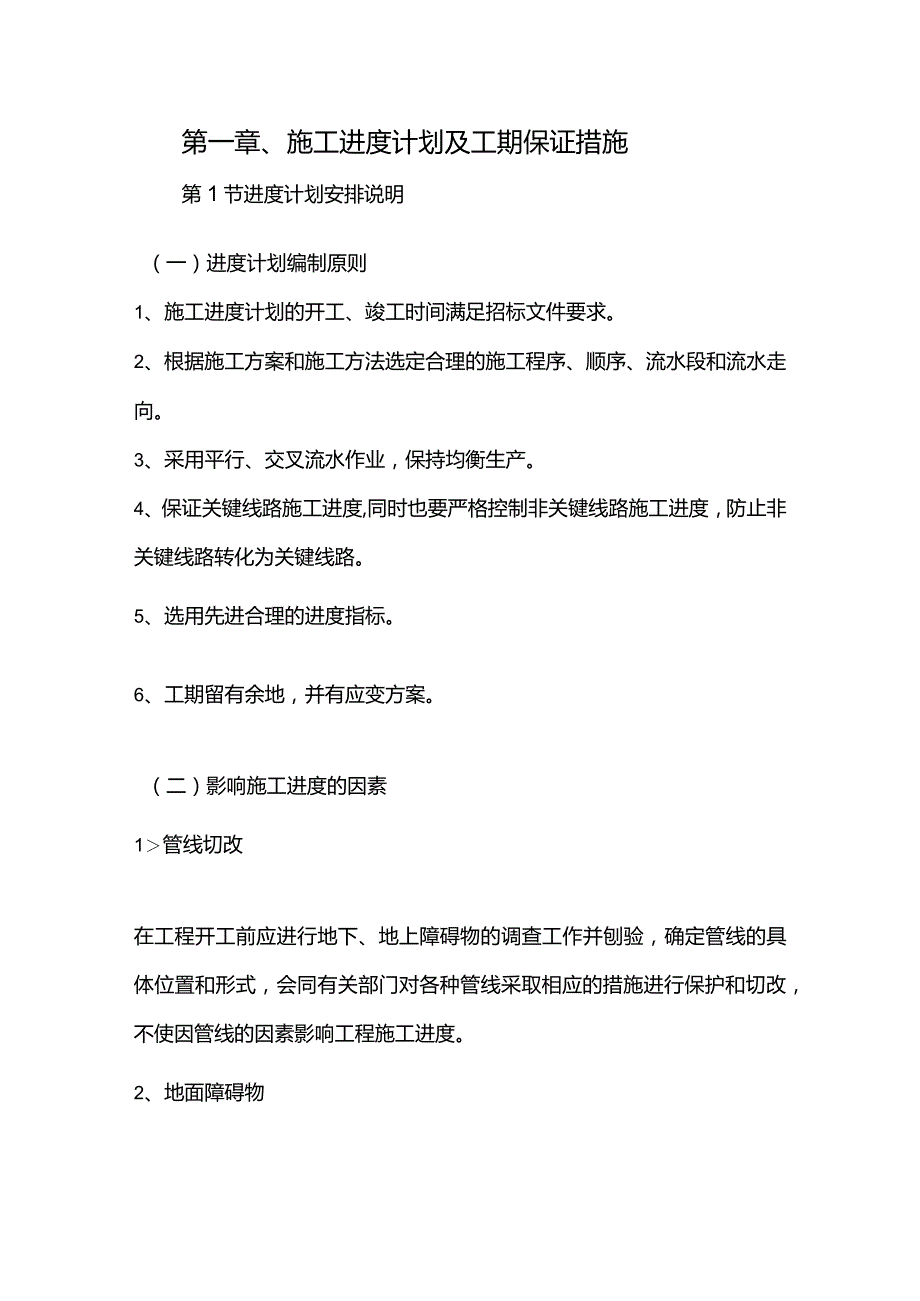

1、第一章、施工进度计划及工期保证措施第1节进度计划安排说明(一)进度计划编制原则1、施工进度计划的开工、竣工时间满足招标文件要求。2、根据施工方案和施工方法选定合理的施工程序、顺序、流水段和流水走向。3、采用平行、交叉流水作业,保持均衡生产。4、保证关键线路施工进度,同时也要严格控制非关键线路施工进度,防止非关键线路转化为关键线路。5、选用先进合理的进度指标。6、工期留有余地,并有应变方案。(二)影响施工进度的因素1管线切改在工程开工前应进行地下、地上障碍物的调查工作并刨验,确定管线的具体位置和形式,会同有关部门对各种管线采取相应的措施进行保护和切改,不使因管线的因素影响工程施工进度。2、地面障

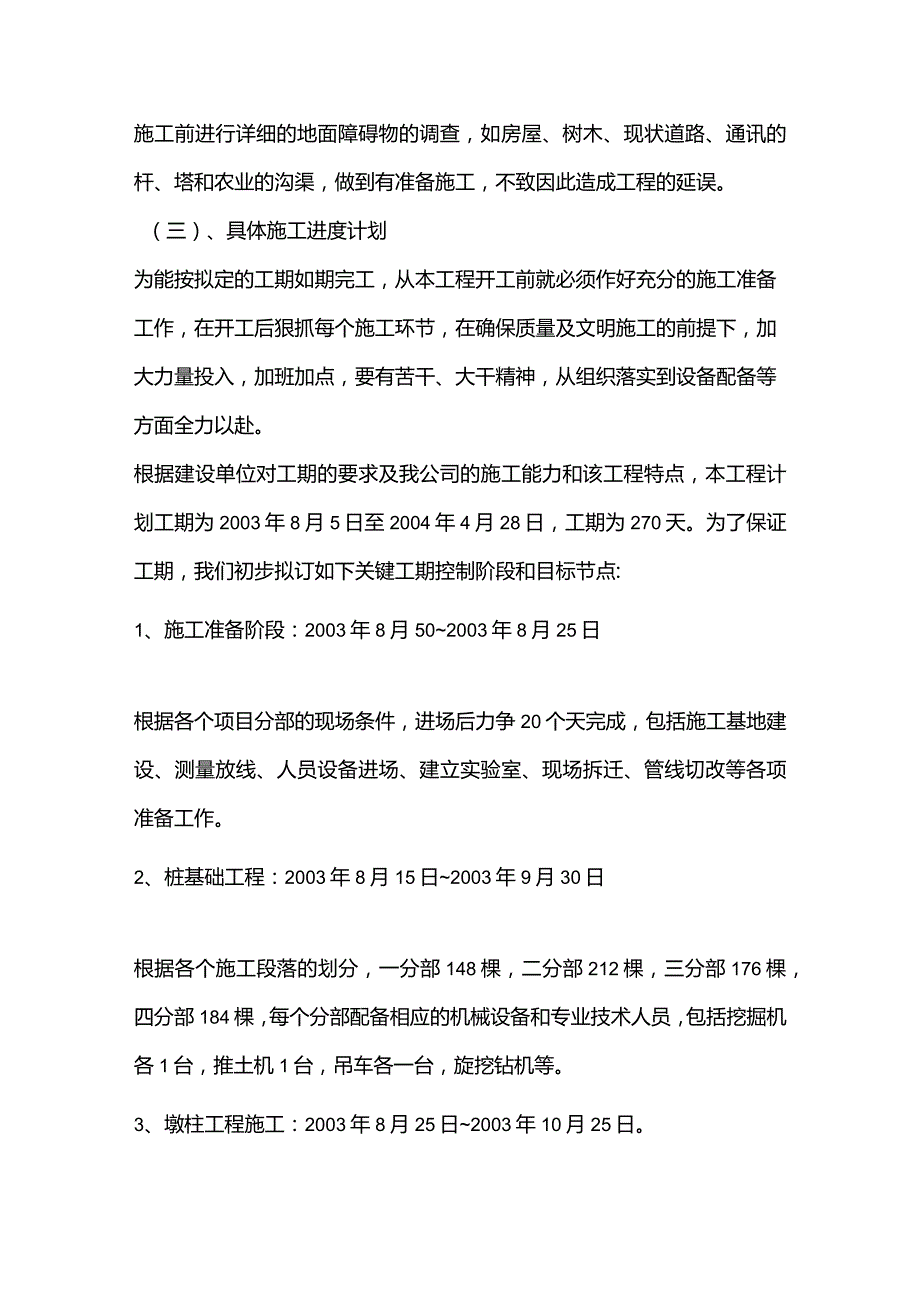

2、碍物施工前进行详细的地面障碍物的调查,如房屋、树木、现状道路、通讯的杆、塔和农业的沟渠,做到有准备施工,不致因此造成工程的延误。(三)、具体施工进度计划为能按拟定的工期如期完工,从本工程开工前就必须作好充分的施工准备工作,在开工后狠抓每个施工环节,在确保质量及文明施工的前提下,加大力量投入,加班加点,要有苦干、大干精神,从组织落实到设备配备等方面全力以赴。根据建设单位对工期的要求及我公司的施工能力和该工程特点,本工程计划工期为2003年8月5日至2004年4月28日,工期为270天。为了保证工期,我们初步拟订如下关键工期控制阶段和目标节点:1、施工准备阶段:2003年8月502003年8月25

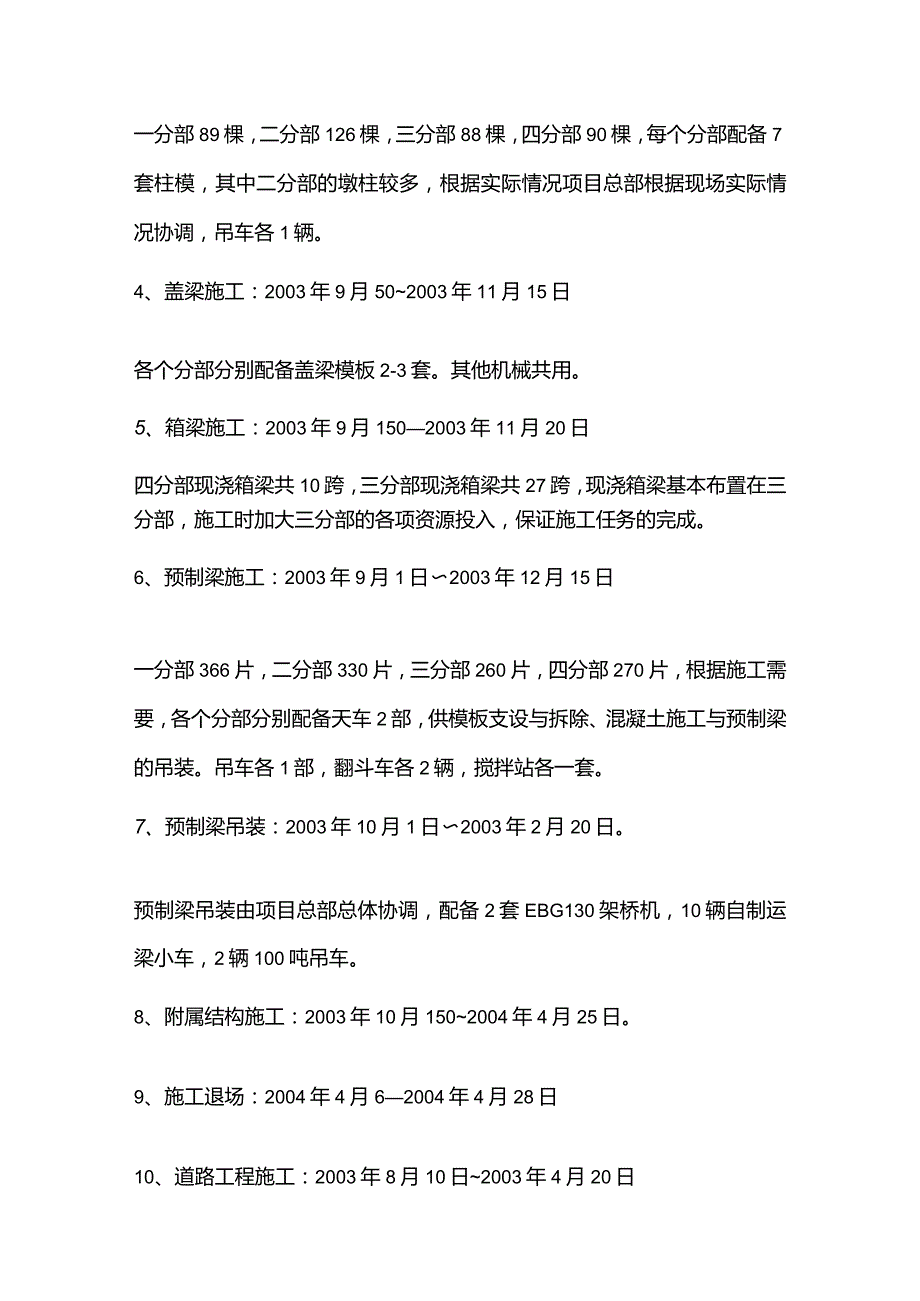

3、日根据各个项目分部的现场条件,进场后力争20个天完成,包括施工基地建设、测量放线、人员设备进场、建立实验室、现场拆迁、管线切改等各项准备工作。2、桩基础工程:2003年8月15日2003年9月30日根据各个施工段落的划分,一分部148棵,二分部212棵,三分部176棵,四分部184棵,每个分部配备相应的机械设备和专业技术人员,包括挖掘机各1台,推土机1台,吊车各一台,旋挖钻机等。3、墩柱工程施工:2003年8月25日2003年10月25日。一分部89棵,二分部126棵,三分部88棵,四分部90棵,每个分部配备7套柱模,其中二分部的墩柱较多,根据实际情况项目总部根据现场实际情况协调,吊车各1辆。

4、4、盖梁施工:2003年9月502003年11月15日各个分部分别配备盖梁模板2-3套。其他机械共用。5、箱梁施工:2003年9月1502003年11月20日四分部现浇箱梁共10跨,三分部现浇箱梁共27跨,现浇箱梁基本布置在三分部,施工时加大三分部的各项资源投入,保证施工任务的完成。6、预制梁施工:2003年9月1日2003年12月15日一分部366片,二分部330片,三分部260片,四分部270片,根据施工需要,各个分部分别配备天车2部,供模板支设与拆除、混凝土施工与预制梁的吊装。吊车各1部,翻斗车各2辆,搅拌站各一套。7、预制梁吊装:2003年10月1日2003年2月20日。预制梁吊装由项

5、目总部总体协调,配备2套EBG130架桥机,10辆自制运梁小车,2辆100吨吊车。8、附属结构施工:2003年10月1502004年4月25日。9、施工退场:2004年4月62004年4月28日10、道路工程施工:2003年8月10日2003年4月20日根据工程需要分别配备挖掘机3个,推土机4个,平地机2个,装载机5个台,压路基8台,摊铺机3台,吊车3台,搅拌桩机3台,粒料搅拌机1台。具体施工进度计划见下图。第2节施工工期保证措施按期甚至提前完成工程是承包商的基本职责,我单位一贯以重合同、守信用受到全国省市业主的称赞和奖励。我们有保证工期的有效措施和实现提前完成工期的人力和设备。(一)从组织管

6、理上保证工期1、本工程实行项目法施工,根据本项工程分项的特点,我单位将组织充足精干人员,调集精良设备于本工程项目之中,并成立由主管生产的负责人为总调度,由施工经验丰富的人员担任生产指挥的调度员,加强施工现场的协调和指导。由各作业队主管生产的负责人任调度员,以各施工队为生产实施单位,形成一个从上而下的主管施工进度的组织体系。2、建立以项目为核心的责、权、利体系,定岗、定人、授权,各负其责。3、各施工队应坚持每天一次的生产布置会,做到当天的问题不留到下一天,并让每个生产者清楚明天的工作,及时安排布置。4、项目经理每周定期召开一次由各生产队负责人参加的生产调度会,及时协调各队伍之间的生产关系,合理调

7、配机械设备、物资和人力,及时解决施工生产中出现的问题,并积极参与协调好工程施工外部的关系。5、每月召开由项目经理或主管生产的负责人主持的生产调度会,总结上个月的施工进度情况,安排下个月的施工生产工作。及时解决工程施工内部矛盾,及时协调各队伍之间的生产关系,对施工机械设备、生产物资和劳动力安排计划;并对资金进行合理分配,保证施工进度的落实和完成。6、建立严格的工程施工日志制度,每日详细记录工程进度、质量、工程洽商等问题,以及施工过程中必须记录的有关问题。7、各级领导必须“干一观二计划三”,提前为下道工序的施工,做好人力、物力和机械设备的准备,确保工程一环扣一环地进行。对于影响工程总进度的关键项目

8、、关键工序,主要领导者和有关管理人员必须跟班作业,必要时组织有效力量,加班加点突破难关,以确保工程总进度计划的实现。8、建立奖罚严明的经济责任制,每季每月进行一次总结,对提前完成任务的相关责任人进行奖励;未能按时完成任务的按拖延的天数进行罚款,谁拖延谁受罚。多次完成任务不力者调离岗位,同时广泛开展“劳动竞赛”、“流动红旗评比”等活动,激发广大职工的工作热情和创造性,提高劳动效率,确保工期的实现。(二)从计划安排上保证工期1、在工程开工前,就严格按照工程施工承包合同的总工期要求,提出工程总进度计划,并对其科学性和合理性,以及能否满足合同工期的要求等问题,进行认真审查。2、在工程施工总进度计划的控

9、制下,坚持逐周、逐旬、逐月编制出具体施工计划和工作安排。3、制定周密详细的施工季度计划,抓住关键工序,对影响到总工期的工序和作业给予人力和物力的充分保证,确保总进度计划的顺利完成。4、对生产要素认真进行优化组合、动态管理。灵活机动地对人员、设备、物质进行调度安排,及时组织施工所需的人员、物质进场,保障后勤供应,满足施工需要,保证连续施工作业。5、缩短进场后的筹备时间,边筹备、边施工。全线施工,多头并进。6、工程计划执行过程中,如发现未能按期完成计划的情况时,必须及时检查分析原因,立即采取有效的措施,调整下周的工作计划,使上周延误的工期在下周赶回来,在整个工程的实施过程中,坚持“以日保周,以周保

10、月”的进度保证方针,实行“雨天的损失晴天补,白天的损失晚上补,本周的损失下周补,本月的损失下月补”的补赶意外耽误工期的措施,确保工期进度计划的实现。(三)从资源上保证工期1、将该工程作为我集团公司的重点工程,该工程所需的机械、设备、技术人员、劳动力、材料、资金等资源给予优先保证。同时成立一个施工经验丰富、组织管理能力强,机构行使合理的项目领导班子,配备一批优秀的技术骨干、生产骨干和性能卓越、状况良好的施工机械、组成一个高素质、高效率的施工队伍。2、制定严格的材料供应计划,根据现场的施工进度情况,保证各施工段材料的及时供应,杜绝停工待料的情况的出现以免耽误时期。3、财务保障,工程资金实行专款专用

11、,保障资金的运作。如一旦业主资金不能及时到帐,我们在必要时拟以投入300500万元的备用资金以保证本合同段工程的正常运行。(四)从技术上保证工期1、由项目部总工程师全面负责该项目的施工技术管理,项目经理部设置工程技术部,负责制定施工方案,编制施工工艺,及时解决施工中出现的问题,以方案指导施工,防止出现返工现象而影响工期。2、实行图纸会审制度,在工程开工前已由总工程师组织有关技术人员进行设计图纸会审,并及时向业主和监理工程师提出施工图纸、技术规范和其他技术文件中的错误和不足之处,使工程能顺利进行。3、采用新技术、新工艺,尽量压缩工序时间,安排好供需衔接,统一调度指挥,使工程有条不紊地进行施工。4、实行技术交底制度,施工技术人员在施工前认真做好详细的技术交底。5、施工全国城市用计算机进行网络管理,确保关键线路上的工序按计划进行,若有滞后,立即采取措施予以弥补。计算机的硬件和软件应满足工地管理的需要,符合业主统一的管理的规定。(五)其它保证措施1、关心员工的生活,根据不同的气候条件、施工强度相应调剂员工的饮食,加强饮食卫生管理,减少疾病。保证各个员工以健康的体魄,充沛体力,良好的精神状况投入施工中。现场设立医务室,定期做好饮食卫生的消毒工作,防止恶性传染病的发生而影响施工。2、做好雨季、夜间施工的措施和周密的准备工作以及防洪抗灾等保证工作,确保施工顺利进行。(六)建立施工进度的控制系统

展开阅读全文
