混凝土施工方案技术交底纪要.docx

上传人:p** 文档编号:793205 上传时间:2024-03-01 格式:DOCX 页数:16 大小:189.22KB
下载 相关 举报
混凝土施工方案技术交底纪要.docx_第1页
第1页 / 共16页
混凝土施工方案技术交底纪要.docx_第2页
第2页 / 共16页
混凝土施工方案技术交底纪要.docx_第3页
第3页 / 共16页
混凝土施工方案技术交底纪要.docx_第4页
第4页 / 共16页
混凝土施工方案技术交底纪要.docx_第5页
第5页 / 共16页
混凝土施工方案技术交底纪要.docx_第6页
第6页 / 共16页
混凝土施工方案技术交底纪要.docx_第7页
第7页 / 共16页
混凝土施工方案技术交底纪要.docx_第8页
第8页 / 共16页
混凝土施工方案技术交底纪要.docx_第9页
第9页 / 共16页
混凝土施工方案技术交底纪要.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《混凝土施工方案技术交底纪要.docx》由会员分享,可在线阅读,更多相关《混凝土施工方案技术交底纪要.docx(16页珍藏版)》请在第壹文秘上搜索。

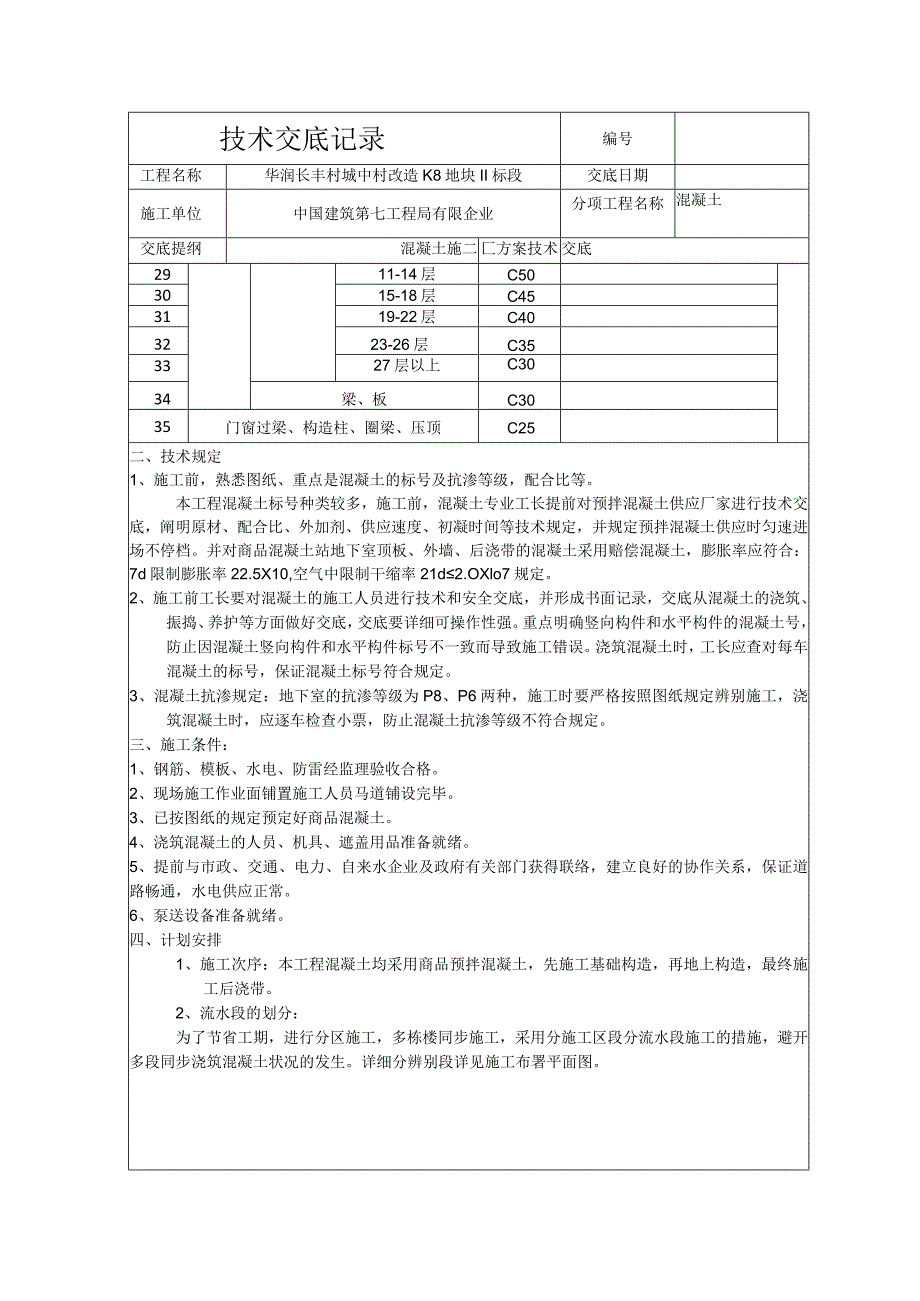

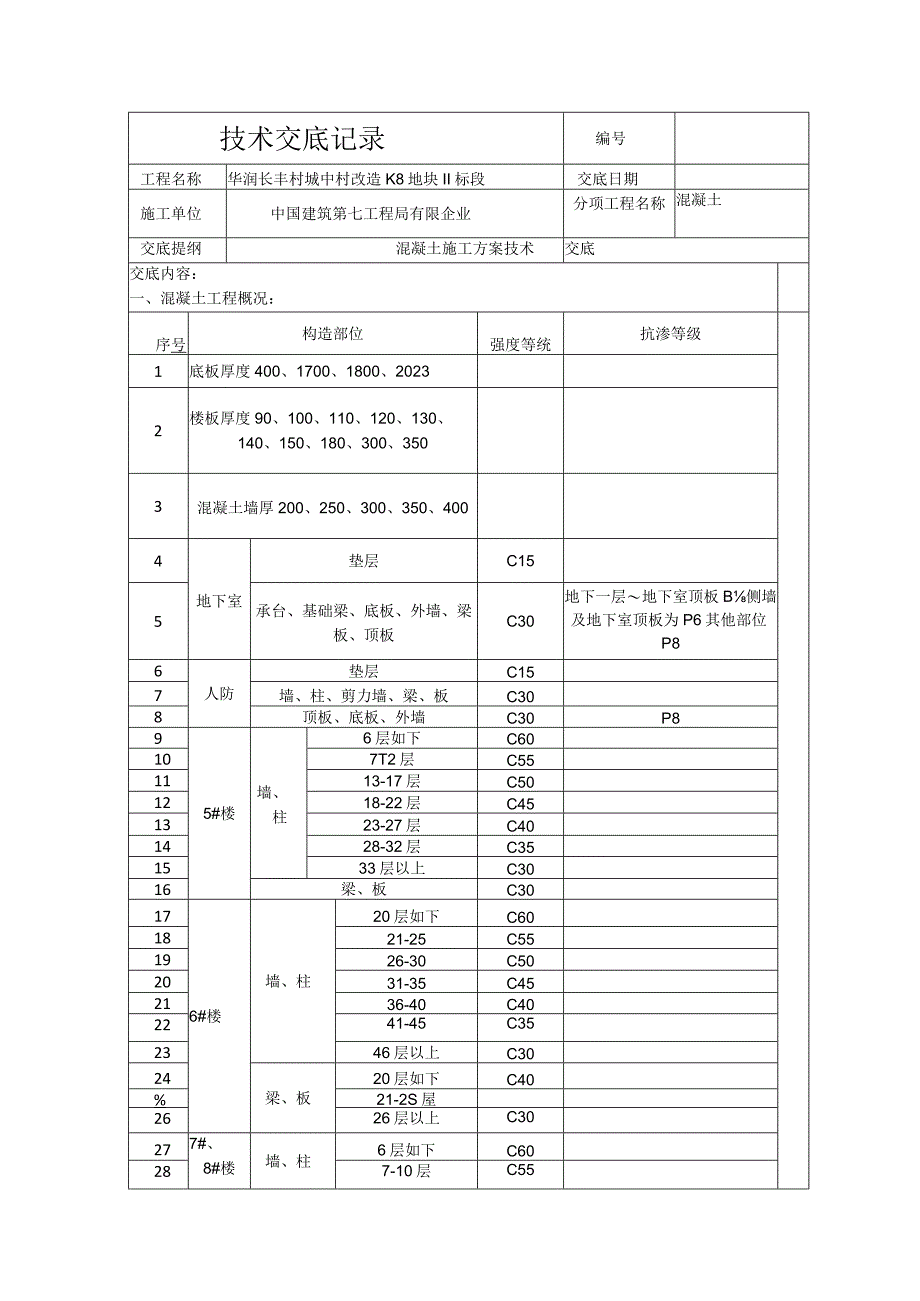

1、技术交底记录编号工程名称华润长丰村城中村改造K8地块II标段交底日期施工单位中国建筑第七工程局有限企业分项工程名称混凝土交底提纲混凝土施工方案技术交底交底内容:一、混凝土工程概况:序号构造部位强度等统抗渗等级1底板厚度400、1700、1800、20232楼板厚度90、100、110、120、130、140、150、180、300、3503混凝土墙厚200、250、300、350、4004地下室垫层C155承台、基础梁、底板、外墙、梁板、顶板C30地下一层地下室顶板B侧墙及地下室顶板为P6其他部位P86人防垫层C157墙、柱、剪力墙、梁、板C308顶板、底板、外墙C30P895#楼墙、柱6层如

2、下C60107T2层C551113-17层C501218-22层C451323-27层C401428-32层C351533层以上C3016梁、板C30176#楼墙、柱20层如下C601821-25C551926-30C502031-35C452136-40C402241-45C352346层以上C3024梁、板20层如下C40%21-2S屋2626层以上C30277#、8#楼墙、柱6层如下C60287-10层C55技术交底记录编号工程名称华润长丰村城中村改造K8地块II标段交底日期施工单位中国建筑第七工程局有限企业分项工程名称混凝土交底提纲混凝土施二匚方案技术交底2911-14层C503015

3、-18层C453119-22层C403223-26层C353327层以上C3034梁、板C3035门窗过梁、构造柱、圈梁、压顶C25二、技术规定1、施工前,熟悉图纸、重点是混凝土的标号及抗渗等级,配合比等。本工程混凝土标号种类较多,施工前,混凝土专业工长提前对预拌混凝土供应厂家进行技术交底,阐明原材、配合比、外加剂、供应速度、初凝时间等技术规定,并规定预拌混凝土供应时匀速进场不停档。并对商品混凝土站地下室顶板、外墙、后浇带的混凝土采用赔偿混凝土,膨胀率应符合:7d限制膨胀率22.5X10,空气中限制干缩率21d2.OXlo7规定。2、施工前工长要对混凝土的施工人员进行技术和安全交底,并形成书面

4、记录,交底从混凝土的浇筑、振捣、养护等方面做好交底,交底要详细可操作性强。重点明确竖向构件和水平构件的混凝土号,防止因混凝土竖向构件和水平构件标号不一致而导致施工错误。浇筑混凝土时,工长应查对每车混凝土的标号,保证混凝土标号符合规定。3、混凝土抗渗规定:地下室的抗渗等级为P8、P6两种,施工时要严格按照图纸规定辨别施工,浇筑混凝土时,应逐车检查小票,防止混凝土抗渗等级不符合规定。三、施工条件:1、钢筋、模板、水电、防雷经监理验收合格。2、现场施工作业面铺置施工人员马道铺设完毕。3、已按图纸的规定预定好商品混凝土。4、浇筑混凝土的人员、机具、遮盖用品准备就绪。5、提前与市政、交通、电力、自来水企

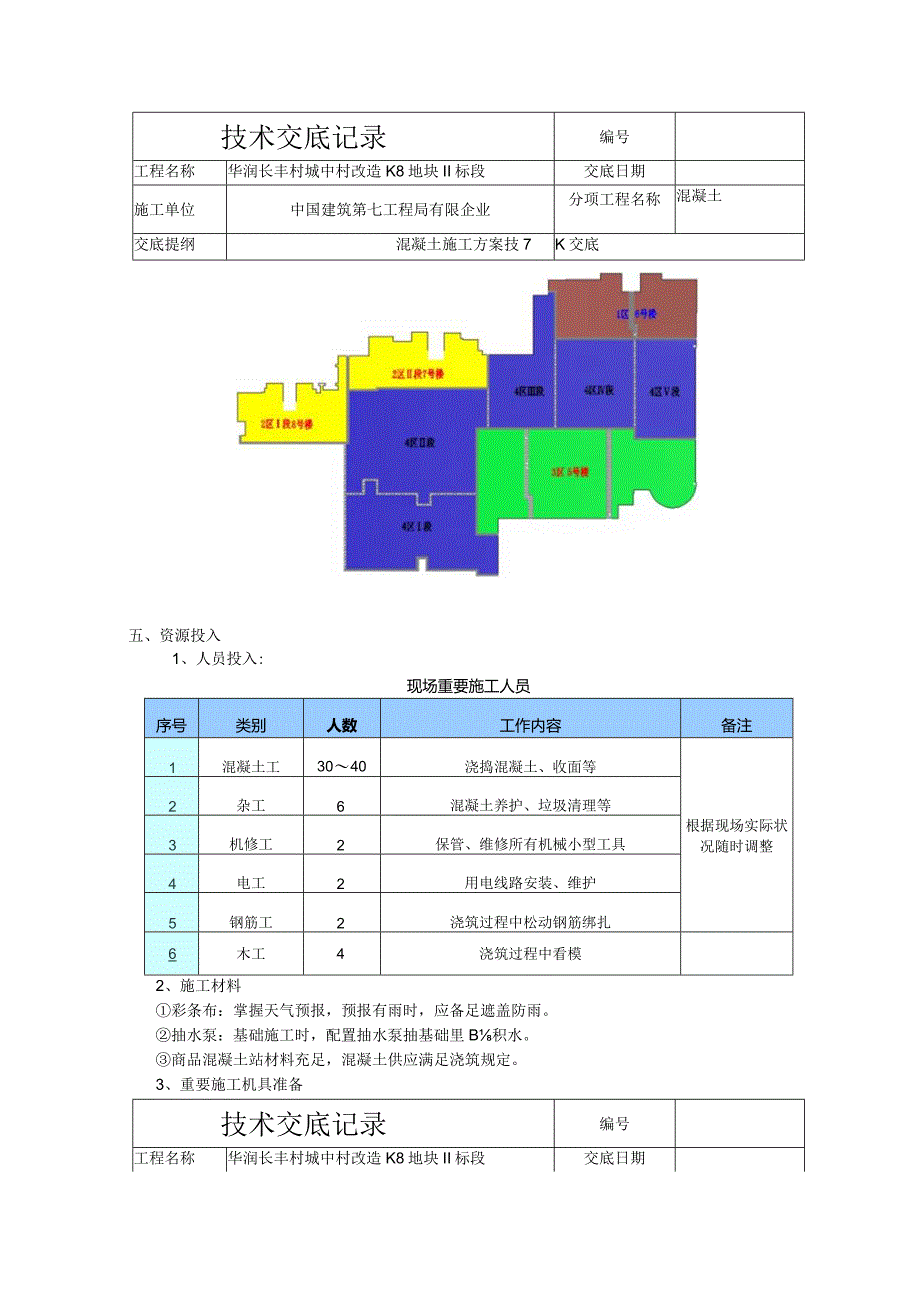

5、业及政府有关部门获得联络,建立良好的协作关系,保证道路畅通,水电供应正常。6、泵送设备准备就绪。四、计划安排1、施工次序:本工程混凝土均采用商品预拌混凝土,先施工基础构造,再地上构造,最终施工后浇带。2、流水段的划分:为了节省工期,进行分区施工,多栋楼同步施工,采用分施工区段分流水段施工的措施,避开多段同步浇筑混凝土状况的发生。详细分辨别段详见施工布署平面图。技术交底记录编号工程名称华润长丰村城中村改造K8地块II标段交底日期施工单位中国建筑第七工程局有限企业分项工程名称混凝土交底提纲混凝土施工方案技7K交底五、资源投入1、人员投入:现场重要施工人员序号类别人数工作内容备注1混凝土工3040浇

6、捣混凝土、收面等根据现场实际状况随时调整2杂工6混凝土养护、垃圾清理等3机修工2保管、维修所有机械小型工具4电工2用电线路安装、维护5钢筋工2浇筑过程中松动钢筋绑扎6木工4浇筑过程中看模2、施工材料彩条布:掌握天气预报,预报有雨时,应备足遮盖防雨。抽水泵:基础施工时,配置抽水泵抽基础里B积水。商品混凝土站材料充足,混凝土供应满足浇筑规定。3、重要施工机具准备技术交底记录编号工程名称华润长丰村城中村改造K8地块II标段交底日期施工单位中国建筑第七工程局有限企业分项工程名称混凝土交底提纲混凝土施工方案技7K交底重要施工机具名称型号数量料斗6个混凝土输送泵1台混凝土输送泵2台混凝土汽车泵53米2振捣

7、棒30型6根振捣棒50型25根平板振捣器3台布料杆12m5台铝合金大杠6m5根电动磨光机4坍落度桶3无线对讲机10照明灯具20个六、施工措施本工程地下部分采用天泵、车载地泵相结合的原则进行混凝土施工,地上部分采用车载地泵进行混凝土施工。1、浇筑B一般规定:混凝土运至现场后应立即入模,在浇筑过程中,如发现混凝土拌合物的均匀性和稠度发生较大的变化,应及时处理。混凝土下落0自由倾落高度不得超过2m,超过时必须采用措施,用串筒或溜管等。浇筑混凝土时应分段分层持续进行,竖向构造每层浇筑高度控制在400mm以内。浇筑混凝土应持续进行。如必须间歇,应在前层混凝土初凝之前,将次层混凝土浇筑完毕。超过混凝土的初

8、凝时间应按施工缝处理。浇筑混凝土时应观测模板、钢筋、预留孔洞、预埋件等有无移动、变形或堵塞状况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修整完好。6混凝土在浇筑及静止过程中,应采用措施防止裂缝。2、振捣规定插入式振捣器,使用时应快插慢拔,插点要均匀排列,逐点移动,按次序进行,不得遗漏,做到均匀振实。移动间距3040cm。振捣上一层时应插入下层5-IOcm,以使两层混凝土结合牢固。振捣时间一般为15-30s,并且在20-3Omin后对其进行二次复振,以消除混凝土构造面层中H汽泡。混凝土楼板可采用表面振动器,表面振动器(或称平板振动器)B移动间距,应保证振动器B平板覆盖已振实部分的边缘。技术

9、交底记录编号工程名称华润长丰村城中村改造K8地块II标段交底日期施工单位中国建筑第七工程局有限企业分项工程名称混凝土交底提纲混凝土施工方案技7K交底3、泵送混凝土B浇筑工艺:浇筑由远而近、先竖向构造后水平构造B次序,沿楼栋长度方向由一端向另一端推进,墙柱分两层浇筑成型。4、基础底板混凝土浇筑:工艺流程:浇筑面清理一质检部门验收一浇水湿润一混凝土泵试运行一浇筑混凝土T标尺分层量取高度一分层振捣一混凝土标高检查一清除混凝土表面浮浆一养护一拆模一成品保护。流水段划分:车库底板混凝土B浇筑按后浇带分段依次进行,主楼底板分栋号进行。电梯基坑(集水井)处侧墙混凝土应在底板混凝土到达一定强度后再浇筑,并且振

10、动棒不得插到坑底混凝土内。大地下室底板大面混凝土采用斜坡分层推进B浇筑措施浇筑。在前层混凝土初凝之前将次层混凝土浇筑完毕。当层间时间超过混凝土B初凝时间时,层面就按施工缝处理。0底板混凝土的振捣间距为500mm,插点梅花型布置,振捣时间以混凝土不再下沉、不冒气泡为止,振捣上层混凝土时,振捣棒深入下层混凝土50mm,以保证两层混凝土结合良好。混凝土表面处理:振捣根据小线,用大扛刮平,随即用木抹子搓平压实;在混凝土表面充足缩水后,用木抹子搓平;在混凝土初凝前,脚踏无脚印时,用木抹子搓平搓实。5、墙柱混凝土艺流程浇筑层段施工缝0清理一质检部验收一施工缝提前浇水湿润一混凝土输送泵试运行一铺设50mm与

11、混凝土配合比成分相似0砂浆一分层浇筑混凝土f分层量取高度一分层振捣一墙体上口混凝土标高检查一清除混凝土表面浮浆一拆模一养护一成品保护。墙、柱浇筑前应先检查模板底部与否封严,模内垃圾与否冲洗洁净。墙柱混凝土浇筑分层厚度不不小于40cm,振捣上层时,应插入下层5cm,为保证振捣密实,振捣棒不得触动钢筋和预埋件。混凝土振捣人员必须配置充足日勺照明设备,保证振捣人员可以看清混凝土B振捣状况。振捣棒移动间距应不不小于40cm,每一振点B延续时间以表面泛浆为度。浇筑层距下料处高度不小于2米要加溜槽,保证混凝土在浇筑过程中不出现离析现象。布料杆软管不得向模板内侧面直冲布料,不得直冲钢筋骨架,混凝土下料点分散

12、布置,间距控制在2米左右。混凝土浇筑完毕后,对墙上口甩出B钢筋加以整顿。6、梁、板混凝土浇筑混凝土浇筑前,搭设操作马道,马道间距1.21.5m,防止负弯矩筋被踩下。技术交底记录编号工程名称华润长丰村城中村改造K8地块II标段交底日期施工单位中国建筑第七工程局有限企业分项工程名称混凝土交底提纲混凝土施工方案技7K交底梁、板应同步浇筑,浇筑措施应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当到达板底位置时再与板B混凝土一起浇筑,伴随阶梯形不停延伸,梁板混凝土浇筑持续向前进行。浇筑时,不得在同一处持续布料,应在2-3m范围内水平移动布料,且垂直于模板。S)浇筑板混凝土0虚铺厚度应略

13、不小于板厚,楼板混凝土采用插入式振捣器及平板振捣器振捣,措施为:浇筑时先用插入式振捣器顺浇筑方向边浇筑边振捣(浇筑时不容许用振捣棒铺摊混凝土),借助标高线用卷尺随时检查混凝土厚度及表面标高,并用激光抄平仪复核控制。振捣时振捣棒移动间距控制在400mm左右,振点应均匀排列、逐点移动、次序进行、不得遗漏,第一次振捣后隔2030分钟用平板振捣器进行二次复振(彻底消除构件四面面B水泡和缩水裂缝),平板振捣器移动方向应垂直于浇筑方向且压边至少100mm以上。对于预留洞较多的区域和钢筋太密的主次梁相交处浇筑时应仔细振捣,发现不密实0应及时补浇。S)找平:振捣完毕后借助标高线用铝合金长刮杠找平,然后用木抹子细致找平、搓压23遍(在施工缝处或有预留洞、预埋件及墙体两侧等处用抹子应认真找平、搓压),最终一遍木抹子找平宜在混凝土吸水时完毕。必要时,还应先用铁滚筒压两遍以上,以防止产生收缩裂缝。7、楼梯混凝土浇筑楼梯混凝土随顶板混凝土一起浇筑,楼梯段混凝土自下而上浇筑,先振实底板混凝土,到达踏步位置时再与踏步混凝土一起浇筑,不停持续向上推进,并随时用木抹子将踏步上表面抹平。施工缝宽度同上跑梯段板宽度。8、后浇带混凝土浇筑温度后浇带内混凝土应在其两侧混凝土龄期到达60天后再浇灌。沉降后浇带,在主体构造封顶60天后可浇筑后浇带混凝土

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
